1973, mission SL3 et 4 Après le départ de l' équipage de Conrad, la
station est mise en sommeil pour la seconde fois depuis son lancement. Dans la
nomenclature NASA les jours Skylab sont comptés du Jour 1 (lancement) au Jour
243 (fin des missions 10 février 1974). A partir du Jour 274, la période de
stockage orbitale sera comptée jusqu' à la désorbitation en 1979. En plus
chaque mission habitée est désignée par ses propres journées de mission
MD. Le lancement de SL 3 est prévu pour le 17
août , mais la dégradation des gyroscope oblige les responsables à avancer la
date. La préparation du

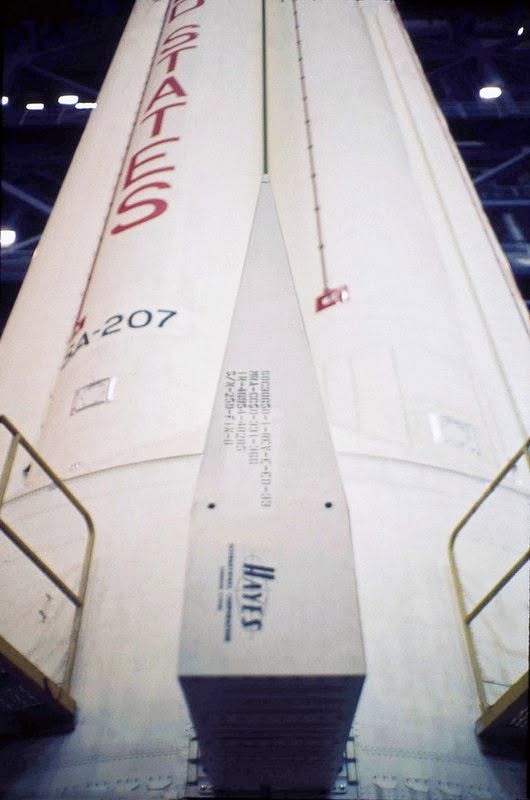

lanceur AS 207 a lieu en un temps record. La NASA n' ayant qu' un seul ML pour
lancer les Saturn 1B, il est ramené dans le bâtiment d' assemblage le 26 mai.
Les étages du lanceur sont déjà là depuis 1971. Le S4B est arrivé le 26 août 1971.
Il est stocké dans le VAB jusqu' au 28 novembre 1972. Le CSM 117 arrive dans l'
O&C Building le 1er décembre 1972. Le S1B est arrivé dans le VAB le 30 mars
dernier et le UI est arrivé au KSC le 9 mai. 25 juillet, début du compte à rebours SL 3 à 7 h du matin.
Au sol, les techniciens du KSC se préparent
pour la mise en place du nouveau lanceur AS 209 sur le LC 39B le 20 août. Trois
heures après le lancement, Bean annonce un problème avec les moteurs de
manoeuvre RCS. Une fuite est décelée sur un des 4 quads du module de service
le B. KSC, les préparatifs du lanceur SL 4 sont
accélérés. L' étage S1B,
arrivé le 20 juin est hissé le 31 juillet sur le ML 1. Le S4B suit (il a été
livré au KSC le 4 novembre 1971 et stocké jusqu' au 15 décembre 1972) ainsi
que le IU le 1 août. Il est décidé d' amener le CSM 118 sur le lanceur le 10
août (il est dans l' O&C Building depuis le 10 février) de l' assembler et
de porter le lanceur sur le pad de tir dans les 72 heures. La NASA avait prévu ce genre d' ennuis et avait mis au point un plan de secours. 10 à 48 jours après une défaillance du véhicule Apollo qui interdit son retour, un CSM modifié peut aller rejoindre la station pour rapatrier ses trois occupants. Cette opération est rendue possible par la préparation pendant les deux premières missions, du CSM et du Saturn 1B de la mission suivante. Dès que l' avarie est signalée, on accélère les préparatifs. La modification du module de commande Apollo en vaisseau à cinq places est rendue possible en remplaçant par deux nouvelles couchettes les volumes de rangements situées entre les deux couchettes latérales, le tout en quelques heures. On ajoute un lest au moment du lancement pour simuler le troisième homme, ainsi que des masques à oxygènes en plus. La mission ne dépasse pas 7 jours en durée. Enfin de la place est prévue pour rapporter le matériel scientifiques du Skylab. La modification du module de commande demande une journée. Le délai entre l' avarie et la mission de sauvetage diminue au fur et à mesure de la mission en raison de l' avancement de la préparation du lanceur de la mission suivante, et de la remise en état du pad de tir (22 jours au minimum). Comme en plus, il n' y a qu' un LUT modifié pour les Saturn 1B, les étages des Saturn 1B sont préparés à l' avance. Ainsi, les S4B des AS 206, 207 et 208 sont arrivés au KSC dans les petites baies du VAB en juillet, août et novembre de l' année 1971. Les premiers étages n' arrivant qu' en dernier lieu, en août 1972, mars et juin 1973 pour les S1B 206, 207 et 208. D' après les techniciens la fuite des premiers quad ne devrait pas se propager sur les autres. Les astronautes Brand et Lind commencent leur entraînement en simulation pour un retour avec seulement deux quads actifs sur le module de service. La mission de secours est donc annulée mais le lanceur continue sa préparation au cas où. La mission SL 3 quand à elle continue comme prévu. La sortie EVA est repoussée au MD 10. Le 27 août, des fissures sont découvertes sur l' antenne " E " de l' étage S1B du SA 208 et sont réparées le 3 septembre. Le 6 août, première EVA de Garriott et Lousma. Les astronautes s' emploient à déployer sur la station un nouveau parasol. Une structure en "V" est fixée d' une part sur l' ATM et d' autre part à l' autre bout de la station. Le nouveau parasol (7,3 m sur 6,7 m) est posé dessus recouvrant complètement la station. L' opération a durée près de 4 heures, elle est suivit par le remplacement des films de l' ATM , la mise en place des échantillons au dehors de la station et repérage des fuites de carburant sur les quads du module de service. Prévu pour durer 3 heures et demi, la sortie dure 6 h 29 mn. Le 13 août, Bean et Lousma testent le "fauteuil volant" AMU Astronaut manoeuvring Unit expérience M 509. endossable comme un sac à dos il permet de se mouvoir dans l' espace librement. Durant le programme Gemini, ce système similaire avait été testé par Cernan sur GT 9 mais sans succès. L' opération avait été annulé suite au difficulté de l' astronaute à l' endosser dans l' espace. Le 24 août, Garriott et Lousma sortent 4 h 30 dans l' espace pour installer un câble de 7 m destiner à l' activation des nouveaux gyroscopes et attacher des échantillons de parasol sur une min courante qui sera récupéré lors d' une prochaine EVA. Le 22 septembre, troisième et dernière EVA réalisé par Bean et Garriott (2 h 45). Les astronautes récupèrent les film de l' ATM et les échantillons de parasol. Durant leur 59 jours à bord de la station ,l'
équipage aura réalisé des milliers d' expériences dont 39 passages EREP
(observation de la terre) et 69 émissions TV.
A terre, le 13 août, le lancement de la station Skylab 2 est
annulé. Dans le programme initial, Skylab 2 devait suivre en 1974 après
Skylab 1 en 1972. Lancé à 500 km d' altitude sur une orbite inclinée à 55°.
Le contrat avec Mc Donnel Douglas le 8 août 1969 par le centre Marshall pour la
fabrication de deux Workshop livrable en juillet 1972. Le second Workshop
servira de secours au premier au cas où. En novembre 1969, les missions du
Skylab 2 sont définies (4 équipages pour des vols de 3 mois), possibilité d'
expérience de gravité artificielle, remplacement d' un télescope solaire sur
l' ATM et un paquet EREP évolué pour les observations de la terre. En janvier
1970, quelques uns des éléments assignés au second Skylab sont acceptés. La
mission lunaire Apollo 20 a été annulée et bientôt deux autres le seront.
Saturn 513 est assigné au Skylab 1, le 514 n' a pas encore d' affectation
tandis que le 515 est assigné provisoirement au Skylab 2.
|
