V16

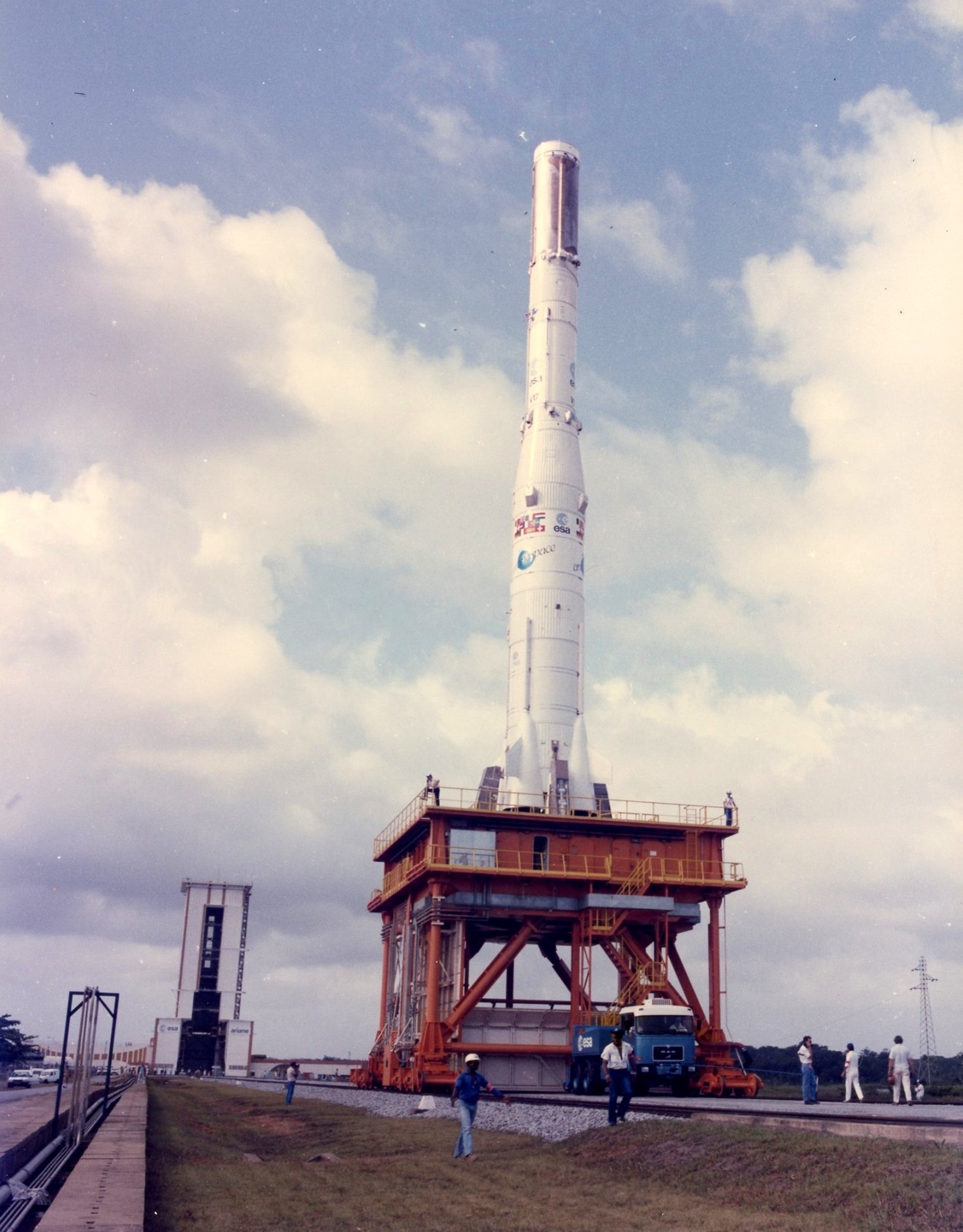

A l' occasion
de l' inauguration du nouveau siège de la société Arianespace et du centre d'
Evry, Fréderic d' Allest annonce le vol V16 pour le 11 janvier avec les
satellites Spot et Viking.
Arianespace fait aussi un bilan d' Ariane avec 37 contrats de lancement soit 9,
1 milliard de F et 8 tirs prévus en 1986.
V16 en janvier, ce sera le dernier vol Ariane 1
V17 en février, Gstar 2 et Brasilsat.
V18 en mars, Intelsat 5 F14
V19 en mai, ECS 4, Spacenet 4 ou Aussat 3
V20 en juin, TV Sat
V21 en août, AMsat, Meteosat 3 Panamsat, premier lancement d' Ariane 4 de l'
ELA 2.
V22 en septembre, TDF 1
V23 en décembre, Telecom, Spacenet 4 ou Aussat 3.
Le premier tir de l' ELA 2 est prévu pour V17.
Le lancement
V16 est repoussé du 11 au 16 janvier, à cause d' une vérification que doit
fait la SEP sur les turbopompes du lanceur, certaines défectuosités ont été
découvertes sur Ariane 4.
Le 15 janvier,
le tir est repoussé à février, suite à la découverte d' une fuite dans le
tore d' eau du second étage. La réparation ne nécessitera pas le retour en
Allemagne de l' étage.
La brillante performance des techniciens consistait en la
qualification d’une solution provisoire de bandages du types « Pampers » autour
des viroles des segments en seulement 1 mois.
Le 30 janvier,

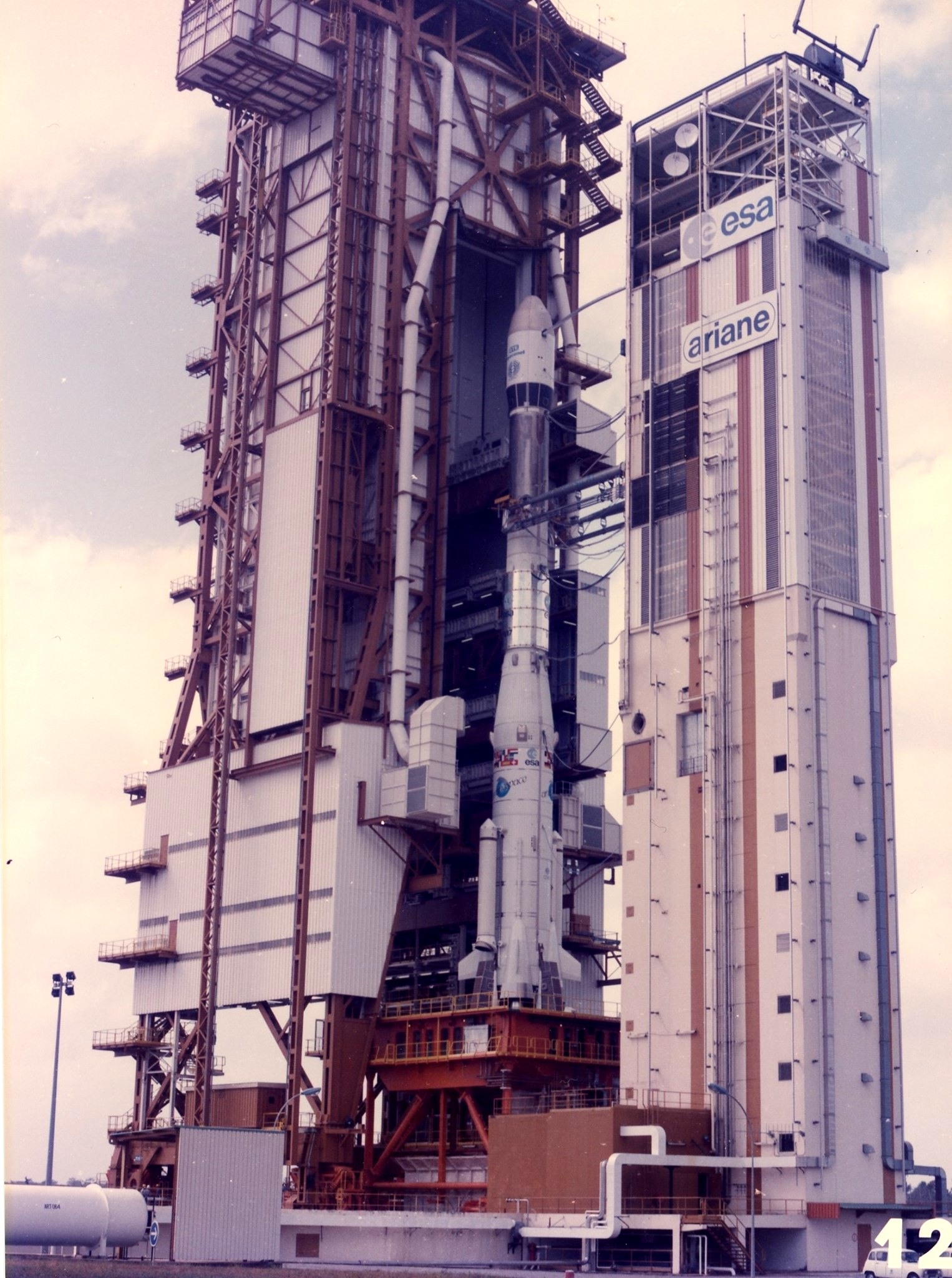

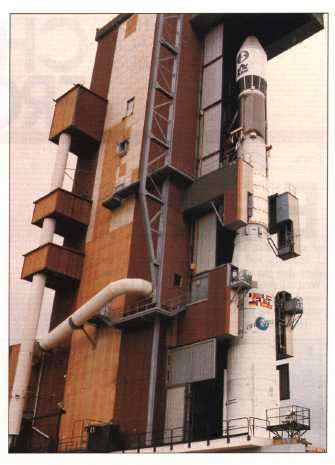

Arianespace repousse le lancement V16 au 21 février.
Le 21 février,

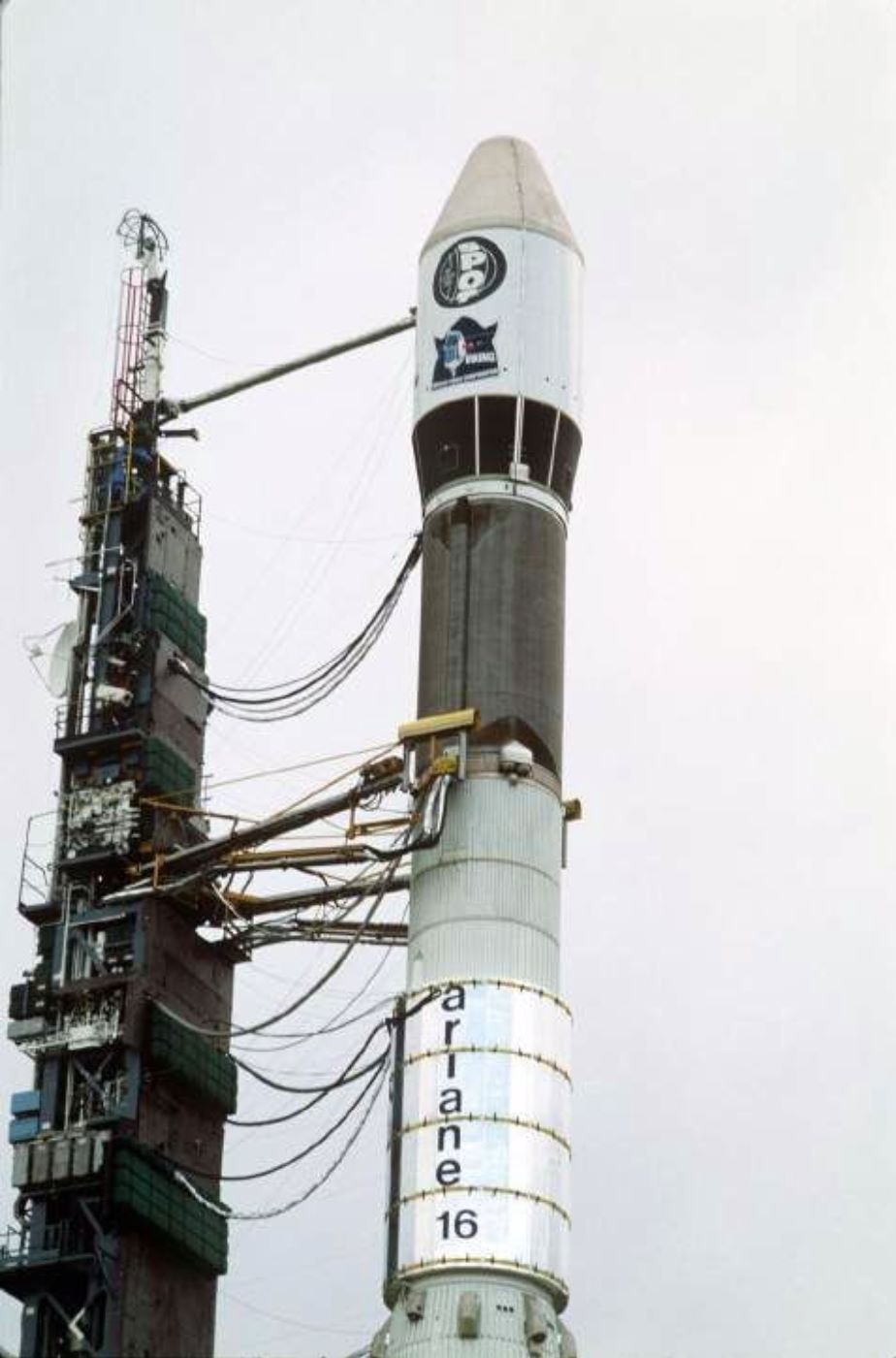

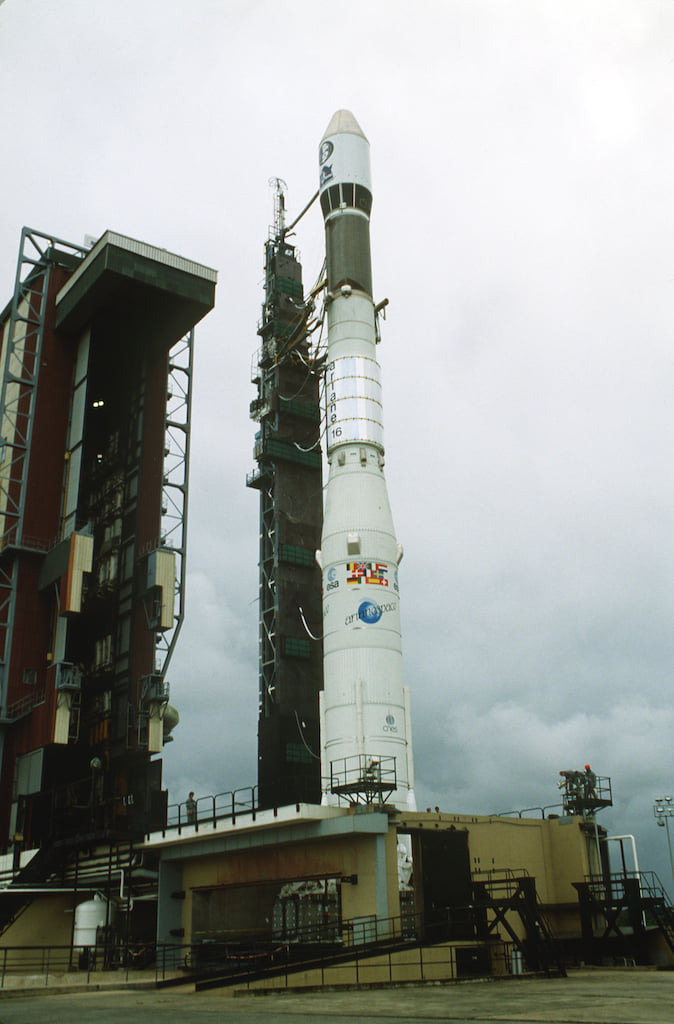

Ariane V16 décolle de l' ELA 1 à 22 h 44 locale. 14 minutes plus tard, les
satellites Spot et Viking sont en orbite. Cet Ariane 1 a été lancé avec un
azimut vers le Nord plaçant le satellite de 1830 kg sur une orbite
héliosynchrone quasi-circulaire à 818,3-833,3 km, inclinée à 98,77°.
Le satellite Viking 536 kg était placé sur son orbite polaire elliptique de
800-15000 km. C'est la dernière Ariane 1 lancée.

Le satellite d'

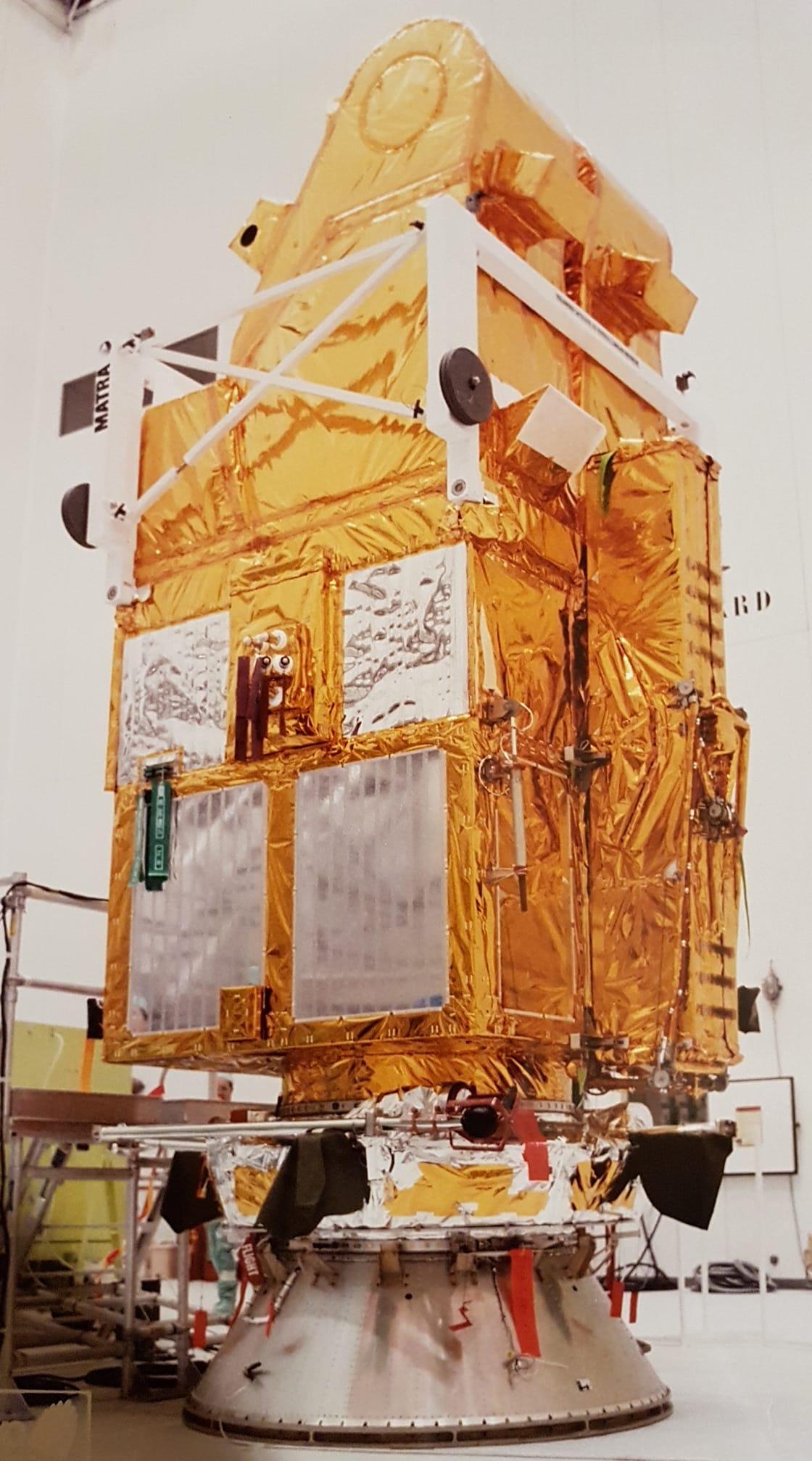

observation de la terre Spot 1
en intégration et sur l'ELA1. Une campagne de vol a débuté en octobre 1985 pour
Spot1 avec beaucoup d'aléas, des tuyères satellite tordues à la mise en
conteneur, une antenne TC déployable grippée, la liaison ACU/lanceur défectueuse
et tous les inserts à remplacer sur la PF ELA1 et pour finir un vent de sable
venu du Sahara qui empêche l'ouverture de la PF charge utile pour entrer le
conteneur Satellite.
L' ESA et

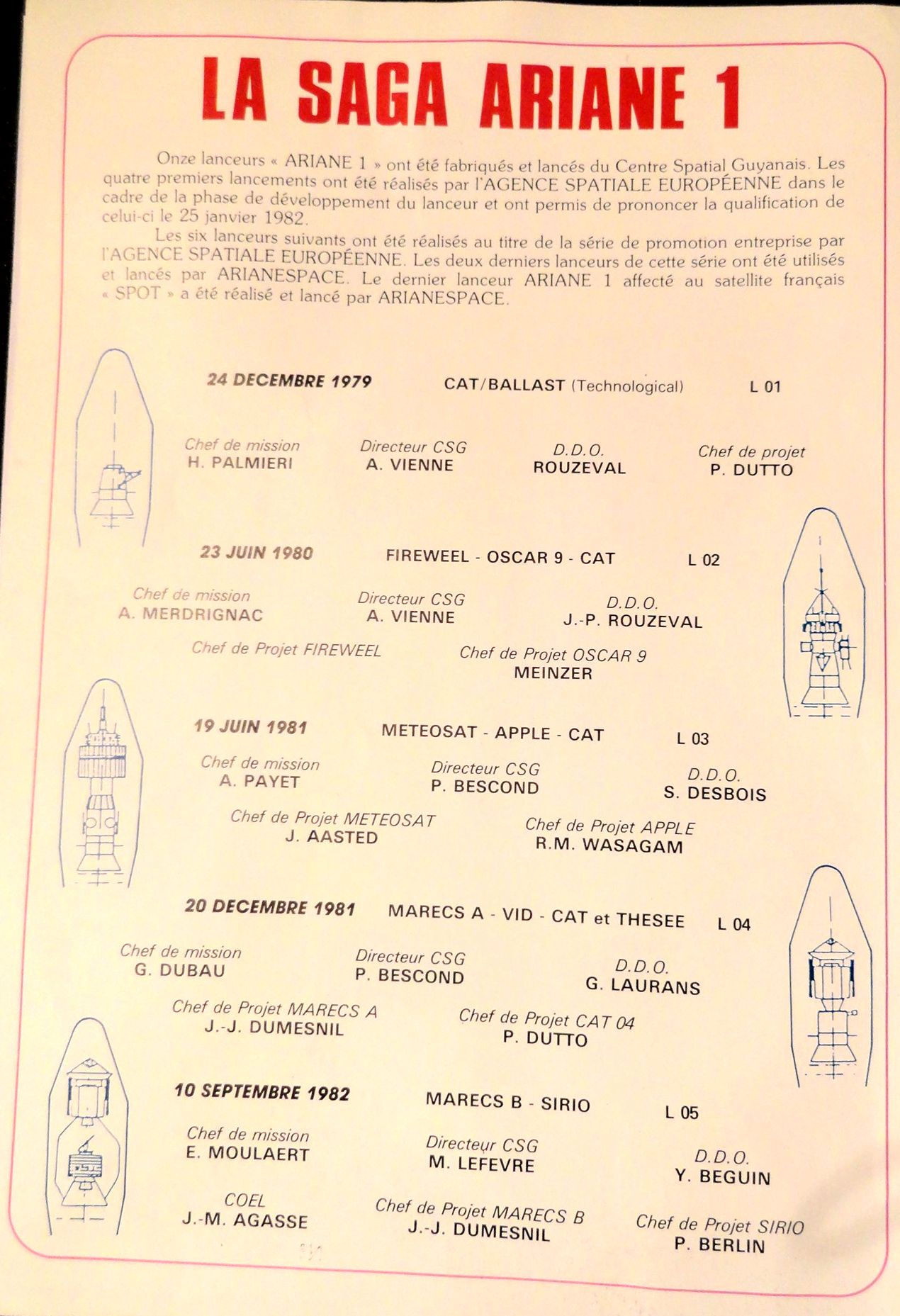

Arianespace ont lancé entre 1979 et 1986 11 lanceurs Ariane 1.

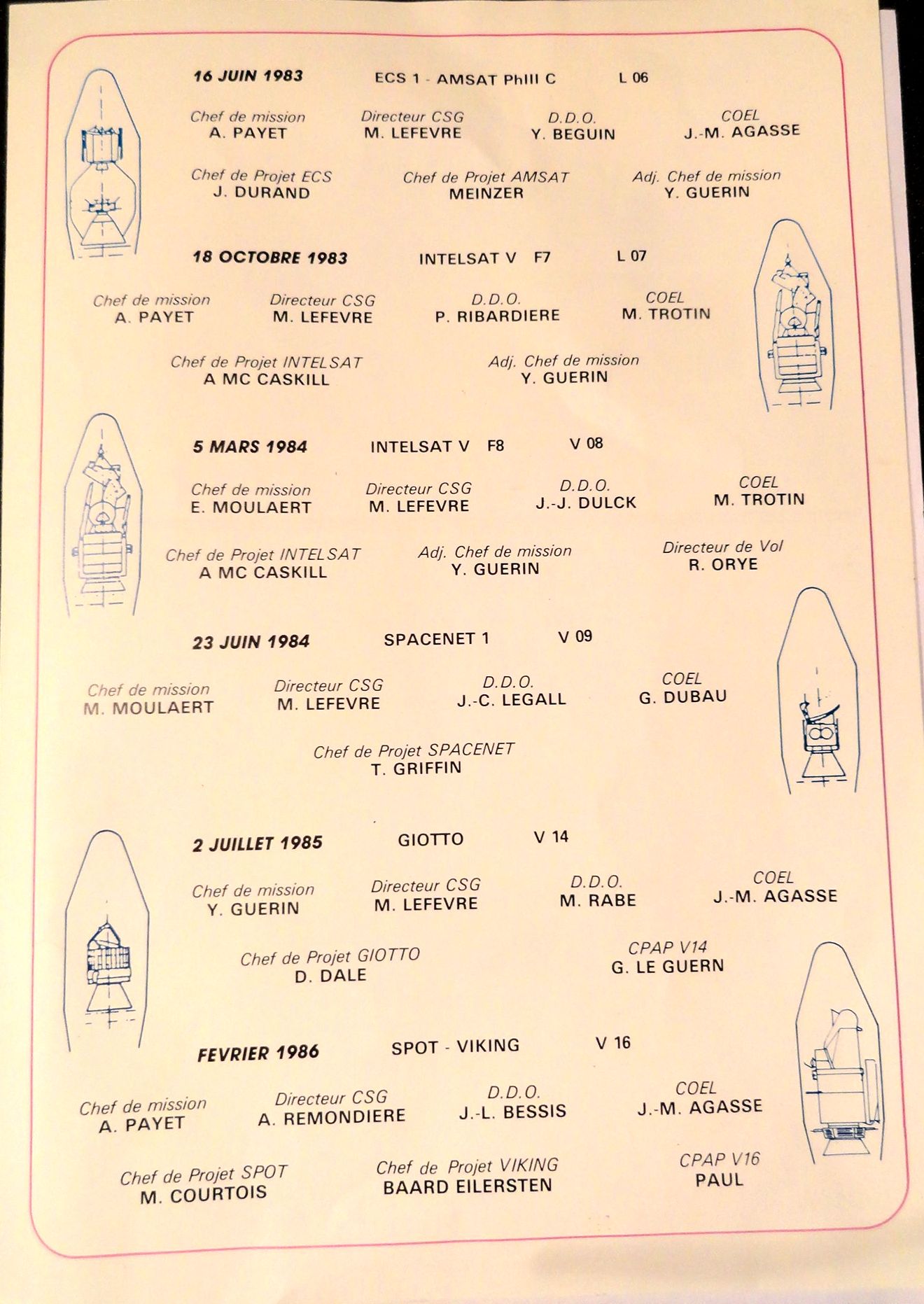

_ Les quatre premiers lanceurs L01 à 04 étaient les lanceurs de qualification
commandés par l' ESA au début du programme.
_ L5 à 8, V14 et 15 font partie
des lanceurs de promotion commandé par l' ESA le 7 avril 1978 (le 6 eme ayant
été rajouté ultérieurement).
_ V9 est le premier lanceur commandé par Arianespace avec 3 autres Ariane 3 V11
à 14.
_ V16 fait partie du second lot commandé par Arianespace en 1981 et qui
comprend les lanceurs V16 à 19.
Les lancements
Ariane 1:
_ L-01 Ariane-1 1 24.12.79 CAT 1
_ L-02 Ariane-1 2 23. 5.80 F Firewheel / Firewheel Subsat 1, 2, 3, 4 / Amsat P3A
/ CAT 2 (échec)
_ L-03 Ariane-1 3 19. 6.81 G Meteosat 2 / Apple / CAT 3
_ L-04 Ariane-1 4 20.12.81 G MARECS 1 / CAT 4
_ L-5 Ariane-1 5 10. 9.82 F G MARECS B / Sirio 2 'échec)
_ L-6 Ariane-1 6 16. 6.83 G ECS 1 / Amsat P3B (Oscar 10)
_ L-7 Ariane-1 7 19.10.83 G Intelsat-5 7
_ L-8 Ariane-1 8 5. 3.84 G Intelsat-5 8
_ V-9 Ariane-1 9 23. 5.84 G Spacenet 1
_ V-14 Ariane-1 10 2. 7.85 I Giotto, première mission interplanétaire.
_ V-16 Ariane-1 11 22. 2.86 S Spot 1 / Viking, première mission
héliosynchrone.
V17, première
AR3
V17 est la

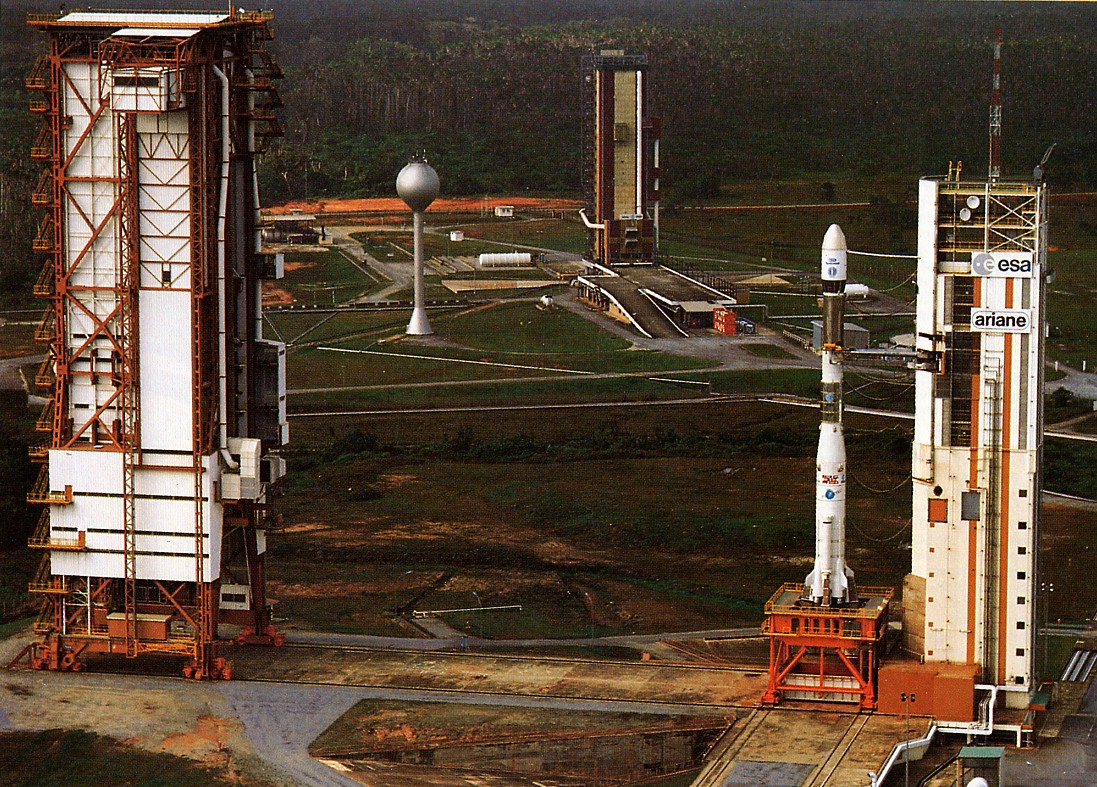

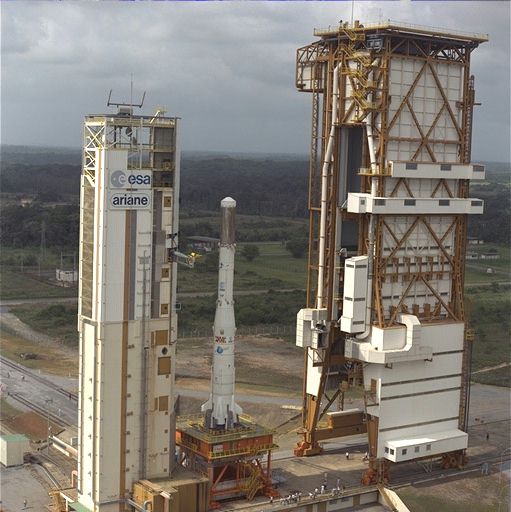

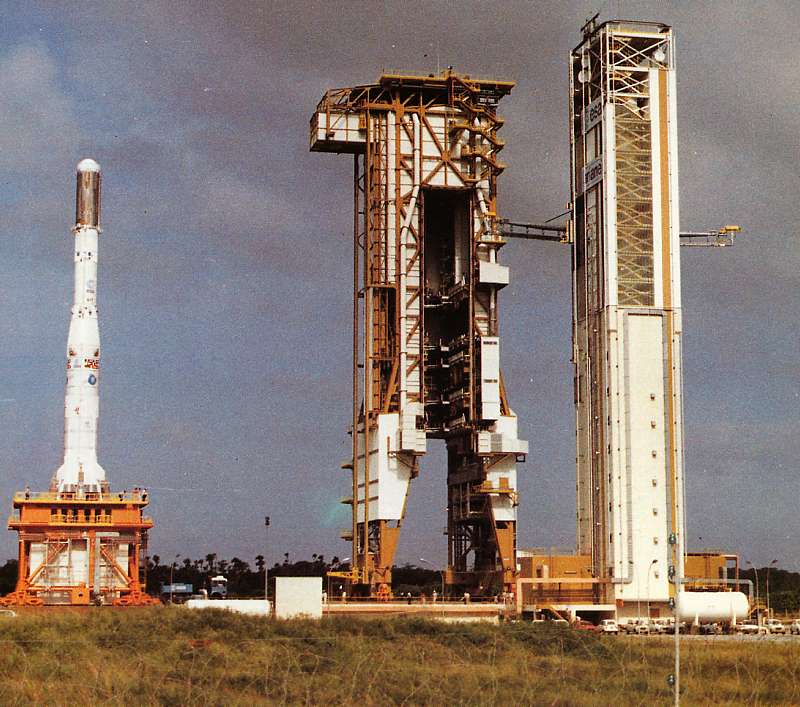

première campagne de tir a inaugurer le nouvel ensemble de lancement ELA 2
après les essais de validation et la livraison à l' ESA en août 1985. Pour l' ELA 2, la préparation du lanceur a été prévue avec une marge de
20 jours ouvrables supplémentaires sur les 6 semaines nominales soit 30
jours ouvrables.

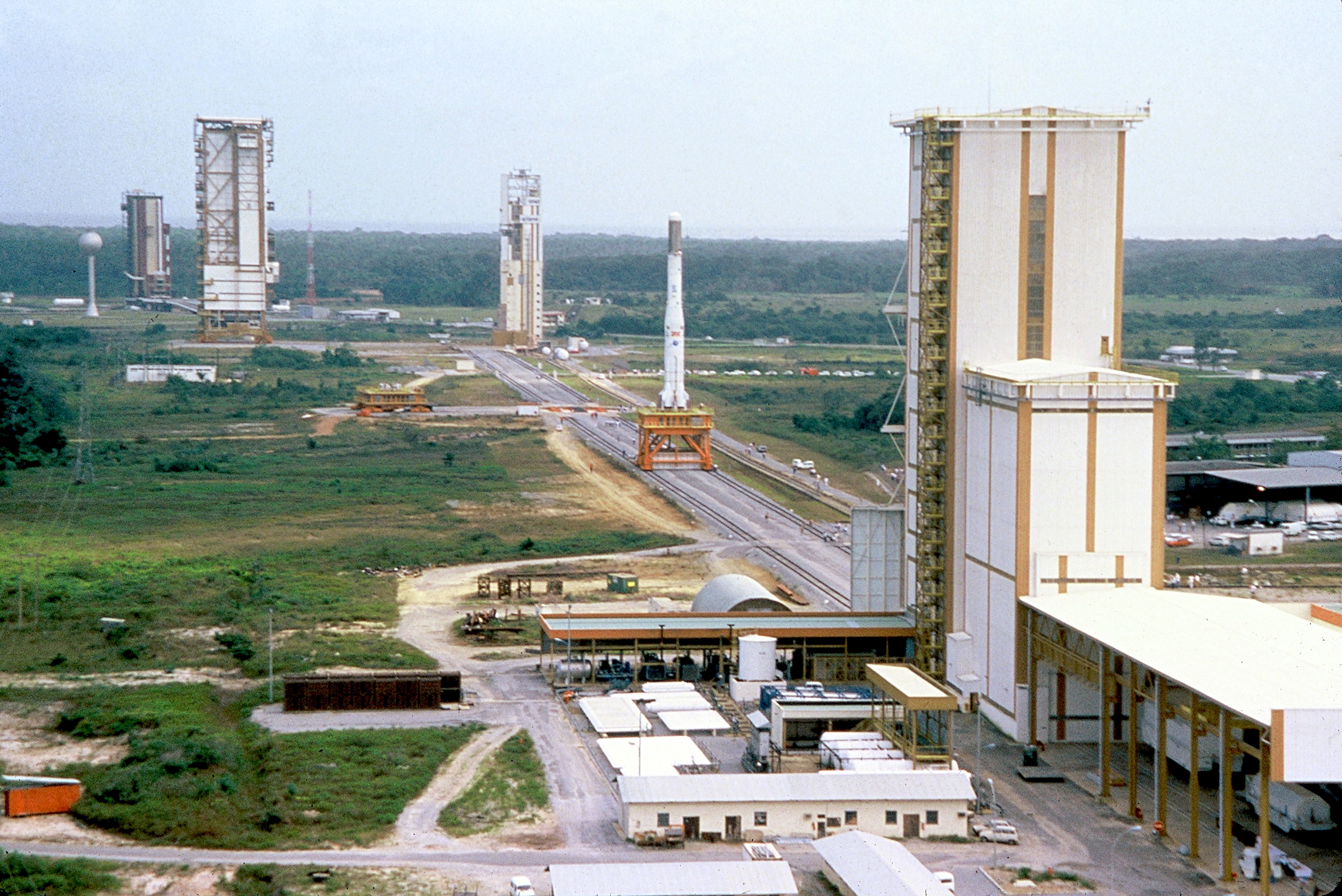

C' est une Ariane 3 qui sera
monté sur la nouvelle table de lancement de l' ELA 2. Le premier étage est mis
en place le 24 septembre 1985 dans le dock d' assemblage et le second le 25.
Quand au troisième, il est installé le 2 décembre.
La campagne est interrompue
entre les 1er octobre et 2 décembre. A J-43 jours et entre les 12 décembre et 9
janvier 1986 en raison de la nouvelle planification des activités de lancement
suite à l' échec de V15.
Les charges utiles sont

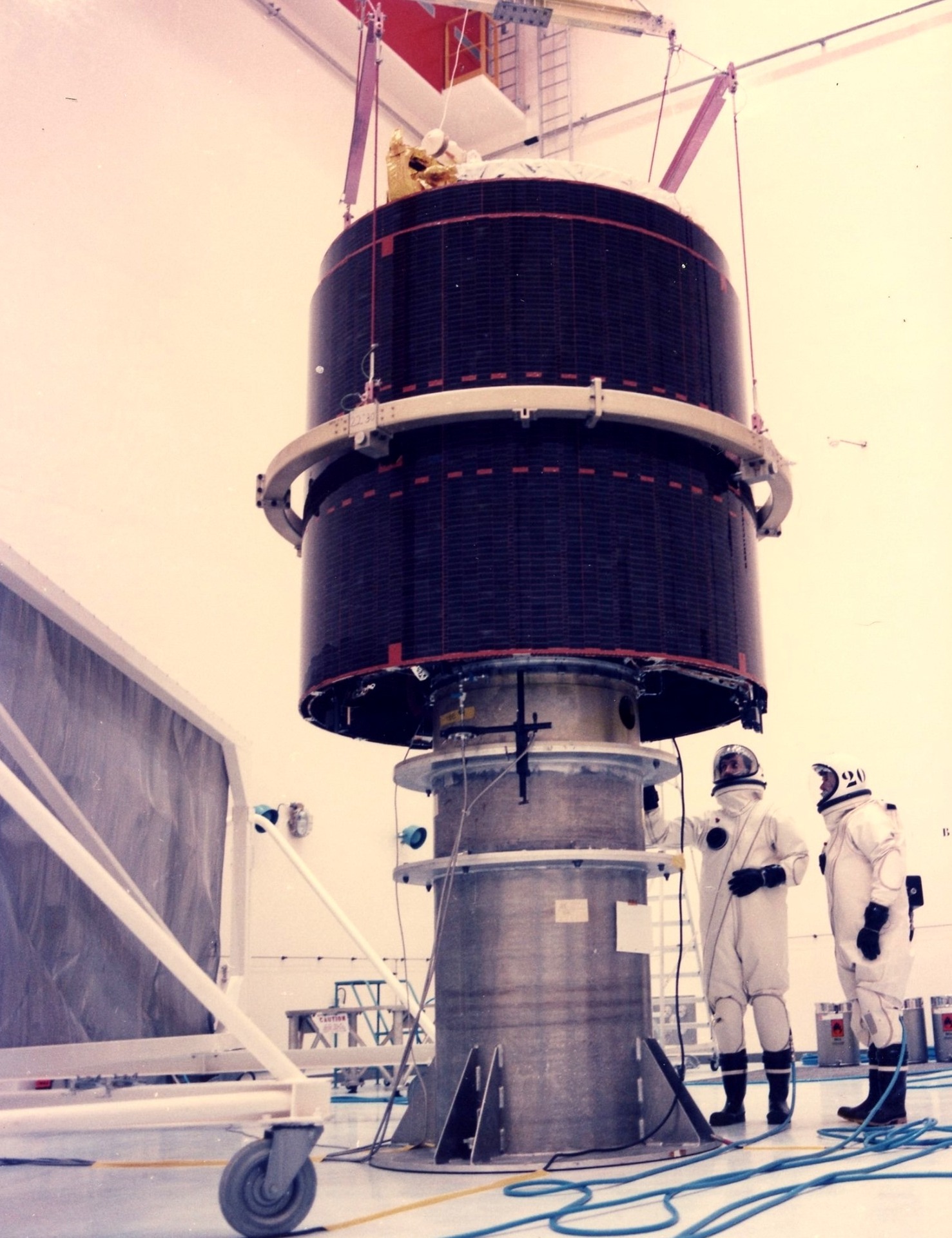

arrivées en Guyane le 22 octobre 1985 pour le satellite Brasilsat S2C et le 11
novembre pour GStar 2. Ils ont été préparé dans le bâtiment S1 dès le
lendemain.

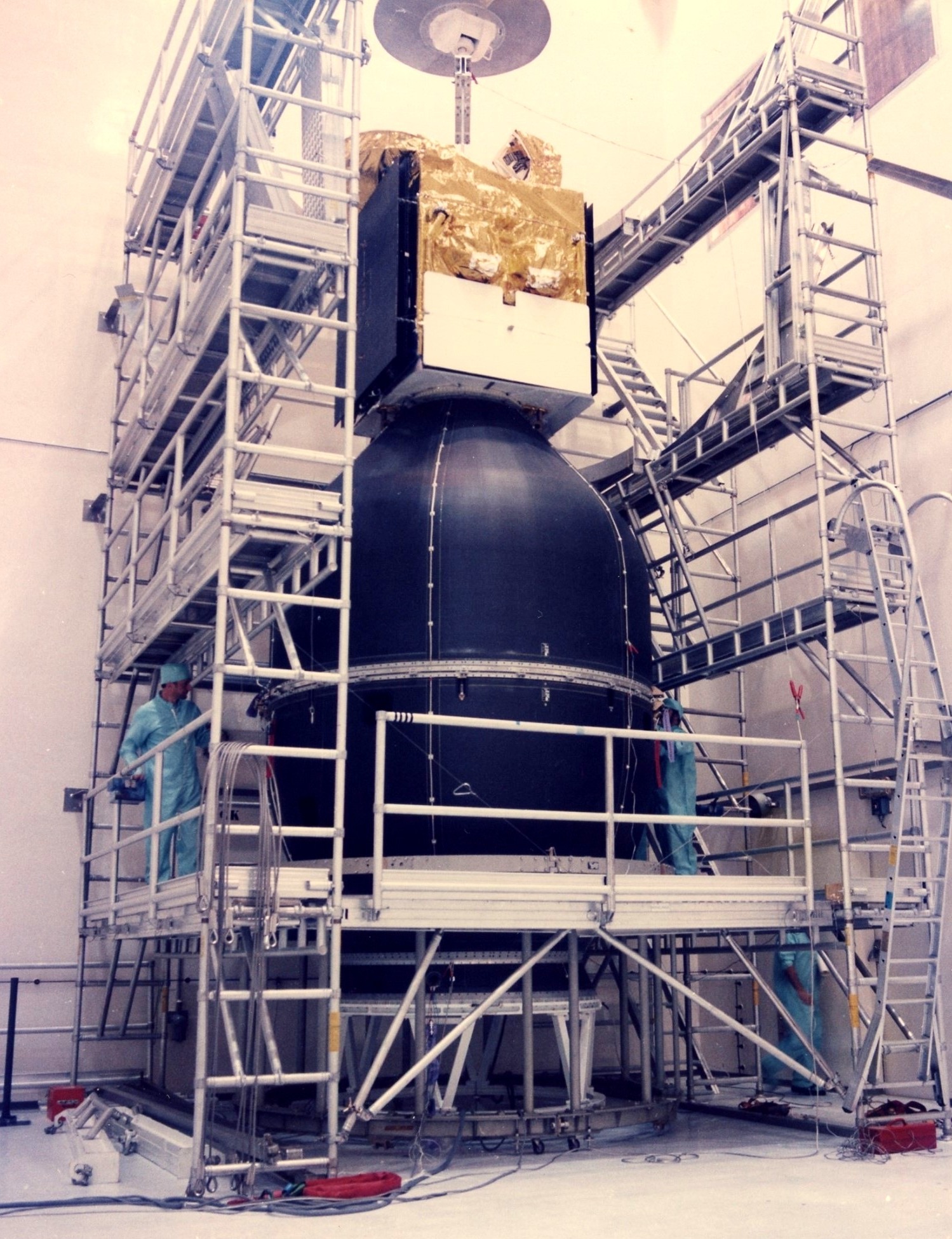

L' assemblage des satellites

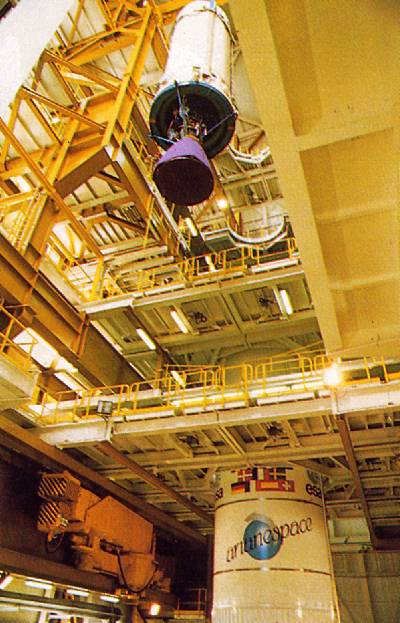

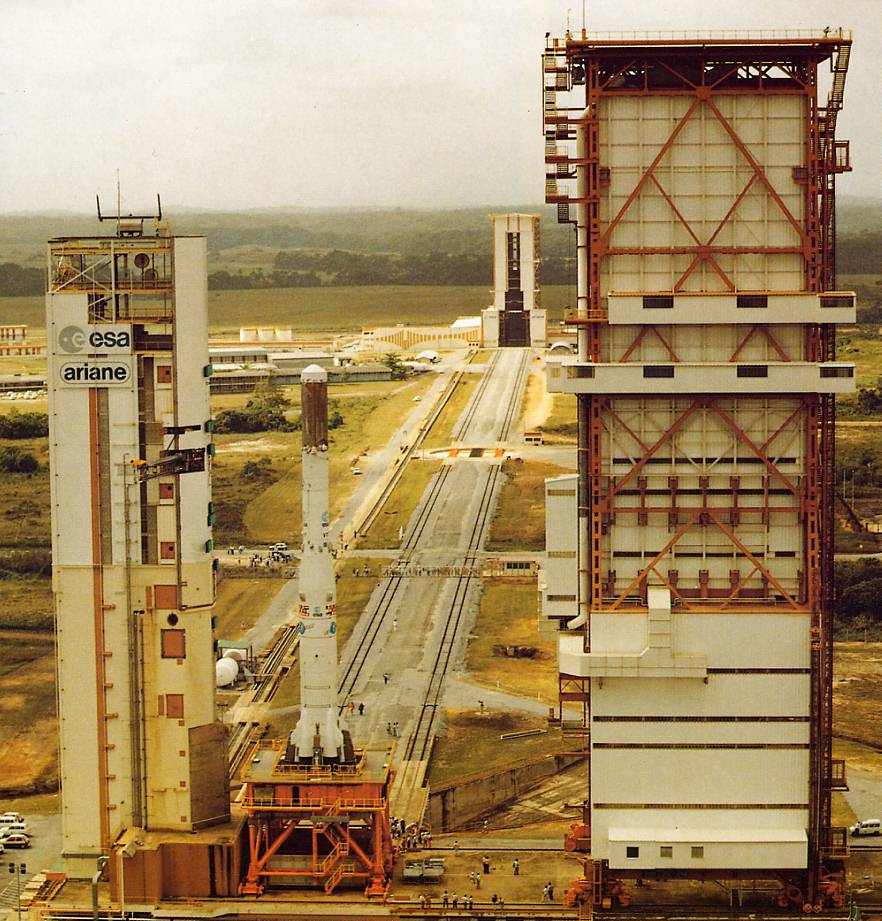

dans le SYLDA a eu lieu le fin février et le 3 mars, le container renfermant la

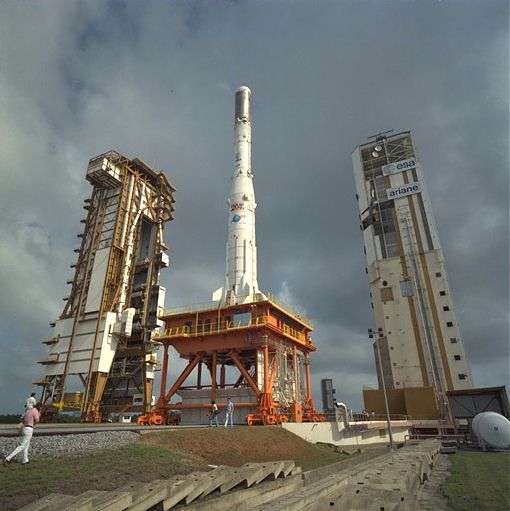

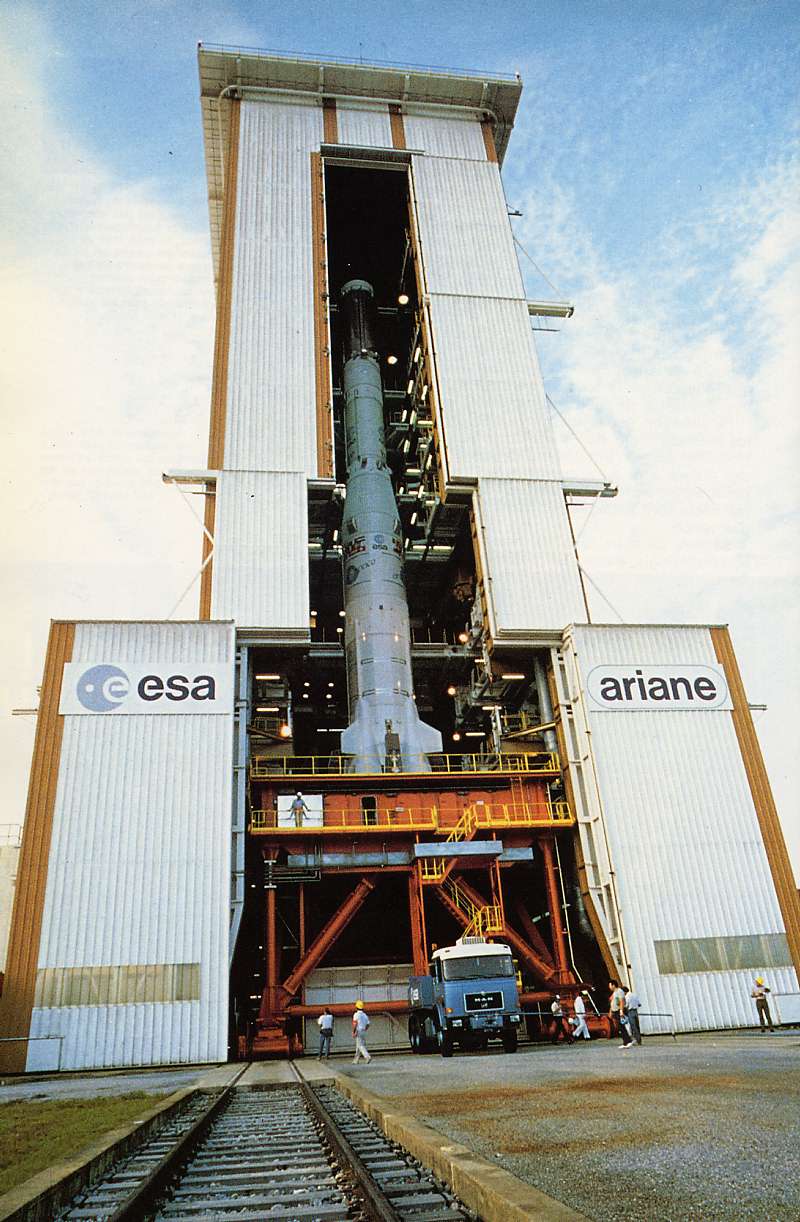

coiffe et les satellites a été transporté sur le pad, monté dans le portique

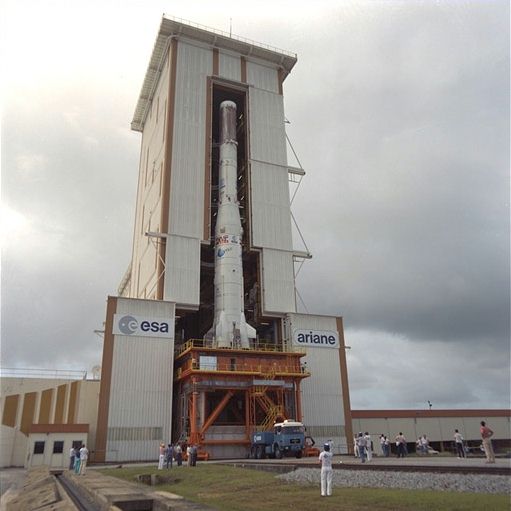

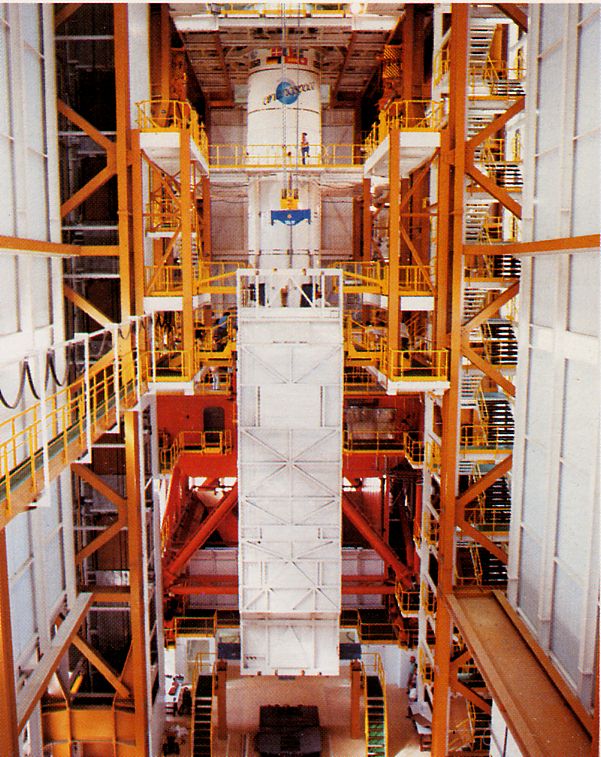

de service et installé sur Ariane 3.

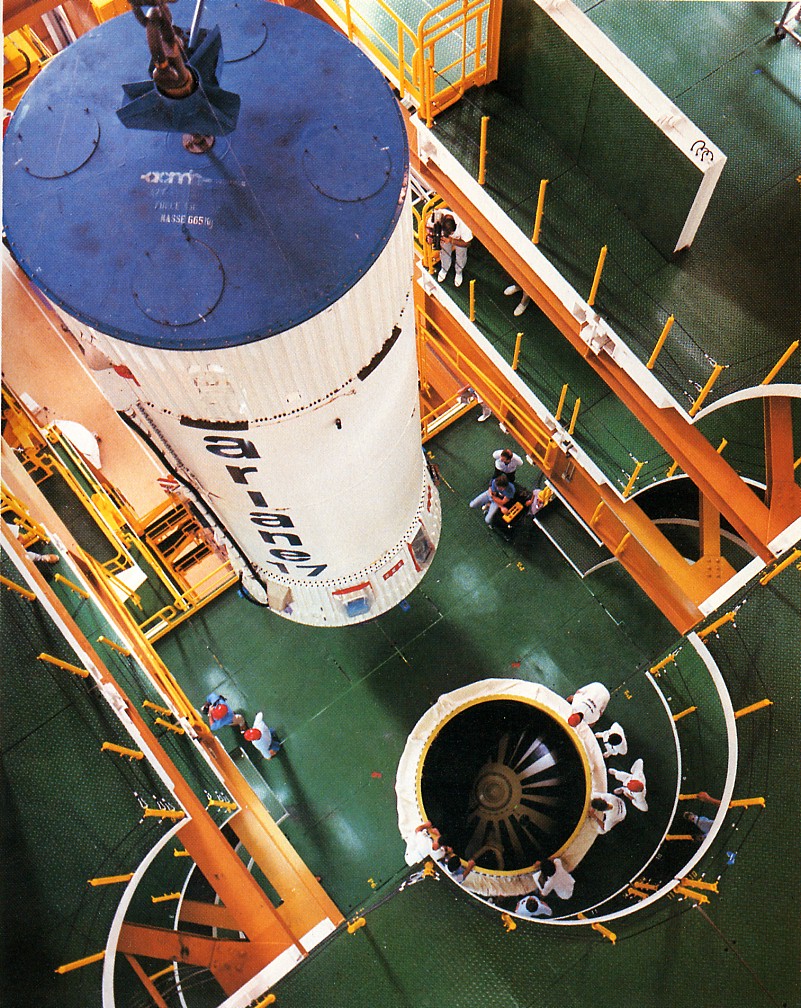

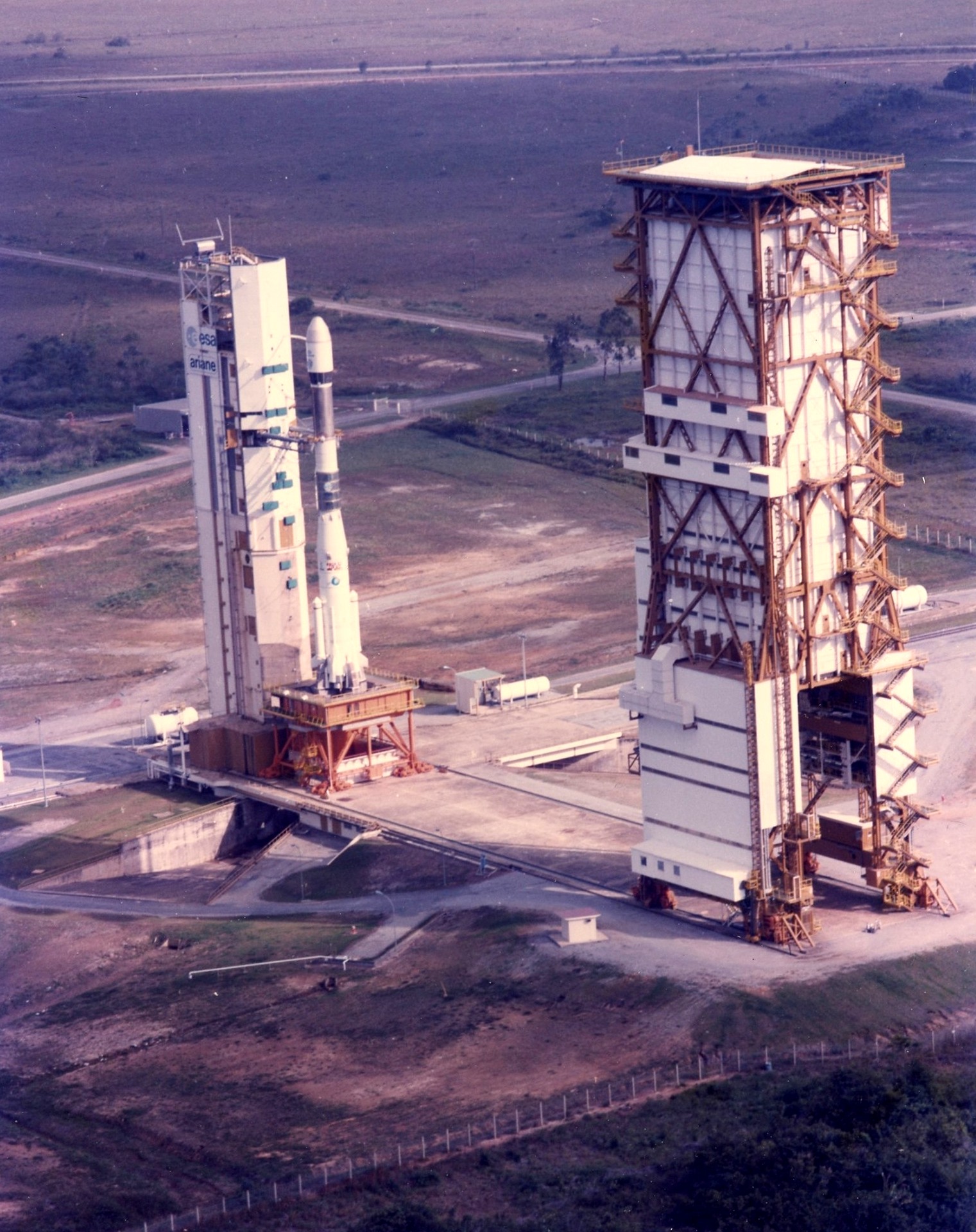

Le marquage du numéro de vol sur le lanceur change avec

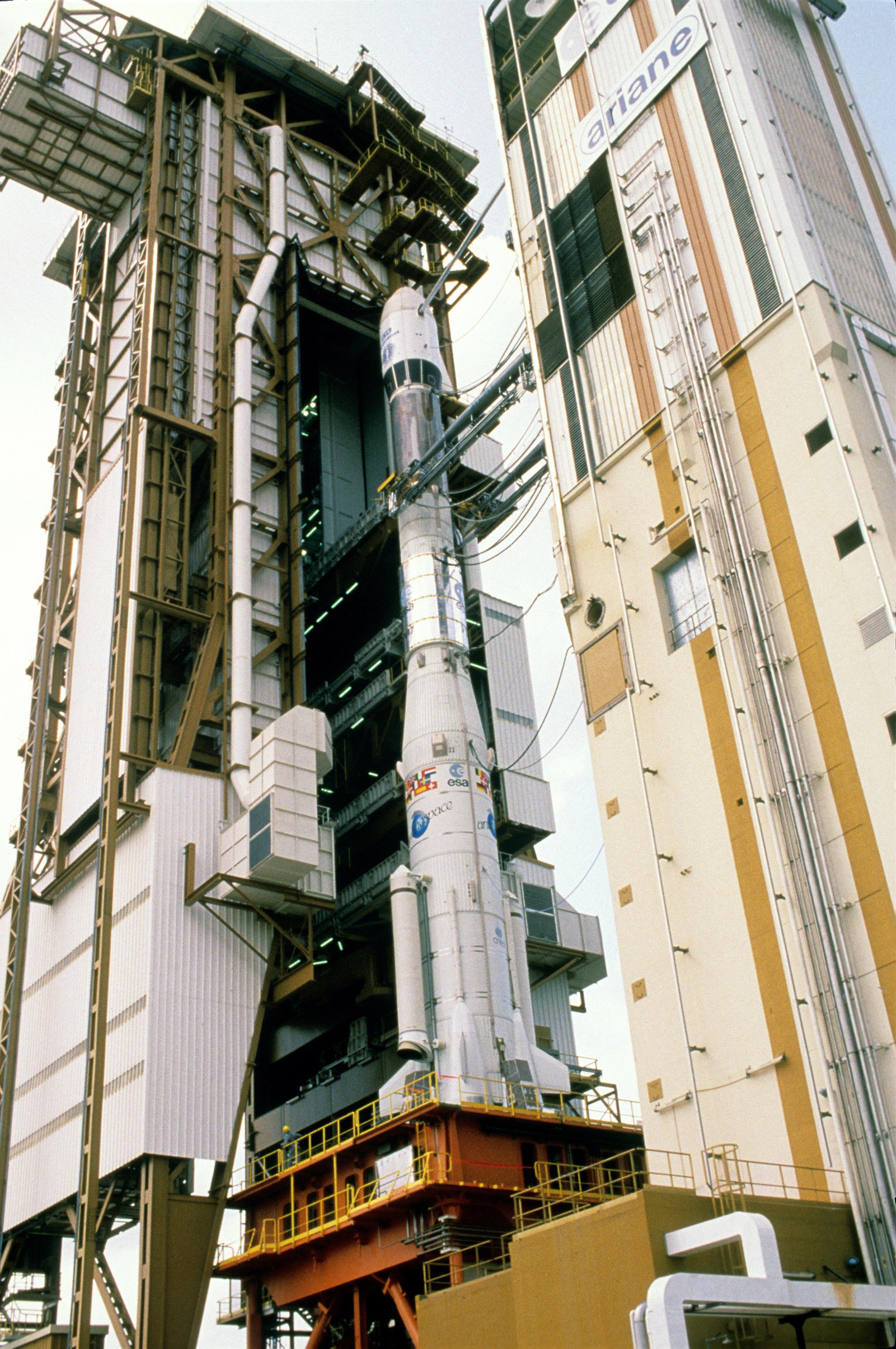

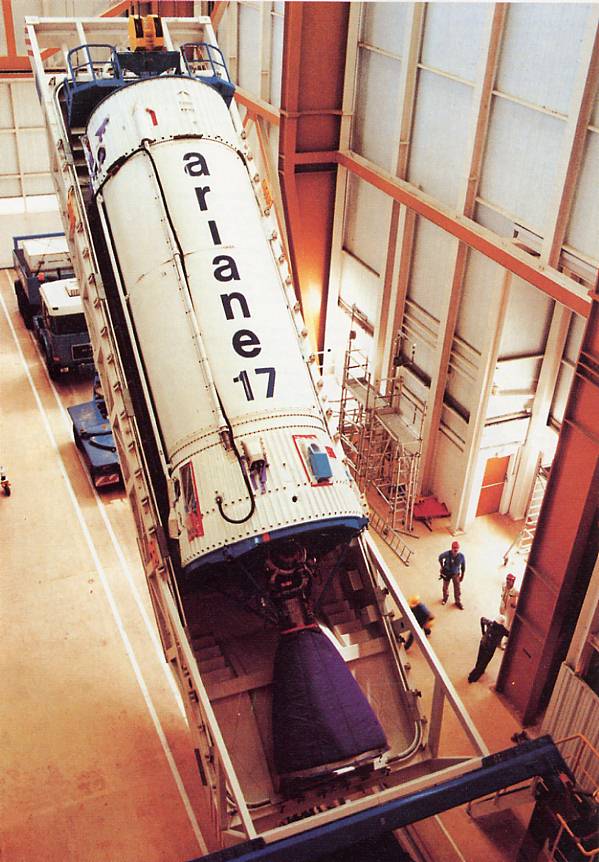

V17. L'étage L33 arbore désormais le logo "ESA" ainsi que le numéro de vol
"V17"
Le lancement est prévu pour
le 12 mars entre 23 h 38 et 0 h 13 et entre 1 h 52 et 2 h 28 TU. Des ennuis
mécaniques sur un connecteur de purge de remplissage du réservoir O2 de l'
étage H10 retarde le lancement de 2 jours au 14 mars, la pose de la
coiffe ayant été retardé de 2 jours aussi.
Un nouveau problème sur une
pompe d' un servomoteur de pilotage des moteurs du premier étage L 140 repousse
le lancement au 19 mars entre 23 h 34 et 0 h 09 et entre 1 h 52 et 2 h 23 TU.
15 mars, V17 passe la revue
d' aptitude au vol.
17 mars, remplissage en N2O4 des deux premiers étages.
18 mars, remplissage en UDMH des mêmes étages.
19 mars, 9 h 53 soit H0-12 h45, début de la chronologie finale.
H0- 6 h, retrait du portique de service.
H0- 6 mn, arrêt de chronologie;
Nouvelle tentative quelques dizaines de minutes plus tard, la séquence passe,
5, 4, 3, 2, 1, 0, +1, +2, +3, rien ne se passe, les moteurs ne se sont pas
allumés, les bras cryogéniques du H10 ne se sont pas écartés. La chronologie
de tir elle continue et ce n' est qu' après de longues minutes de bataille avec
l' informatique qu' à H+ 3mn 24s, les contrôleurs reprennent le contrôle du
lanceur. En fait une première anomalie sur le relais de la vanne de sécurité
du circuit de commande de l' ouverture du bars cryogénique H2 a mal fonctionné
ce qui a entraîné la mise en sécurité du lanceur après l' arrêt de la
séquence. mais au même moment une autre anomalie a empêché l' arrêt du
compte à rebours qui a continué jusqu'à H+3mn 24s..
Contrairement à L01, les
moteurs ne se sont pas allumés et les plaques ombilicales sont restées
attachées au lanceur. La vidange de la fusée peut avoir lieu normalement et
après quelques vérifications, on pourra repartir.
29 mars, 23 h 30 TU, la

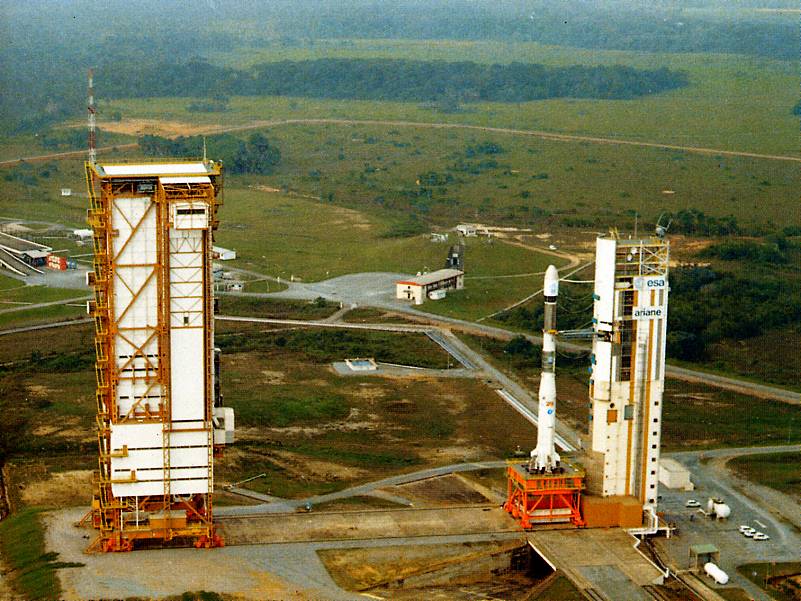

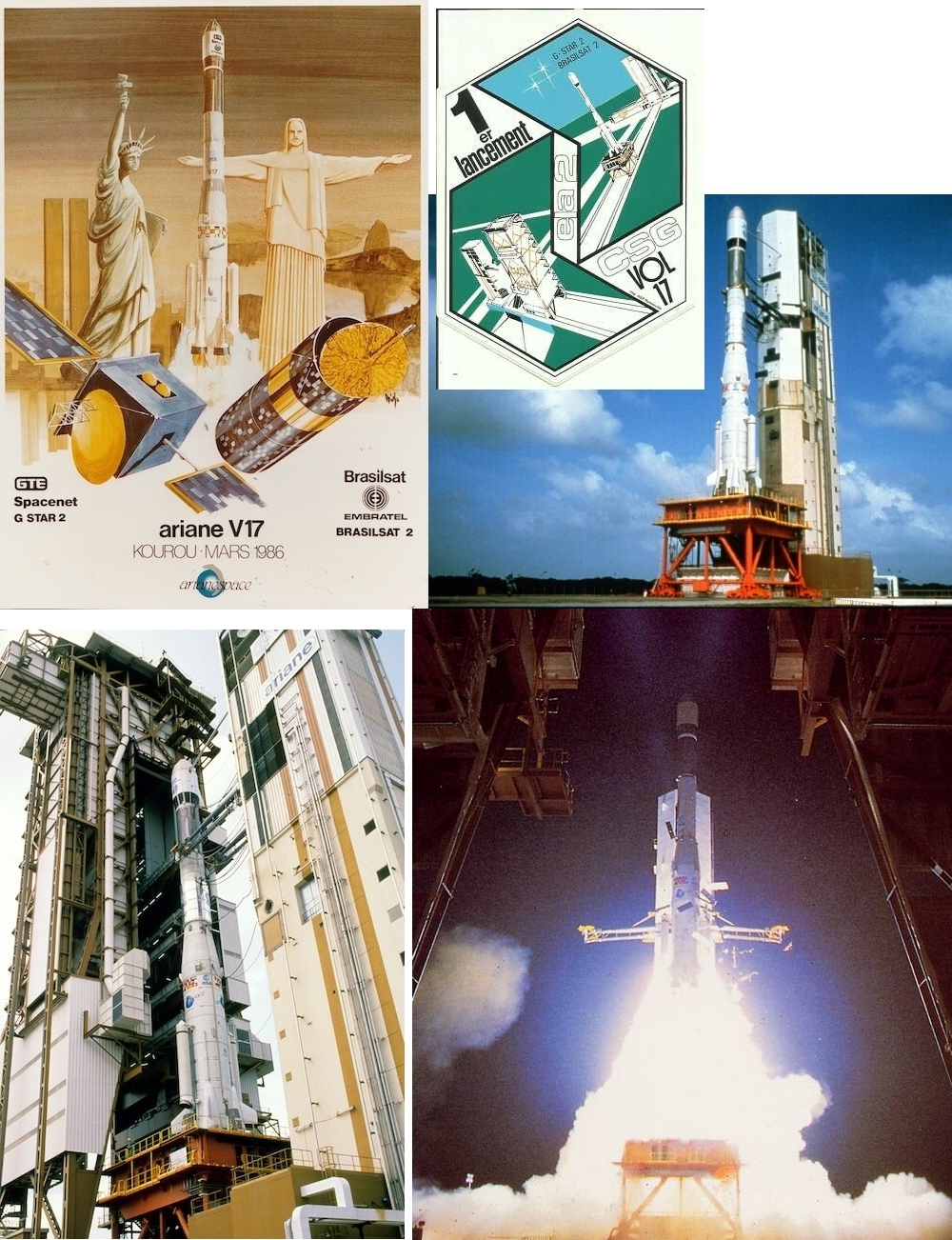

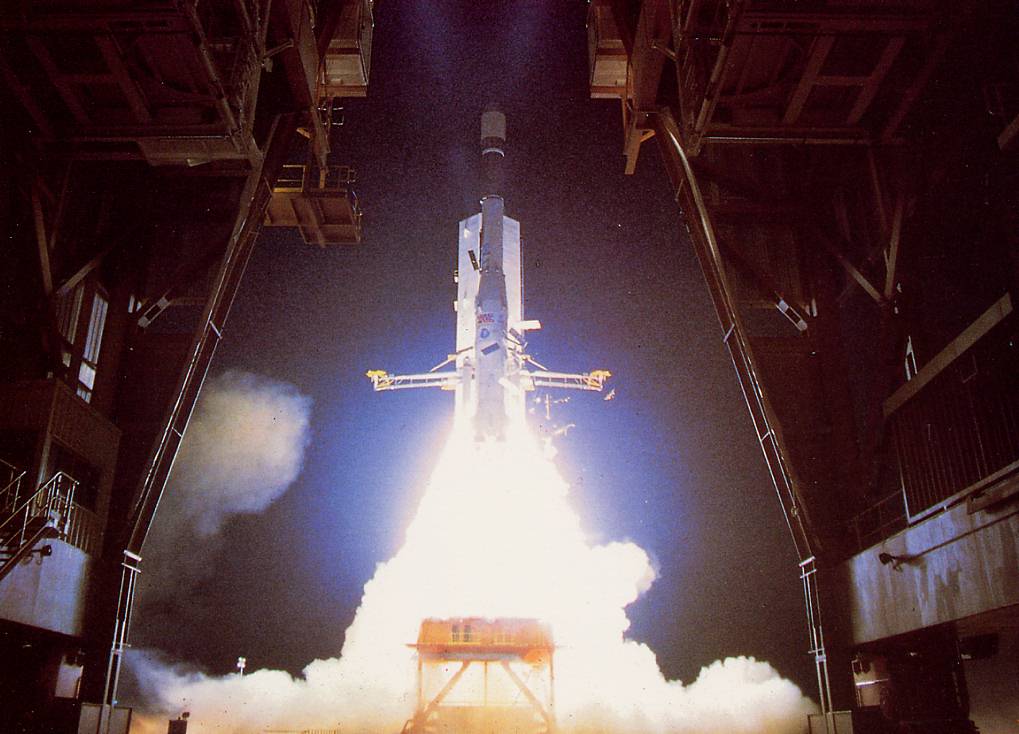

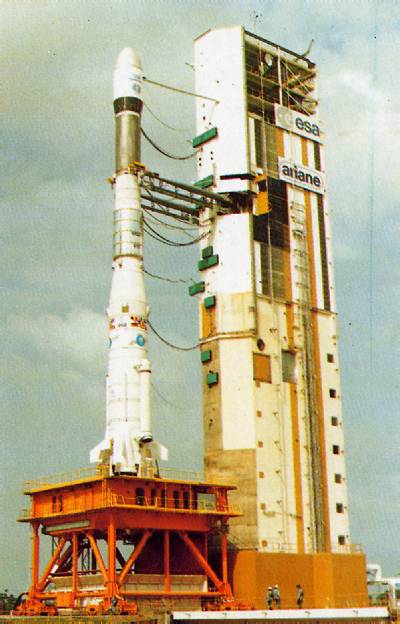

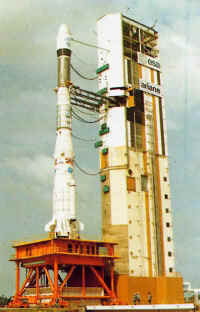

chronologie défile et passe zéro, Ariane V17 décolle de l' ELA 2 et place
sans problème ses deux satellites sur orbite GTO. Ce lancement
est le 6 eme lancement d' une Ariane 3 et le premier de l' ELA 2. Il reste 11
lanceurs de la série Ariane 2-3 pour lancer 14 satellites. D' ailleurs le
premier lancement d' une Ariane 2 est prévue en juin avec V18 de l' ELA 1.
Gstar est un satellite de
télécommunication opérant en bande Ku (16 répéteurs) sur le territoire américain. d' une masse de 1243 kg au lancement (721kg en orbite), il sont
construit par RCA pour GTE Spacenet.
Brasilsat S2 est un

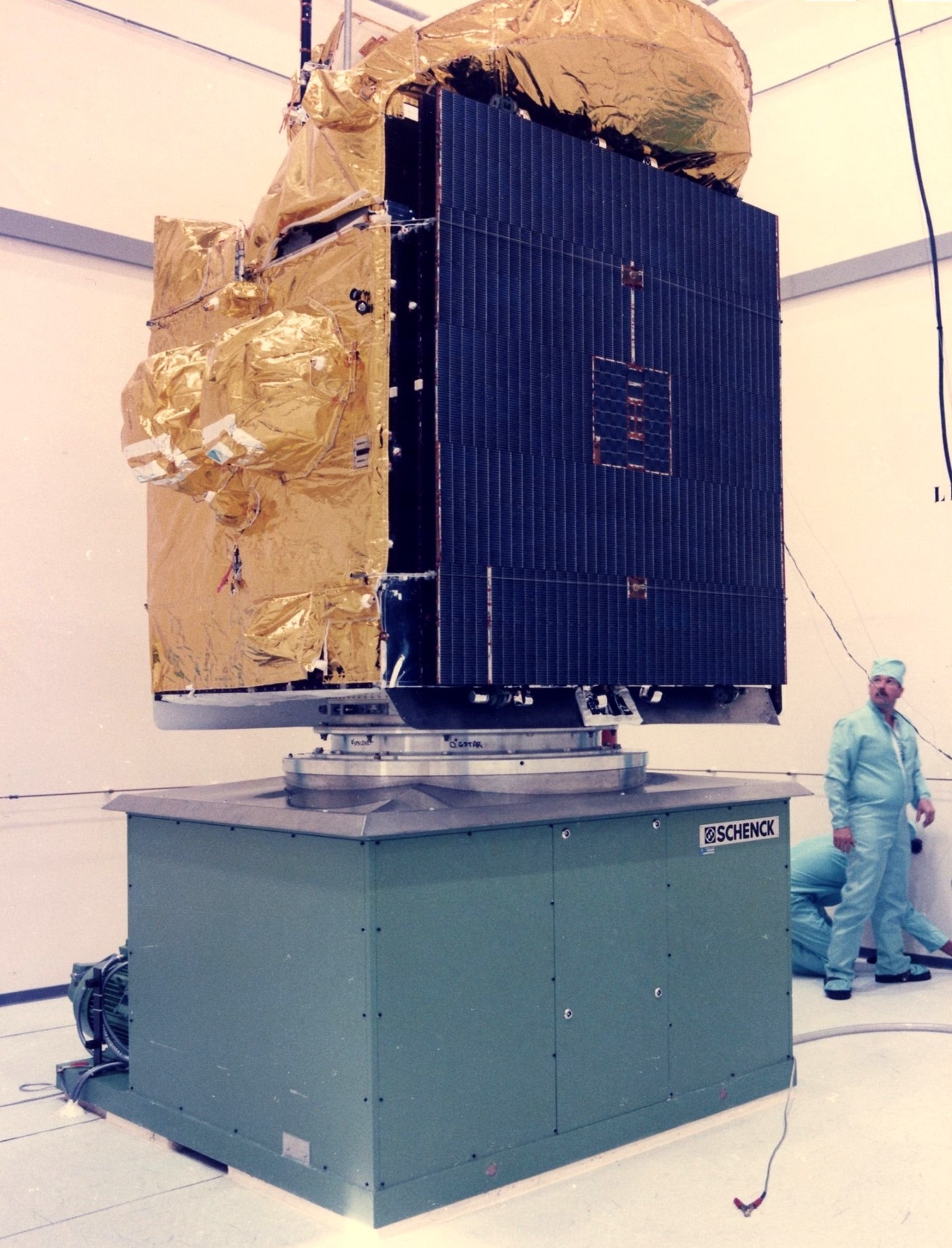

satellite de télécommunication brésilien basé sur les satellites Hughes
HS376. D' une masse de 1140 kg au lancement (671 en orbite), il sera calé par
70° O.
Avril, le CNES livre le
premier étage L220 de la première Ariane 4 (401) à l' Aérospatiale aux
Mureaux.
12 mai, Arianspace signe son
premier contrat avec une société japonaise SCC Space Communication Corp pour
lancer deux satellites SuperBird SCS 1A et 1B en 1986. 47 contrats de lancement
ont été signé par Arianespace depuis 1980 et 31 satellites reste à lancer.
V18
Premier tir d' une Ariane 2,

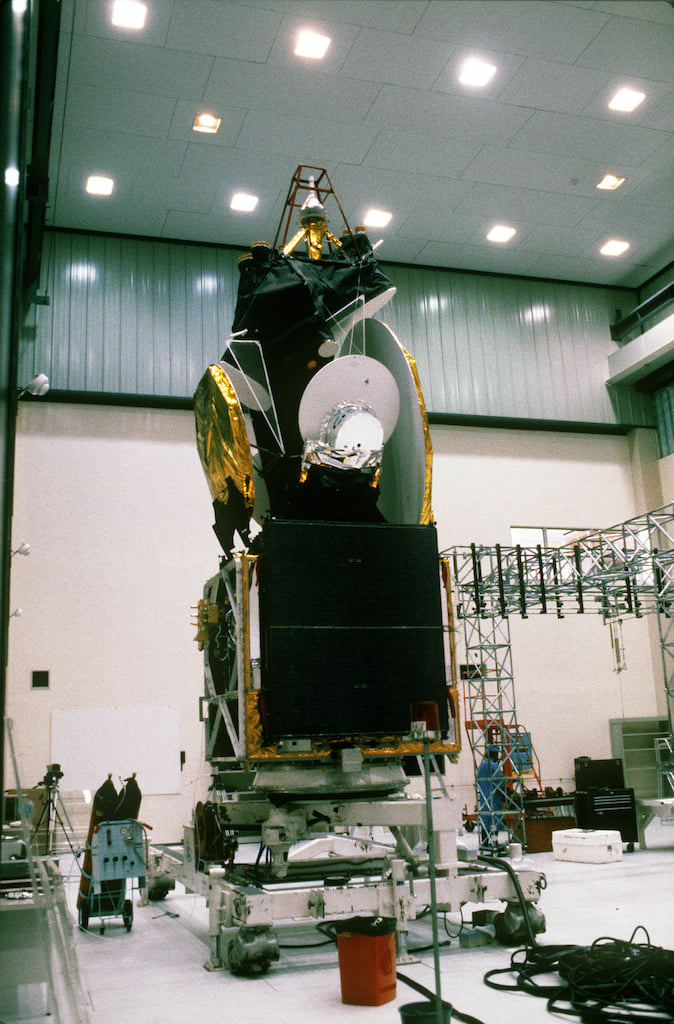

c' est à dire une AR3 sans le boosters, V18 doit placer en orbite GTO le

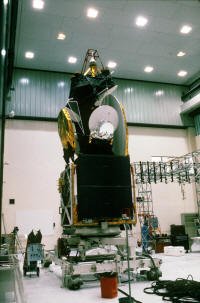

satellite Intelsat V F14. Après une chronologie sans histoire et 50 mn de retrad
du à un rouge "client", Ariane 2
décolle de l' ELA 1 le 31 mai à 2 h 35 TU. Mais 4 mn 36 s après, le
troisième étage ne s' allume pas, c' est l' échec. La fusée retombe avec sa
charge après 7 mn de vol.
Ariane avait déjà lancé
deux Intelsat et 4 restaient à lancer dont 2 Intelsat 6. C' est le quatrième
échec d' une Ariane depuis 1979.
Une commission d' enquête
est nommé quelques jours plus tard. composées de 8 membres, elle devra
remettre son rapport final avant le 30 juin.
Juin, Arianespace annonce
son 50 eme contrat de lancement pour le satellite militaire Britanique Skynet
4B. Depuis 1979, Ariane totalise 18 tirs avec 4 échecs (78% d' de succès).
Le 2 juillet, la commission
d' enquête V18 remet son rapport: Elle a pu mettre en évidence aucun défaut
de fabrication du moteur HM7B et n' a constaté aucunes anomalies significatives
dans le fonctionnement du lanceur jusqu' au moment de l' allumage du H10. La
commission n' a pu faire un scénario de l' accident comme pour V15, mais a
imaginé un "un scénario maximaliste" incriminant l' allumage du H10.
Des essais seront réalisés cet été pour confirmer ce scénario en même
temps qu' un nouvel allumeur testé.
Les vols devraient reprendre en janvier ou mars 1987 avec au programme 8
tirs.
5 septembre, publication
d'un nouveau calendrier Ariane avec pour 1987 7 tirs V19 à V25 dont la
première AR4 (V21). En 1988, Arianespace prévoit 8 tirs dont 4 AR4 et pour
1989 9 tirs exclusivement avec des AR4.(V35 à 42).
A l' automne, les essais au
banc de simulation d' altitude du moteur HM7B du troisième étage d' Ariane se
poursuivent au rythme d' un a deux essais par semaine. La SEP a déjà réalisée
12 essais dont 5 de validation et calibrage au banc PF41 de Vernon dans l' Eure.
Les essais suivants consisteront à tester le nouvel allumeur plus puissant et
avec trois jets déviés ainsi que l' influence des conditions de
pré-refroidissement de la chambre de combustion sur le démarrage du moteur.
cette série devra s' achever en novembre avec de permettre de définir la
nouvelle configuration du HM7B modifié qui sera ensuite tester 20 fois avant
V19.
Novembre, la SEP termine la
première série de 20 essais du moteur HM7. Le choix du nouvel allumeur sera
fait à la fin du mois. Une nouvelle série de 20 mis à feu sera réalisé
jusqu' en 1987 sur le moteur.
Décembre, le programme d'
essais s' est déroulé de façon satisfaisante, il reste à qualifier le nouvel
allumeur et à démontrer qu' il fonctionne de façon reproductible sur
plusieurs moteur et qu' il couvre les dispersions de fonctionnement du lanceur.
Ce programme sera mis au point ultérieurement. Ce qui repousse la reprise des
vols à avril 1987.
|

L' allumeur

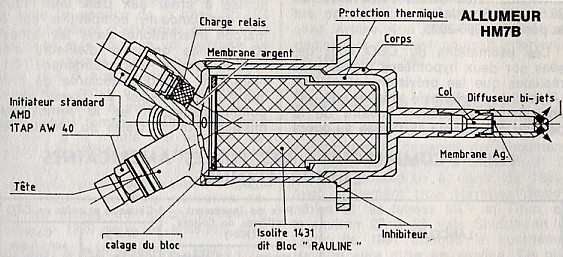

du HM7 est constitué d'
un petit bloc de poudre Isolite 1431 (SNPE) allumé par deux cartouches
pyrotechniques (Dassault Bréguet) et produisant des gaz chauds qui sont
diffusés par deux orifices à 90° dans la chambre du moteur. Ces jets
initient la combustion du mélange d' ergols cryogéniques injecté dans
la chambre sous forme de gaz d' aérosol (ci contre). L'allumage de la
chambre est une phase délicate. Il est nécessaire d'initier la
combustion le plus tôt possible en un point de la chambre où les
conditions, rapport de mélange, pression sont remplies pour la
combustion du mélange. Sur le HM7, le mélange H2O doit être porté à
700°C pour une pression de 1 bar. Il faut aussi s'assurer de la bonne
propagation de la flamme dans la chambre avec la bonne vitesse et
assurer une position stable du front de flamme à une distance convenable
de l'injecteur. L'allumeur fonctionne durant 4 s en injectant axialement
un débit de 12g/s de gaz réducteurs à 2100°C. Les 90 injecteurs de la
chambre sont tous identiques et de type "coaxial". |
|
L'oxygène arrive liquide en tourbillonant par le tube central de
l'injecteur, l'hydrogène arrive lui gazeux car il vient de refroidir la
tuyère autour du tube. Dans le système d'injection du HM7, ce sont
d'abord les 6 injecteurs élémentaires de la couronne centrale, à
proximité de l'allumeur qui s'enflamme. La propagation de la flamme se
faisant ensuite du centre vers les bords de l'injecteur. |
Date
|
Vol
|
Lanceur
|
Satellites
|
Commentaires |
21/02/86
|
V 16
|
AR 1
L11
|
SPOT
& VIKING
|
Première
mission héliosynchrone, dernier lancement Ariane 1 |
|
28/03/86
|
V 17
|
AR 3
L17
|
GSTAR
II & BRASILSAT S2
|
Première
utilisation ELA-2
Logo "ESA" sur le L33 et n° de vol V |
|
30/05/86
|
V 18*
|
AR 2
L18
|
INTELSAT
VA F 14*
|
Première
Ariane 2 Echec (3 eme étage) |
|
