Le 15 janvier, Hambourg
Allemagne, baptême du M/V "ariana" le nouveau navire de transport des
fusées Ariane 4 en Guyane. 112 m de long, construit par les chantiers navals
Sietas de Hambourg, il sera exploité par le GIE Union maritime franco Allemande
UMFA. il fera sa première traversé en mars et ralliera Kourou en 12 jours. Il
chargera à Brême (Allemagne) et au Havre (France) les divers éléments du
lanceur en containeurs étanches, les étages étant disposés en soute tandis
que le carburant (UDMH et LH2) sera sur le pont. La navire Atlas utilisé précédemment
servira en secours.
Janvier, Arianespace décide
d' utiliser le moteur 1924R qui est actuellement en essai de recette pour le vol
V21 pour le vol V21 comme prévu à l' origine. Ce moteur sera simplement
qualifié moyennant une dérogation sur les tolérances en température du
roulement de la turbopompe LH2. Cette dérogation consistera à qualifié le
moteur pour une température entre 65 et 67°K en fonctionnement normal pour le
vol V21.
L' essai de longue durée
avec le moteur 1925 est prévu d' ici quelques semaines avec 900 secondes de
mise à feu afin de voir jusqu' où peut monter la température. Cet essai sera
précédé de deux mise à feu de courte durée 60 secondes en plus des 5 de
recette.
Février, Arianespace
annonce le vol V21 pour le 11 mars, suite à l' essai de recette du moteur 1924R
dérogé. L' étage H10 est expédié par avion à Cayenne le 2 et monté sur le
lanceur.
Le boîtier électronique du satellite Télécom 1C modifié suite aux ennuis du
Télécom 1B en janvier dernier est envoyé au CSG le 13.
Le 24, à Vernon a lieu l' essai longue durée du moteur 1925. d' une durée de
1000 seconde, il a permis de faire monter la température du roulement à 100°K
sans aucun incident.
3 mars, fin des essais de
longue durée du moteur 1925 avec près de 2800 secondes cumulées, soit un
total de 3130 secondes en 6 essais sans démontage et ave une température de
roulement 4,5 fois supérieure à la norme.

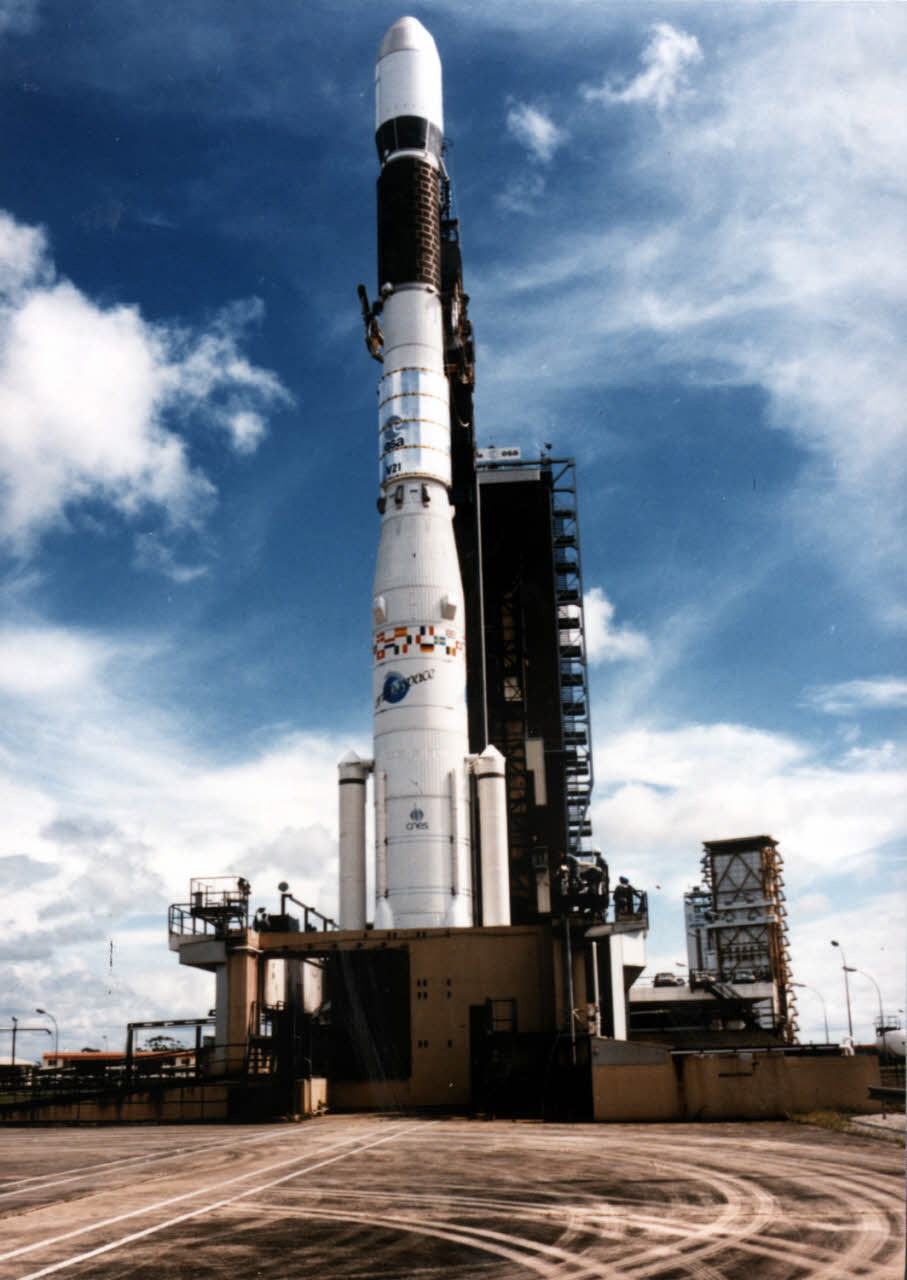

V21 AR3

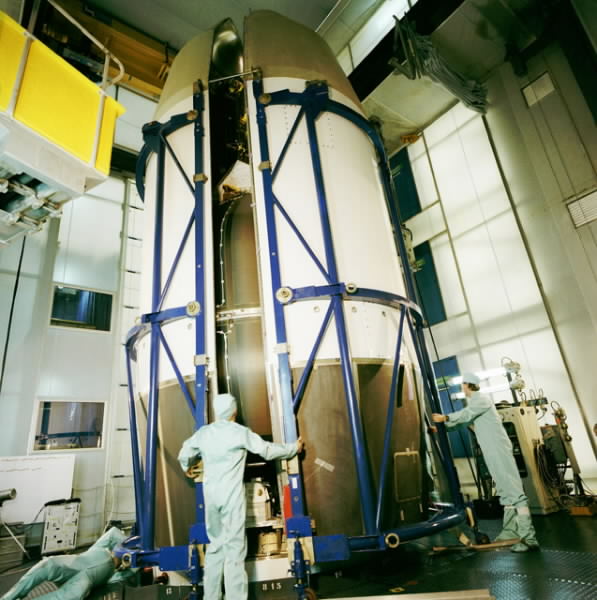

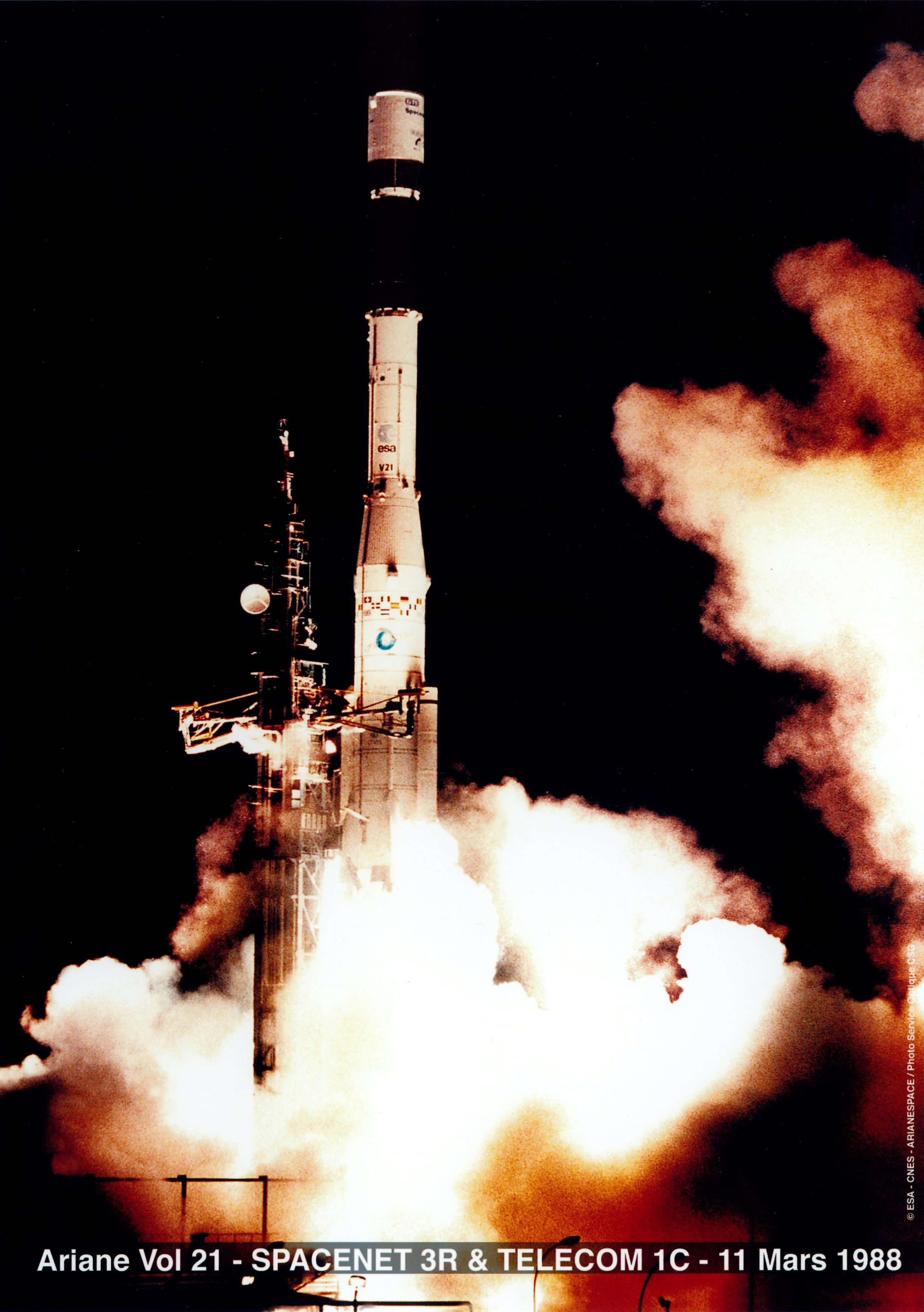

Le 11 mars, Ariane 3 V21
décolle de l' ELA 1 à 20 h 28 locale porteuse des satellites Spacenet 3R et
Télécom 1C.
Spacenet est le 5 eme de la série lancé par Ariane et Télécom 1C remplacera
le 1B tombé en panne le 15 janvier dernier. Le vol V23 est prévu pour
le 11 mai pour lancer Intelsat 5 F13 avec une Ariane 2 et V22 en juin pour lancer trois satellites
avec la première Ariane 4 depuis l'ELA 2. Les satellites d' Ariane 401 sont déjà à Kourou
tandis qu' Intelsat le sera le 29 mars.

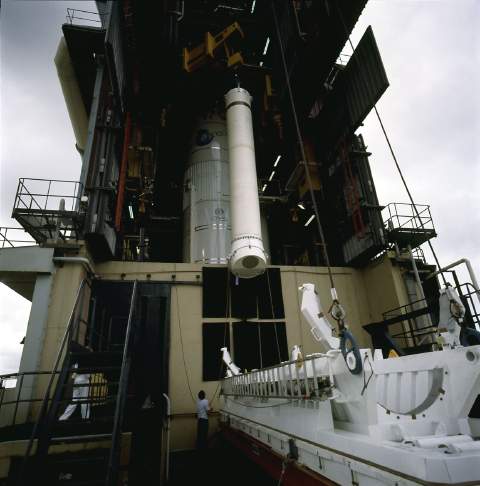

8 avril, l'étage H10 du V23
est sur la base d'Evreux pour s'envoler vers la Guyane. Le lancement est prévu
pour le 10 mai. Une
information vient perturber les opérations à Evreux. Il a été découvert morceau
d’adhésif dans un débitmètre du banc PF41 de Vernon.
Une intervention sur une ligne d’avitaillement en ergol avait eu
lieu quelques temps auparavant, elle consistait en une retouche du calorifugeage
pour adapter
une tape d’obturation de cette ligne en attendant l’approche du moteur par en
dessous. Deux moteurs HM7B étaient passés entre temps en recette sur le PF 41,
ceux de V22 et V23.
Le
moteur que l’on embarque est il apte au vol, n’a-t-il pas été pollué pendant les
opérations de réception faites en février sur le banc ? Doit-on surseoir à
expédition et ramener le moteur en hall d’assemblage ?
Après de rapides interrogations, il est décidé d’envoyer le moteur en Guyane.
Les équipes de la SEP dé finissement et valident les investigations à Vernon qui seront ensuite
effectuées au fur et à mesure par les équipes présentes à Kourou sur les moteurs
HM7B des étages V22 et 23.
Les autres moteurs destinés aux vol 24 et 25
ont été examinés sans trace de contamination.
Du 14 avril au
26 avril, WE et nuits compris se succèdent : réunions, péritels avec Kourou,
avec le client, répétition de scénarios, achat de nouveaux équipements
(endoscope du type médical), formation des opérateurs, équipes supplémentaires à
Kourou, simulations, démontages, tests….
Le client satellite Intesat, CNES et AE suivent de très près les décuisions de
la SEP.
Le moteur est proposé apte au vol au CTA (Comité Technique Ariane).
V 23 sera lancé vers le 17 mai et V22 vers le 8 juin, les vols étant inversés
du fait du retard du premier Ariane 4.
V23 AR2

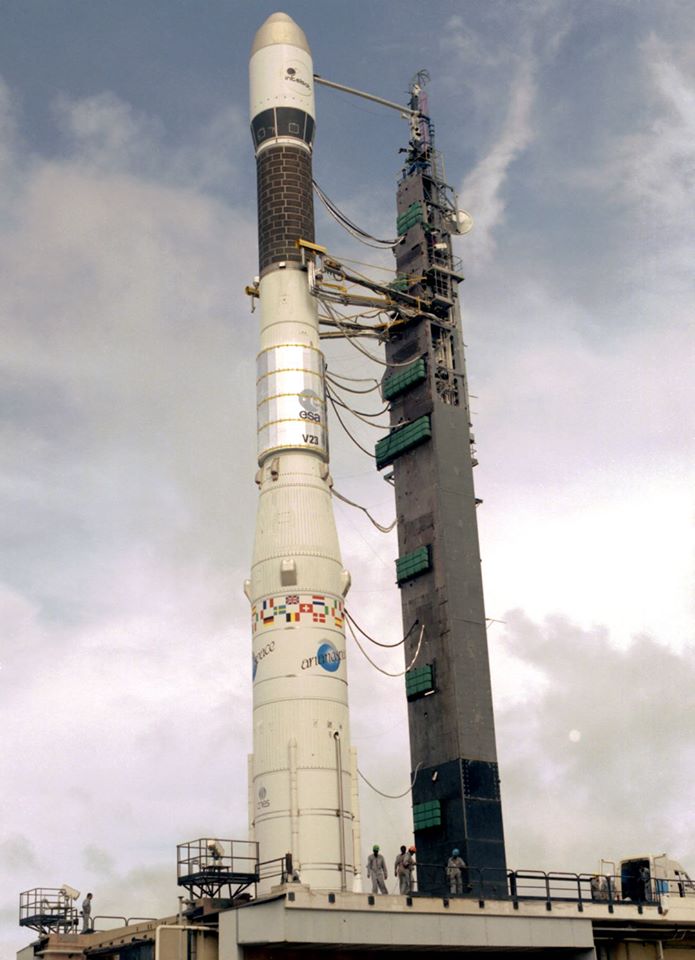

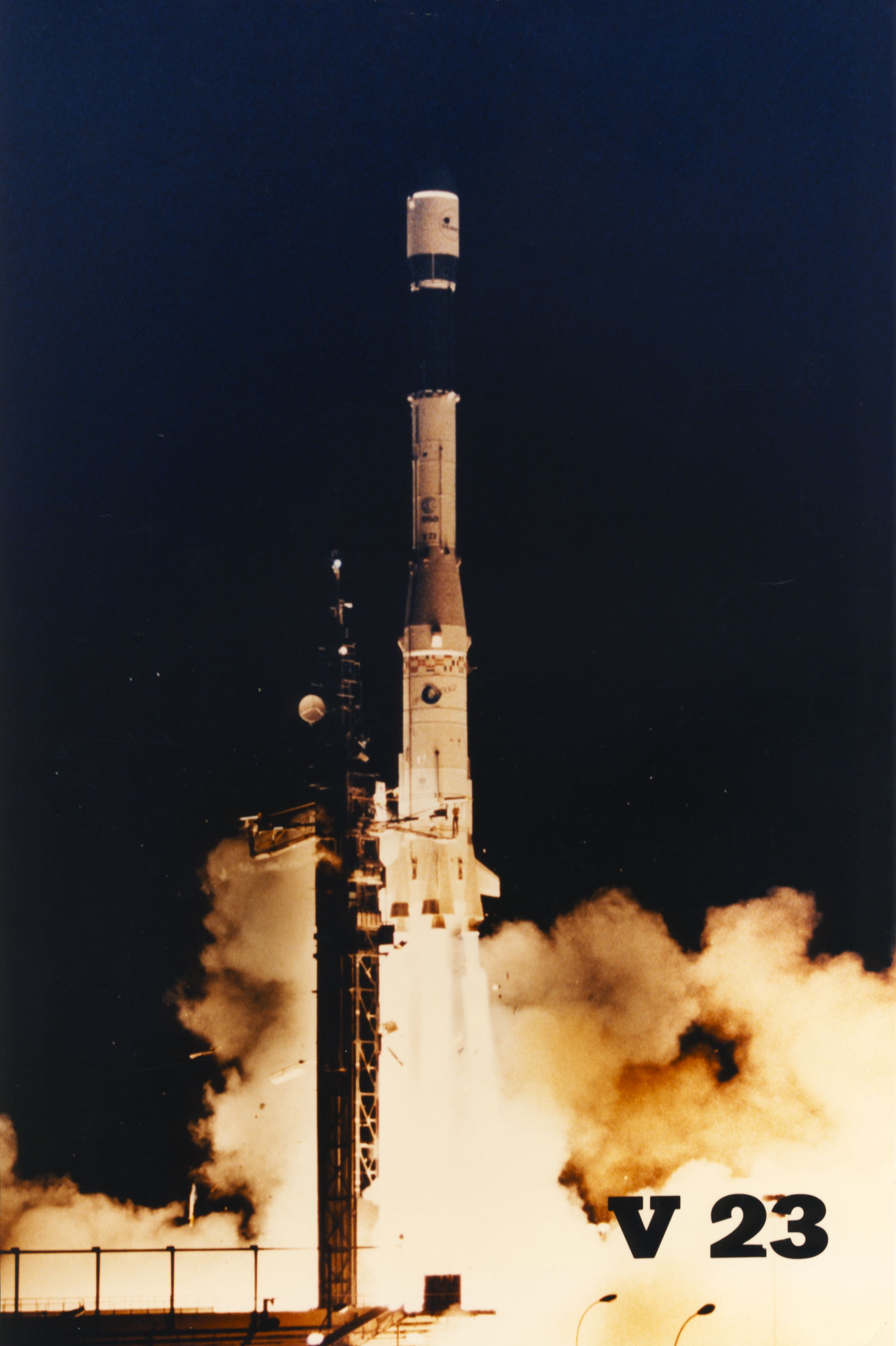

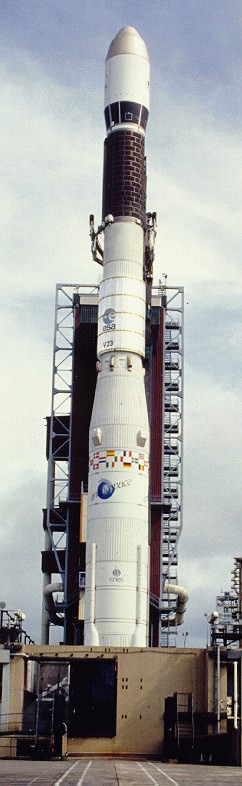

Le 17 mai, Ariane 2 V23
décolle de l' ELA 1 à 20 h 58 mn (locale) emportant dans sa coiffe le satellite Intelsat 5 F13, le
dernier de la série. Le vol a été retardé de 15 minutes à cause d'un "rouge"
météo. Le décollage a lieu 1 minute avant la fin de la première fenêtre de tir
(2 créneaux restaient de 15 et 19 mn).

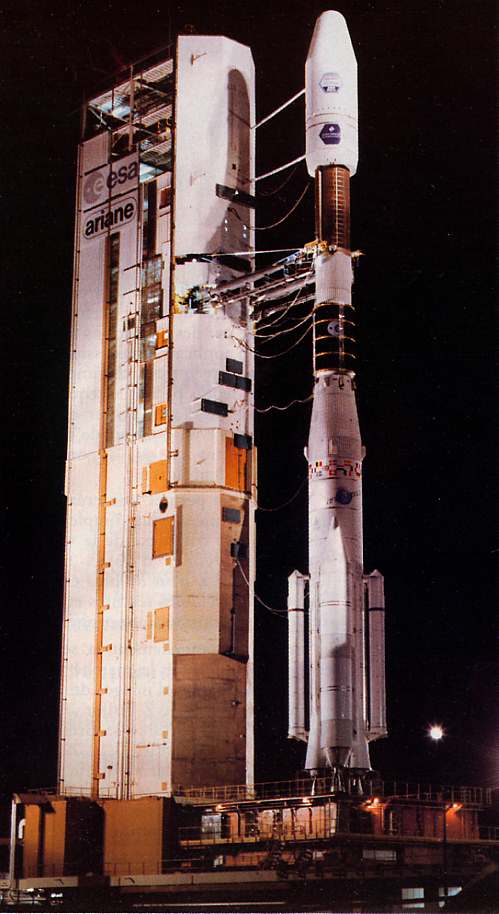

V22, première Ariane 4,
44LP
La campagne de lancement V22
a commencé le 17 novembre 1987 avec l' arrivée du satellite Météosat au
centre spatial. Le 24 il était en préparation dans le bâtiment S1A. Ce
lancement sera le premier de la nouvelle version Ariane, la Ariane 4 en
configuration 44LP, c' est à dire avec deux propulseurs à poudre PAP et
liquide PAL. Le premier, second étage et les deux PAL arrivent le 29.
Le 5 décembre, les PAL sont préparé tandis que le premier étage est mis
sur la table de lancement Ariane 4.1 le 9. Cette table semblable à celle d'
Ariane 3 est plus courte de 7 m afin que les connections au niveau du troisième
étage soient toujours à la même hauteur par rapport au mat ombilical. Deux
tables seront construites pour les Ariane 4, le projet de transformer la table
Ariane 3 en Ariane 4 après la fin des vols a été abandonné. La SPELDA est prête le 10 décembre, les PAP suivant le lendemain.

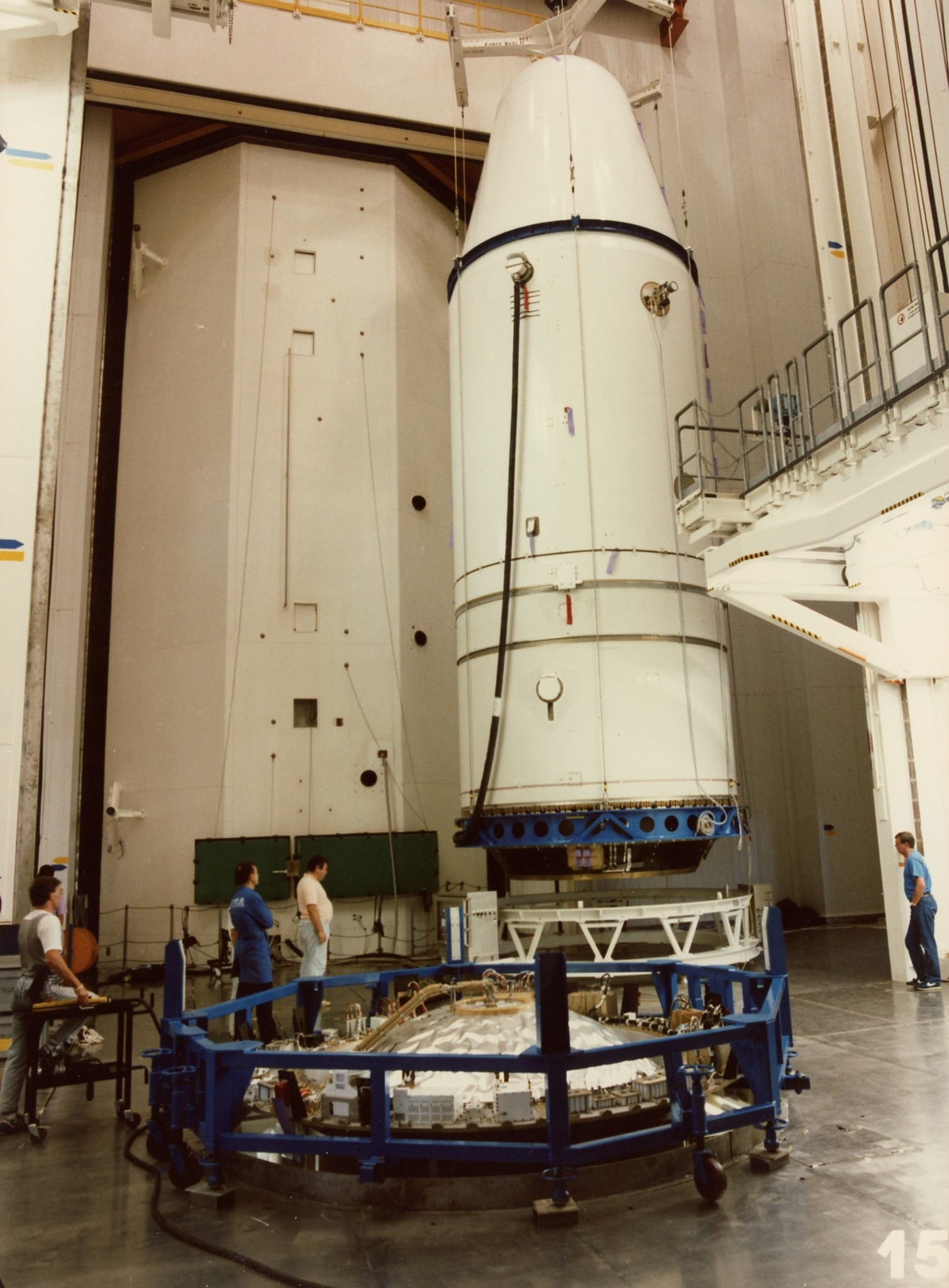

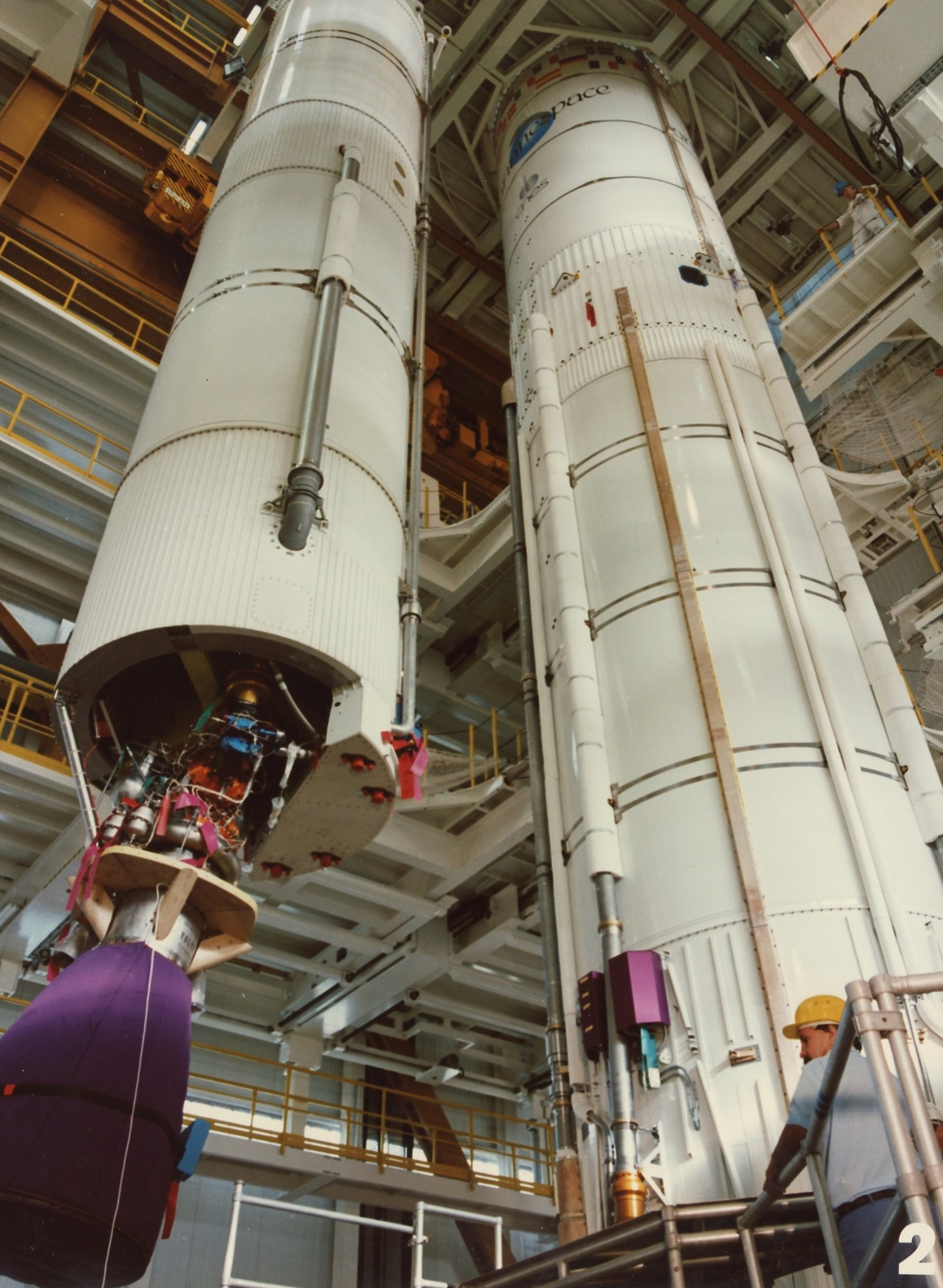

La mise en place des PAL sur le premier étage a lieu les 11 et 15 décembre,
celle des PAP se fera sur le pad même.
Le satellite Panansat arrive à Kourou le 13, tandis que Météosat est mis en
stockage après ses essais fonctionnels. Le 16, la coiffe est prête, le lendemain marquant la fin de la
campagne pour les vacances de Noel.
Début janvier 1988, le satellite Panamsat est préparé dans le bâtiment S1.
La campagne lanceur reprend le 28 mars avec l'arrivée de Amsat au CSG le 24 et la mise en place du second étage.
Le 1er avril c' est
l'érection du troisième étage H10 alors qu' arrive le troisième satellite du vol Amsat 3C.
Le 22, le satellite Panamsat est transféré dans le bâtiment S3B, tandis que
débute la préparation de Amsat dans le S1B. Météosat suit le 29.

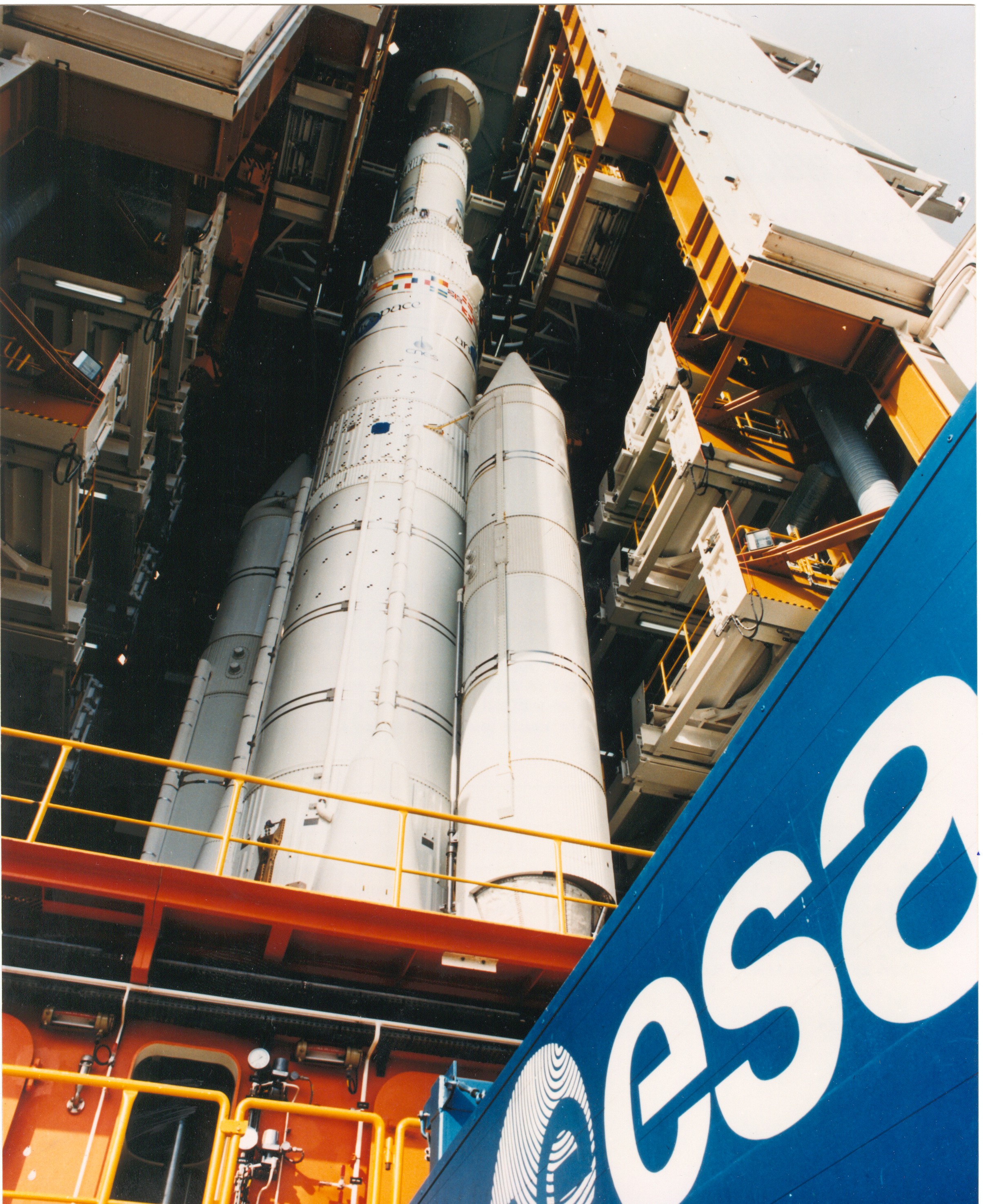

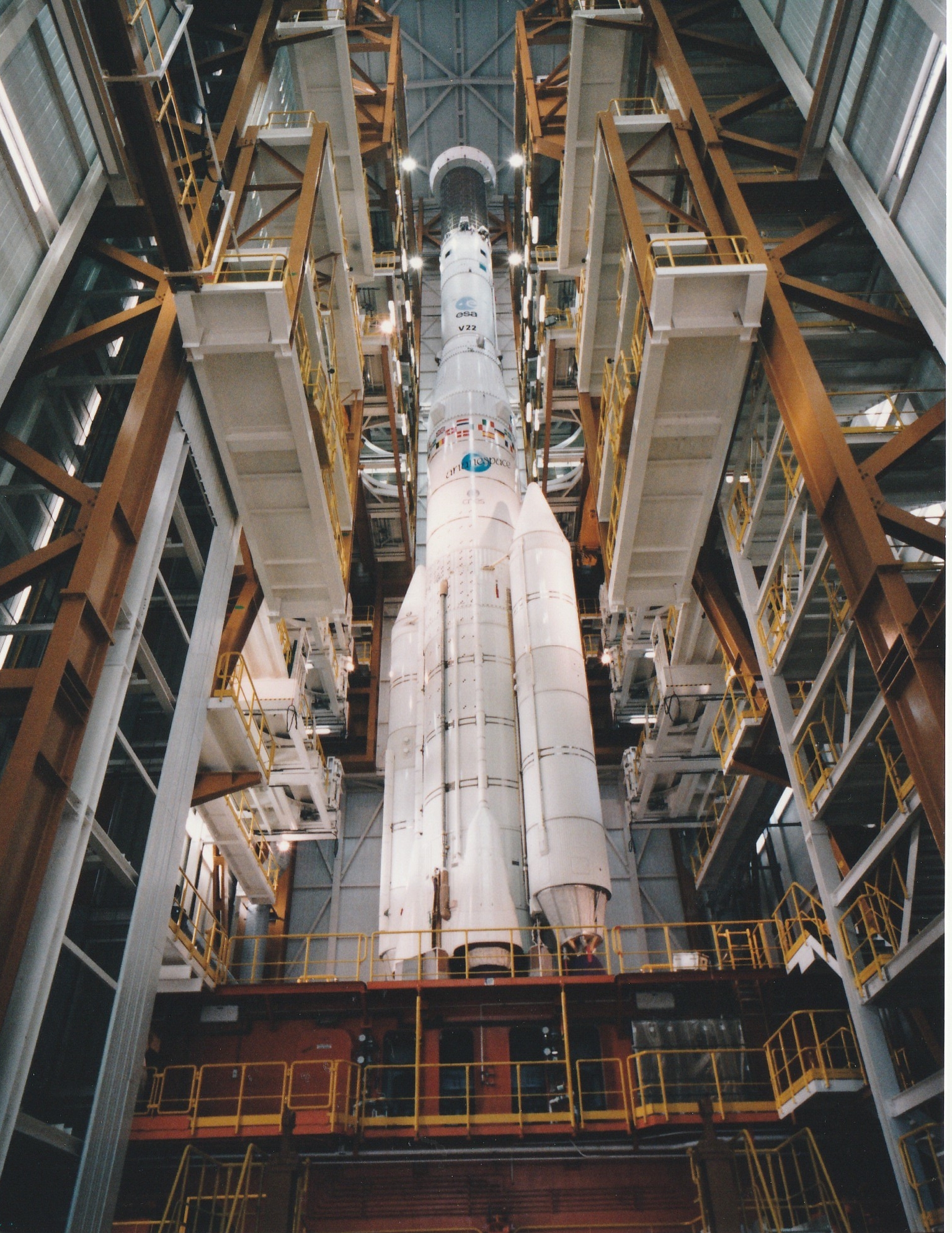

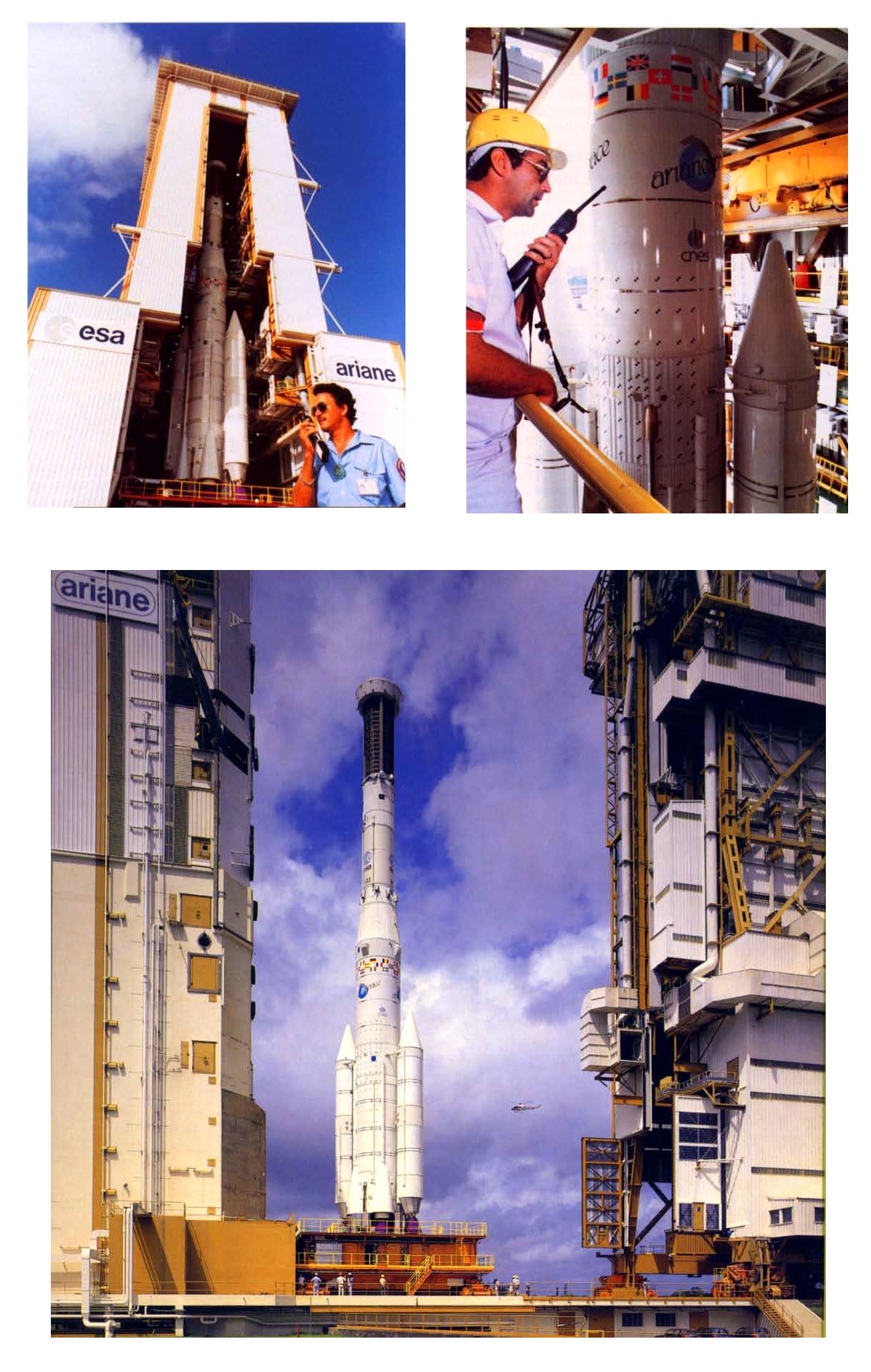

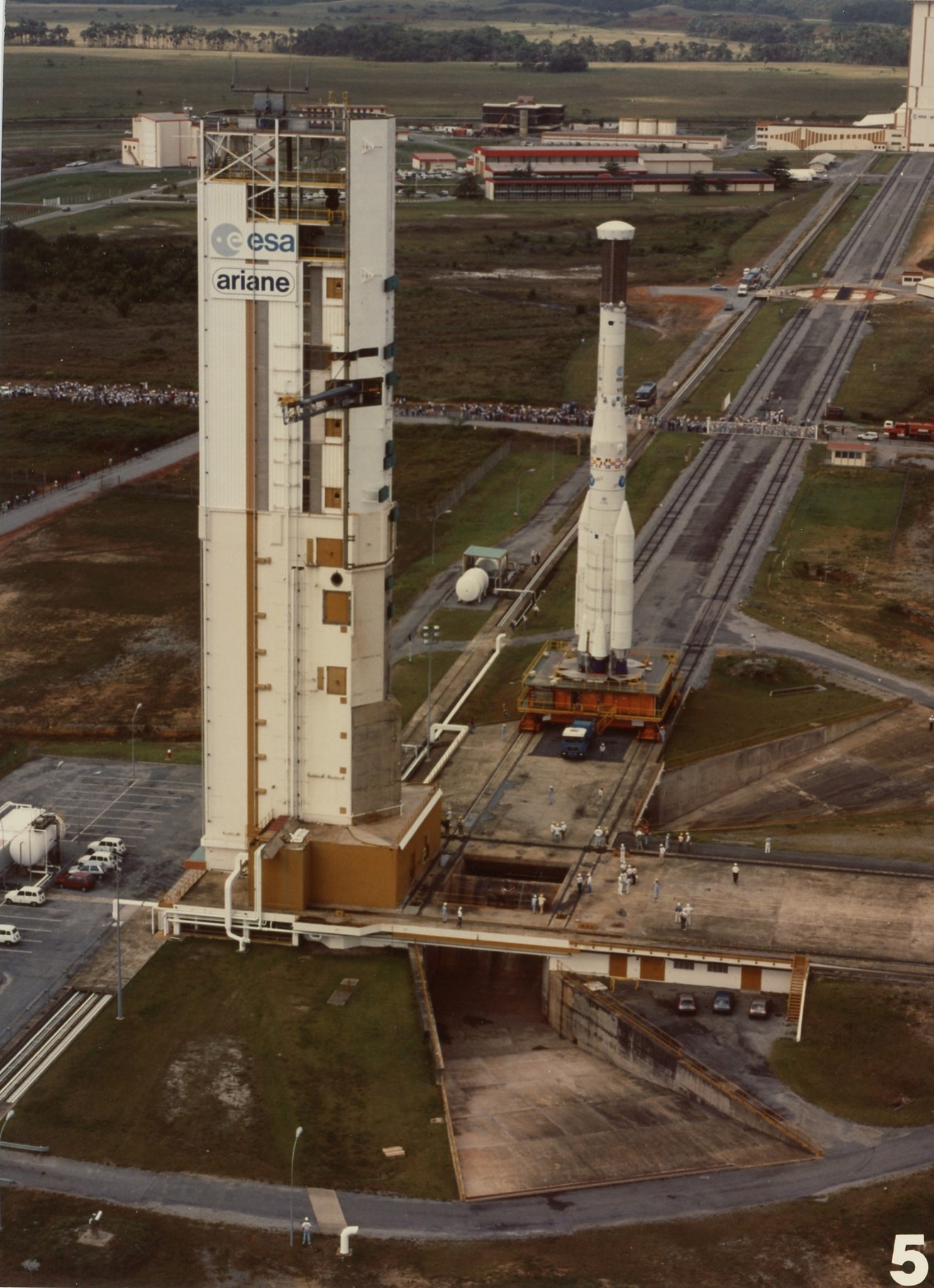

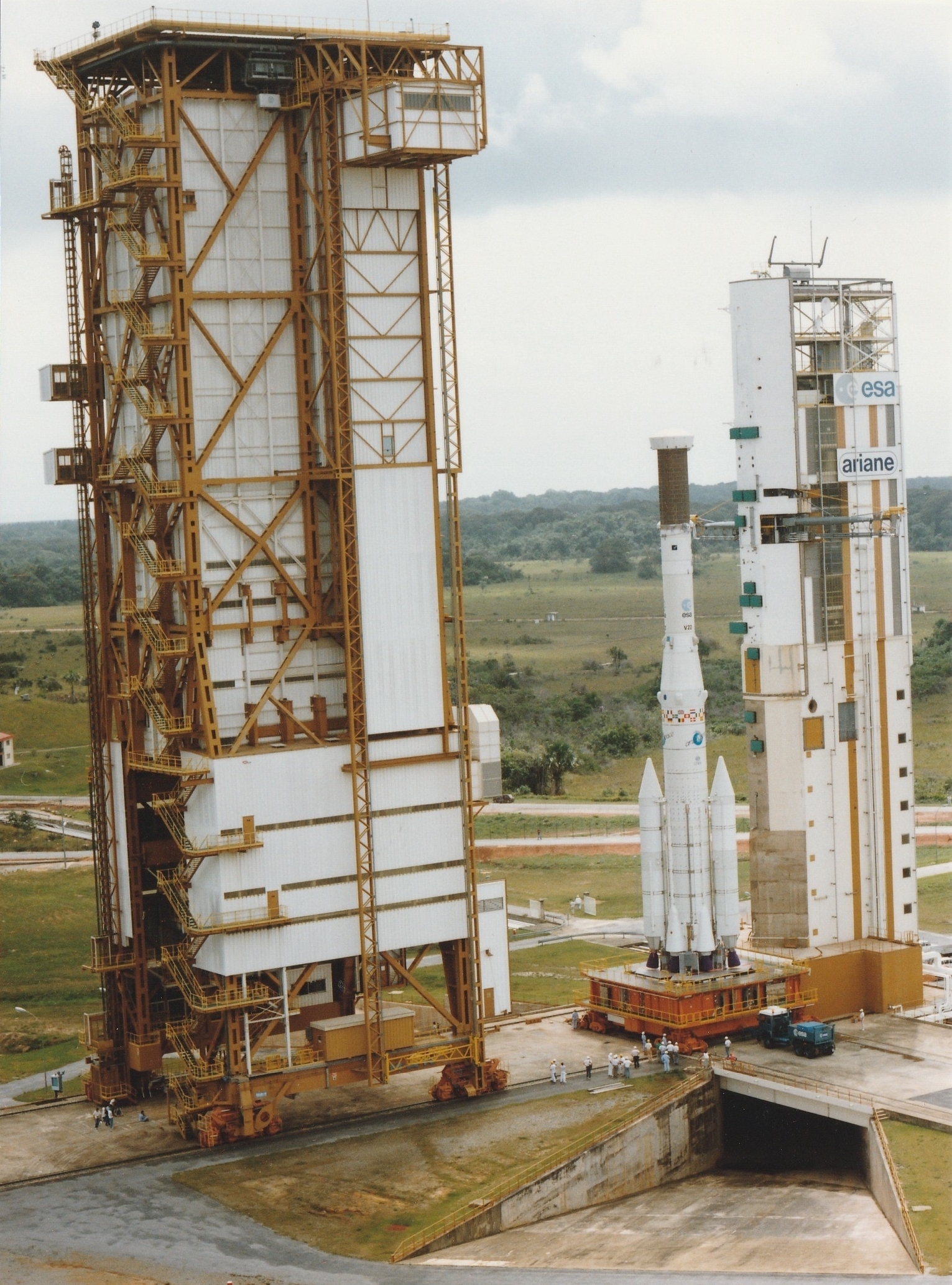

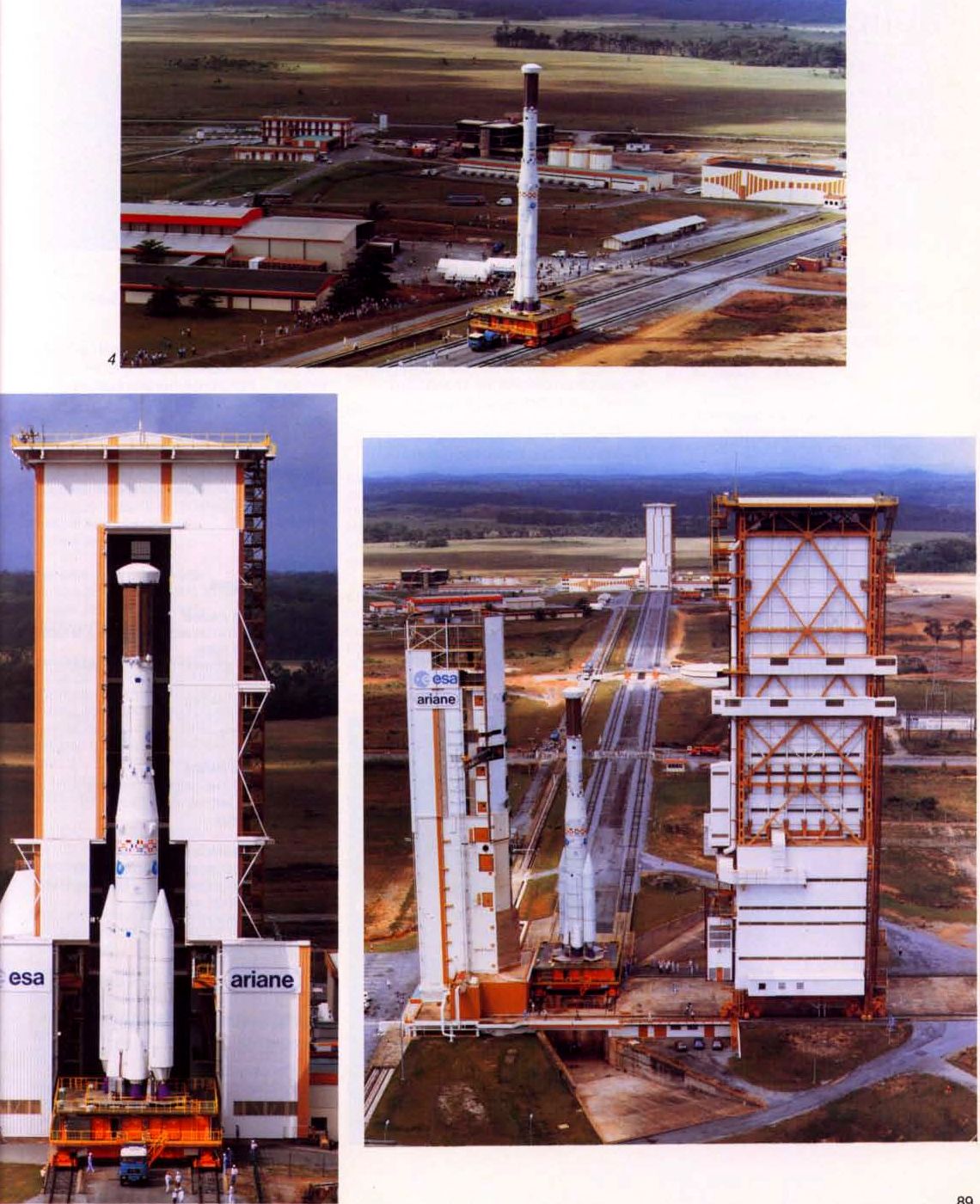

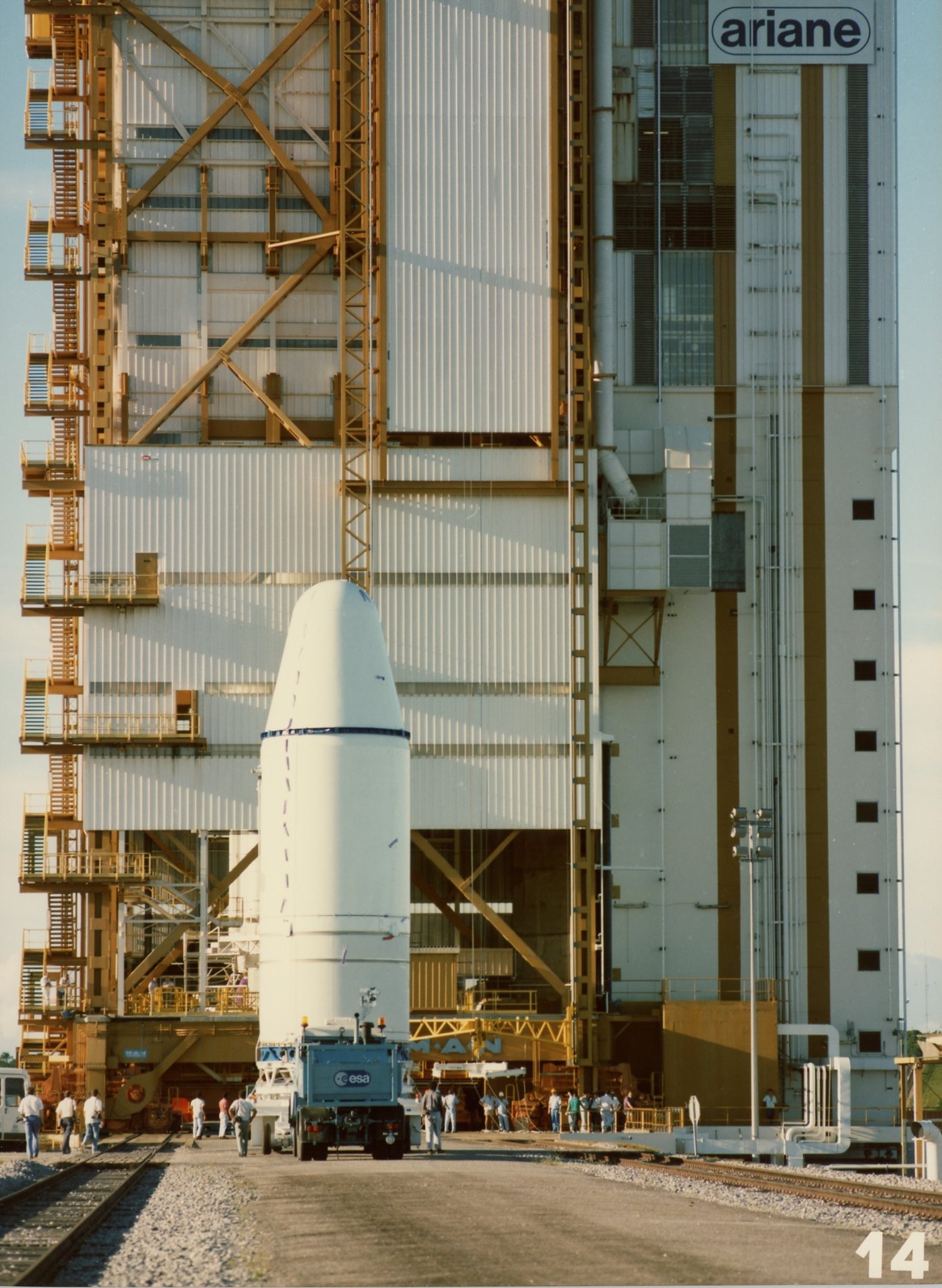

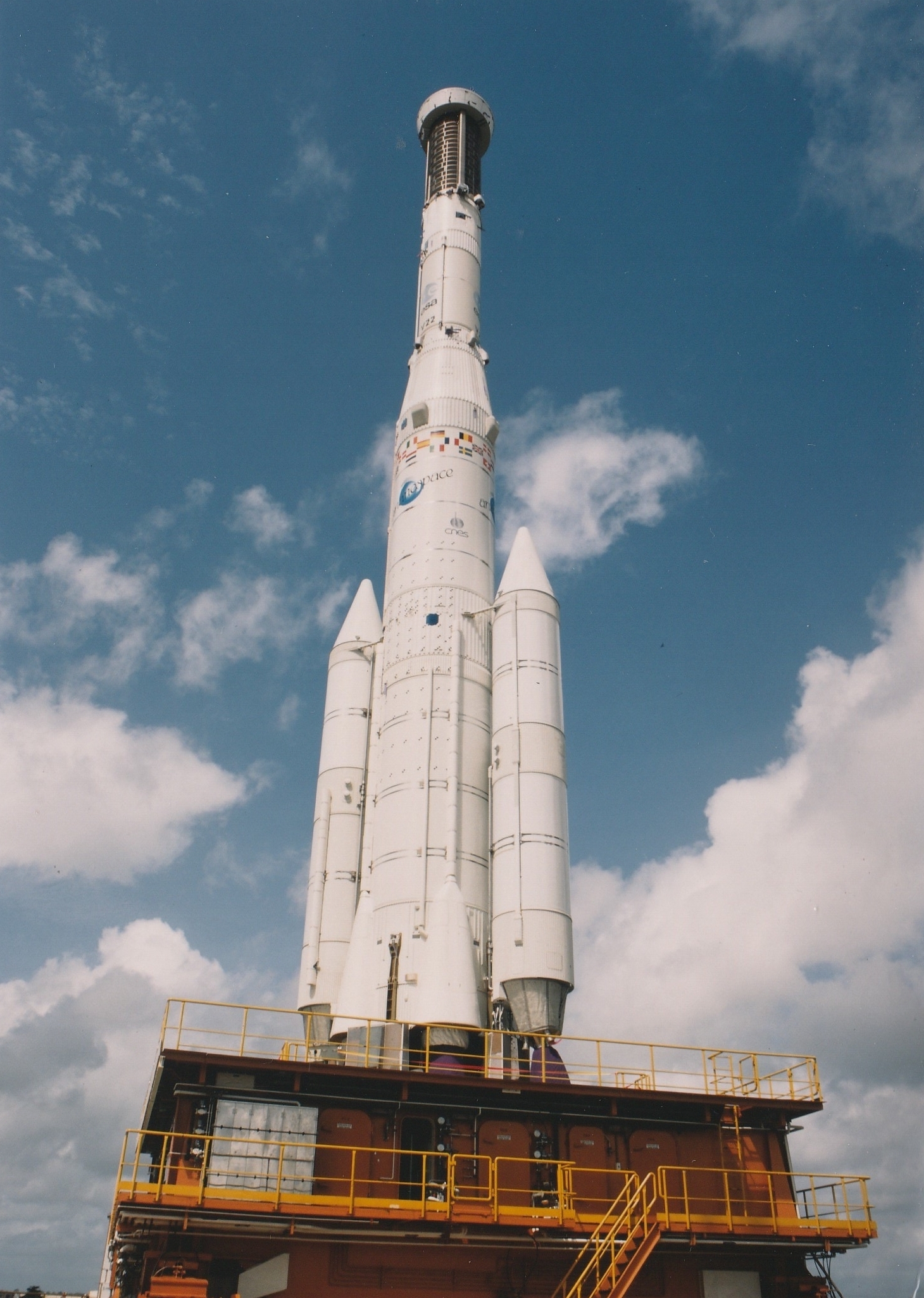

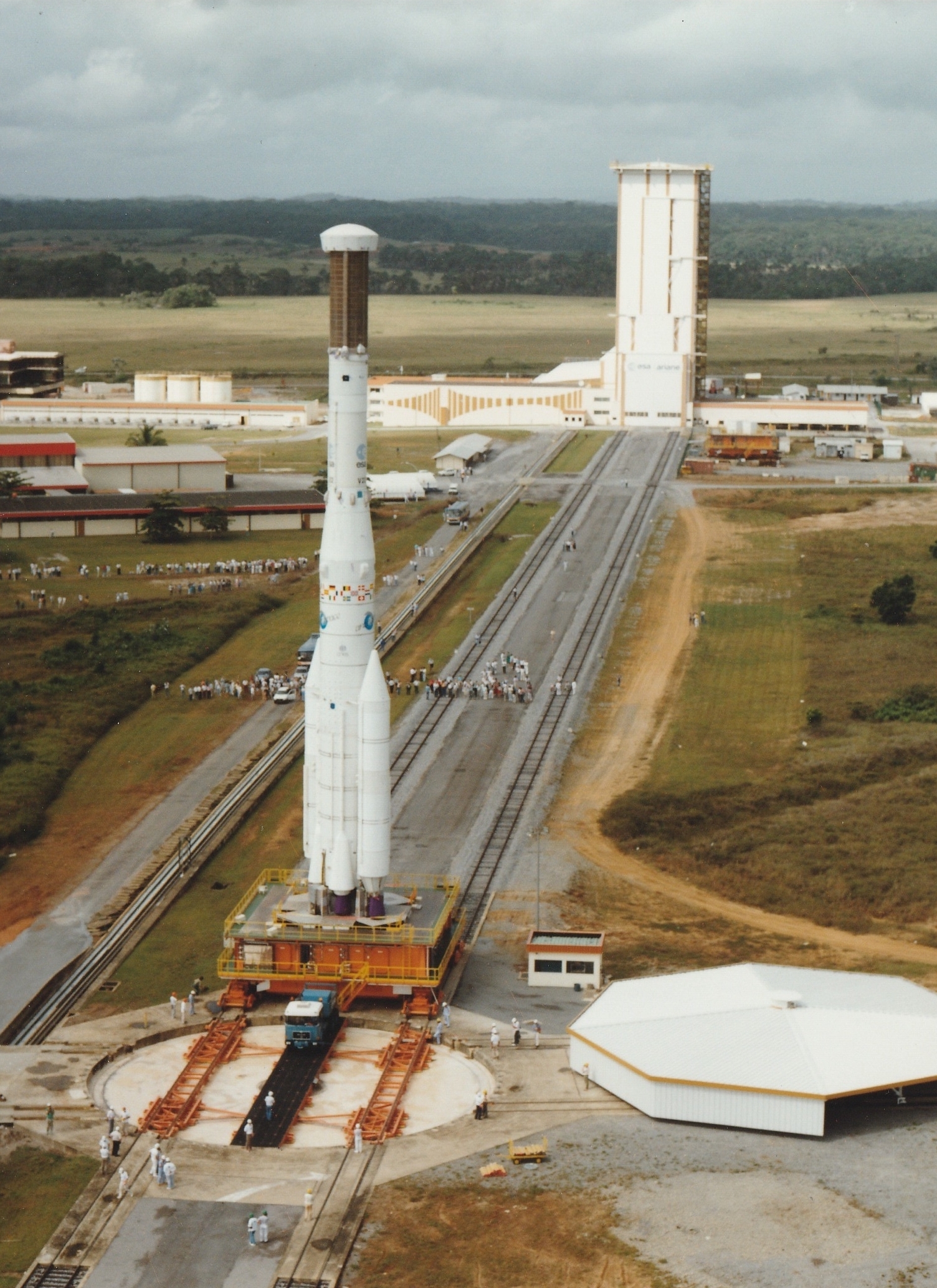

Le 29 avril, Ariane 44LP est transféré vers la zone de lancement.
Les

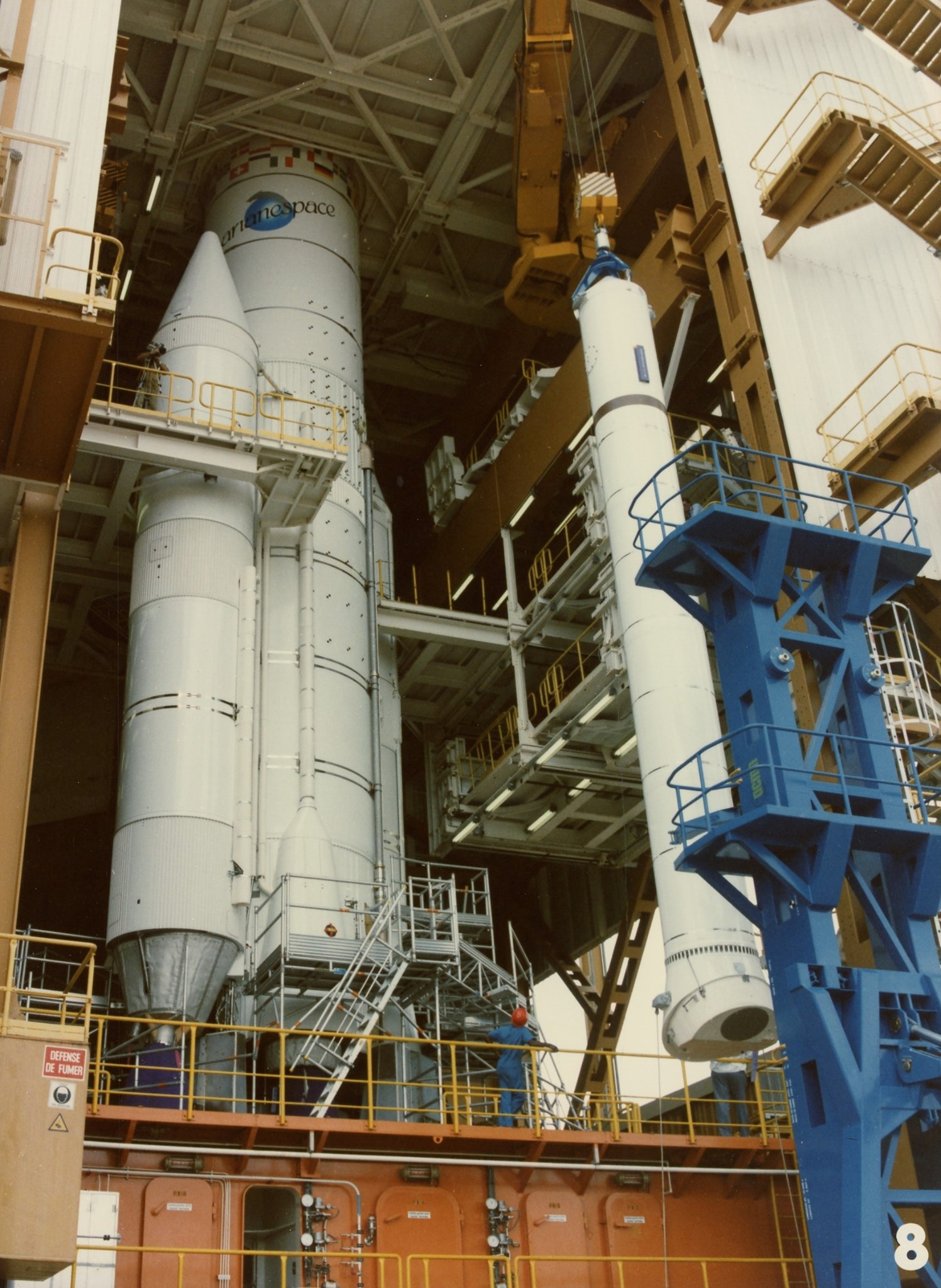

propulseurs PAP sont mis en place sur le premier étage les 2 et 3 mai.

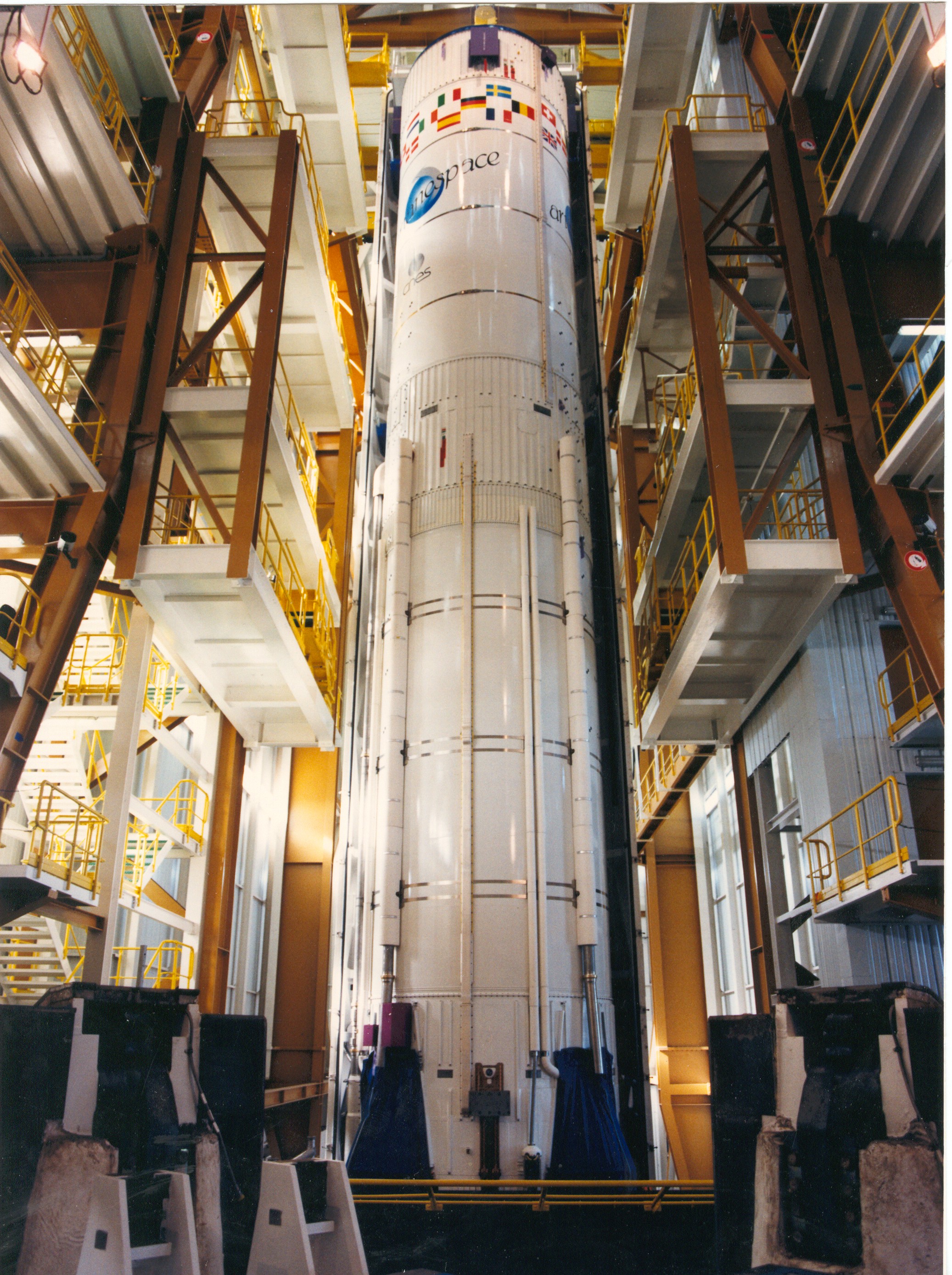

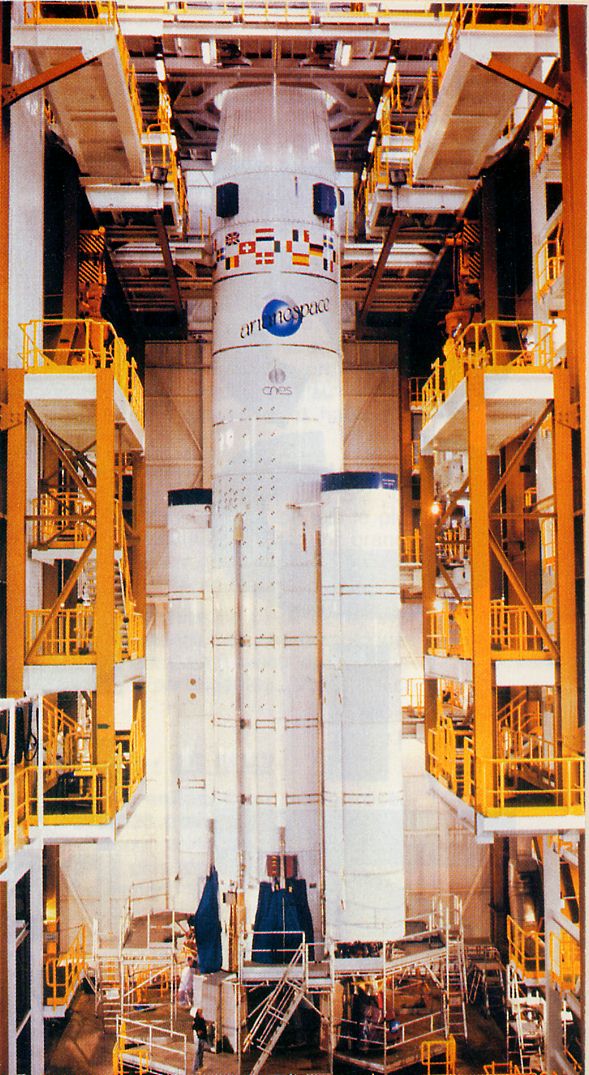

Le 9, l'
assemblage du lanceur est terminé, la campagne s' arrête le 11 pour le vol V23

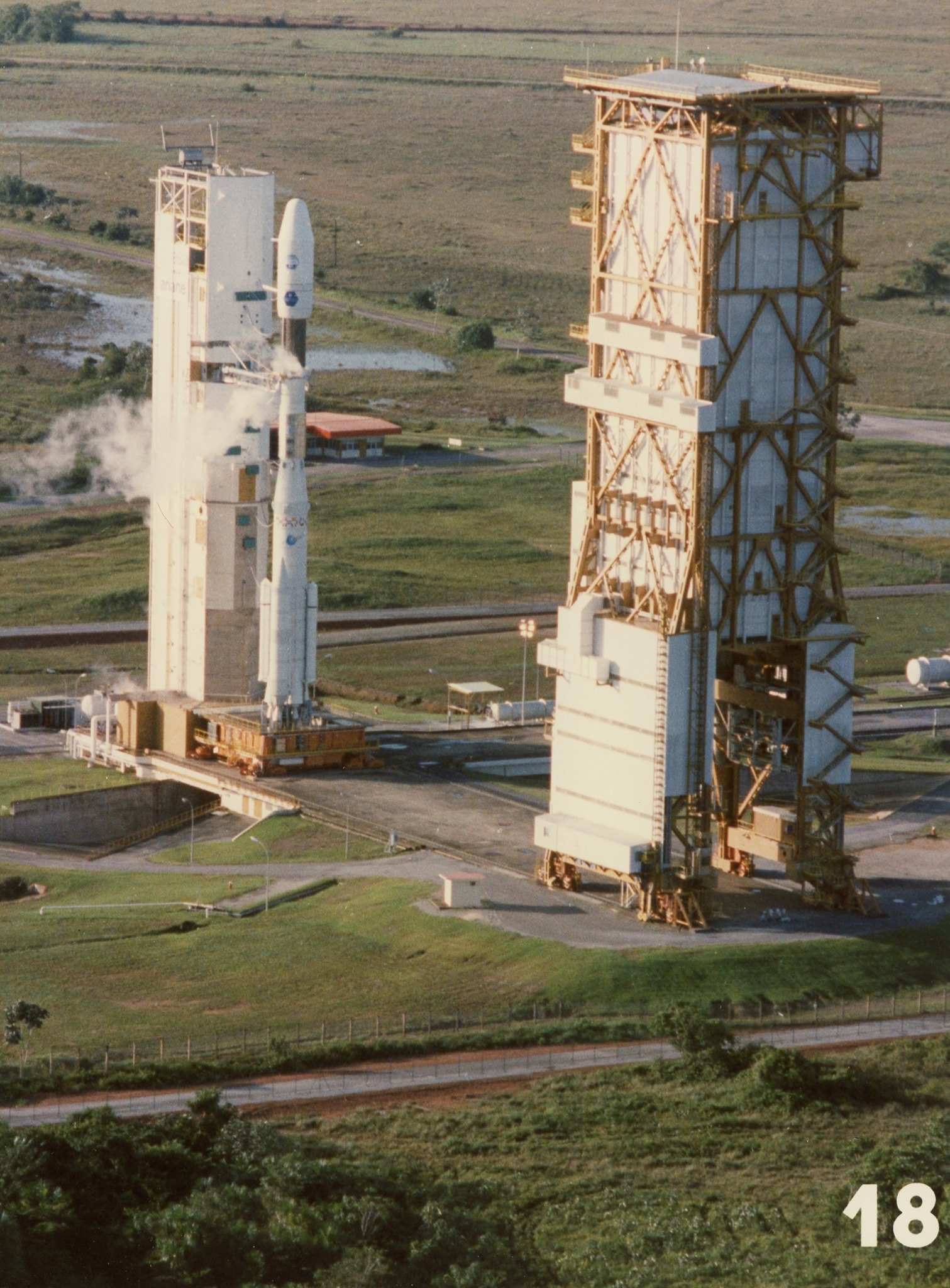

le 17 mai.

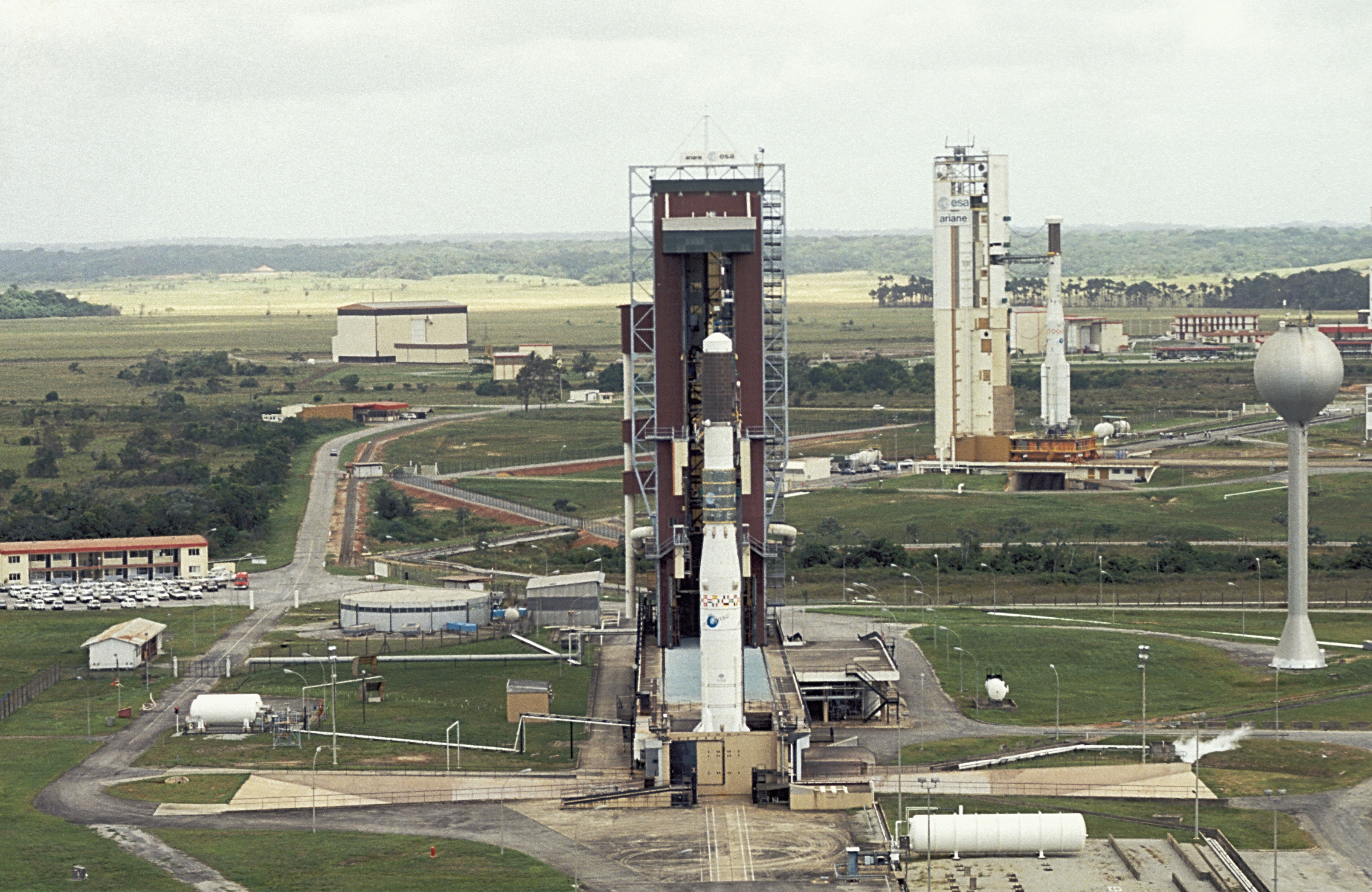

Mai, pour la
première fois deux lanceurs Ariane sont en même temps sur le site de Kourou.

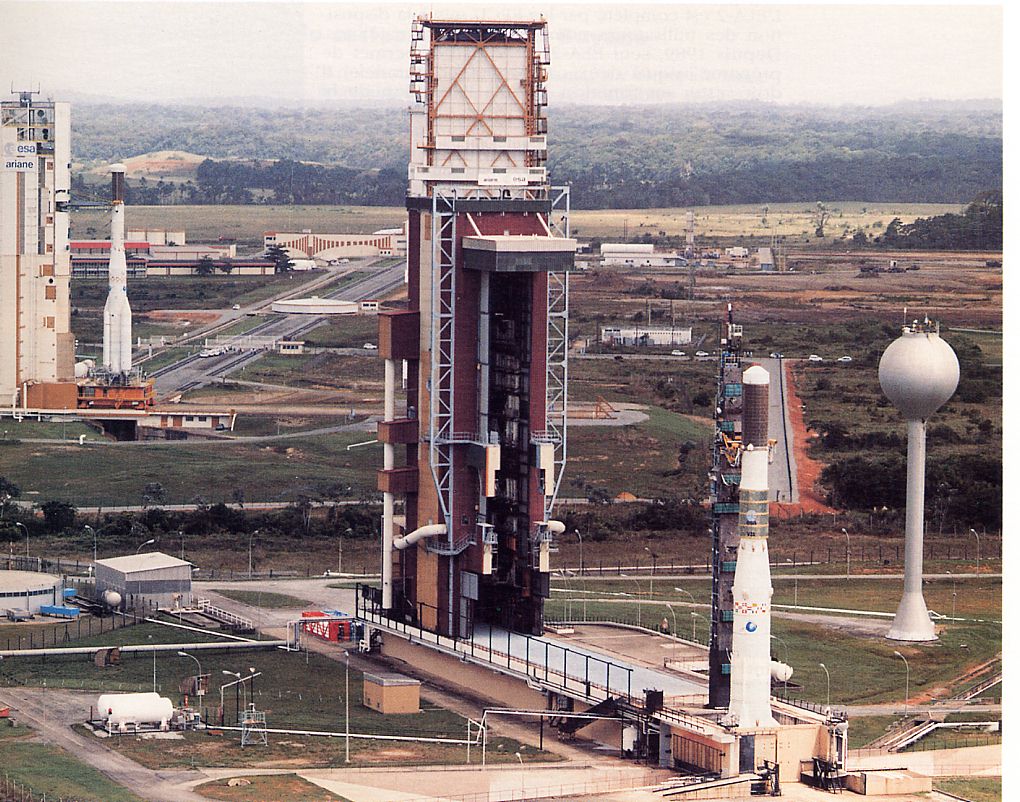

V23 sur l' ELA 1 et V22 sur l' ELA 2.
C'est "la photo du siécle" ! Le portique d'Ariane 4 avait été reculé pour avoir
les 2 lanceurs ensembles lors de la RCL V23 (obligatoire après le vol 18),
première semaine de mai. A noter, pas de coiffe sur les lanceurs.
La phase combinée lanceur
satellites démarre le 24 mai, à J-10.

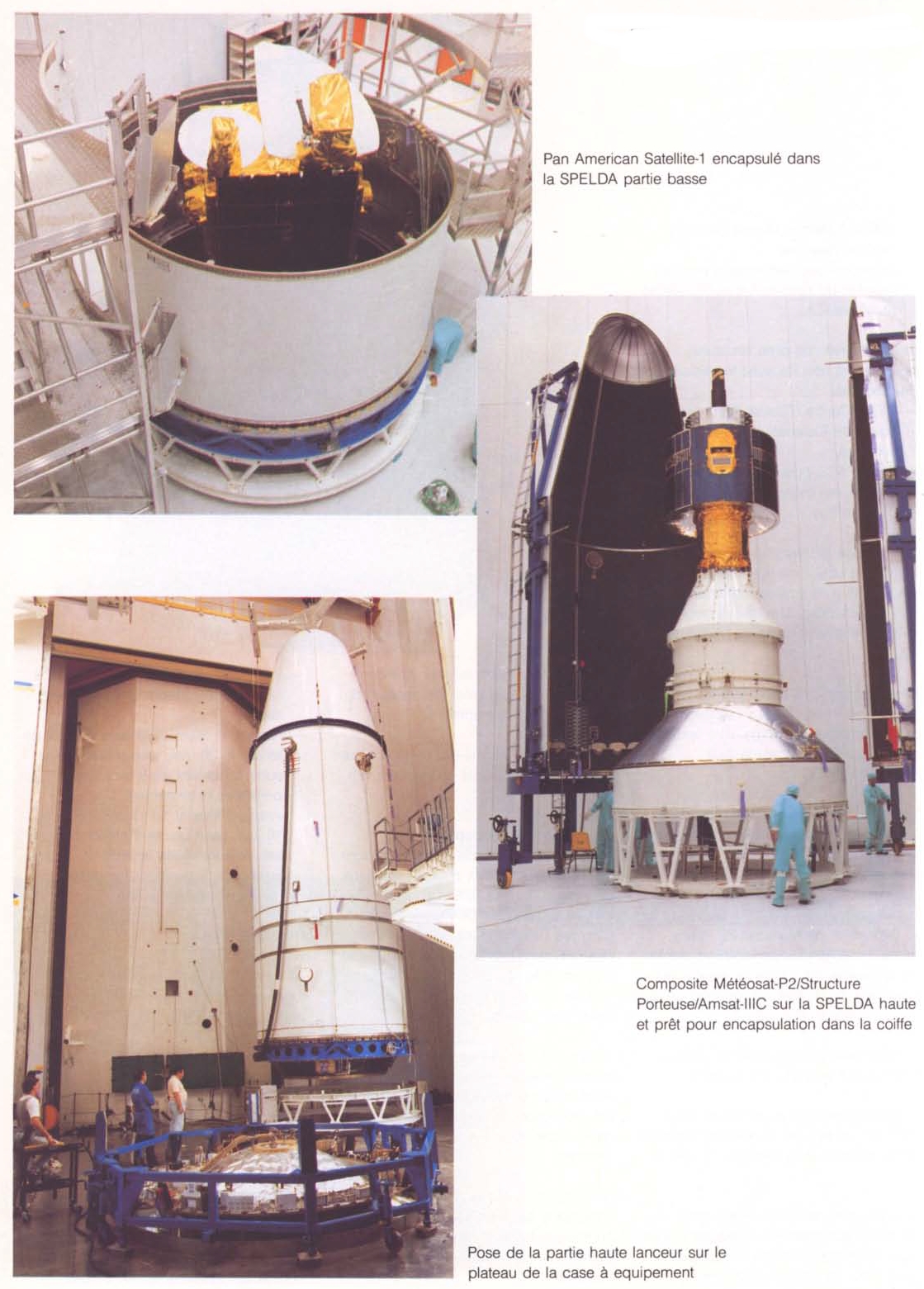

Le 26, les trois satellites sont enfermés dans
la SPELDA.
Le 27, répétition de la chronologie.
Le 28, revue des essais électrique
Le 30 mai, préparation des satellites au transfert vers le pad.
Le 31 mai, transfert des charges utiles vers la zone de lancement.
Le 1er juin, mis en place
des charges utiles sur le lanceur.
Les 3 et 7 juin, contrôle des satellites maintenant sur le lanceur.
Le 8 juin, préparation de l' ELA 2 et du lanceur.
Le 9 juin, répétition de la chronologie de lancement.
Le 11 juin, la revue d' aptitude fixe le lancement au 15.

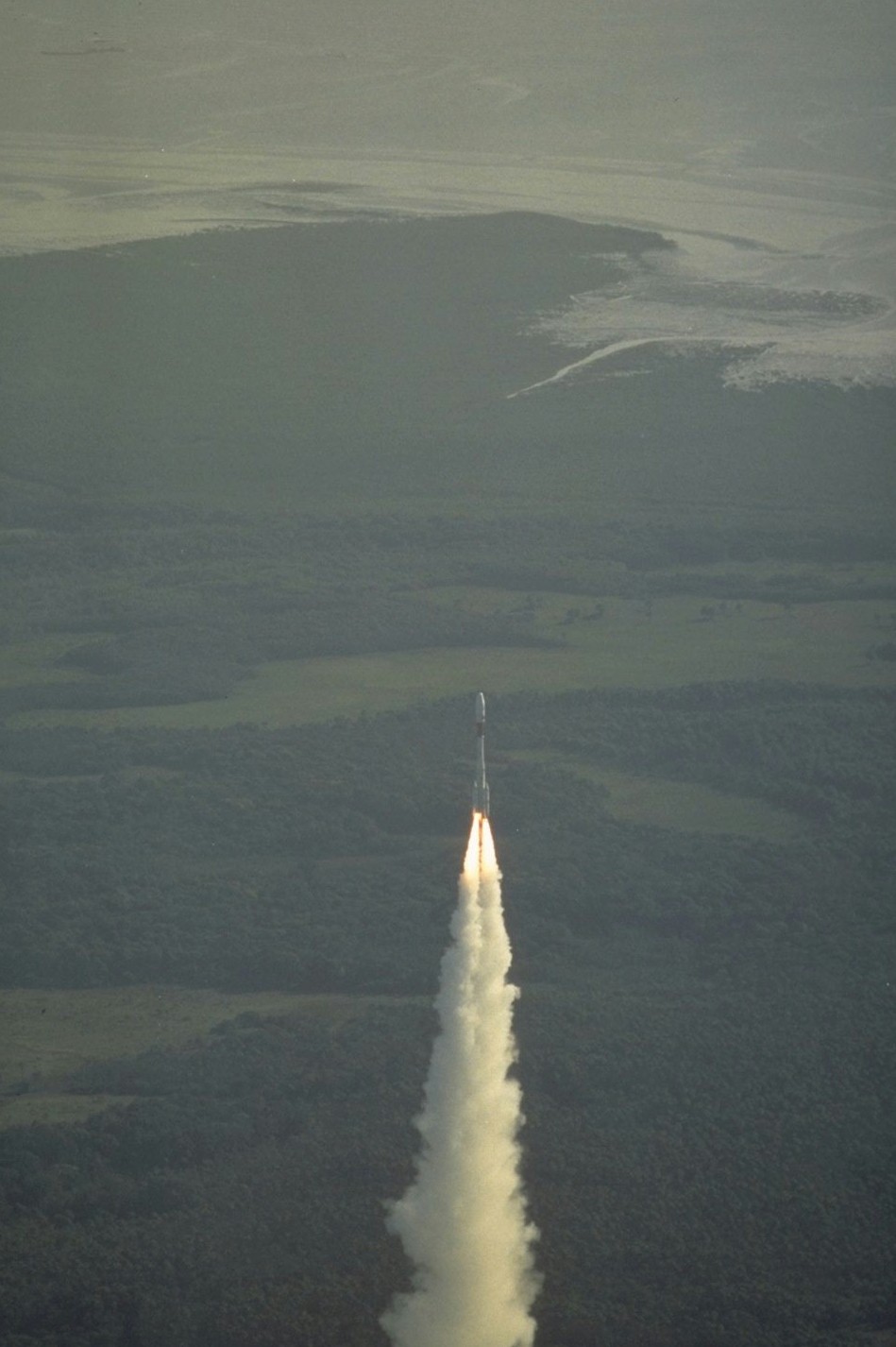

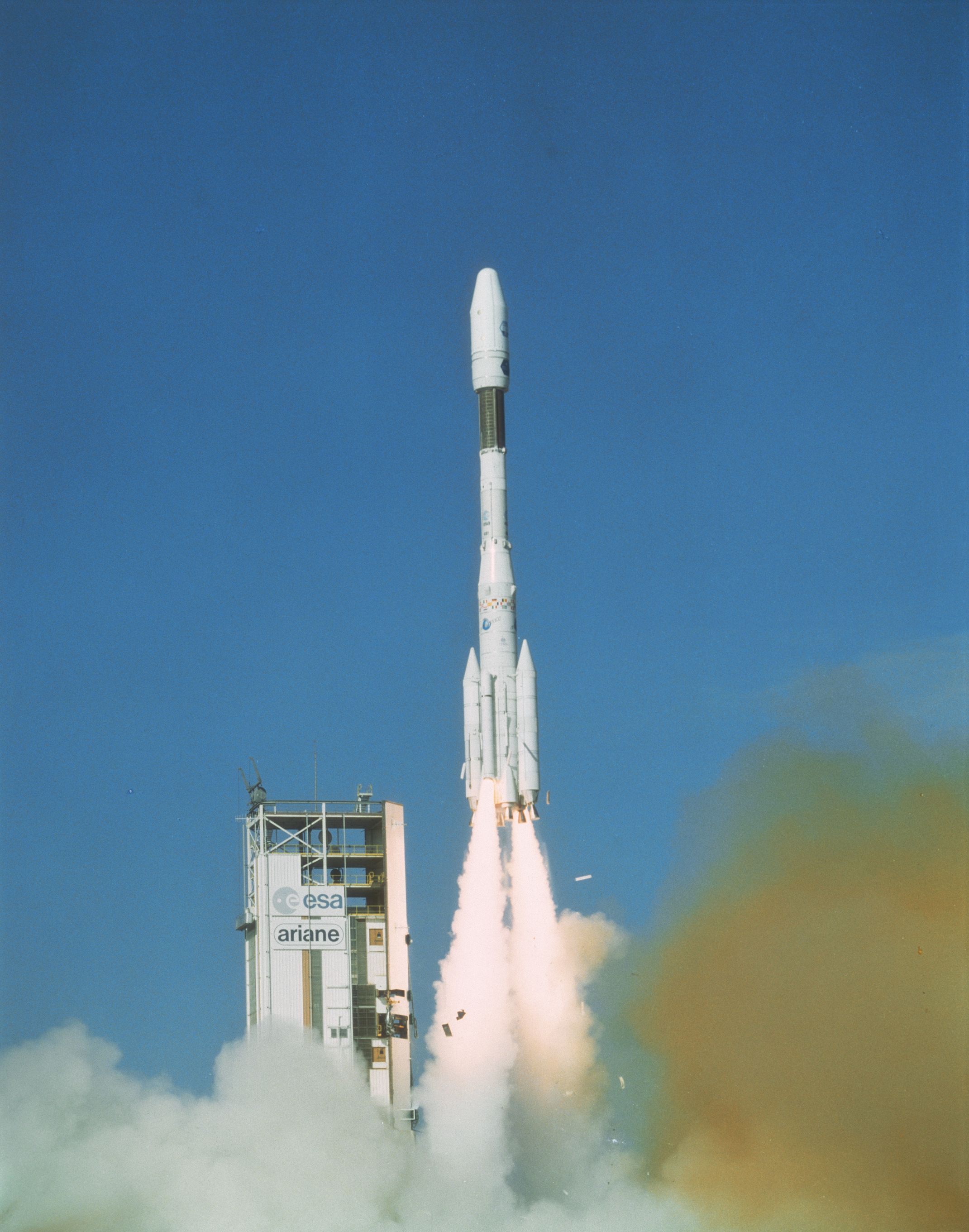

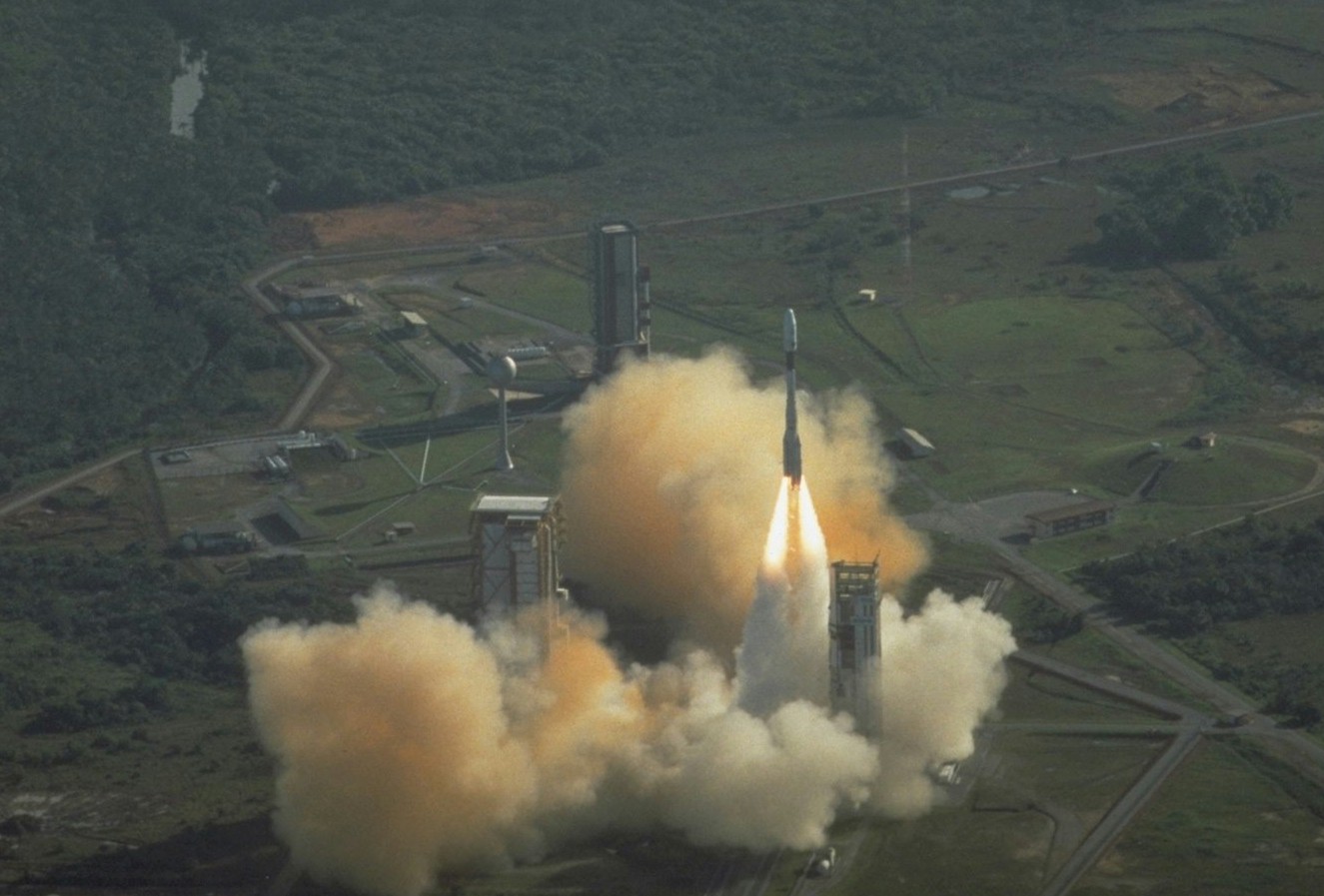

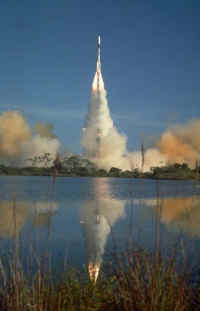

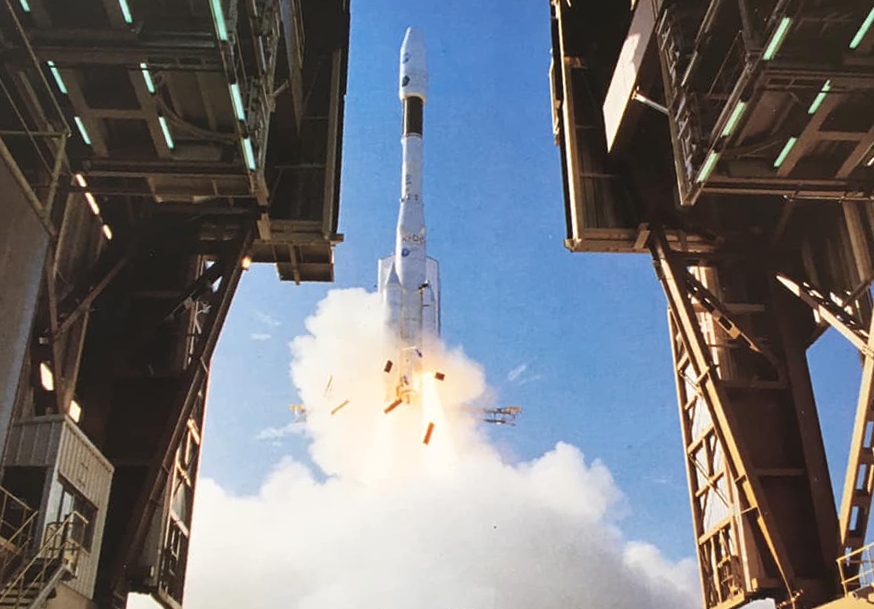

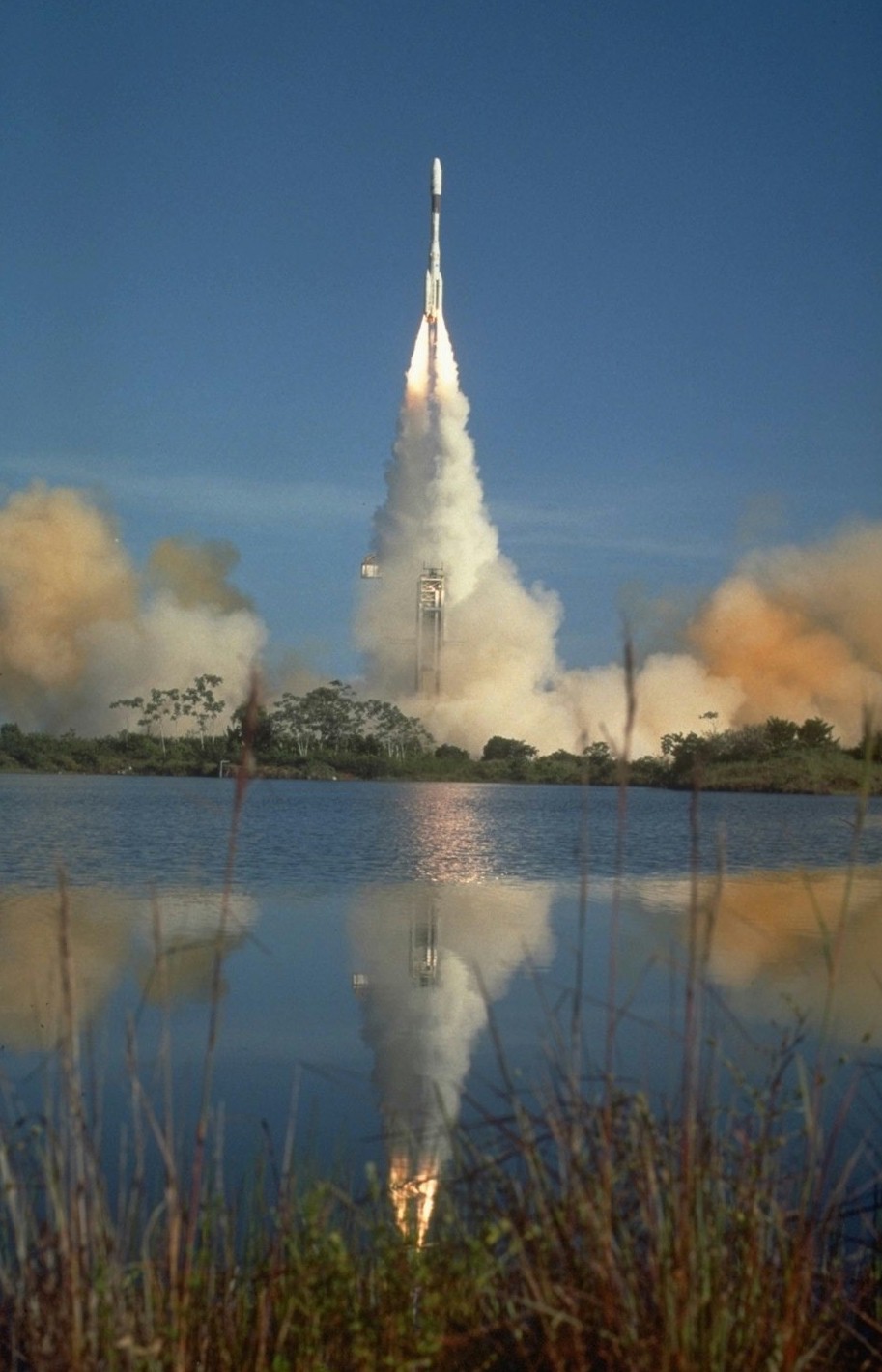

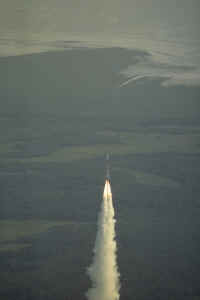

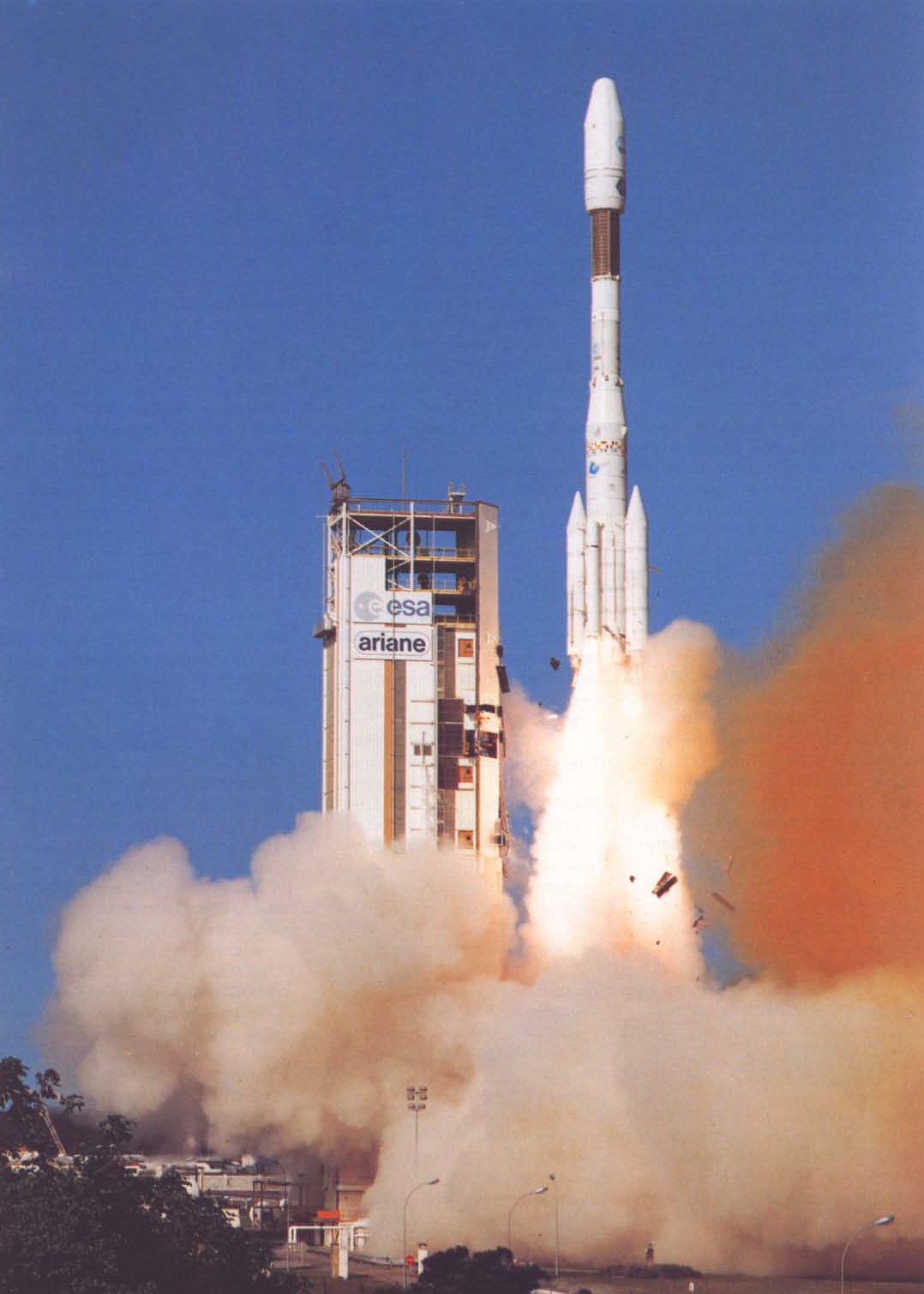

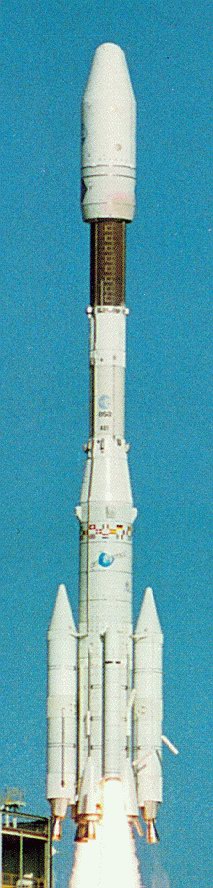

Ariane 44 LP V22 décolle le 15 juin de l' ELA 2 à 8 h 19 mn locale, un tir de jour
étant nécessaire pour suivre le lanceur pendant l' ascension et la séparation
des PAP, PAL.
Les trois satellites sont

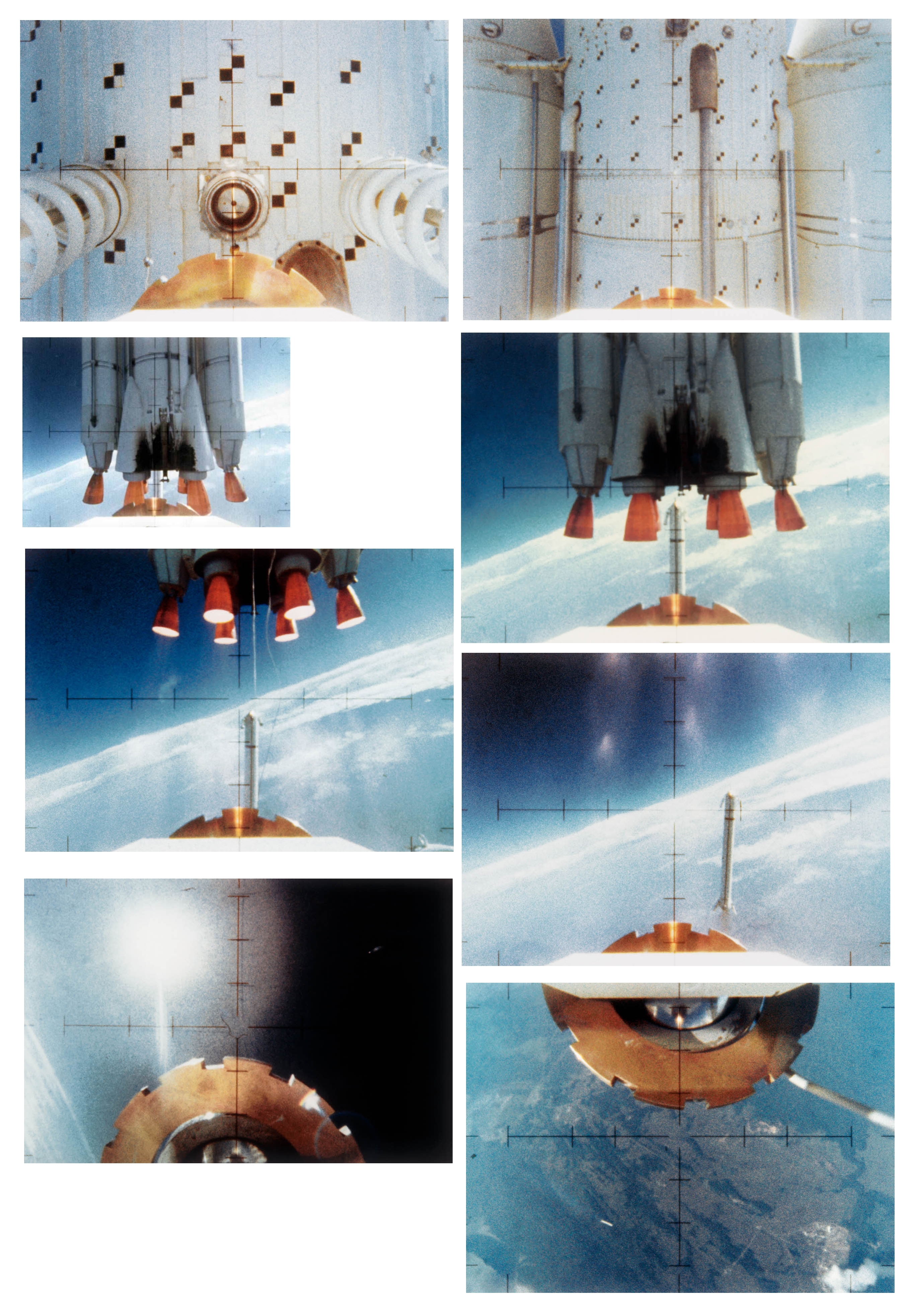

correctement placés en orbite GTO à 221- 36359 km, inclinée à 10°. Comme

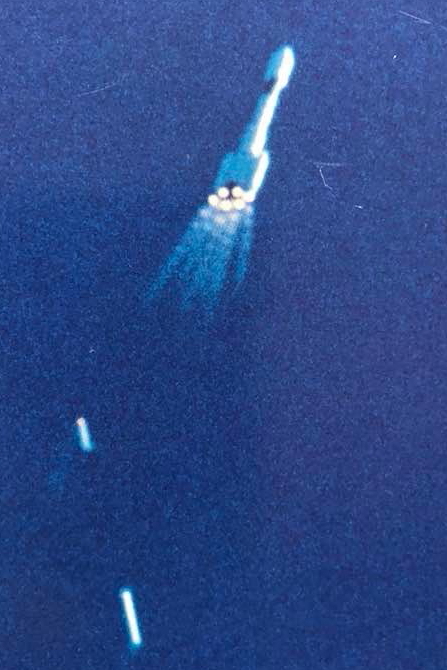

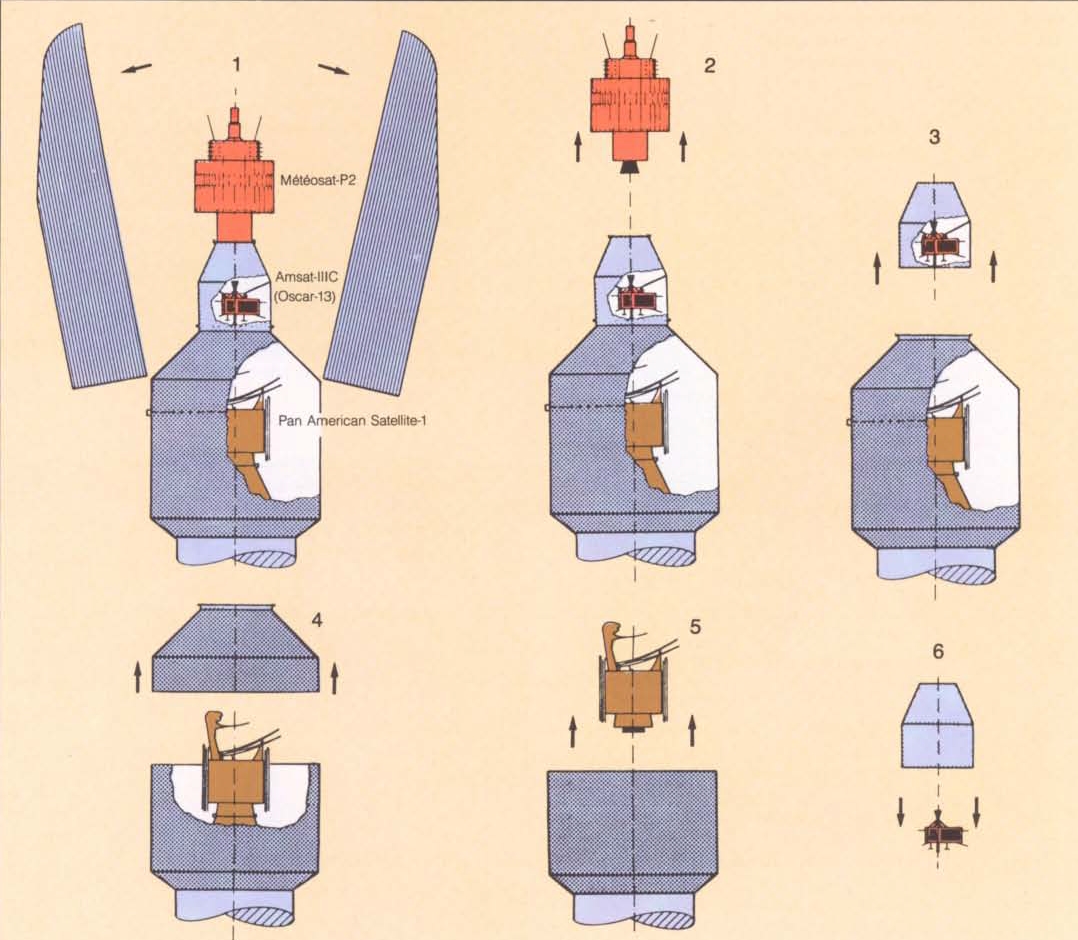

pour V10 en 1984, une caméra embarquée permet de filmer la séparation des
propulseur PAL.
Météosat 2 de l' ESA, 694
kg remplacera Météosat F 2 en fin de vie.
Amsat 3C, 150 kg, destiné aux radioamateurs est le 13eme de la série des Oscar.
Panamsat 1 est un satellite de télécommunication US équipé de 24 répéteurs
en bande C et Ku.
|
Le programme APEX (Ariane
Passenger Experiments) pour Ariane 4 a été approuvé en 1982. Comme pour Ariane
1, l'ESA offre la possibilité d'emporter des satellites représentatifs de la
future clientèle au lieu d'embarquer du simple lest. Pour ce vol en

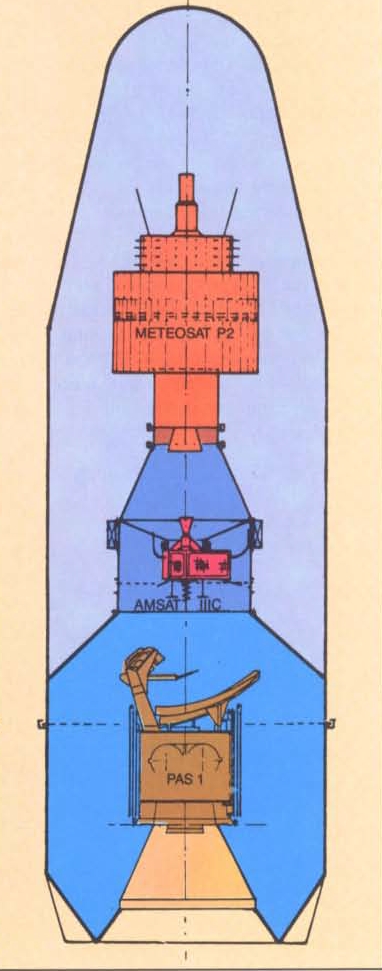

configuration 44LP, qui représente le mieux les différents éléments nouveaux à
qualifier en vol, la coiffe longue renferme le SPELDA court représentant une
masse de 3200 kg. Fin mai 1982, l'ESA a 7 candidiats APEX pour Ariane 4; Amsat,
Arsène (CNES), Météosat P2, Sigma (Cnes), Sirio 3 (Italie), une voile solaire
(US) et un ECS du CNES. Lescharges Sigma et Sirio 3 sont retirées par leurs
promoteurs fin 1982. Novembre, l'ESA se prononce pour Amsat, Arsène, Météosat et
la plateforme ECS devenue projet ATHOS. Septembre 1983, la voile solaire est
écartée. La mission du satellite Amsat change, il sera destiné aux radio
amateurs. Novembre 1983, 4 clients sont envisagés Arsène, ATHOS, Amsat dans le
composite inférieur, Météosat en haut. Par la suite, Arsène remonte au dessus d'Amast
dans l'adaptateur Météosat. En mars 1984, le projet ATHOS est abandonné par la
France, c'est PAS 1 qui le remplace en juillet 1985. Finalement, le vol 401 a
comme charge utile, PAS 1 dans le composite inférieur du SPELDA, Amsat et

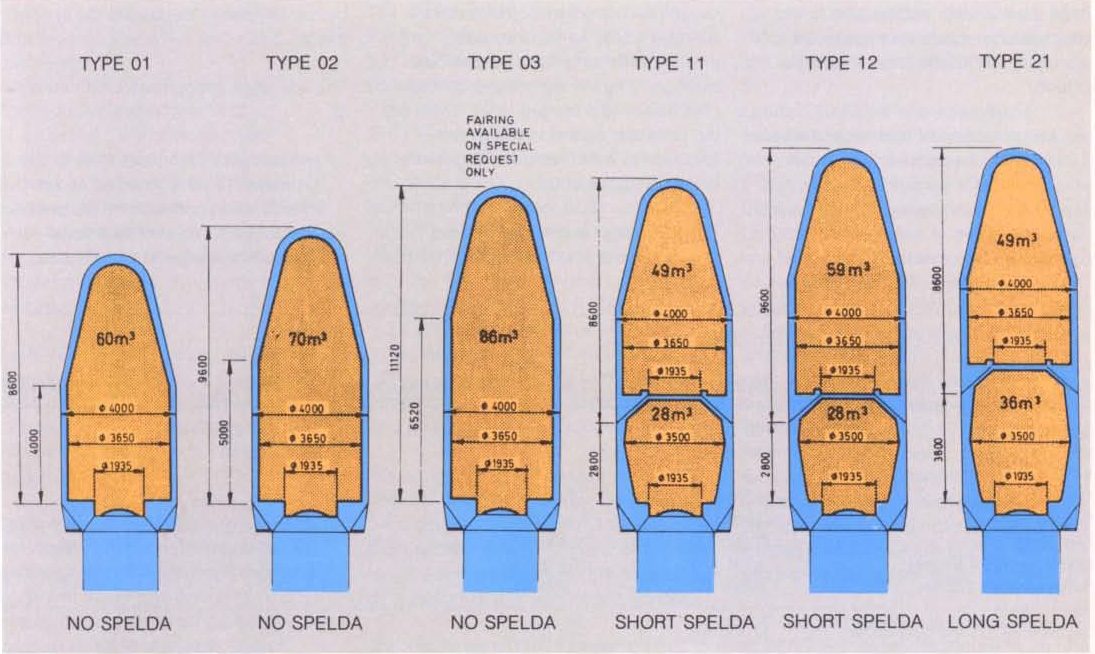

Météosat sous coiffe. |

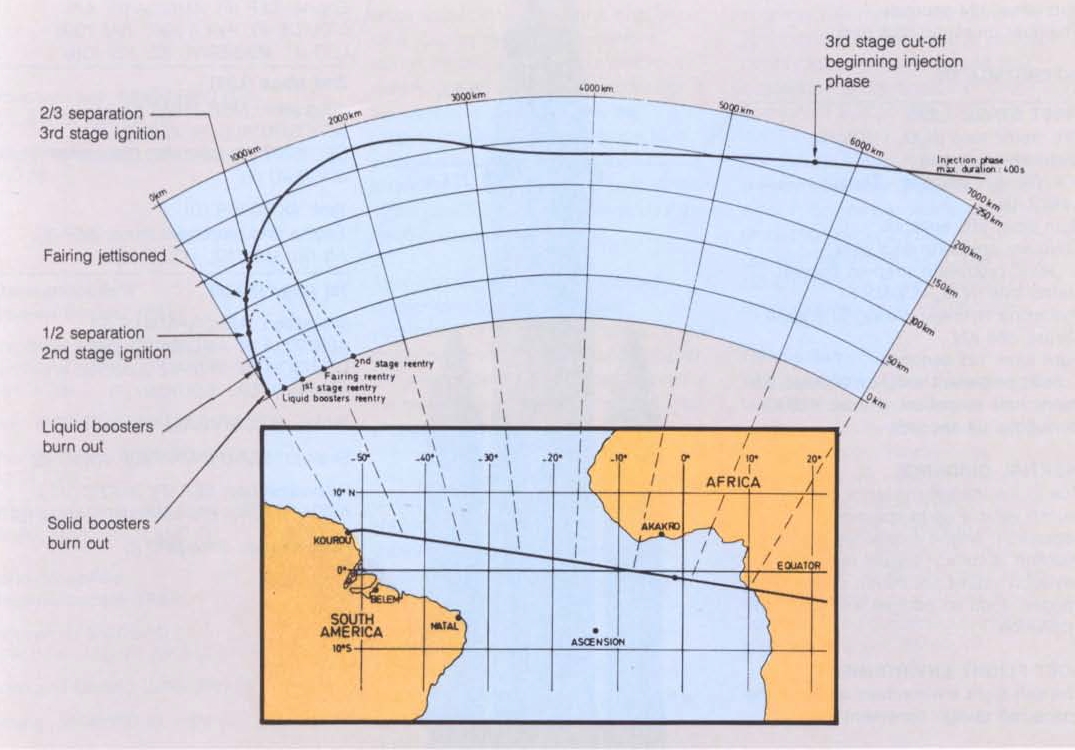

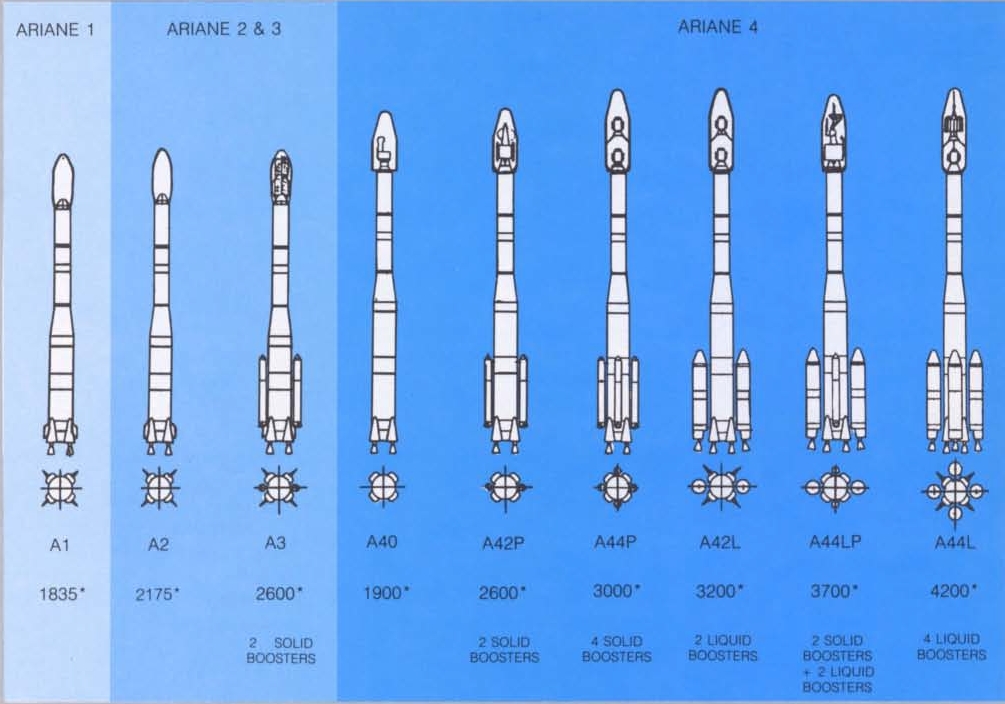

Capacité de lancements des
Ariane, configuration partie haute AR4 et trajectoire du lanceur.
V-22
(A-401) |
Date
TU : 15 juin 1988 |
Succès |
Heure
TU : 11 h 19 min 01 s |
Configuration
lanceur
- Version : AR-44LP
- Troisième étage : H-10
|
Configuration
partie haute
- Coiffe longue
SPELDA 10 (409,7 kg)
- ACU spécif. AMSAT (772,9 kg)
- ACU 937 (47,4 kg)
- Ballast (221,5 kg)
|
Performance
requise
- 3.506,7 kg
|
Injection
sur orbite GTO
- Inclinaison : 10 °
- Apogée : 35.786 km
- Périgée : 220 km
- Argument du périgée : 178 °
|
Pas
de tir
- CSG, Kourou : ELA-2
|
Charges
utiles

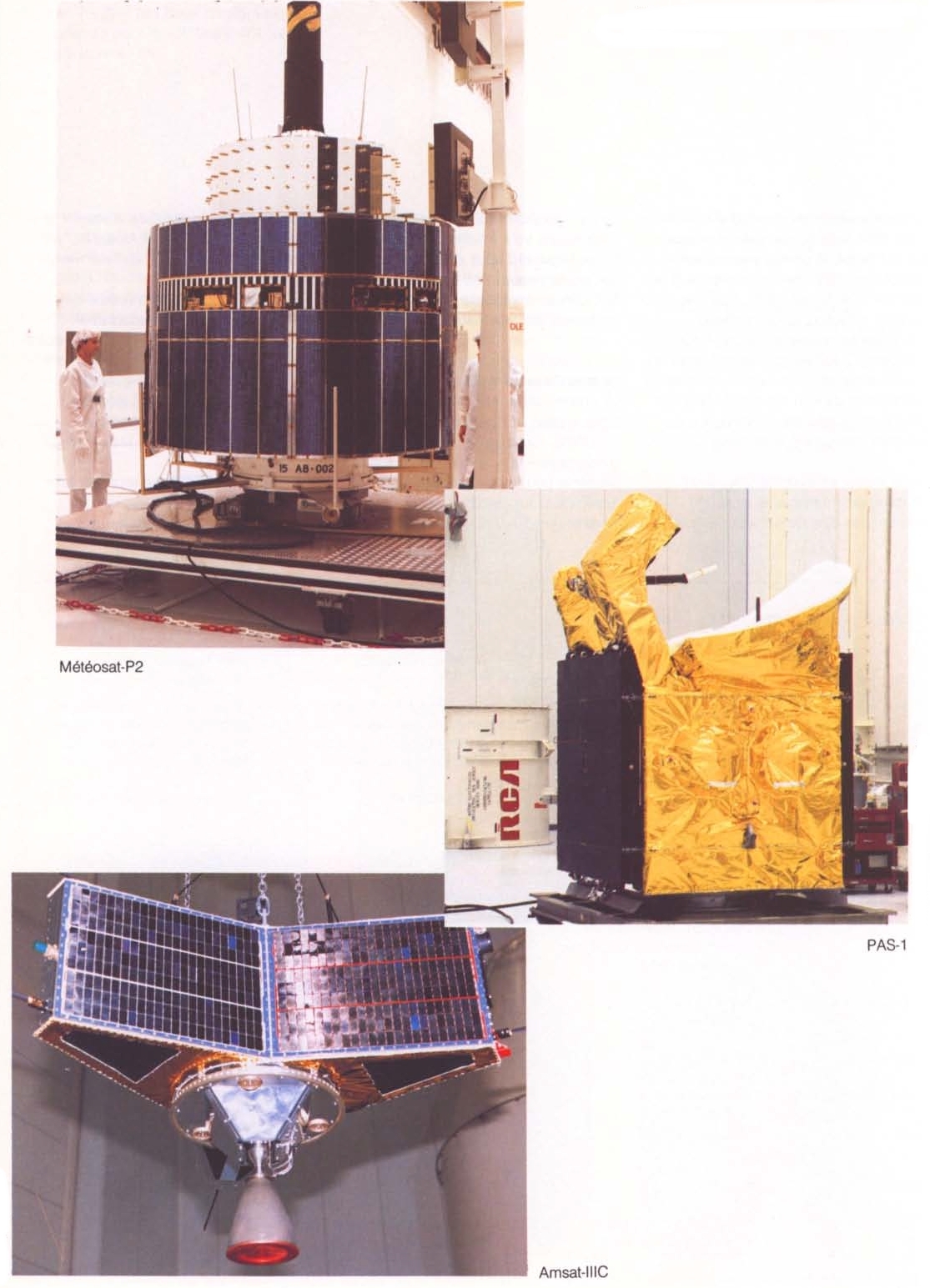

Nom |
Client |
Constructeur |
Mission |
Masse (kg) |
Orbite |
Meteosat-3 (P2) |
ESA |
Aérospatiale |
Météo. &
synchro. temps |
696,2 |
GEO |
AMSAT-P3C |
AMSAT Internat. |
AMSAT Deutschland |
Radio amateur |
138,9 |
Ellipt. |
PAS-1 |
PanAmSat |
RCA |
Télécom. |
1.220,1 |
GEO |
|
Campagne
de lancement
-
CM : |
M. GUERIN |
DDO : |
M. LE GALL |
COEL : |
M. AGASSE |
|
Chronologie
de lancement
- Heure TU prévue : 11 h 13 min 00 s
- "Rouge lanceur"
|
Remarques:
Premier lancement d'une Ariane-4 : vol de démonstration
Orbite
effective pour AMSAT : 57 ° / 1.500 km / 36.000 km
|
Séquence de séparation des PAP, vue d'un des
propulseur et depuis le sol caméra IR
Récupération des 2 PAP du vol 401, à quelques
centaines de mètres de l'ELA 2.
Le prochain lancement Ariane est V24 le 21
juillet avec une Ariane 3 de l' ELA 1 avec les satellites ECS 5 et Insat 1C. V
25, le 8 septembre lancera SBS 5 et Gstar 3, V 26 le 7 octobre lancera TDF 1, V
27 le 4 novembre lancera Astra 1 et Météosat et V28 le 6 décembre lancera
Intelsat 5 F15.

V24 AR3

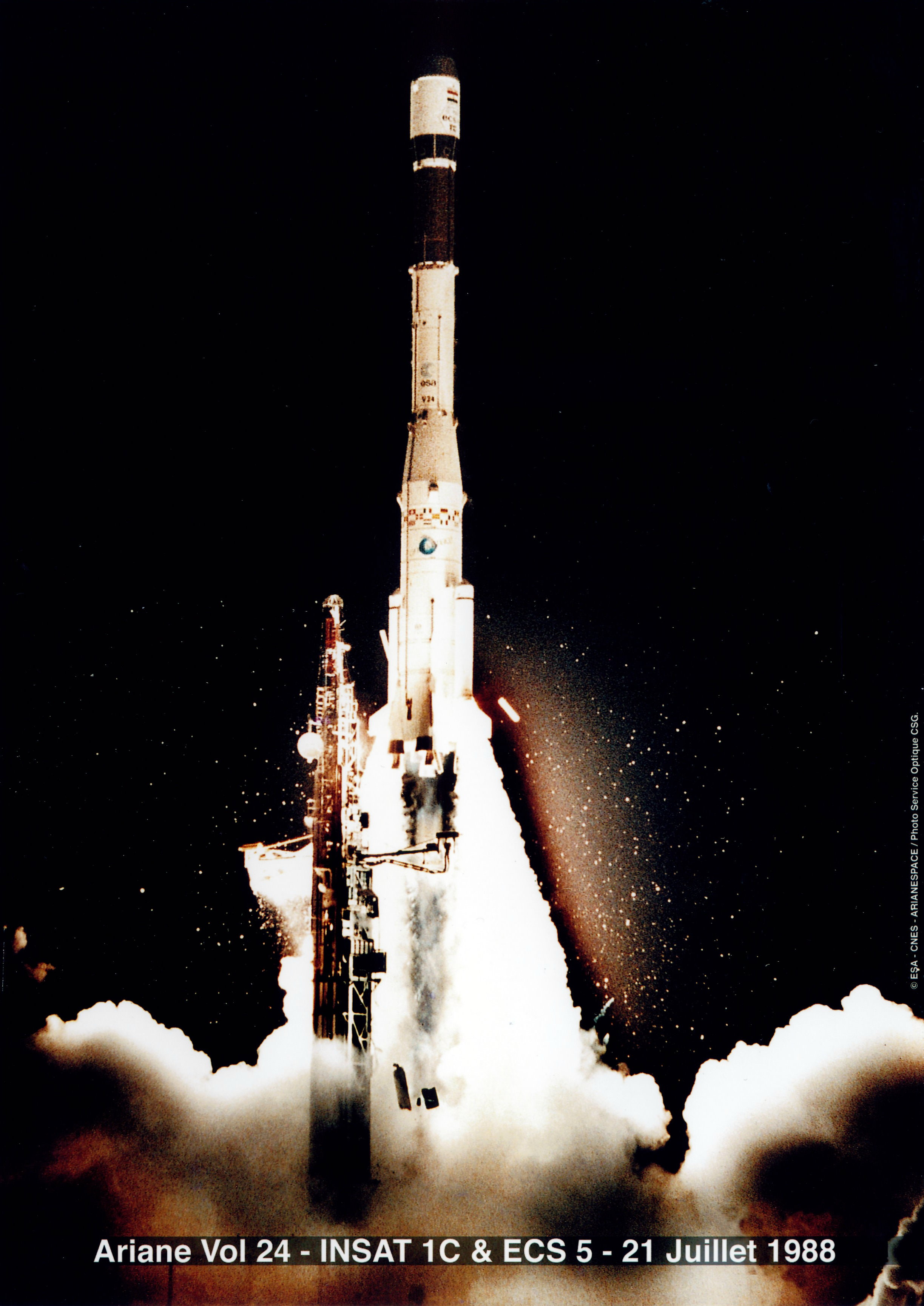

Ariane 3 V24 est lancé le 17 juillet comme
prévu à 20 h 12 locale malgré un temps épouvantable sur le centre spatial. Les
satellites ECS 5 et Insat 1C étant correctement mis sur orbite GTO.
Le prochain tir V25 aura lieu après la pause
de l' été.
V25 AR3

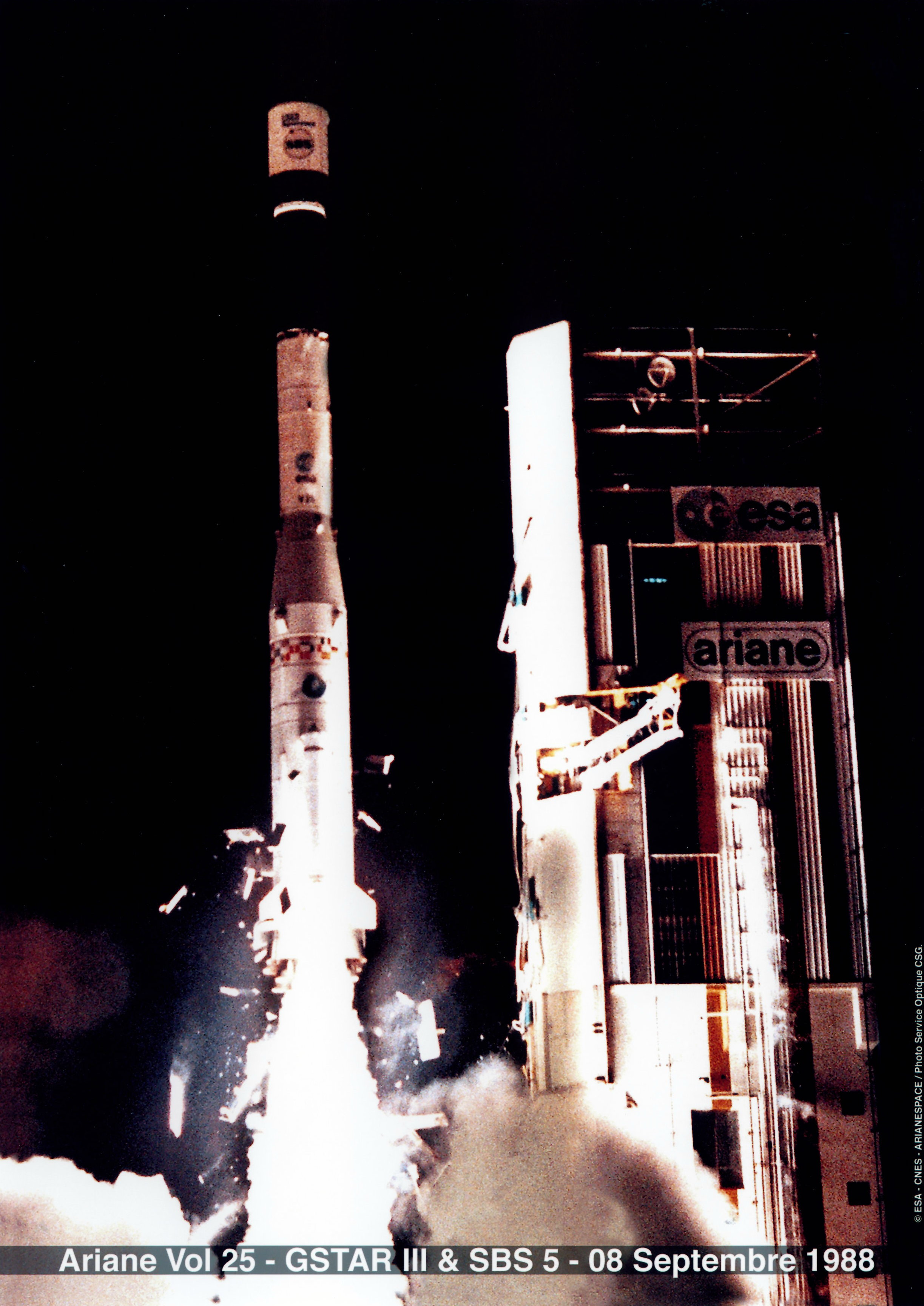

Ariane 3 V25 est lancé le 8 septembre à 20 h
locale de l' ELA 2. Les satellites Gstar (1270 kg) et SBS (1246 kg) sont
correctement mis en orbite GTO, mais Gstar ne peut circulariser son orbite à
cause de la panne de son moteur d' apogée.
Les analyses post vol montrent un incident sur le Système de Contrôle en Roulis
(SCR) qui a provoqué un couple en roulis très important pendant le vol du second
étage L33 qui heureusement n'a pas perturbé le fonctionnement de la centrale
inertielle à cardans et provoquer une perte de repère de navigation.
Une anomalie qui aurait pu perturber la séparation du L33 et
l'allumage H10.

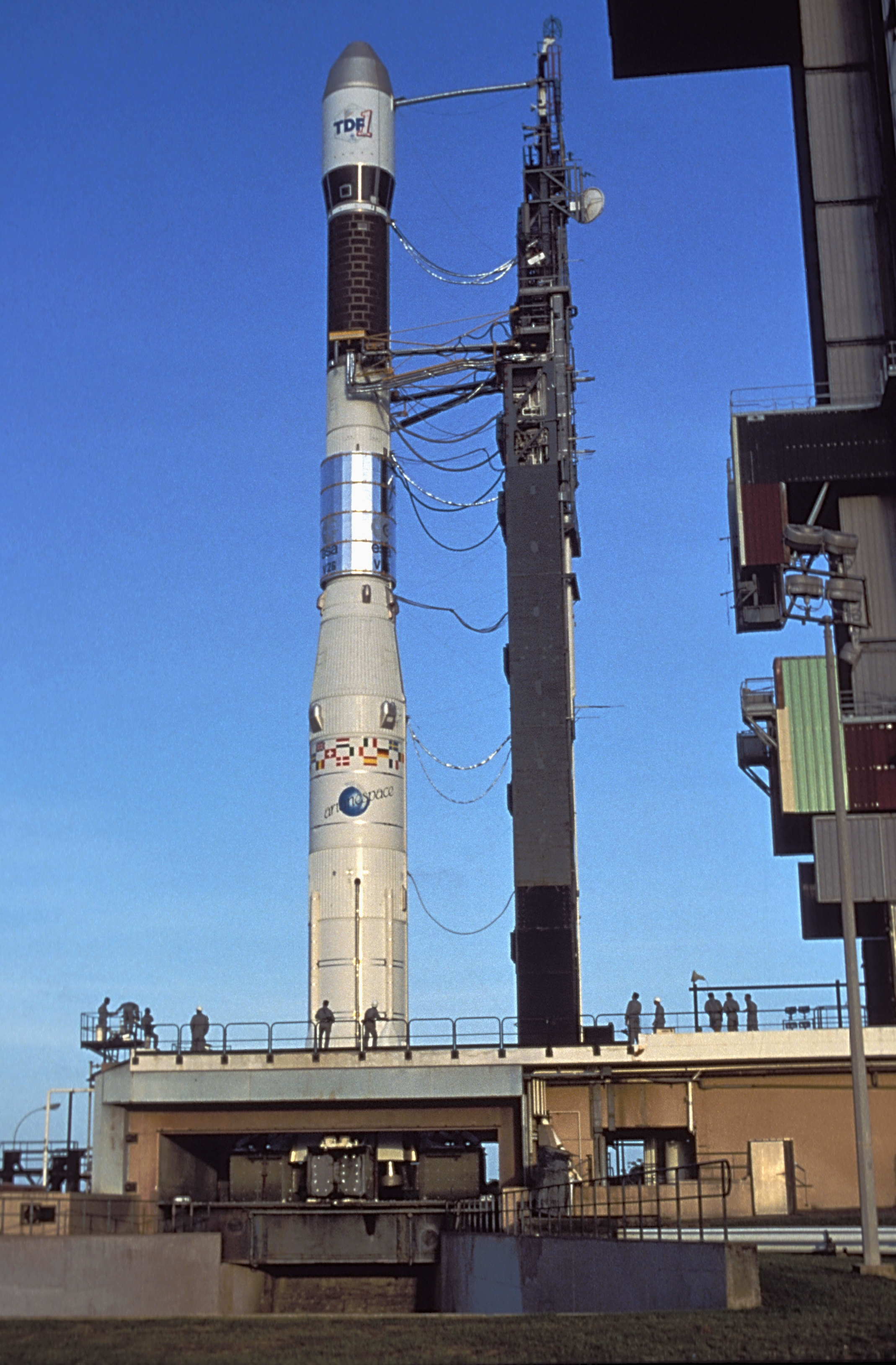

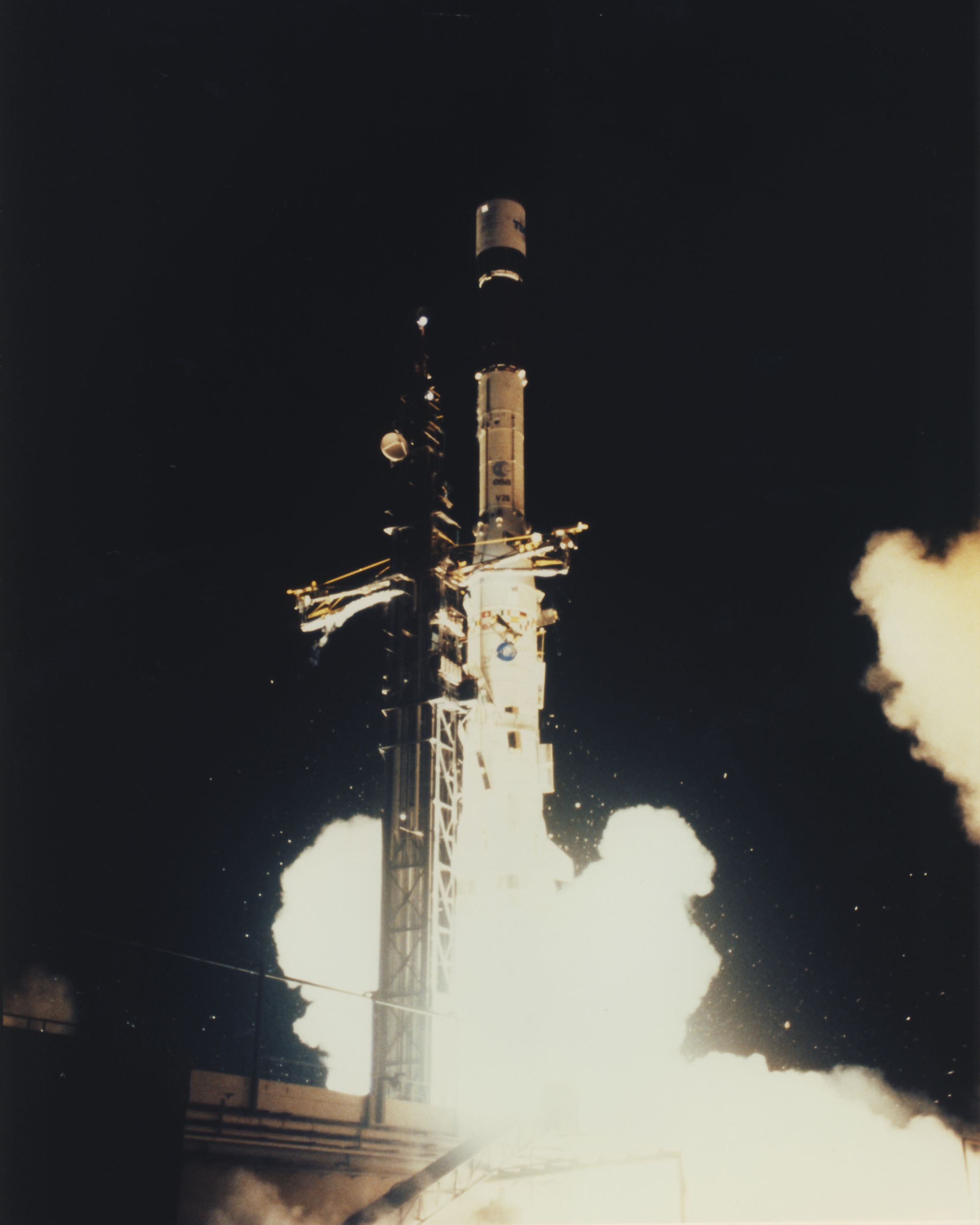

V26 AR2
Ariane 2 V26 est lancé le 27 octobre à 23 h
17 locale de l' ELA 1 avec à son bord le satellite Français de TV
directe TDF 1 (2130 kg). Equipé de 5 canaux TV, il assurera depuis son
poste à 36000 km calé par 19° O, la retransmission de programmes TV recevable
au sol avec une parabole de 40 cm de diamètre.
V27 AR44LP
La campagne du lanceur Ariane 44LP V27
démarre le 24 octobre par l' érection du premier étage sur la table de
lancement Ariane. Le 21 novembre, le lanceur est transféré sur le pad et le 2 décembre, la charge utile est installée sur le lanceur.
Dans le manifeste originel, le vol devait utiliser une Ariane 44P
car le lancement du satellite ASTRA devait se faire avec MOP de Eumetsat. Ce
n'est qu'en juin que la configuration a changé, alors que les études d'analyse
de mission pour la configuration ASTRA/MOP étaient terminées...
Le 10 décembre, Ariane 4 V27 décolle à 21 h 33 locale, après un report d'
une journée du à la météo et une panne d'une unité de télémesure du l'étage H10. Lors
de la seconde
tentative, le compte à rebours est́ interrompu
pendant 37 minutes suite à un "Rouge lanceur" dû à une anomalie détectée sur
une plaque à clapet du 3ème étage. Les deux satellites sont correctement mis en orbite GTO.
Astra 1A est un satellite de Tv directe Luxembourgeois de 1766 kg et Skynet 4B
un satellite militaire Anglais de 1426 kg. Skynet
4B est un satellite de communications militaires de 1 429 kg construit par
British Aerospace (Grande-Bretagne) pour le compte du Ministry of Defense
(Grande-Bretagne). Astra 1A est un satellite de télévision directe de 1 768 kg
construit par GE Astro Space Division (USA) pour le compte de SES (Société
Européenne des Satellites basé au Luxembourg). C’ést le 1er lancement
d’Arianespace pour le compte de SES.
V-27 |
Date TU :
11 décembre 1988 |
Succès |
Heure TU :
00 h 33 min 38 s |
Configuration
lanceur
- Version : AR-44LP
- Troisième étage : H-10
|
Configuration
partie haute
- Coiffe longue
- ACU 937 (49,4 kg)
- SPELDA 10 (417 kg)
- ACU 1194A (46,8 kg)
|
Performance
requise
- 3.710,0 kg
|
Injection
sur orbite GTO
- Inclinaison : 7 °
- Apogée : 35.786 km
- Périgée : 200 km
- Argument du périgée : 178 °
|
Pas de tir
- CSG, Kourou : ELA-2
|
Charges
utiles
Nom |
Client |
Constructeur |
Mission |
Masse (kg) |
Orbite |
Skynet-4B |
Minist. Défense GB |
BAe |
Télécom. militaire |
1.429,1 |
GEO |
Astra-1A |
SES |
RCA |
Télédif. directe |
1.767,7 |
GEO |
|
Campagne
de lancement
-
CM : |
M. GUERIN |
DDO : |
M. REDON |
COEL : |
M. JOUGLET |
|
Chronologie
de lancement
- Première tentative le 10/12/88
- à 00 h 01 min 00 s TU :
- "Rouge station aval &
météo",
- puis "Rouge lanceur".
- Deuxième tentative le 10/12/88,
- heure TU prévue : 23 h 56 min
00 s :
- "Rouge lanceur"
|
Date
|
Vol
|
Lanceur
|
Satellites
|
Commentaires |
11/03/88
|
V 21
|
AR 3
L21
|
SPACENET
III & TELECOM 1C
|
1er
AR3 lancée de l'ELA1 |
|
17/05/88
|
V 23
|
AR 2
L22
|
INTELSAT
VA F 13
|
|
|
15/06/88
|
V 22
|
AR 44
LP
L401
|
PAS 1 &
METEOSAT P2 & Amsat III
|
Première Ariane 4, première utilisation du système SPELDA |
|
21/07/88
|
V 24
|
AR 3
L23
|
INSAT 1
C & ECS 5
|
2e
AR3 lancée de l'ELA1 |
|
08/09/88
|
V 25
|
AR 3
L24
|
GSTAR
III & SBS 5
|
|
|
27/10/88
|
V 26
|
AR 2
L25
|
TDF 1
|
|
|
27/12/88
|
V 27
|
AR 44
LP
L402
|
SKYNET
4 B & ASTRA 1A
|
|
|
