CHRONOLOGIE ARIANE

1999

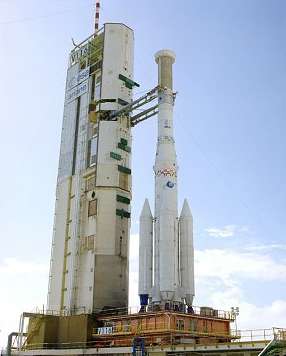

4 janvier, début de la campagne du lanceur ariane44L V116 avec l'érection du premier étage.
5 janvier, V116, érection du deuxième étage.
6 janvier, V116, arrivée du satellite ARABSAT-3A à Kourou et début de sa préparation au bâtiment S1B. ARABSAT-3A est le 5ème satellite confié par la Ligue Arabe à Arianespace. ALCATEL SPACE, maître d'œuvre du programme, a assemblé, intégré et testé le satellite sur les sites de Toulouse et de Cannes. D'une masse au décollage de 2708 kg et d'une puissance de 6 400 W, ce satellite est équipé de 20 répéteurs actifs en bande Ku. Localisé à 26° Est de longitude, Arabsat-3A permettra la diffusion de services de télévision directe, de téléphonie, de télécopie et de transmission de données. Sa zone de couverture s'étendra du sud de l'Europe à la zone traditionnellement couverte par les satellites Arabsat.


7 janvier, V116, début des opérations de remplissage du satellite SKYNET-4E au bâtiment S3A.
7 et 8 janvier, V116, érection des propulseurs d'appoint liquide.
11 janvier, V116, érection du troisième étage.

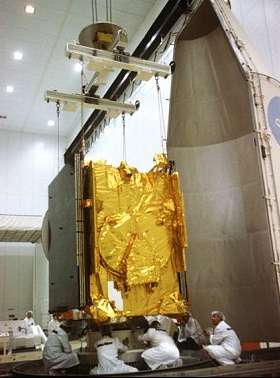

14 janvier, V116, transfert du satellite ARABSAT-3A du bâtiment S1B au bâtiment S3B.
15 janvier, V116, début des opérations de remplissage du satellite ARABSAT-3A au bâtiment S3B.

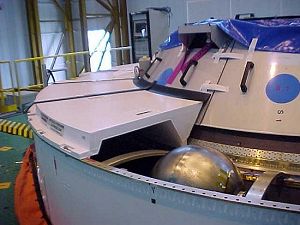

19 janvier V112, après avoir débarqué à Marseille, l'ARD rejoint Aerospatiale Etablissement d'Aquitaine. La capsule, ainsi que ses moyens sol, est destockée et prête pour expertise.

28 janvier, V116, à l'occasion de contrôles réguliers effectués en Europe sur la ligne de production des servo-vérins, Arianespace a constaté que certains capteurs de position n'étaient pas conformes à leurs spécifications. Arianespace a décidé de procéder au remplacement de cet équipement sur le lanceur Ariane 4 du Vol 116 par un nouveau jeu de servo-vérins qui sont en cours de préparation en Europe. Les servo-vérins orientent les tuyères des moteurs des 1er et 2ème étages du lanceur Ariane 4. Le décollage d'Ariane, version 44L du lanceur équipée de 4 propulseurs d'appoint à liquides, est prévu au plus tôt à Kourou dans la nuit du 26 au 27

15 février, V117, arrivée du satellite indien de télécommunications et de météorologie INSAT-2E en Guyane française à bord d'un avion cargo Antonov 14. Protégé par son conteneur spécial, le satellite est déchargé sur l'aire de stationnement de l'aéroport international de Rochambeau, à Cayenne.

15 février, V116, reprise de la campagne du lanceur avec le début des opérations combinées.

17 février,  V117, essais d'assemblage entre le satellite Insat-2E et l'adaptateur Ariane, afin de vérifier les interfaces avec le lanceur. Vérification du panneau solaire d'Insat-2E, afin de valider la séquence opérationnelle qui verra son déploiement effectif dans l'espace.

17 et 18 février, V116, encapsulation des satellites ARABSAT-3A et SKYNET-4E.
19 février, V116, répétition de la chronologie lanceur.
20 février, V116, transfert du lanceur vers la zone de lancement.

22 février, V116, pose du composite satellites sur le lanceur Ariane et contrôles.
23 février, V116, répétition générale.
24 février, V116, revue d'aptitude au lancement et armements lanceur.
25 février, V116, remplissage du premier étage, des PALs, et du deuxième étage en UH 25 et N2O4.

ARIANE 44L V116

Lancement le 26 février à 19 h 44 locale.

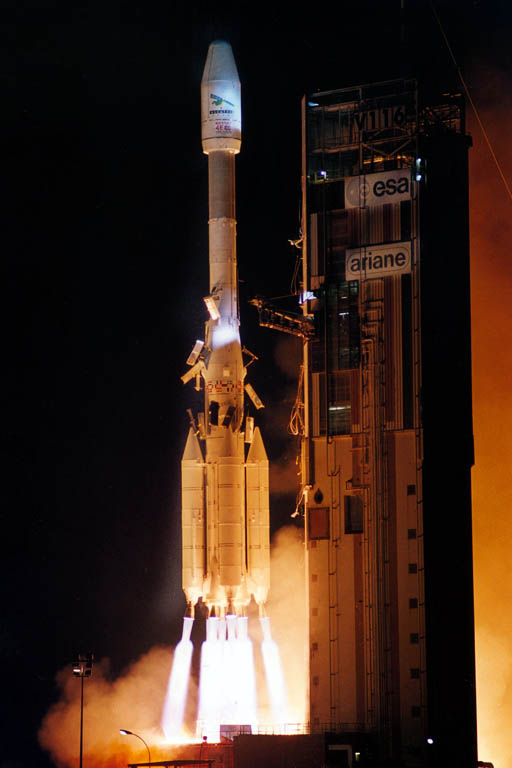

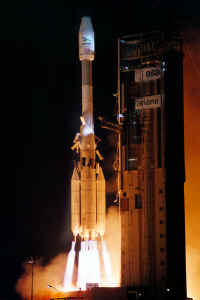

1999 V116 launch.jpg (500699 octets)    1999 V116 launch 02.jpg (46384 octets)

C'est la 85ème Ariane-4 sur les 116 commandées à l'industrie européenne. Les paramètres calculés à l'injection du troisième étage sont :
Périgée : 199.4 km pour 199.8 (± 3) km visés,
Apogée : 35.968 km pour 35.990 (± 150) km visés,
Inclinaison : 7,014 pour 7,00° (± 0,06)° visés.

2 mars, début de la campagne du lanceur ariane-42P V117 avec l'érection du premier étage.
10 mars, V117, érection du troisième étage.
15 mars, V117, transfert du satellite Insat-2E du bâtiment S1B au bâtiment S3B.
16 mars, V117, début des opérations de remplissage du satellite Insat-2E au bâtiment S3B.

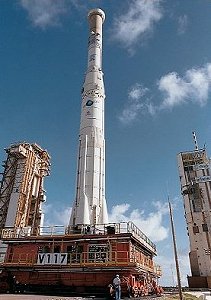

17 mars, V117, transfert du lanceur vers la zone de lancement.

18 mars, V117, érection des Propulseurs d'Appoint à Poudre (PAP).
24 mars, V117, bilan technique des opérations combinées.
25 mars, V117, répétition de Chronologie Lanceur (RCL) et début des opérations combinées.

25 mars, début de la campagne de lancement Ariane-42P V118 avec l'érection du premier étage.

26 mars, V117, encapsulation du satellite Insat-2E.

26 mars, V118, érection du deuxième étage.

27 mars, V117, transfert du composite vers la zone de lancement.
29 mars, V117, pose du composite satellite sur le lanceur et contrôles associés.

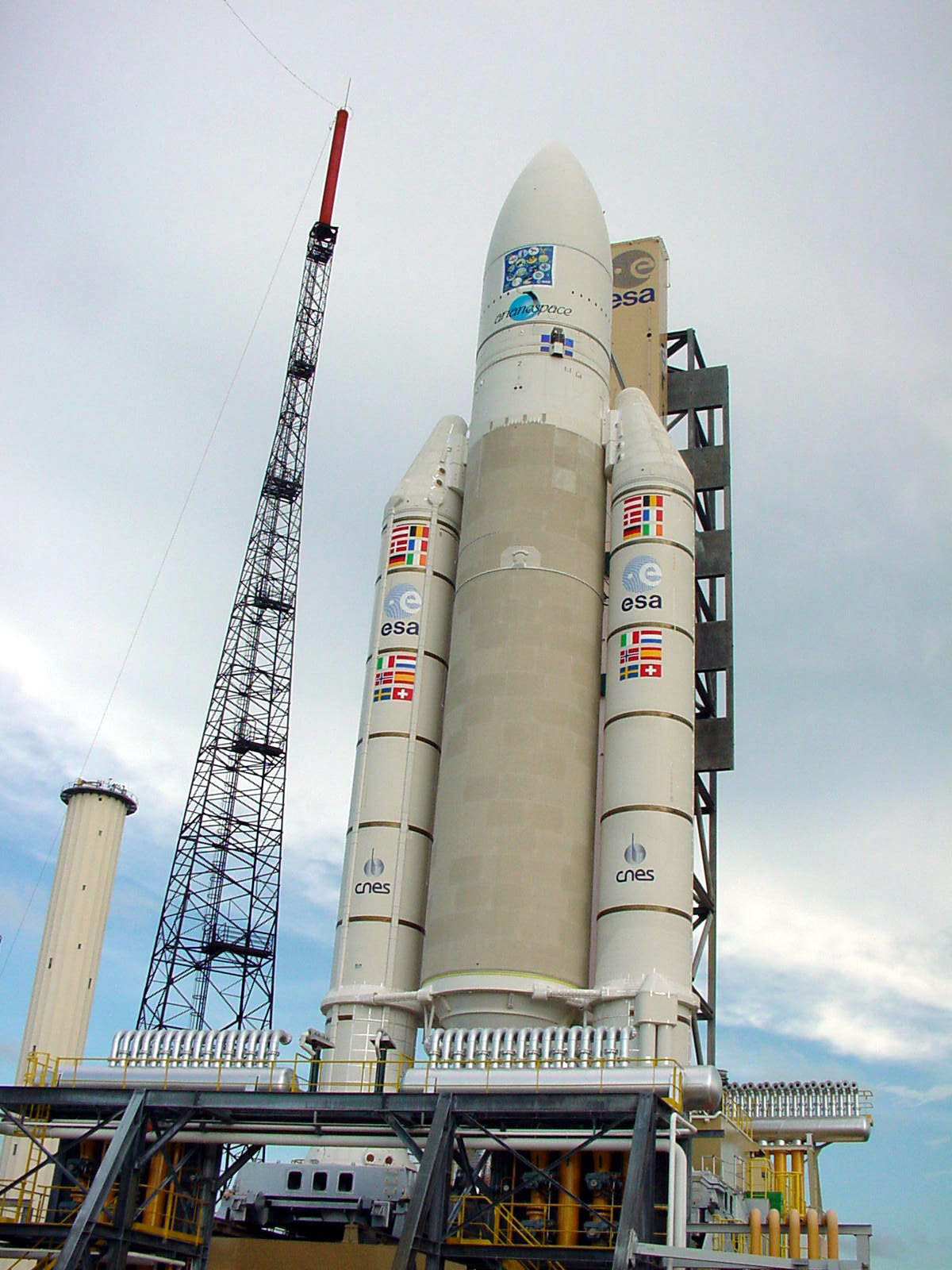

29 mars, début de la campagne de lancement du vol Ariane-504 V119 au Centre spatial de Kourou avec la vérification des infrastructures au sol, des procédures de lancement et des logiciels de préparation à la mission.

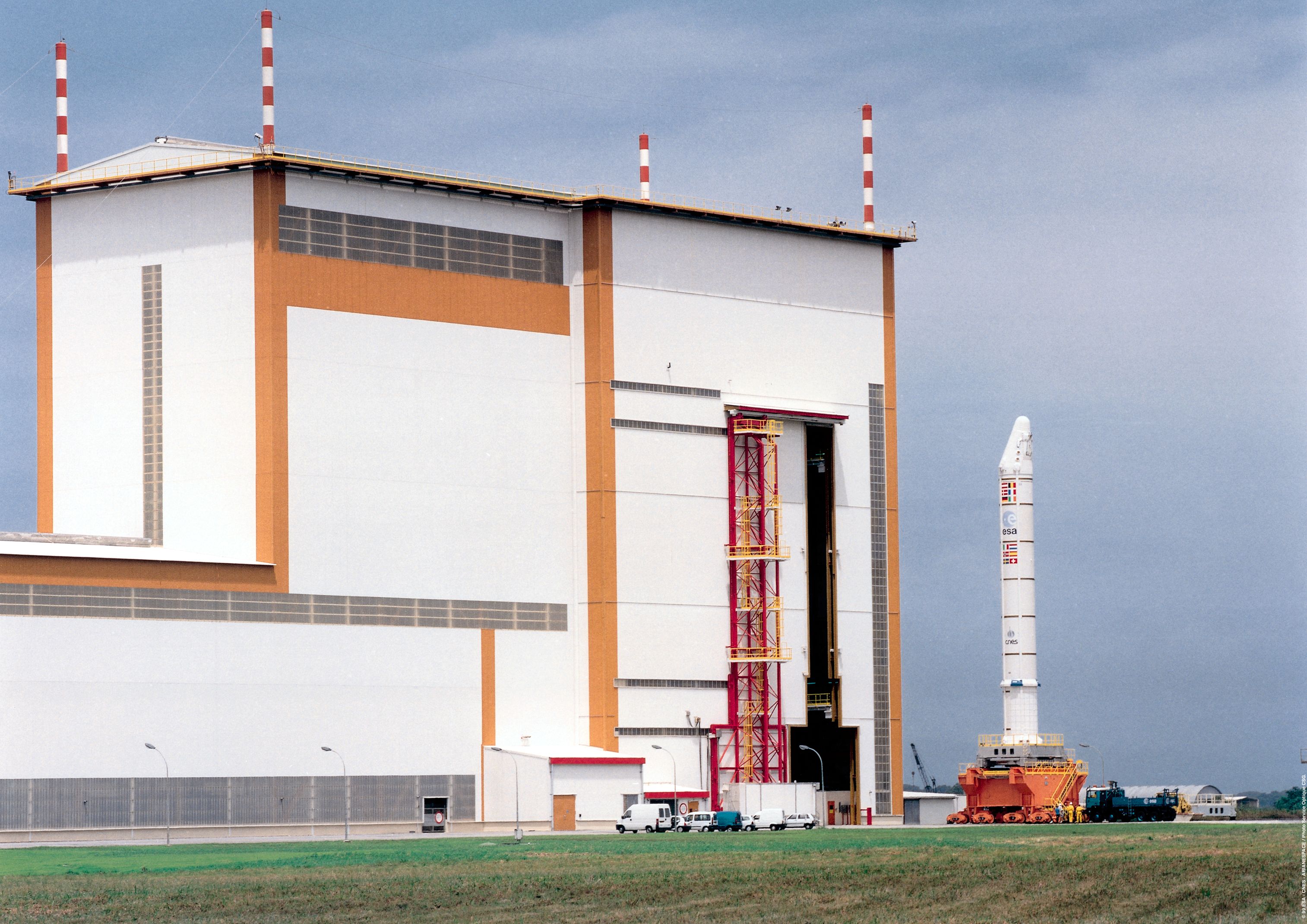

1999 V119 EAP.jpg (898381 octets)

30 mars, V117, répétition générale.

30 mars, V119, depuis son arrivée en Guyane française, en février dernier, l'étage principal du lanceur Ariane 504 avait été stocké, dans son conteneur de transport (n°2), sur la Zone de Préparation de l'Ensemble de Lancement ELA 3. Le conteneur était pressurisé, afin d'assurer à l'EPC un environnement parfaitement contrôlé, en attendant sa mise en oeuvre pour le Vol 504. L' étage est donc sortie du conteneur dans lequel il avait été transporté ceci est le prélude à son érection dans le Bâtiment d'Intégration Lanceur. Cette phase initiale des opérations a été menée à bien par une équipe commune Arianespace/Aerospatiale.

31 mars, V117, revue d'aptitude au lancement (RAL) et armements du lanceur.

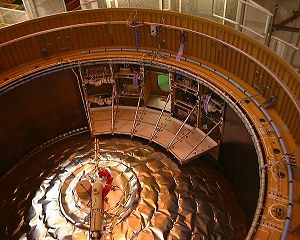

31 mars, V119, l'étage principal cryotechnique (EPC) d'Ariane 504 est érigé sur la table de lancement mobile.

Mars, Aerospatiale reçoit dans ses locaux aux Mureaux l'équipe de tournage du téléfilm "Les enfants du printemps" dans lequel François Cluzet joue le rôle d'un ingénieur d'Arianespace. Le film en trois parties réalisé par Marco Pico évoque l'ambiance d'une bande de copains dans les années 80 habitant la ville nouvelle d'Evry. L'histoire d'une chorale qui rassemble des hommes et des femmes d'origines sociales diverses autour de la même passion: chanter. Un ouvrier du bâtiment, un commissaire de police, un métallo syndicaliste, un couple d'enseignants, un autre d'hôteliers et encore un haut fonctionnaire (etc.) sont-ils autant que cela à l'unisson.
Quelques plans sont tournés dans le SIL Ariane 4 pour "les copains d'abord" En haut de l'affiche" et en Guyane (campagne V113 et images du lancement V85). Le film passera à la TV française F2 quelques mois plus tard. A noter dans la distribution Pierre Arditi, Dominique Labourier, Ronny Coutteure et Jean-Claude Dreyfus.

1 avril, V117, remplissage du 1er étage et du 2ème étage en UH 25/N2O4.

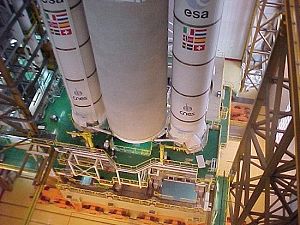

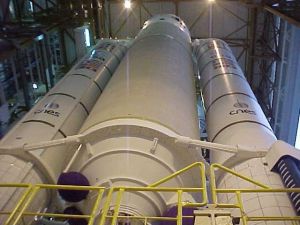

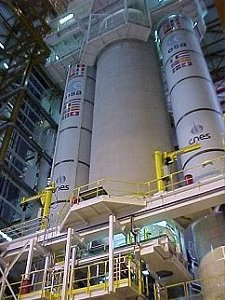

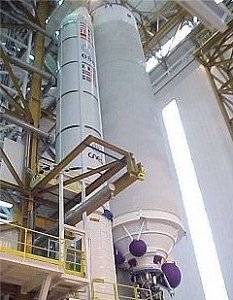

1 et 2 avril, V119, assemblage des deux propulseurs d'appoint EAP sur l'étage principal cryotechnique EPC, toujours suspendu au-dessus de la table de lancement dans le BIL.



    .

Le sommet de l' étage EPC, un épaulement amovible a été installé à son niveau, assurant ainsi un espace de travail approprié en vue de la prochaine installation de la case à équipements, tout en haut de l'étage principal cryotechnique.

ARIANE 42P V117

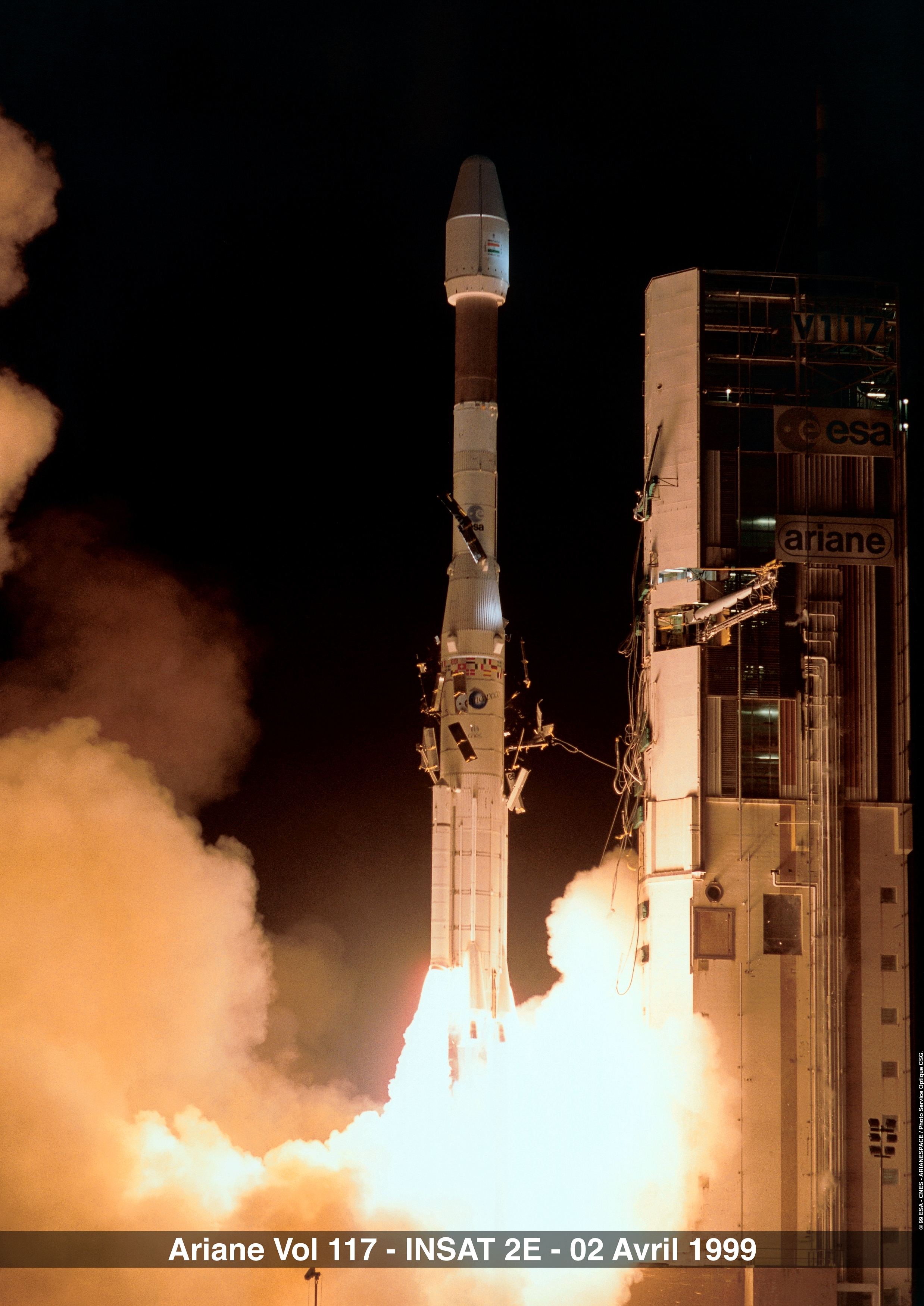

Le 2 avril à 19h 03 locale, Arianespace lance avec succès le satellite de télécommunications et de météorologie INSAT 2E, pour le compte de l'Indian Space Research Organisation (ISRO).

Le Vol 117 utilise la 86ème ARIANE 4 sur les 116 commandées à l'industrie européenne. C' est le 44ème succès consécutif d'une Ariane 4.
Les paramètres calculés à l'injection du troisième étage sont :
Périgée : 249,9 km pour 249,8 (± 3) km visés,
Apogée : 36 155 km pour 36 149 (± 140) km visés,
Inclinaison : 3,987° pour 4,001° (± 0,054)° visés.

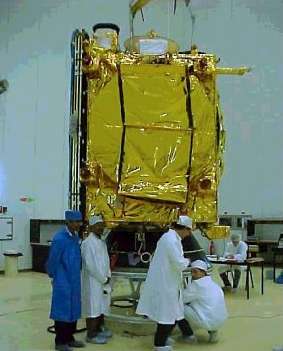

INSAT 2E, est le sixième satellite indien mis en orbite par le lanceur européen. Conçu et fabriqué par l'ISRO pour le gouvernement indien, INSAT 2E a une masse au décollage de 2550 kg. Il est équipé de 17 répéteurs en bande C pour les services fixes (FSS), ainsi que d'un radiomètre à très haute résolution et d'une caméra CCD pour les services météorologiques. Ce satellite offrira des services complets de télécommunications et de météorologie. Positionné à 83° Est, au dessus de l'Océan Indien, il desservira essentiellement l'Inde.

2 avril, V118, érection du troisième étage.

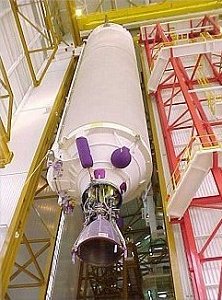

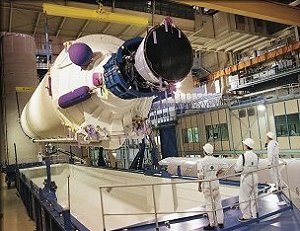

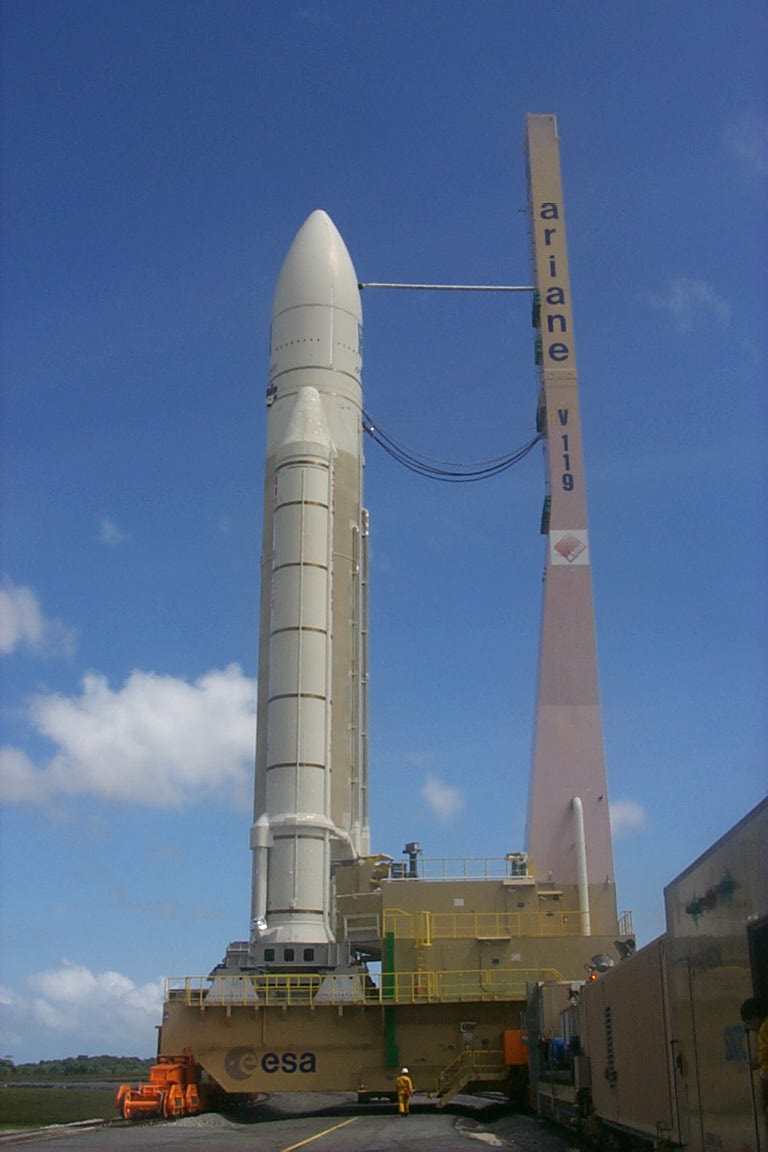

6 avril, V119, raccordement de l'étage principal cryotechnique et de l'étage d'accélération à poudre.
8 avril,  V119, raccordement final de l'étage principal cryotechnique (EPC) et de l'étage d'accélération à poudre (EAP) constituant le bi-étage inférieur.
9 avril, V119, les techniciens de l'équipe de lancement ont poursuivi l'installation de la case à équipements d'Ariane 5, au sommet de l'étage principal cryotechnique. La case à équipements est le premier élément de la section supérieure d'Ariane 5, qui inclura :
- l'étage à propergol stockable,
- la charge utile avec sa structure porteuse,
- la coiffe.

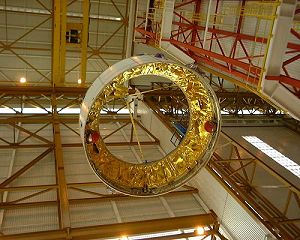

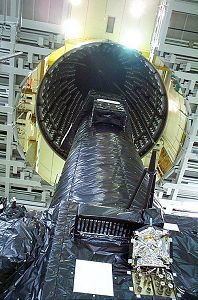

12 avril, V119, les techniciens de l'équipe de lancement ont réalisés les raccordements électriques entre l'étage principal et l'étage d'accélération à poudre.

13 avril, V119, les techniciens de l'équipe de lancement ont réalisés l'installation de l'étage supérieur du lanceur. Cet étage à propergol stockable (EPS) utilise du carburant MMH et du comburant N2O4. Il est venu se loger dans la case à équipements, au sommet de l'étage principal cryotechnique. Le moteur Aestus de l'EPS est alimenté à l'aide de 9,7 tonnes d'ergols, stockés dans quatre réservoirs pressurisés.

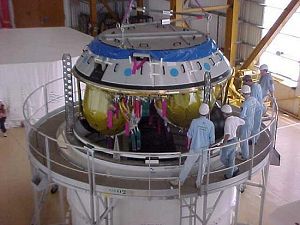

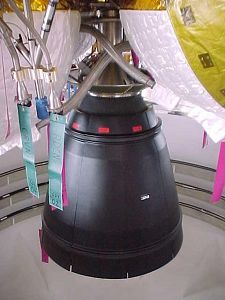

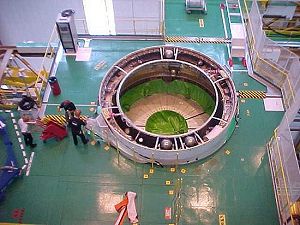

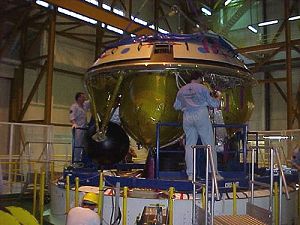

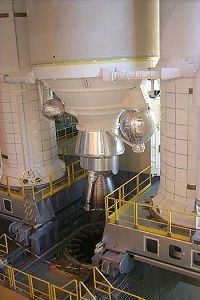

Le moteur réallumable Aestus (dessus).

L'étage supérieur EPS du lanceur (à droite).

Le haut de l' étage supérieur (ci contre)

15 avril, V119, les techniciens de l'équipe de lancement ont installées les capotages et les protections thermiques de haut en bas du lanceur.

19 avril, V119, mise sous tension du lanceur.



23 avril, V119, les techniciens de l'équipe de lancement ont réalisés les essais du circuit d'alimentation en hélium pour le système de commande de l'étage principal cryotechnique. Afin de préparer l'arrivée d'Ariane 504 dans le Bâtiment d'Assemblage Final, les activités de cette journée ont inclus la vérification de la coiffe de la charge utile. Cette coiffe, fournie par la firme suisse Oerlikon-Contraves, comprend deux demi-coiffes qui ont été assemblées dans le hall d'encapsulation du BAF.

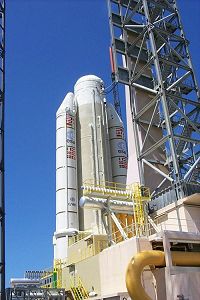

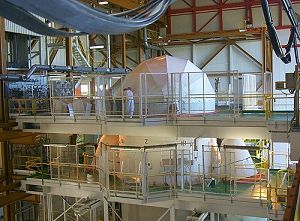

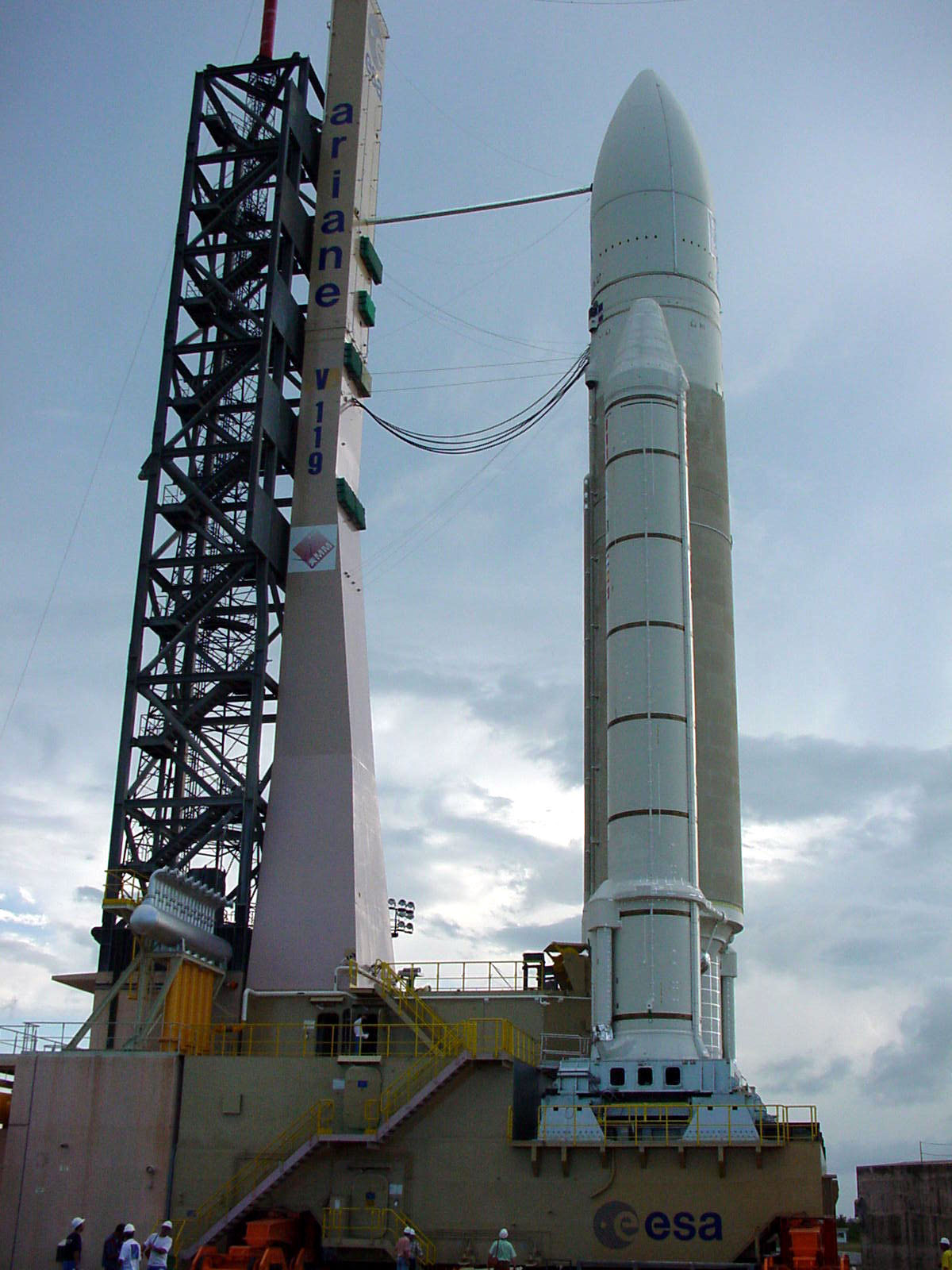

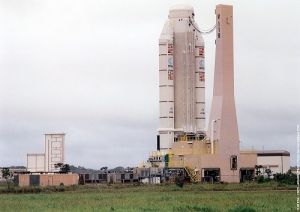

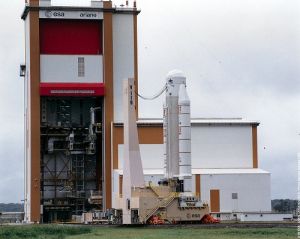

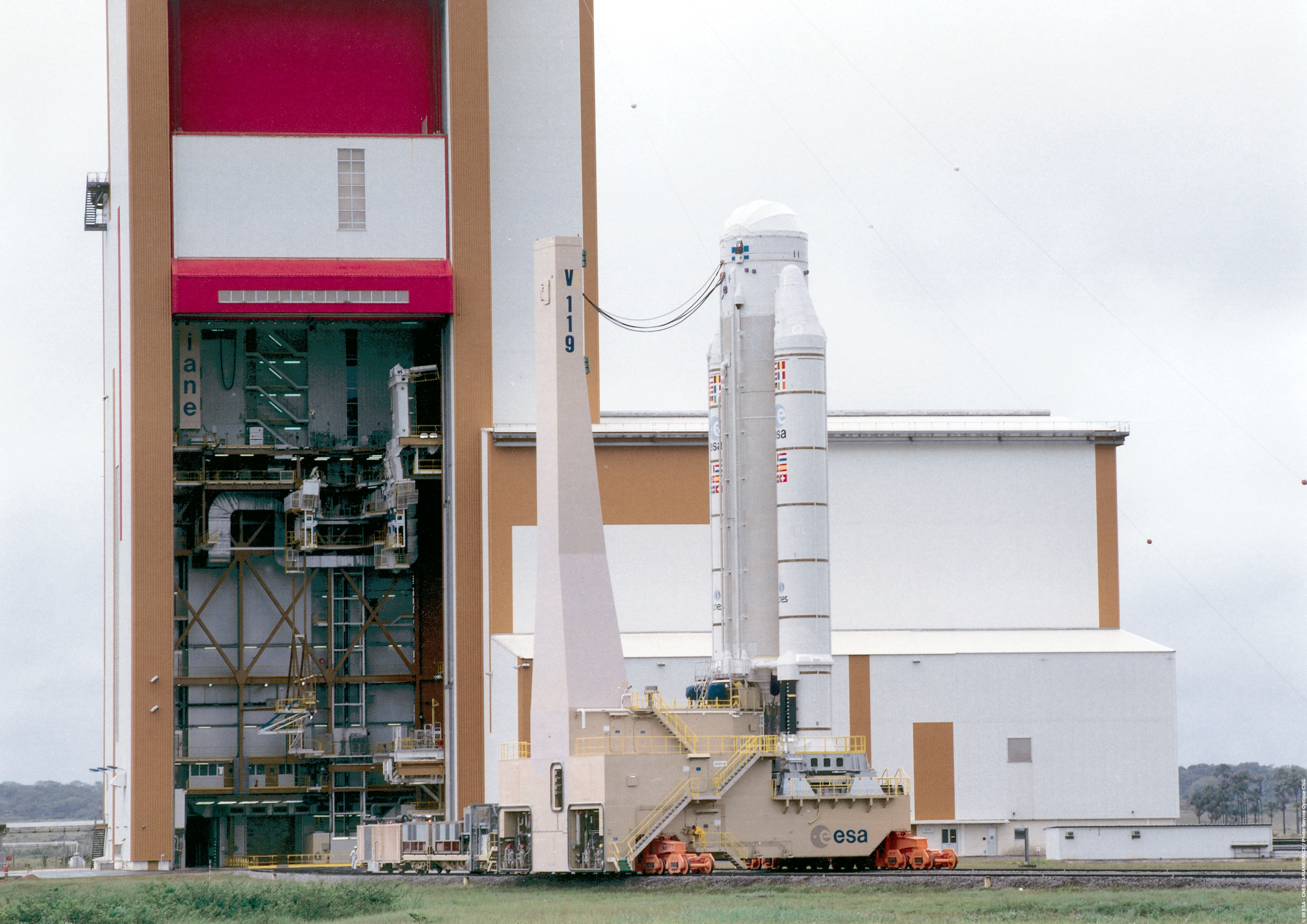

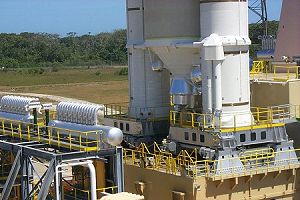

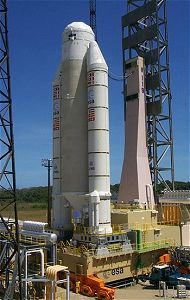

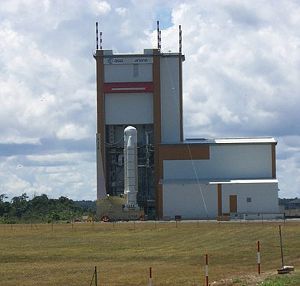

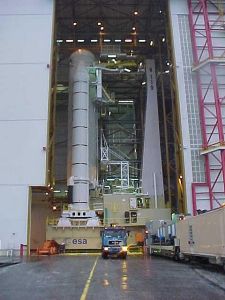

4 mai, V119, le transfert d'Ariane 504 vers le Bâtiment d'Assemblage Final.

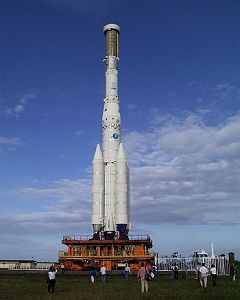

5 mai, V119, suspension des activités de la campagne du lanceur Ariane 504.

17 juin, sur la base de Salto di Quirra en Sardaigne, le moteur Zefiro du second étage du lanceur Véga a subi avec succès sa seconde mise a feu statique. Au Bourget, la firme ukrainienne Youknoe exposait le moteur RD-861G développé avec Fiat Avio pour Vega, ainsi que le projet de lanceur moyen Cyclone-4 pouvant être lancé d'Alcantara a partir de 2002.
Ce projet Véga est, selon Philippe Couillard, pdg d'Aérospatiale Matra Lanceurs Strategiques & Spatiaux, une réponse européenne au marché gouvernemental européen. Son prix de 18,5 ME est légérement inférieur aux lanceurs américains.
Mais la concurrence vient surtout des fusées russes qui sont des missiles convertis dont le prix n'est pas fixé en fonction du marché. Pour faire Vega, il faudrait un marche européen supérieur à quatre tirs par an. Sinon, l'investissement industriel ne sera pas rentabilisé. Selon Philippe Couillard, la participation industrielle n'ira pas au-delà de l'effort déjà consenti dans VegaSpazio (30 ME sur 370 ME). Aerospatiale-Matra et Fiat Avio sont confiants dans l'avenir. Les autres, qui estiment qu'il n'y a pas de marché commercial, surtout au niveau des constellations, alimentent la controverse.

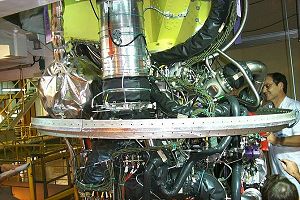

17 juin, le premier essai du moteur croytechnique Vulcain-2 (M201) est intervenu sur le banc d'essai P5 du DLR à Lampoldshousen (Allemagne). L'essai, qui a dure 7 secondes, a permis d'atteindre le régime stabilise à la puissance nominale. Toute la séquence d'allumage et de montée en régime s'est déroulée de façon satisfaisante. Seize autres essais sont prévus d'ici à novembre 1999. Le second moteur de développement sera mis au banc d'essai à Vernon (France). Sept prototypes serviront à 120 mises à feu qui totaliseront jusqu'a 56.000 secondes de durée de fonctionnement. Vulcain-2 équipera les nouvelles versions d'Ariane 5 à partir de fin 2001.

29 juin, V118, transfert en zone de lancement et la mise en sommeil du lanceur. Arrivée du satellite Telkom-1 à Kourou et début de sa préparation au bâtiment S1A.

Arrivée du satellite Telkom-1 dans son conteneur à bord du bâtiment de transport d'Arianespace M.N. Toucan en provenance du Port Canaveral, Floride.

1 juillet, début de la campagne de lancement Ariane 42P V120 avec l'érection du premier étage.
2 juillet, V120, érection du deuxième étage.

6 juillet, V118, transfert du satellite Telkom-1 du bâtiment S1A au bâtiment S3B.

8 juillet, V120, érection du troisième étage.

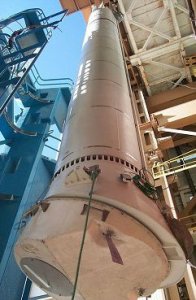

16 juillet, V120, mise en sommeil du lanceur.

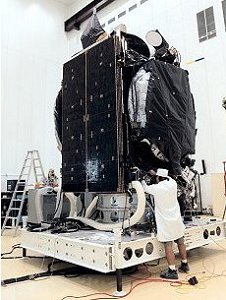

19 juillet, V120, arrivée du satellite Koreasat-3 à Kourou et début de sa préparation au bâtiment S1A. Koreasat 3, est le troisième satellite de télécommunications de Korea Telecom. Conçu par Lockheed Martin Communications Space Systems à Sunnyvale en Californie, Koreasat-3 a une masse au décollage de 2 800 kg. Il est équipé de 30 répéteurs en bande Ku et 3 en bande Ka. Positionné à 116° Est, ce satellite assurera la continuité et le développement des services offerts sur la région Asie-Pacifique par le premier opérateur coréen.

19 juillet, V118, début des opérations de remplissage du satellite Telkom-1 au bâtiment S3B. Ce satellite, construit par Lockheed Martin pour le compte des services indonésiens PT Telekommunikasi, présente une masse au lancement de 2 655 kg. Principalement consacré à la télévision directe, à la téléphonie et aux services multimédia, Telkom-1 sera le troisième satellite indonésien lancé par Arianespace, après Palapa C2 en mai 1996 et Cakrawarta-1, en novembre 1997.

21 juillet, V118, érection des Propulseurs d'Appoint à Poudre (PAP).

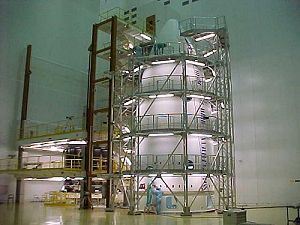

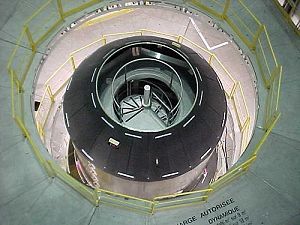

22 juillet, alors que le programme de qualification des coiffes courtes d'Ariane 5 est achevé, une nouvelle coiffe, de 17 m de long, a été testée. L'essai de séparation et d'éjection des deux demi-coiffes s'est déroule dans la chambre d'essais sous vide du centre de Plum Brook de la NASA a Sandusky (Ohio), la seule dans le monde dont les dimensions (30,5 m de diamètre et 37 m de hauteur) permettent de tester les coiffes d'Ariane 5. Tout comme pour la coiffe courte d'Ariane 5, le développement et la construction de la coiffe longue ont été confies par l'ESA via le CNES au Suisse Oerlikon-Contraves.
Cette nouvelle coiffe fait partie des multiples développements apportes à Ariane 5 pour lui permettre de lancer des charges utiles plus importantes ou de procéder à des lancements multiples allant de 11 tonnes en orbite géostationnaire a 22 tonnes en orbite basse. La coiffe des lanceurs a pour objectif de protéger les satellites (charges utiles) contre les phénomènes aérodynamiques, thermiques et acoustiques lorsque le lanceur se trouve dans l'atmosphère terrestre. Après être sortie de cette atmosphère dense, à 107 km de la surface terrestre, et alors que la charge utile ne peut plus être endommagée, la coiffe est larguée pour alléger le lanceur. Car, bien que les coiffes d'Ariane 5 soient réalisées principalement en matériaux composites, leur masse n'est pas négligeable :
2007 kg pour la coiffe courte, 2798 kg pour sa version allongée de 4,3 m.
Les deux coquilles constituant la coiffe, qui mesure 5,4 m de diamètre à sa base, sont réalisées en fibres de carbone. La séparation de la coiffe du lanceur s'effectue par des dispositifs pyrotechniques redondants. Mais leur bon fonctionnement, et la vérification de la chronologie entre la séparation d'avec le lanceur et l'éjection des deux demi-coiffes, doit être vérifié car à cette occasion la coiffe ne doit pas heurter le ou les satellites. Cet essai doit être réalise dans une enceinte sous vide simulant les conditions environnementales qui règnent lorsque la fusée est sortie de l'atmosphère terrestre. La chambre d'essais de la NASA permet d'atteindre un vide de 10-8 torr alors que pour simuler l'environnement lorsque Ariane sort de l'atmosphère terrestre, il suffit d'un vide de 0,28 torr. Les dimensions de l'enceinte permettent également au deux coiffes d'être éjectées sans qu'elles heurtent les parois, ni le sol (grâce à un système de capture spécifique pour les essais). Elles peuvent donc être correctement expertisées après l'essai.
L'utilisation de cette coiffe allongée est prévue en novembre 2000 lors du lancement d'Envisat-1, puis à partir de 2002 pour lancer l'ATV, le cargo ravitailleur de la station spatiale internationale.



23 juillet, V118, répétition de Chronologie Lanceur (RCL) et début des opérations combinées.
26 juillet, V118, bilan technique des opérations combinées.
27 juillet, V118, encapsulation du satellite Telkom-1.

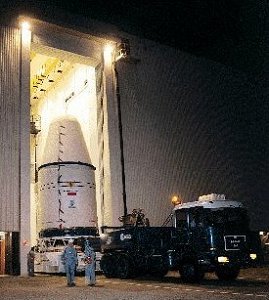

28 juillet, V118, transfert du composite vers la zone de lancement.

29 juillet, V118, pose du composite satellite sur le lanceur et contrôles associés. Cette manoeuvre est effectuée à l'intérieur de la structure supérieure du portique de servitude d'ELA 2.
30 juillet, V118, préparation du lanceur.

2 août, V118, revue d'aptitude au lancement (RAL) et armements du lanceur.
3 août, V118, remplissage du 1er étage et du 2ème étage en Remplissage 1er étage, et 2ème étage en UH 25/N2O4.
Un message en provenance de France est venu interrompre un compte à rebours qui se déroulait normalement.
Des vérifications réalisées, en Europe, sur le moteur cryotechnique de l'étage supérieur d'un lanceur Ariane 4, ont permis de détecter une anomalie sur un système électrique. Cette anomalie ayant été signalée la veille du lancement, Arianespace a décidé, par mesure de précaution, de remplacer le système similaire sur le lanceur qui assure le Vol 118, et dont le lancement était prévu pour le 4 août (5 août à l'heure de Paris). Cette intervention technique nécessitant quelques jours, la nouvelle date de lancement est prévue pour le 12 Août. Le moteur cryotechnique HM7B du troisième étage d'Ariane, qui reste allumé pendant environ 13 minutes pendant le vol, permet de placer le satellite sur sa trajectoire finale, pour sa mise en orbite géostationnaire.

4 août, V118, les préparations nécessaires en vue du changement sont en cours. Cela inclura le remplacement de quatre boîtiers d'électrovanne identiques situés sur le moteur de l'étage cryotechnique. Le lanceur utilisé pour le vol 118 demeure dans la Zone de Lancement ELA 2, protégé dans la tour ombilicale climatisée de 98 m de hauteur. Le satellite indonésien Telkom 1 est maintenu dans sa coiffe, au sommet du lanceur, sous la surveillance continue des équipes techniques, afin d'assurer son maintien en condition de vol.
6 août, V118, les opérations de remplacement des boîtiers ont commencé avec la dépose des quatre unités concernées. Les équipements de rechange sont arrivés à l'aéroport international de Cayenne-Rochambeau, dans la soirée du 7 en provenance d'un vol régulier de Paris, et leur installation a débuté le 8 à 6 h 00.
Tout était fini à 21 h 30.

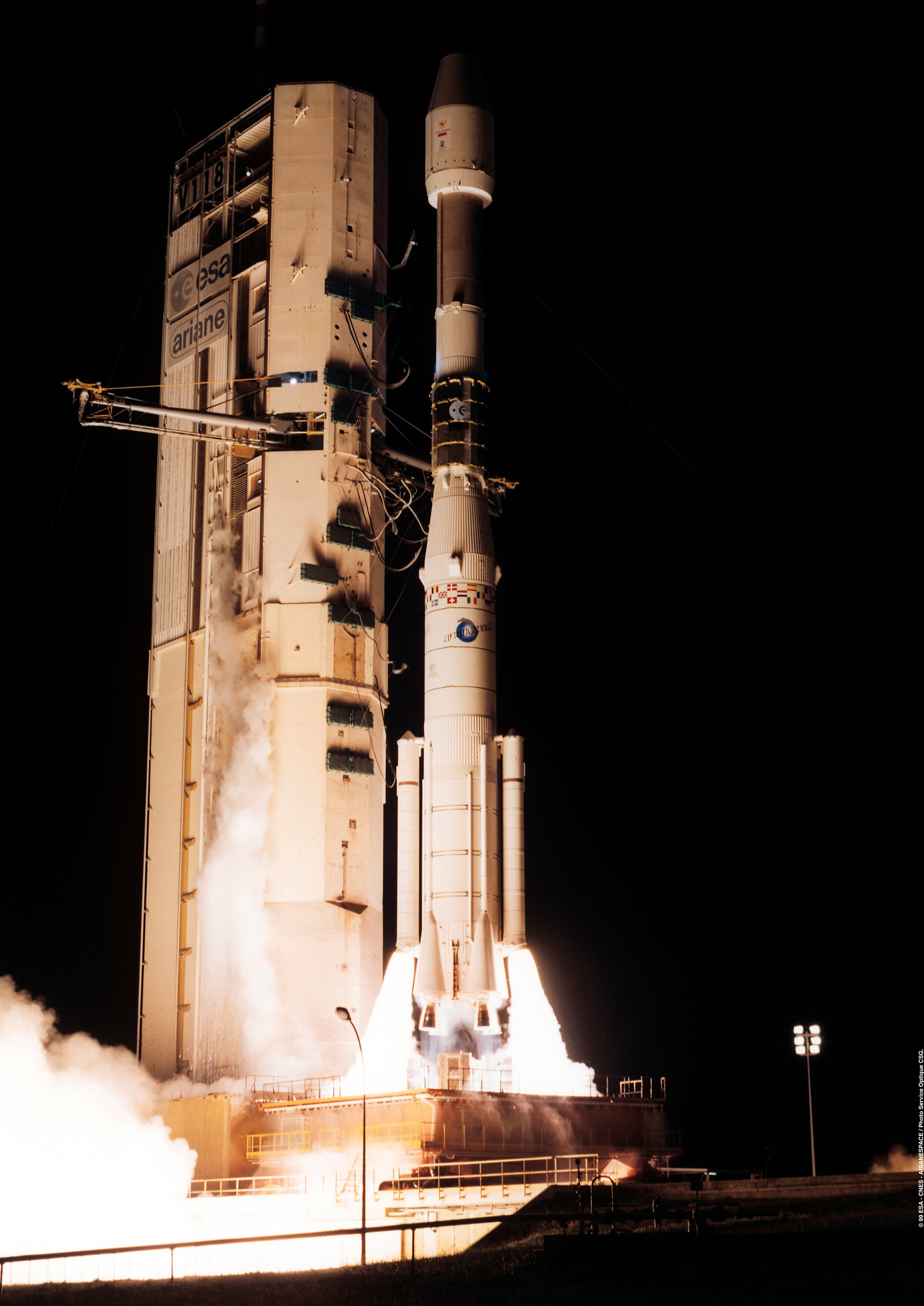

ARIANE 42P V118

Le 12 août, Arianespace a lancé avec succès le satellite de télécommunications Telkom-1, pour la société indonésienne P.T. Telekomunikasi à 19 h 52 locale. Il s'agit de la 87ème Ariane 4 sur un total de 116 commandées à l'industrie européenne. C'est le 45ème succès consécutif d'Ariane 4, qui détient le record mondial de fiabilité pour un lanceur commercial. Les paramètres calculés à l'injection du troisième étage sont :
Périgée :199.8 km pour 199.8 (± 3) km visés,
Apogée : 35.914 km pour 35.955 (± 150) km visés,
Inclinaison : 7.005 pour 7,006° (± 0,06)° visés.

Conçu par Lockheed Martin Commercial Space Systems à Sunnyvale en Californie, Telkom-1 a une masse au décollage de 2 655 kg. Il est équipé de 24 répéteurs en bande C et 12 en bande C élargie. Ce satellite offrira des services complets de télécommunications (télévision, téléphonie, multimédia). Positionné à 108° Est au dessus de la mer de Java, il desservira essentiellement l'archipel indonésien, Singapour, la Malaisie, les Philippines et le nord de l' Australie.

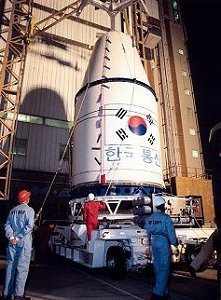

13 août, V120, transfert du satellite Koreasat-3 du bâtiment S1A au bâtiment S3B.

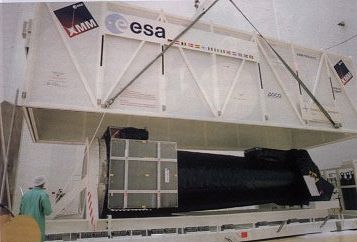

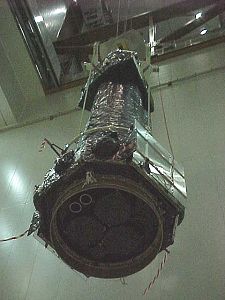

13 août, V119, la charge utile de d'Ariane 504 sera le satellite XMM (X-ray Multi-Mirror) de l'Agence spatiale européenne (ESA). Le satellite XMM est un observatoire opérant dans la portion radiographique du spectre électromagnétique. Grâce à un télescope à large surface collectrice, les instruments scientifiques seront en mesure de procéder à de multiples observations des sources de rayons X, avec une sensibilité sans précédent. XMM sera placé sur une orbite fortement excentrée, qui permettra de bénéficier de temps d'observation plus longs.

17 août, V120, début des opérations de remplissage du satellite Koreasat-3 au bâtiment S3B.

18 août, V119, le matériel de servitude du satellite XMM de l'Agence spatiale européenne (ESA) fait route vers le Port Spatial de l'Europe, à bord du M.N. Toucan, le navire de transport d'Arianespace. Ce matériel sera utilisé pour la phase de préparation finale du satellite. Entre-temps, le satellite fait lui-même l'objet des dernières vérifications au Centre européen de technologie spatiale (ESTEC) de l'ESA, à Noordwijk, aux Pays-Bas. XMM sera ensuite chargé dans son vaste conteneur de transport climatisé, et transféré par péniche au port de Rotterdam, avant son embarquement pour la Guyane française.

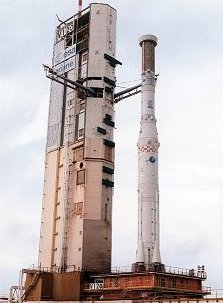

18 août, V120, transfert en zone de lancement du lanceur.

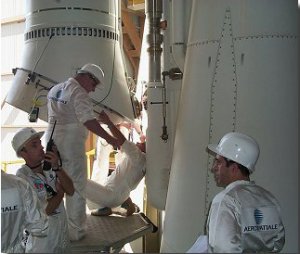

20 août, V120, érection des Propulseurs d'Appoint à Poudre (PAP).





21 août, début de la campagne de lancement Ariane-44LP V121 avec l'érection du premier étage.

23 août, V120, répétition de Chronologie Lanceur (RCL) et début des opérations combinées.

23 août, V121, érection du deuxième étage.

24 août, V120, encapsulation du satellite Koreasat-3.
25 août, V120, transfert du composite-satellite vers la zone de lancement.
26 août, V120, pose du composite-satellite sur le lanceur et contrôles associés.

Le satellite Koreasat-3 est hissé le long du portique de servitude avant d'être transféré à l'intérieur de l'étage supérieur pour y être raccordé au lanceur.

26 et 27 août, V121, érection des Propulseurs d'Appoint Liquide (PAL). La campagne de lancement du Vol 121 a toutefois nécessité une reconfiguration du lanceur, dont le premier étage avait été préparé en vue d'une configuration Ariane 44P, avec quatre propulseurs d'appoint à poudre sur le bi-étage inférieur. L'indisponibilité de la charge utile initialement prévue a en effet entraîné une modification de la mission et le lanceur Ariane a dû être reconfiguré en version 44LP, qui comporte deux propulseurs d'appoint à poudre et deux propulseurs d'appoint à liquide. La flexibilité inhérente à la famille des lanceurs Ariane a permis la mise en oeuvre rapide de ces modifications, réalisées sur le Port Spatial de l'Europe en deux jours seulement.

27 août, V120, préparation du lanceur.

28 août, V121, érection du troisième étage.

30 août, V120, revue d'aptitude au lancement (RAL) et armements du lanceur ariane.
31 août, V120, remplissage du 1er étage et du 2ème étage en Remplissage 1er étage, et 2ème étage en UH 25/N2O4. A la demande du client Korea Telecom qui a procédé à des vérifications complémentaires sur le satellite Koreasat-3 à Kourou, la campagne de lancement est momentanément suspendue.

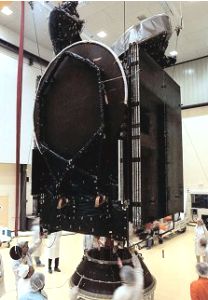

4 septembre,  V121, transfert du satellite Telstar-7 du bâtiment S1A au bâtiment S3B. Début des opérations de remplissage du satellite Telstar-7.

ARIANE 42P V120

Le 5 septembre,  à 19 H 34 locale, Arianespace met en orbite le satellite de télécommunications Koreasat 3 de Korea Telecom. C'est le 46ème succès consécutif d'une Ariane 4. Les paramètres calculés à l'injection du troisième étage sont :
Périgée : 199,8 km pour 199,8 (± 3) km visés,
Apogée : 35.950 km pour 35.955 (± 150) km visés,
Inclinaison : 7,00 pour 7,00° (± 0,06)° visés.

9 septembre, V122, arrivée du satellite Orion-2 à Kourou et début de sa préparation au bâtiment S1A. Le satellite Orion-2 est fabriqué pour le compte de l'opérateur international de télécommunications, LORAL ORION INC. Construit par Space Systems Loral sur la base de la plate-forme FS-1300, ce satellite de 3 795 kg sera positionné au-dessus de l'Océan Atlantique, pour alimenter les réseaux de télévision et transmissions de données entre les Etats-Unis et l'Europe, l'Amérique du Sud, la Russie, l'Afrique du Sud et le Moyen-Orient, plus particulièrement dans les zones où les infrastructures de communications sont peu développées.

10 septembre, V121, transfert en zone de lancement du lanceur.

11 septembre, V119, arrivée, à bord de la péniche "Emeli", du satellite XMM de l'Agence spatiale européenne (ESA) au port de Rotterdam.

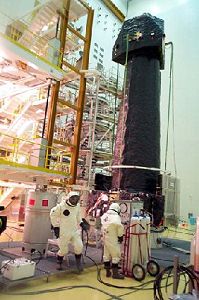

13 septembre, V119, départ du satellite XMM de l'Agence spatiale européenne (ESA) pour la Guyane française à bord du "M.N. Toucan", le navire de transport d'Arianespace.

13 septembre, V121, érection des Propulseurs d'Appoint à Poudre (PAP).
15 septembre, V121, répétition de Chronologie Lanceur (RCL) et début des opérations combinées.

15 septembre, début de la campagne du lanceur Ariane 44LP V122 avec l'érection du premier étage. Le 121ème lancement d'Ariane, Vol 122, doit permettre de placer sur orbite de transfert super synchrone le satellite Orion-2 en utilisant un lanceur Ariane 44LP équipé de 2 Propulseurs d'Appoint à Liquide (PAL) et de 2 Propulseurs d'Appoint à Poudre (PAP). Ce lanceur sera le 90ème d'une Ariane 4 et le 21ème en configuration 44LP. Le lancement sera effectué depuis l'Ensemble de Lancement Ariane n° 2 (ELA 2) à Kourou en Guyane française. La performance demandée au lanceur ARIANE est de 3 827 kg dont 3 795 kg représentent la masse du satellite à séparer sur l'orbite visée.
16 septembre, V122, érection du deuxième étage.

16 septembre, V121, encapsulation du satellite Telstar-7.
17 septembre, V121, transfert du composite-satellite vers la zone de lancement.
18 septembre, V121, pose du composite-satellite sur le lanceur et contrôles associés.

Du 20 au 21 septembre, V122, érection des propulseurs d'appoints liquides.

21 septembre, V121, répétition générale.

22 septembre, V122, érection du troisième étage.

22 septembre, V121, revue d'aptitude au lancement (RAL) et armements du lanceur.
23 septembre, V121, remplissage du 1er étage et du 2ème étage en Remplissage 1er étage, et 2ème étage en UH 25/N2O4.

23 septembre, V119, arrivée du satellite XMM (X-ray Multi-Mirror) de l'Agence spatiale européenne Guyane française. En raison de sa taille imposante, ce satellite scientifique a été transféré en Guyane française par voie de mer, à bord du MN Toucan, le navire de transport d'Arianespace. Après un voyage de dix jours en direction de l'Amérique du Sud, depuis le port de Rotterdam, aux Pays-Bas, le "MN Toucan" a accosté au port de Kourou-Pariacabo. Le conteneur de protection du satellite XMM a été déchargé et transporté par la route jusqu'au Port Spatial, avant de rejoindre le Bâtiment d'Assemblage Final de l'Ensemble de Lancement destiné à Ariane 5.



24 septembre, V121, répétition chronologie de lancement y compris le remplissage 3ème étage en oxygène et hydrogène liquides.

ARIANE 44LP V121

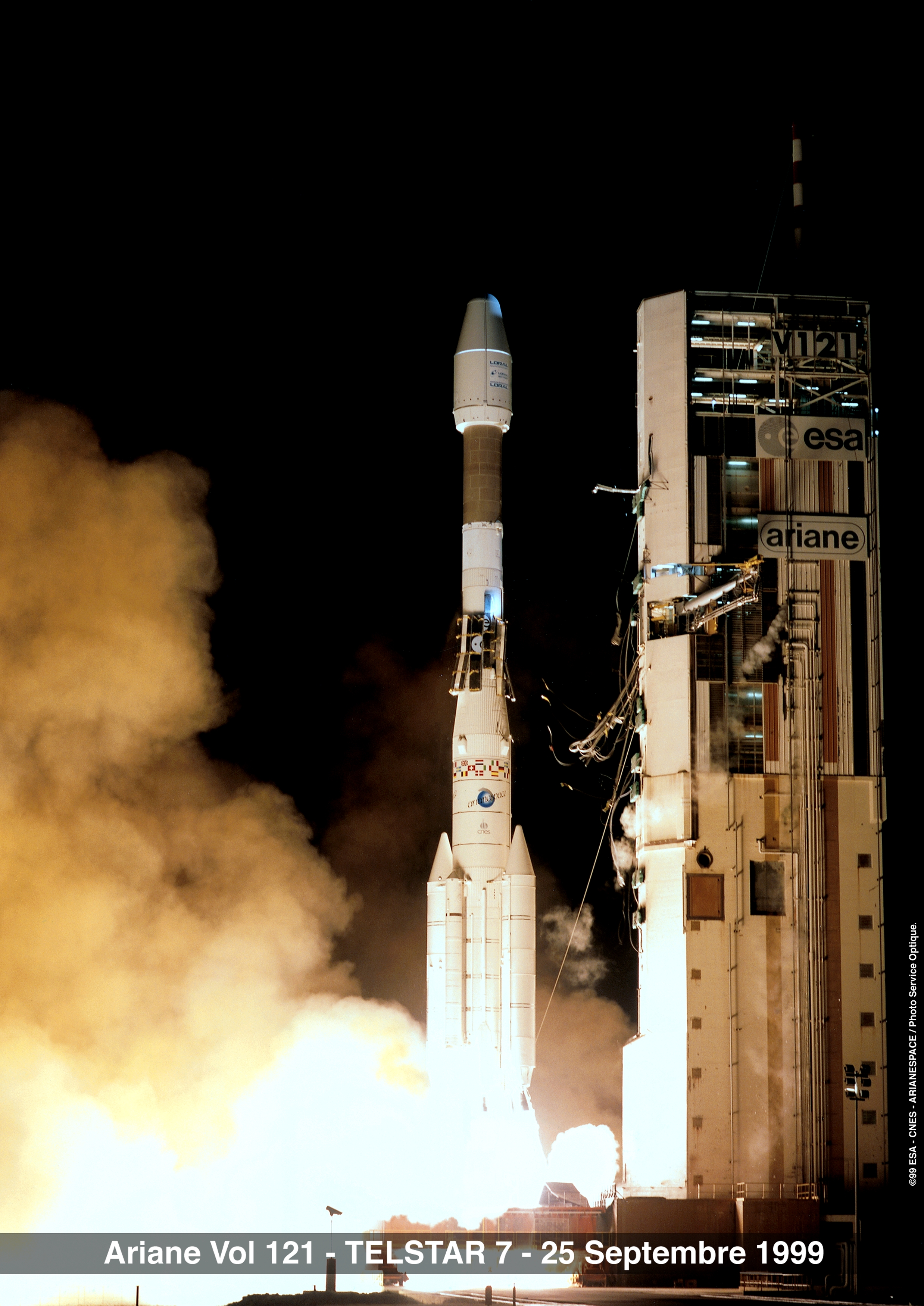

Lancement le 25 septembre à 3 h 29 locale. Cette mission était la 120e pour une fusée Ariane. Elle à reçu le numéro V121 car le numéro V120 a été attribué au premier tir commercial de la nouvelle fusée Ariane-5, initialement prévu en juillet dernier et qui n'aura finalement lieu qu'au début du mois de décembre.
Lors de ce cinquième tir de l'année, Ariane-4 a placé le satellite Telstar-7 sur une orbite de transfert "super synchrone'', c'est à dire à une altitude beaucoup plus élevée que pour une orbite géostationnaire, de 200 km de périgée, 60.000 d'apogée et 7 degrés d'inclinaison.
Périgée : 201 km pour 199.8 (± 3) km visés
Apogée : 60.297 km pour 60.285 (± 150) km visés
Inclinaison : 7,00° pour 7,00° (± 0,06)° visés
Cette manoeuvre permet ainsi au satellite de rejoindre son orbite finale par lui-même en utilisant beaucoup moins d'énergie.

Telstar-7 sera amené, d'ici fin octobre, sur orbite géostationnaire (à 36.000 km, au-dessus de l'Equateur), par 129 degrés de latitude ouest, soit au-dessus de l'océan Pacifique. Telstar-7 devait initialement être mis sur orbite au printemps par une fusée américaine Atlas-III. Le retard dans la mise en oeuvre de ce lanceur et l'indisponibilité temporaire de l'ensemble des fusées Atlas a conduit Loral Skynet, filiale de Loral Space and Communications, à s'adresser à Arianespace.

Construit par la société américaine Space Systems Loral pour le compte de sa filiale Loral Skynet, Telstar-7, gros satellite d'un poids de 3.790 kilos (dont 2.253 kg d'ergols) au décollage, charge maximale pour une Ariane-4, va permettre d'alimenter les réseaux de télévision numérique aux Etats-Unis, dans les Caraïbes, au Canada, au Mexique et sur une partie de l'Amérique du sud. Il doit accomplir cette mission durant 15 ans, sa durée de vie nominale, depuis sa position orbitale au-dessus de l'Océan Pacifique.

30 septembre, V122, transfert du satellite Orion-2 du bâtiment S1A au bâtiment S3B et début des opérations de remplissage.

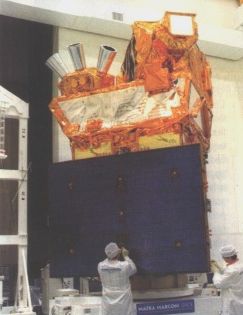

4 octobre, V124, arrivée du satellite Hélios 1B à Kourou et début de sa préparation au bâtiment S1B. Le satellite Hélios 1B est le deuxième satellite d'un programme d'observation spatiale à des fins de défense, développé par la France, l'Italie et l'Espagne. La maîtrise d'ouvrage en a été exercée par le Ministère de la Défense et le CNES. Le satellite Hélios 1B a été construit sous la maîtrise d'œuvre de Matra Marconi Space. Le le passager auxiliaire Clémentine sera également mis sur orbite. Le satellite Clémentine (50 kg), réalisé par Alcatel Space et Thomson pour la Direction Générale de l'Armement DGA, est un satellite technologique destiné à caractériser l'environnement radioélectrique terrestre vu depuis l'espace.

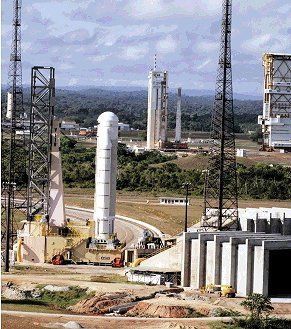

4 octobre, V122, transfert du lanceur en zone de lancement ELA-2.
6 octobre, V122, érection des propulseurs d'appoint à poudre.
8 octobre, V122, début des opérations combinées et répétition de chronologie lanceur (RCL).
11 octobre, V122, encapsulation du satellite Orion-2.

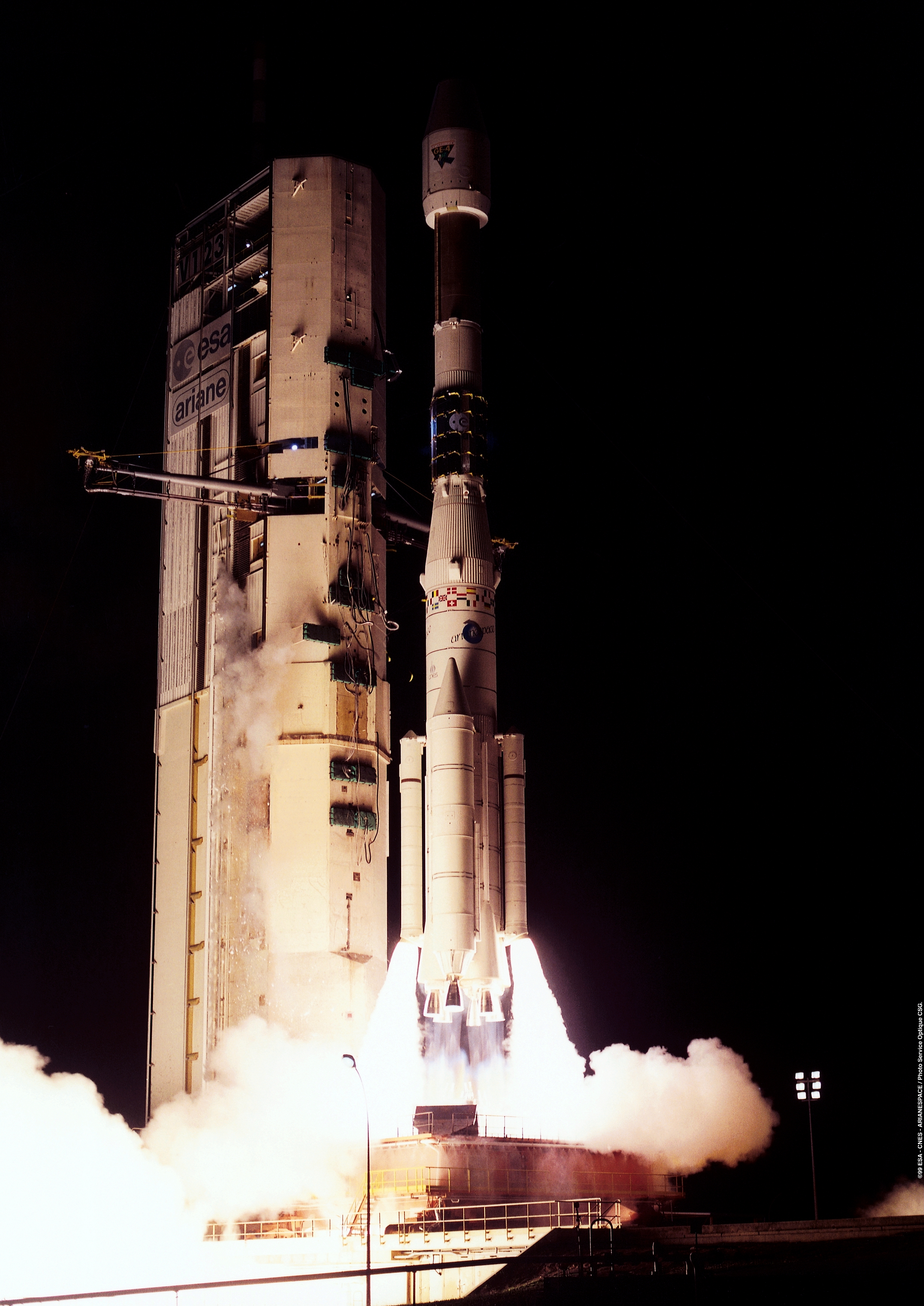

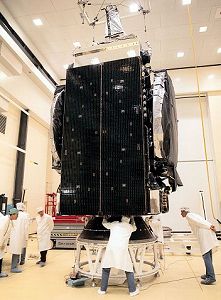

11 octobre, début de la campagne du lanceur Ariane 44LP - V123 avec l'érection du premier étage. Le 122ème lancement d'Ariane, Vol 123, doit permettre de placer sur orbite de transfert géostationnaire le satellite GE-4 en utilisant un lanceur Ariane 44LP équipé de 2 Propulseurs d'Appoint à Liquide (PAL) et de 2 Propulseurs d'Appoint à Poudre (PAP). Ce lanceur sera le 91ème d'une Ariane 4 et le 22ème en configuration 44LP. La performance demandée au lanceur ARIANE est de 3 944 kg dont 3 903 kg représentent la masse du satellite à séparer sur l'orbite visée.

12 octobre, V122, transfert du composite-satellite vers la zone de lancement.

12 octobre, V123, érection du deuxième étage.

13 octobre, V122, pose du composite satellites sur le lanceur et contrôles.
14 octobre, V122, répétition générale.

15 et 16 octobre, V123, érection des propulseurs d'appoint Liquide.

15 octobre, V122, revue d'aptitude au lancement et armements du lanceur.
16 octobre, V122, remplissage du premier étage et du deuxième étage en UH 25 et N2O4.

18 octobre, V123, érection du troisième étage.

18 octobre, V122, remplissage 3e étage en oxygène et hydrogène liquides.

ARIANE 44LP V122

Lancement le 19 octobre à 3 h 22 locale. Paramètres d'orbite (calculés à l'injection du troisième étage) :
Périgée : 200 km pour 199.8 (± 3) km visés
Apogée : 60.368 km pour 60.335 (± 530) km visés
Inclinaison : 6,99 ° pour 7,00° (± 0,07)° visés

1999 V122 launch.jpg (241292 octets)

Pour ce vol 122, Arianespace a fait appel pour la première fois à un artiste peintre de renommé Olivier Merijon. Passionné d'espace, l'artiste a laissé pour l'occasion le pinceau pour la souris sur une palette graphique. Plus de 100 heures de travail pour cette oeuvre qui sera présenté au salon Télécom 99 de Genève sur le stand AE.

21 octobre, V123, arrivée du satellite GE-4 à Kourou et début de sa préparation au bâtiment S1A. Le satellite GE-4 devait initialement être mis en orbite par un lanceur Proton mais, en raison du retard pris par le lanceur russe à la suite de son échec de juillet, GE Americom a transféré son satellite sur le lanceur européen. Le satellite GE-4 a été conçu et fabriqué par Lockheed Martin (LMMS) à Sunnyvale (USA) sur la base de la plate-forme A2100 pour GE Americom (USA). Il sera sera positionné à 101° Ouest, à la verticale des îles Galapagos, pour fournir des services de télédiffusion vers les réseaux câblés sur les Etats-Unis (y compris Hawaii et l'Alaska), le Canada, le Mexique, les Caraïbes, l'Amérique Centrale et l'Amérique du Sud. Il pèse 3903 kg au lancement, pour une masse à sec de 1755 Kg. Sa hauteur au lancement est de 6,23 m et son envergure en orbite est de 26,81 m. Il est équipé de 24 répéteurs en bande C et de 28 répéteurs en bande Ku. Sa durée de vie est de quinze ans.

21 octobre, Le Conseil de l'ESA a mis un terme au projet de petit lanceur européen Vega. En effet, a l'issue de l'examen réalise par le groupe de travail franco-italien au cours des six derniers mois, la France a confirmé qu'elle ne souhaitait pas financer ce programme. Il était prévu que le financement soit assure à
- 55 % par l'Italie,
- 30 % par la France
- 15 % restants par la Belgique, les Pays-Bas, l'Espagne, la Suède et la Suisse.
Toutefois, l'Italie veut continuer le développement dans un cadre bilatéral ou multilatéral. L'Agence spatiale italienne (ASI) souhaite le financer en récupérant de l'argent sur d'autres programmes de l'ESA (environ 80 ME). Ainsi, l'ASI menace de ne plus contribuer à :
- ARTA (programme d'accompagnement Ariane),
- Ariane 5 Plus (améliorations de la partie supérieure du lanceur),
- FLTP (Future Launcher Technology Program).
Pour continuer Vega, l'Italie doit trouver de nouveaux partenaires. Fiat Avio a déjà des relations privilègiées avec l'Ukrainien NPO Youjnoe. Ils ont étudie ensemble deux versions de Vega (K-Zero et K) dotées d'un troisième étage équipe d'un moteur RD-861G de Youjnoe (version dotée d'une turbopompe de Fiat Avio) et d'un étage de manoeuvre (AVUM) équipe d'un RD-869. Pour remplacer le premier étage P85 qui devait être produit par Europropulsion à Kourou, l'Italie pourrait faire appel à la firme américaine Thiokol qui a déjà proposé ses services.
Pour la base de lancement, Fiat Avio et Youjnoe pourraient négocier avec le Brésil pour utiliser le centre d'Alcantara (CLA), qui est ouvert à la coopération internationale. De plus, Fiat Avio et Youjnoe sont associés sur le projet de lanceur moyen Cyclone-4.

21 octobre, V119, redémarrage de la campagne de lancement d'Ariane 504 avec les opérations de "réveil" du lanceur.
22 octobre, V119, démontage de l'étage à propergol stockable d'Ariane 504 de façon à le remplacer par un autre qui répond au besoin du satellite XMM. Au départ l'étage à propergol stockable avait été prévu pour une configuration à deux satellites de télécommunication.

25 octobre, V119, reconfiguration de la programmation de la case à équipement d'Ariane 504 de façon à y introduire les paramètres de vol correspondant à la mise sur orbite du satellite XMM.
26 octobre, V119, mise en place du nouvel étage à propergol stockable d'Ariane 504, sa structure est renforcé de manière à accepter les contraintes provoquées par la mise sur orbite du satellite XMM.

28 octobre, V123, transfert du lanceur en zone de lancement ELA-2.
31 octobre, V123, transfert du satellite GE-4 du bâtiment S1A au bâtiment S3B et début des opérations de remplissage.

Septembre, Arianespace signe de nouveaux contrats pour des lancements pour NILESAT 102, ASTRA 2D, NEW-KIES NSS-7, deux satellites de GE AMERICOM, et AMSAT Phase 3.

2 novembre, V123, érection des propulseurs d'appoint à poudre.

3 novembre, début de la campagne du lanceur Ariane 40 V124 avec l'érection du premier étage. Le 123ème lancement d'Ariane, Vol 124, doit permettre de placer sur orbite de transfert géostationnaire le satellite Hélios 1B en utilisant un lanceur Ariane 40. Ce lanceur sera le 92ème d'une Ariane 4 et le 7ème en configuration 40. La performance demandée au lanceur Ariane 40 est de 2703 kg dont 2544 kg représentent la masse satellite à séparer sur l'orbite polaire héliosynchrone visée.

4 novembre, V123, début des opérations combinées et répétition de chronologie lanceur (RCL).

4 novembre, V124, érection du deuxième étage.

5 novembre, V123, encapsulation du satellite GE-4.
8 novembre, V123, transfert du composite-satellite vers la zone de lancement.

8 novembre, V119, seconde répétition technique qui a pour but de simuler électroniquement la mission, depuis le compte à rebours jusqu'au terme des vingt-cinq minutes de vol d'Ariane 5.

9 novembre, V123, pose du composite satellite sur le lanceur et contrôles.

10 novembre, V124, érection du troisième étage.

10 novembre, V119, les techniciens de Dornier and Fiat Avio s'entraînent au maniement des combinaisons qui serviront lors du remplissage des réservoirs du satellite XMM.

10 novembre, V123, répétition générale.
11 novembre, V123, revue d'aptitude au lancement et armements du lanceur.
12 novembre, V123, remplissage du 1er étage et du 2ème étage en UH 25/N2O4. Remplissage des Propulseurs d'Appoint à Liquide (PALs).

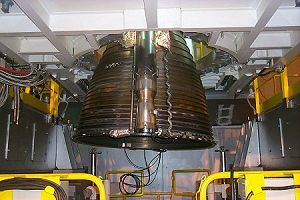

12 novembre, V119, examen visuel méticuleux du moteur Vulcain qui équipe l'étage principal cryotechnique d'Ariane 504.



ARIANE 44LP V123

13 novembre, remplissage 3ème étage en oxygène et hydrogène liquides et décollage à 19 h 54 locale du lanceur Ariane 44LP. paramètres de l'orbite (calculés à l'injection du troisième étage) :
- Périgée : 199 km pour 199,7 (± 3) km visés,
- Apogée : 35 928 km pour 35 963 (± 530) km visés,
- Inclinaison : 6° pour 6° (± 0,07)° visés.

13 novembre, V119, annonce officielle de la date de lancement d'Ariane 504 : le 10 décembre, la fenêtre de lancement s'ouvrira à 14 h 32 GMT, précisent les responsables du programme.

15 novembre, V119, dans le Bâtiment d'Assemblage Final Ariane 5, l'équipe responsable de la charge utile mène à bien les procédures de remplissage et de pressurisation de l'observatoire spatial européen XMM. Pour l'opération de remplissage, le satellite XMM, long de dix mètres, a été orienté verticalement et transféré de son banc polyvalent jusqu'à un bâti spécial. Le satellite a ensuite été positionné au-dessus d'un bac de vidange, dans la zone de préparation des charges utiles du Bâtiment d'Assemblage Final, dans l'éventualité où des ergols seraient accidentellement répandus. 500 kg d'hydrazine avaient été apportés d'Europe, jusqu'au Port Spatial, pour assurer le remplissage du satellite XMM.

16 novembre, V125, arrivée du satellite Galaxy XI à Kourou et début de sa préparation au bâtiment S1A. Le satellite Galaxy XI a été construit sous la maîtrise d'œuvre d'Hughes Space and Communications. Il utilise la nouvelle plate-forme HS 702 et représente la nouvelle génération des satellites à grande puissance de communication. Son poids est de 4500 Kg en début de vie, sa charge utile est de 40 répéteurs en bande Ku et de 24 répéteurs en bande C. Sa position en orbite sera à 99 degrés ouest, il servira à la retransmission de programmes télévisés et à la transmission de données pour l'Amérique du Nord et le Brésil.

16 novembre, V119, revue d'aptitude de la zone de lancement autorisant les opérations de transfert d'Ariane 504, dès le 17 novembre, entre le Bâtiment d'Intégration Lanceur et l'Ensemble de Lancement ELA 3.



16 novembre, V124, transfert du satellite Hélios 1B du bâtiment S1B au bâtiment S3A et début des opérations de remplissage.

17 novembre, V119, transfert d'Ariane 504 entre le Bâtiment d'Intégration Lanceur et l'Ensemble de Lancement ELA 3.

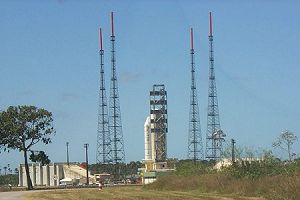

1999 V119 premier transfert 01.jpg (1867776 octets)



18 novembre, V119, répétition chronologie lanceur.



20 novembre, V124, transfert du lanceur en zone de lancement ELA-2.

20 novembre, V119, Ariane 504 a rejoint le Bâtiment d'Assemblage Final, dans lequel va maintenant se dérouler la dernière phase de la campagne de lancement en vue de la prochaine installation du satellite XMM en haut du lanceur. L'observatoire spatial XMM se trouve actuellement dans la zone de préparation des charges utiles du Bâtiment d'Assemblage Final, adjacente au hall où se dresse Ariane 5.

22 novembre, début de la campagne du lanceur Ariane 44L V125 avec l'érection du premier étage.
Le 125ème lancement d'Ariane, Vol 125, doit permettre de placer sur orbite de transfert géostationnaire le satellite Galaxy XI en utilisant un lanceur Ariane 44L. Ce lanceur sera le 93ème d'une Ariane 4 et le 29ème en configuration 44L. La performance demandée au lanceur Ariane 44l est de 4731 kg dont 4500 kg représentent la masse satellite à séparer sur l'orbite visée.

22 novembre, V119, Ariane 504 a été préparé en vue de recevoir sa charge utile : l'observatoire spatial XMM à rayons X de l'Agence spatiale européenne.

23 novembre, V124, début des opérations combinées.

23 novembre, V125, érection du deuxième étage.

24 novembre, V119, préparation de l'observatoire spatial XMM, en vue de son raccordement au lanceur Ariane 504.

24 novembre, Baptême du navire "M.N.Colibri" qui assurera le transport des éléments du lanceur Ariane entre l'Europe et Kourou (Guyane).

25 novembre, V124, répétition de chronologie lanceur (RCL).

25 novembre, V119, installation du satellite XMM à bord du lanceur Ariane 504. Avec ses 10 mètres de longueur et une masse au lancement de 3 800 kg, le satellite XMM est une charge utile taillée sur mesure pour le lanceur lourd Ariane 5. Ce satellite de l'Agence spatiale européenne (ESA) a été conçu pour une durée de vie nominale de deux ans, mais dispose toutefois d'une réserve d'ergols autorisant une exploitation en orbite pendant dix ans.



Le satellite XMM a été construit par la société allemande Dornier Satellitensysteme GmbH, et opérera depuis une orbite de 7 000 x 114 000 km, permettant au télescope à rayons X de disposer de 40 heures de temps d'observation par orbite parcourue. Ariane 504 placera le satellite sur une orbite initiale de 850 x 114 000 km.

26 novembre, V124, encapsulation du satellite Hélios 1B.

26 novembre, V119, l'équipe responsable de la charge utile mène à bien les opérations finales de raccordement et d'inspection du satellite XMM au lanceur Ariane 504.

27 novembre, V125, suite de la campagne du lanceur Ariane 44L - V125 avec l'érection du troisième étage.

27 novembre, V124, transfert du composite-satellite vers la zone de lancement.
29 novembre, V124, pose du composite satellite sur le lanceur et contrôles.

29 novembre, V119, pose de la coiffe d'Ariane 504 sur le satellite XMM.

30 novembre, V124, répétition générale.

1 décembre, V119, remplissage du SCA en N2H4.

1 décembre, V124, revue d'aptitude au lancement et armements du lanceur.

2 décembre, V125, transfert du satellite Galaxy XI du bâtiment S1A au bâtiment S3B et début des opérations de remplissage.

2  décembre, V124, remplissage du 1er étage et du 2ème étage en UH 25/N2O4.

ARIANE 40 V124

3 décembre, V124, chronologie de lancement y compris le remplissage 3ème étage en oxygène et hydrogène liquides et décollage à 13 h 22 locale du lanceur Ariane 40. Le satellite Hélios 1B a été injecté avec précision sur une orbite polaire héliosynchrone.
4 décembre, la première image est acquise par le satellite Hélios 1B à 13 h 20 (heure de Paris), en visibilité directe du centre de réception des images à Colmar et de la station de théâtre transportable déployée à Creil. Cette première image, longue prise de vue de l'est de la France, permet d'acter le déploiement nominal du satellite. Elle sera étudiée avec soin par les experts du CNES et de l'IGN pour confirmer en orbite l'ensemble des performances de Qualité Image. L'utilisation du satellite sera ensuite progressivement transférée aux états-majors français, italiens, et espagnols. Le fonctionnement conjoint de deux satellites, Hélios 1A et Hélios 1B, en orbite permettra aux autorités des trois pays partenaires, la France, l'Italie et l'Espagne, de disposer d'un système encore plus performant, notamment en matière de réduction du délai d'accès à l'information.

1999 V124 launch1.jpg (101468 octets)

04 décembre, V119, remplissage du l'EPS en MMH et N2O4.
06 décembre, V119, répétition générale.
07 décembre, V119, armements du lanceur Ariane 504.

07 décembre, l'ESA  signe un contrat "portant sur l'étude du système de navigation par satellite GalileoSat. Par ailleurs, la Commission européenne donne le feu vert à la signature de quatre contrats avec l'industrie pour la phase de définition qui s'étendra de novembre 1999 à décembre 2000. Le système se composera d'au moins 21 satellites en orbite moyenne (MEO) qui seront éventuellement complétés par des satellites géostationnaires (GEO). Le coût global, avec le segment sol associé, est estimé à 2,7 MdE (17,7 MdF). La phase de définition porte sur 80 ME. L'étude de l'ESA, d'une valeur de 80 ME, à été confiée à Alenia Aerospazio. Le contrat principal de la Commission européenne, d'un montant de 27 ME, à été attribué à Alcatel Space (Galileo Overall Architecture). Les trois autres contrats concernent :
- la définition du service (Geminus avec un consortium industriel dirigé par Racal),
- l'intégration d'Egnos dans Galileo (Integ avec un consortium industriel emmené par Alcatel Space),
- la normalisation de Galileo (Saga avec un consortium industriel placé sous la responsabilité de Sextant Avionique).

08 décembre, V119, revue d'aptitude au lancement.

09 décembre, V125, transfert du lanceur en zone de lancement ELA-2.

09 décembre, V119, transfert d'Ariane 504, entre le Bâtiment d'Intégration Lanceur et l'Ensemble de Lancement ELA-3.

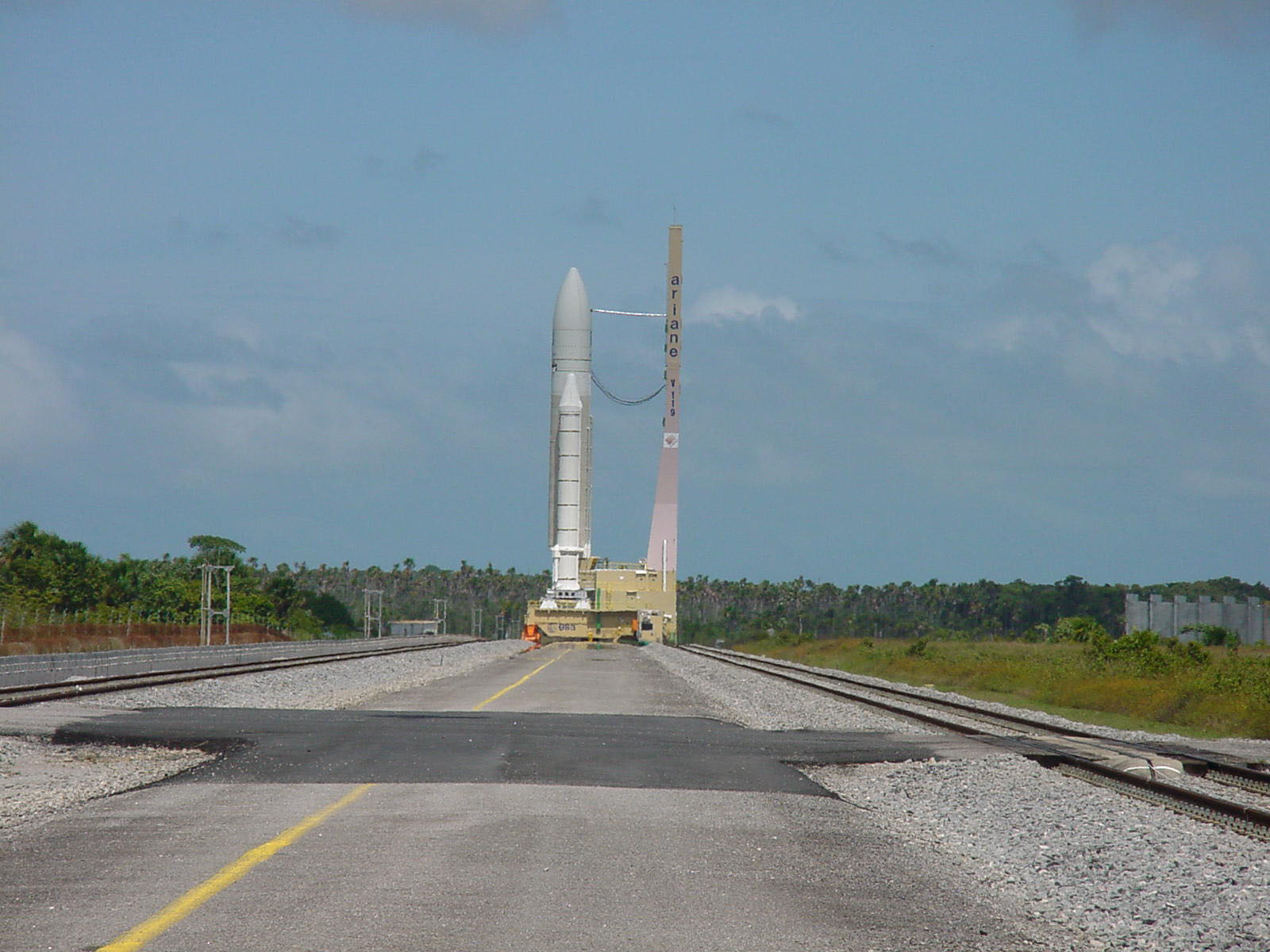

1999 V119 transfert 01.JPG (262144 octets) 1999 V119 transfert 02.JPG (114688 octets)



ARIANE 504 V119

10 décembre décollage à 11 h 32 locale du lanceur Ariane 504. Vingt-neuf minutes plus-tard l'observatoire spatial XMM se sépare de l'étage à propergols stockable, la mission est réussie. Paramètres de l'orbite elliptique de l'observatoire XMM :
périgée : 827 km,
apogée : 113,946 km,
Inclinaison : 40 degrés.

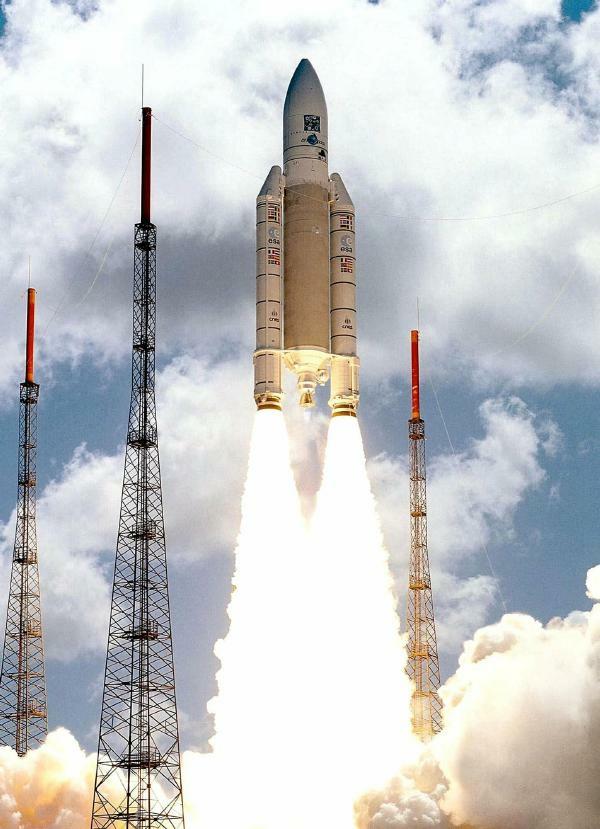

1999 V119 launch.jpg (66367 octets)

Une caméra embarquée à bord du satellite XMM permet de voir le déploiement de ses panneaux solaire après la mise en orbite.

1999 XMM orbite 01.jpg (101048 octets)

1999 XMM orbite 02.jpg (58430 octets)

1999 XMM orbite 03.jpg (33727 octets)

13 décembre, début de la campagne du lanceur Ariane 42L - V126 avec l'érection du premier étage. Le 126ème lancement d'Ariane, Vol 126, doit permettre de placer sur orbite de transfert géostationnaire le satellite Galaxy XR en utilisant un lanceur Ariane 42L équipé de deux propulseurs d'appoint à liquide (PAL). Ce lanceur sera la 94ème Ariane 4 et la 10ème en configuration 42L. Le lancement sera effectué depuis l'Ensemble de Lancement Ariane n° 2 (ELA 2) à Kourou en Guyane française. La performance demandée au lanceur Ariane 42L est de 3950 kg dont 3651 kg représentent la masse satellite à séparer sur l'orbite visée.

13 décembre, V125, début des opérations combinées et répétition de chronologie lanceur (RCL).
14 décembre, V125, encapsulation du satellite Galaxy XI.

14 décembre, V126, érection du deuxième étage.

15 décembre, le Portugal a adhéré à la Convention de l'ESA, devenant ainsi le 15ème Etat membre de l'agence. Ce pays participe déjà à certains des programmes facultatifs de l'ESA. Il souhaite contribuer à des activités dans le domaine de la science spatiale, de la technologie et des applications. La Grèce et le Luxembourg sont également candidats à l'adhésion à l'ESA.

15 décembre, V125, transfert du composite-satellite vers la zone de lancement.
16 décembre, V125, pose du composite satellite sur le lanceur et contrôles.
17 décembre, V125, répétition générale.
18 décembre, V125, revue d'aptitude au lancement et armements du lanceur.

20 décembre, V126, érection du troisième étage.

20 décembre, V125, remplissage du 1er étage et du 2ème étage en UH 25/N2O4.
21 décembre, V125, remplissage 3ème étage en oxygène et hydrogène liquides et des propulseurs d'appoints liquides (PAL).

1999 V125 pad.JPG (65536 octets)

ARIANE 44L V125

Le 22 décembre décollage à 21 h 50 locale du lanceur Ariane 44L. Le satellite Galaxy XI a été injecté avec précision sur une orbite de transfert. Paramètres de l'orbite (calculés à l'injection du troisième étage) :
périgée : 249.9 km (visée : 249.8 km (± 3),
apogée : 39,162 km (visé : 39,174 km (± 315),
Inclinaison : 5.45° (visé : 5.45° (± 0.07°)).

27 décembre, V126, arrivée du satellite Galaxy XR à Kourou et début de sa préparation au bâtiment S1A. Le satellite Galaxy XR a été construit sous la maîtrise d'œuvre d'Hughes Space and Communications. Il utilise une plate-forme HS 601 HP. Son poids est de 3651 Kg en début de vie pour une masse à sec de 1987 Kg. Sa charge utile est de 28 répéteurs en bande Ku et de 28 répéteurs en bande C. Ses dimensions au lancement sont de : 6,00 m x 3,40 m x 2,28 m pour une envergure de 26.20 m en orbite. Il est stabilisé sur ses trois axes. Sa durée de vie est de 15 ans.

Sa position en orbite sera à 127 degrés ouest, il servira à la retransmission de programmes télévisés et à la transmission de données pour l'Amérique du Nord.

Date

Vol

Lanceur

Satellites

Commentaires

26/02/99

V 116

Ariane 44L
L485

ARABSAT 3A & SKYNET 4E



2/04/99

V 117

Ariane 42P
L486

INSAT 2E



12/08/99

V 118

Ariane 42P
L487

TELKOM 1

45 lancements consécutifs depuis V 70 (1994)

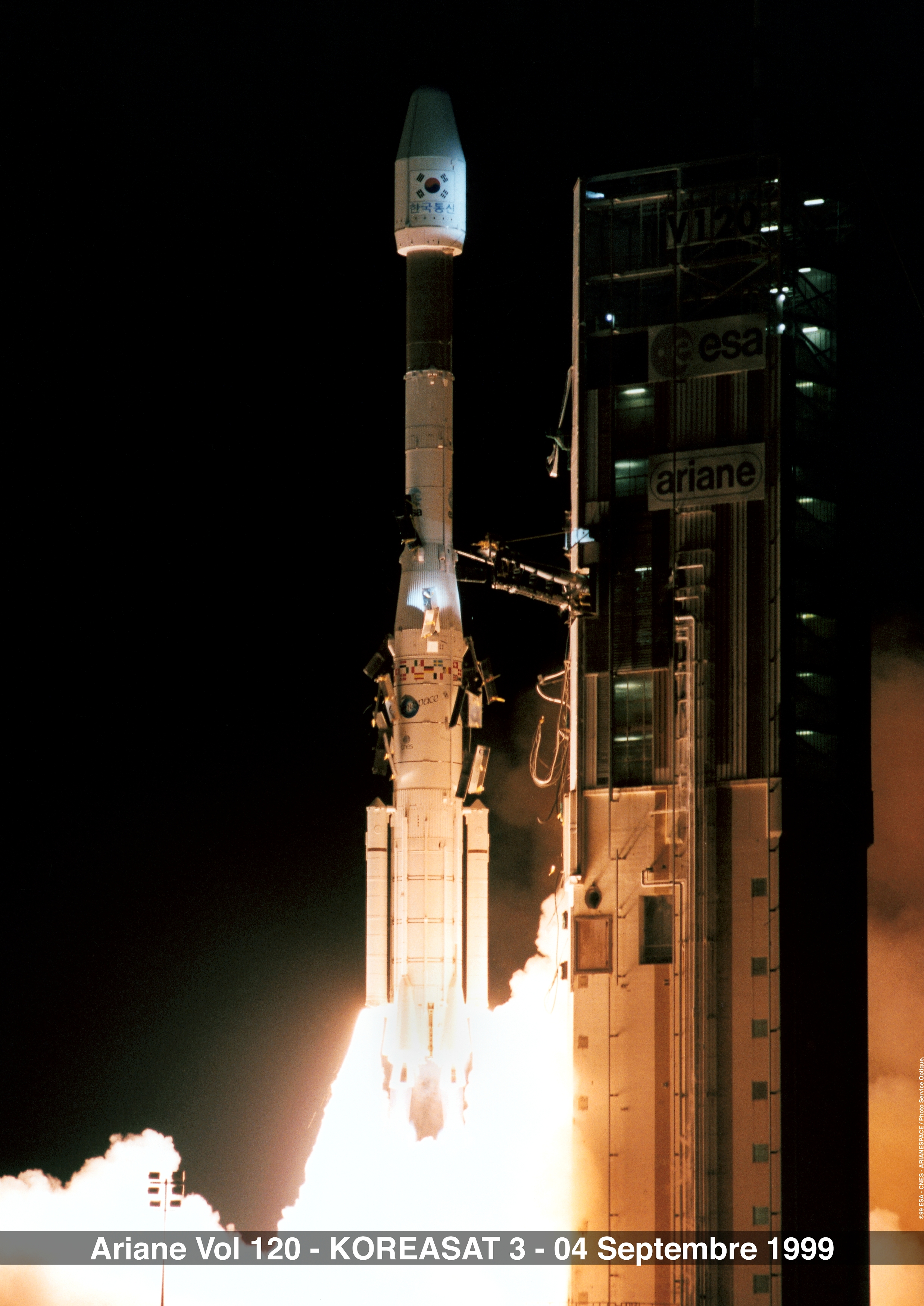

04/09/99

V 120

Ariane 42P
L488

KOREASAT 3



25/09/99

V 121

Ariane 44LP
L489

Telstar 7



19/10/99

V 122

Ariane 44LP
L490

Orion 2



13/11/99

V 123

Ariane 44LP
L491

GE-4



03/12/99

V 124

Ariane 40
L492

Helios 1B



10/12/1999

V 119

Ariane 504 XMM Premier lancement commercial Ariane5
.
21/12/99

V 125

A 44 L
L493

Galaxi XI

Manœuvre OURS
