2002
En 2001, Arianespace a lancé 11 des
seize satellites géostationnaires et remporté 13 contrats sur un marché mondial de 25
satellites.
Arianespace reste le premier transporteur spatial commercial du monde. Au 7 janvier, le carnet de commandes d'Arianespace s'élève à 51 contrats de service de lancement dont 9 missions ATV

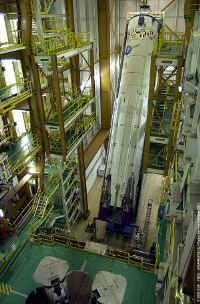

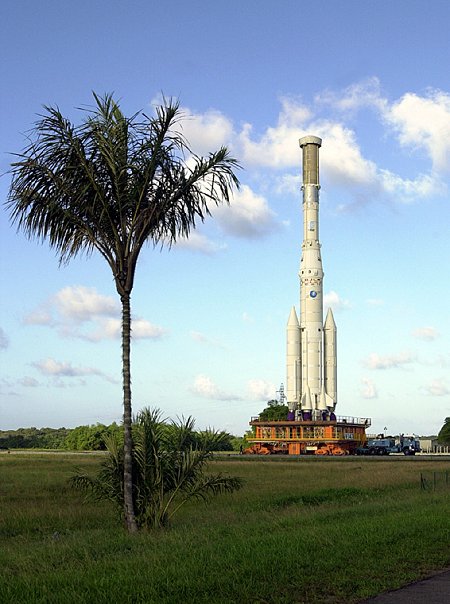

pour la desserte de la Station Spatiale Internationale. _ Vol 147 Ariane 42L Insat 3C 5 le 23 janvier 7 janvier V148, arrivée du

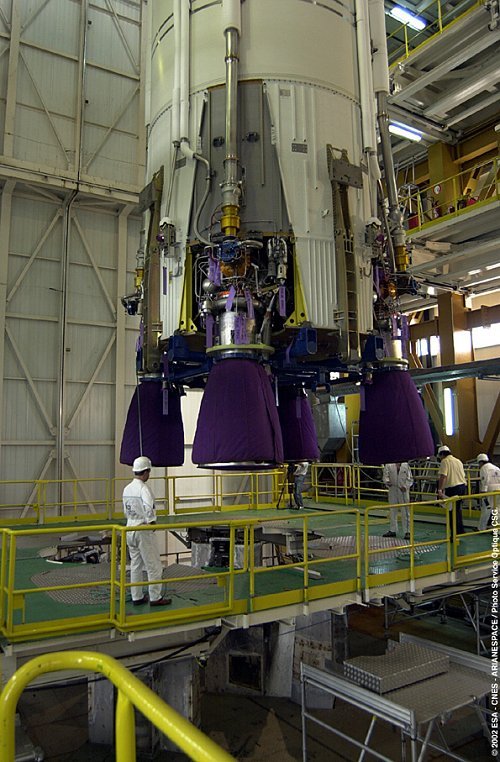

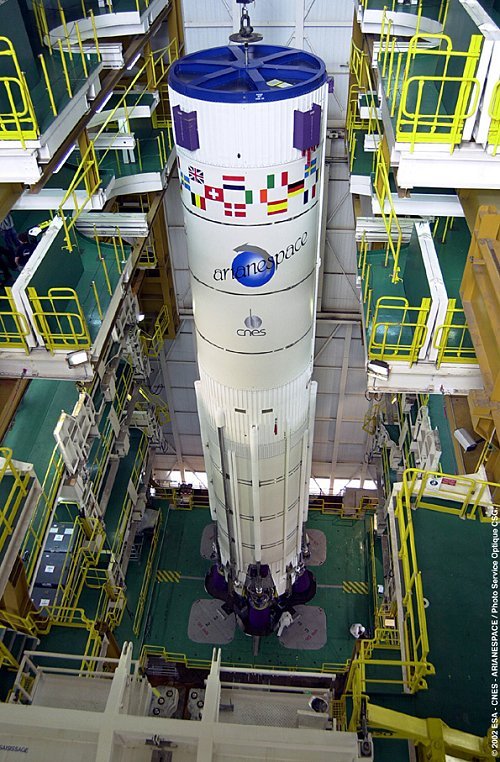

satellite Intelsat 904 à Kourou et début de sa préparation au bâtiment S1B. 3 janvier, livraison d' une maquette ergol de l' étage supérieur ESC A à Kourou, l' étage ayant voyagé à bord du navire Colibri. Equipé du moteur HM7B (celui d' Ariane 4), il sera tester avec les nouvelles installations de l' ELA 3 notamment la table de lancement n° 2. Cette table sera installé sur la zone de lancement ELA 3 avec deux EAP fictifs pour une campagne d' essais dite de "remplissage" en mars . Ariane ECA sera capable dès cet été de placer 10 tonnes en GTO. La prochaine version d' Ariane 5 en 2006 sera équipé d' un étage supérieur ESC B cryogénique lui aussi mais alimenté par un moteur Vulcain modifié Vinci. La charge en GTO passera à 12 tonnes. 9 janvier, V147 transfert du lanceur en zone de lancement. 10 janvier, V145, le satellite Envisat prend forme dans le bâtiment de préparation S5. 10 et 11 janvier, V147, opérations
de remplissage et de pesée du satellite. 11 janvier, V148, érection 1er étage.

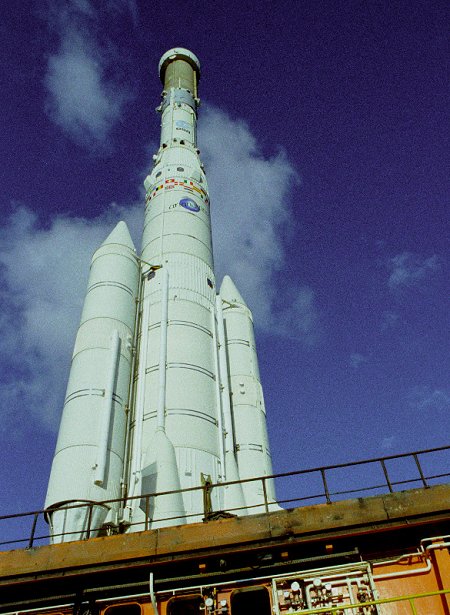

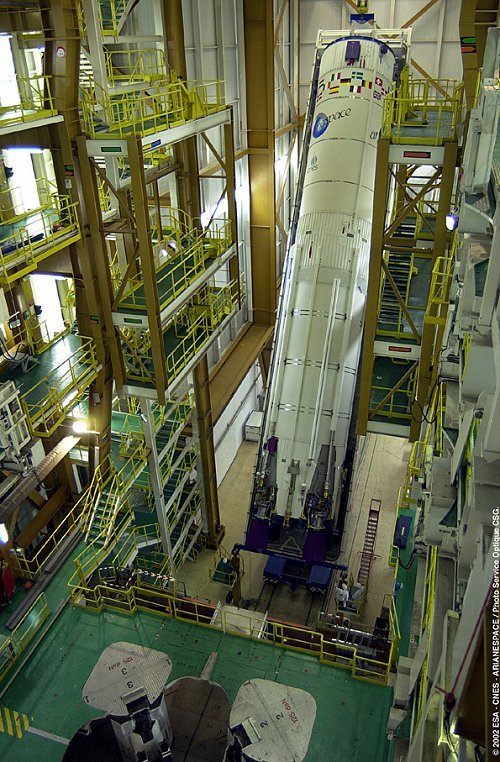

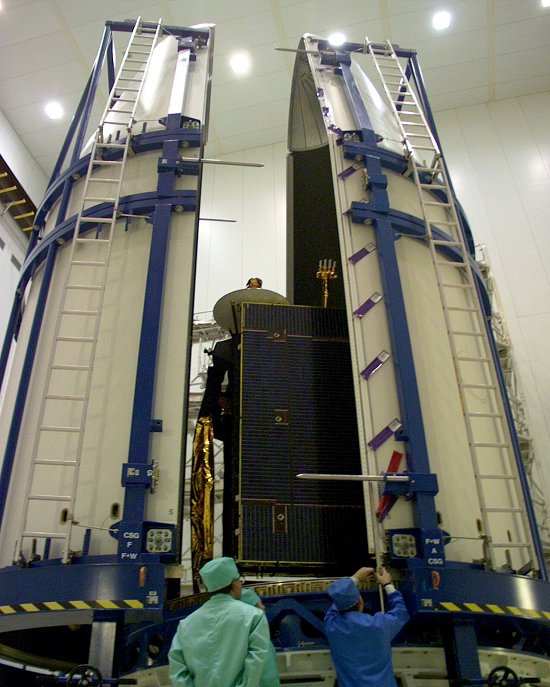

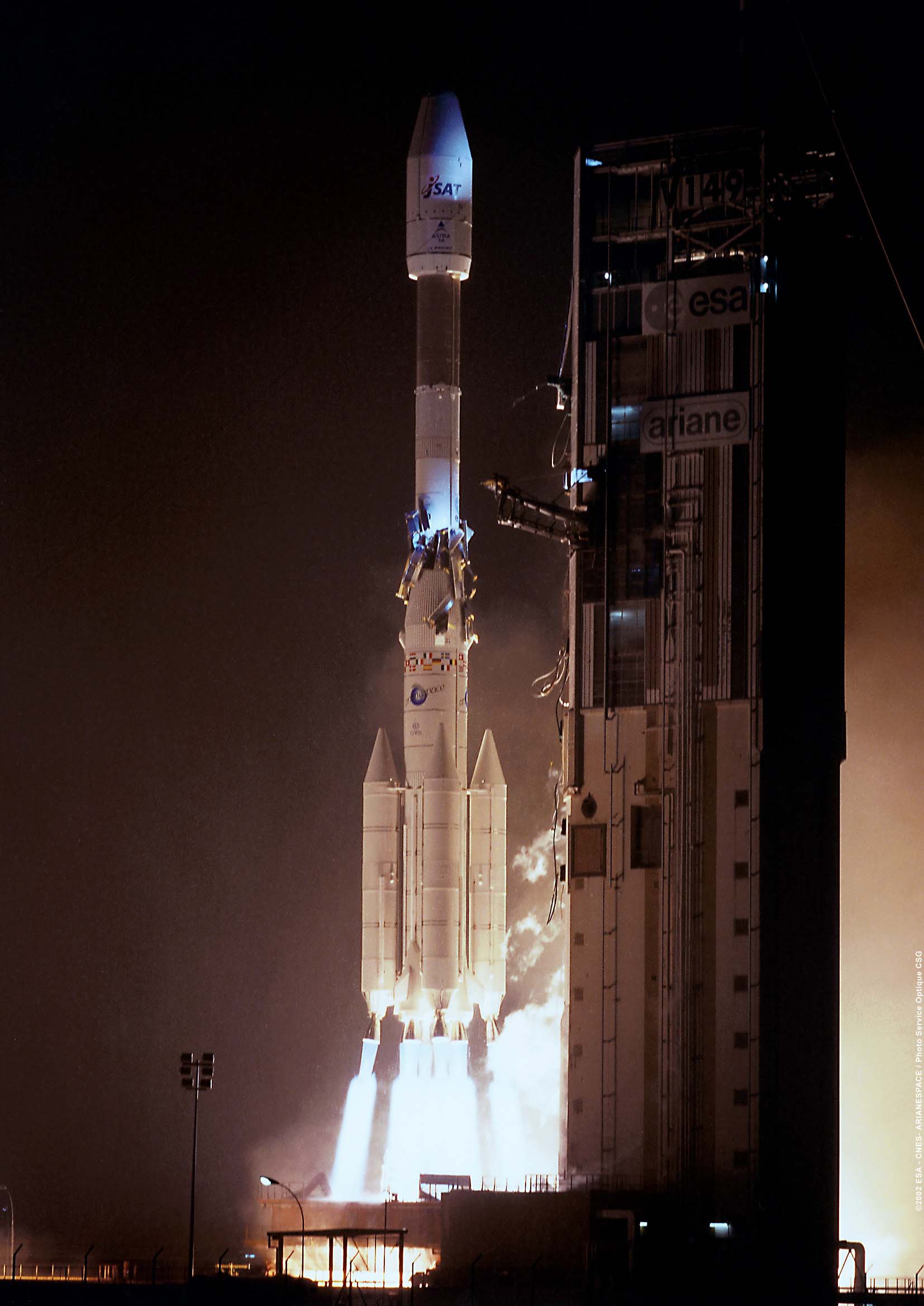

16 janvier, V147 transfert de la charge utile sur le lanceur. ARIANE 42L V147 23 janvier, lancement à 19 h 53 heure de Kourou du satellite de télécommunications INSAT 3C pour l'agence spatiale indienne, l'ISRO, c' est le 8ème lancement pour l'Inde. Le lancement a été effectué par une Ariane 42L, version du lanceur équipé de 2 propulseurs d'appoint à liquides. INSAT 3C est le huitième satellite indien mis en orbite par le lanceur européen. Avec la mise en orbite d'INSAT 3C Arianespace signe son premier succès en 2002. C'est aussi le premier lancement commercial réalisé en 2002 dans le monde. Le satellite INSAT 3C Le satellite Insat 3C a été assemblé et intégré par l'Indian Space Research Organisation (ISRO) à Bangalore (Inde). D'une masse au décollage de 2 750 kg, Insat 3C sera positionné à 74° Est et sera équipé de 30 répéteurs en bande C, de 2 répéteurs en bande S et d'un répéteur SSM dédié aux communications à partir de terminaux mobiles. Insat 3C aura comme missions principales la couverture du sous-continent indien en télécommunications et en transmissions de télévision. Les relations entre l'ISRO et Arianespace remontent à plus de 20 ans, depuis le lancement en juin 1981 du premier satellite indien, Apple. Quelques instants après la mise en orbite d'INSAT 3C, Jean-Marie LUTON, le Président Directeur Général d'Arianespace a déclaré : " Nous sommes extrêmement heureux d'avoir pu ce soir servir un de nos plus fidèles clients et je voudrais rendre hommage au Dr. Kasturirangan , Président de l'ISRO et à son organisation pour la concrétisation de ce projet qui démontre une fois de plus que l'Inde appartient au club très restreint des grandes nations spatiales ". Un 9ème satellite de l'ISRO, INSAT 3A sera lancé par Arianespace à la fin de l'année 2002 et un 10ème, INSAT 3E en 2003. Prochains lancements Ariane 4 : Après le Vol 147, le carnet de commandes d'Arianespace s'élève à 50 contrats de service de lancement, 41 satellites et 9 missions ATV. 24 janvier, début de la campagne d' essai de l' étage supérieur ECS A avec une maquette de remplissage. L' étage montée sur une structure métallique et flanquée de deux EAP fictifs sera amenée sur la zone de lancement 3 début mars pour des essais de remplissage en propergols cryogénique. 25 janvier, V145, la préparation d' Ariane 511 continue aussi en Europe qu' en Guyane: l' étage supérieur AESTUS a terminé ses 10 tests d' acceptance à Lampoldshaussen Allemagne avec une nouvelle séquence d' allumage validée. Les tests terminé le 19 janvier, l' étage a été démonté pour être purgé avant son intégration à Brême. L' étage sera amené à Kourou le 1er février et assemblé au lanceur pour le lancement du 28 février. 1er février, V145, départ de l' étage AESTUS d' Ariane 510 à bord d' un AN 124 pour Kourou. 3 février, V148, transfert de Intelsat 904 du bâtiment S1B au bâtiment S3B. 4 février, V145, mis en place de l' étage Aestus sur Ariane 510.
5 février, début des opérations de remplissage de Intelsat
904 8 février, l'opérateur mexicain Satmex a
sélectionné Arianespace pour le lancement de son satellite SATMEX 6.
L'opérateur privé mexicain Satélites Mexicanos S.A. de C.V. (Satmex) a
sélectionné le lanceur européen Ariane pour le lancement du satellite Satmex
6 depuis le Port Spatial de l'Europe, à Kourou, en Guyane française. Le

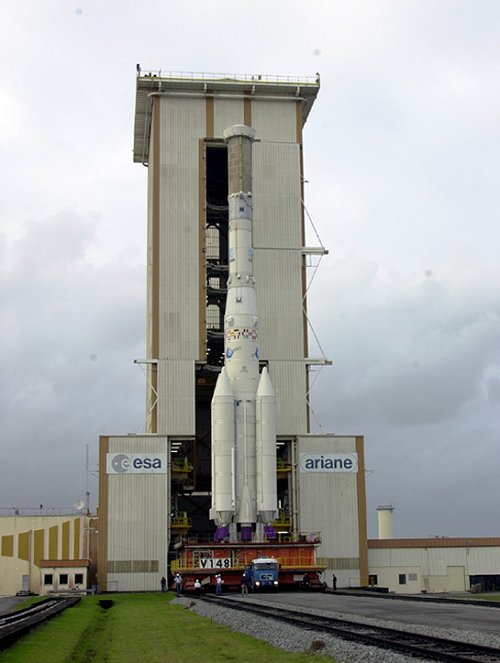

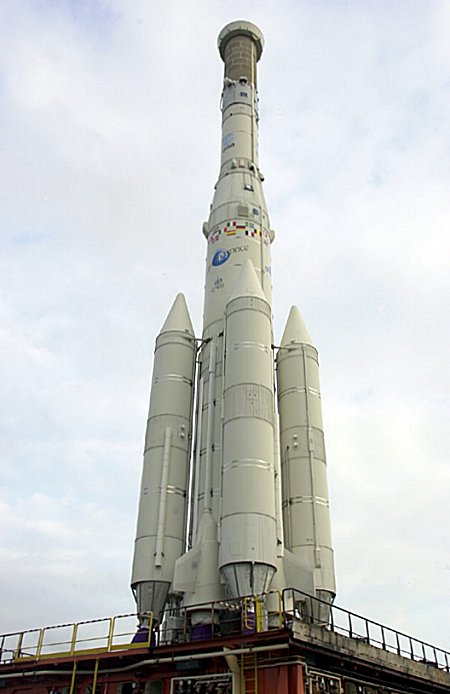

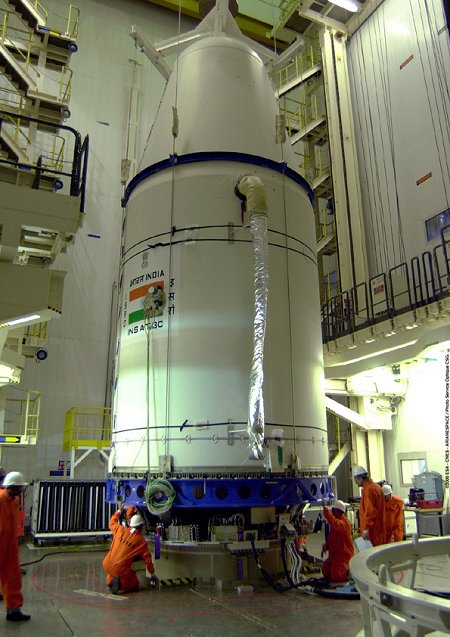

lancement de Satmex 6 est prévu au cours du 1er trimestre 2003. La signature du

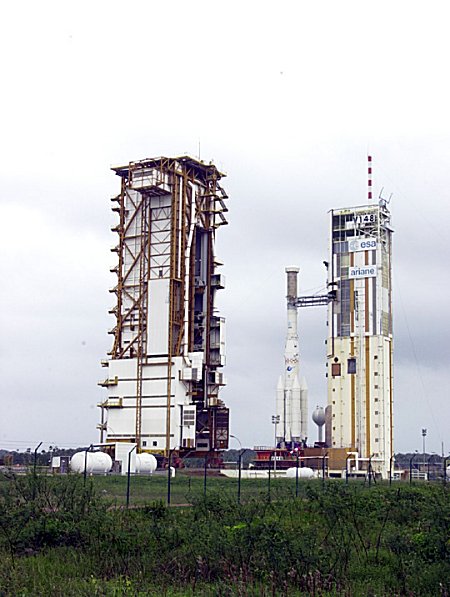

contrat doit intervenir prochainement. 09 février, V148, début des Opérations combinées et RCL J-6 11 février, V148, un incident lors de la fermeture de la coiffe renfermant le satellite
Intelsat 904, la rupture d'un boulon lors du serrage à la tension de vol de la
sangle qui fixe la coiffe à la virole externe. La virole étant la pièce
qui s'interface avec le lanceur. Le satellite n'a subi aucun dommage. La virole
externe est intacte. Par contre, la coiffe et la sangle vont être changées en

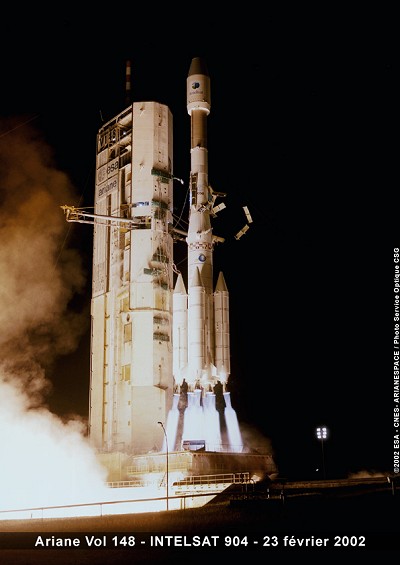

fin de semaine ce qui retardera le lancement de 72 heures, soit le 23 février

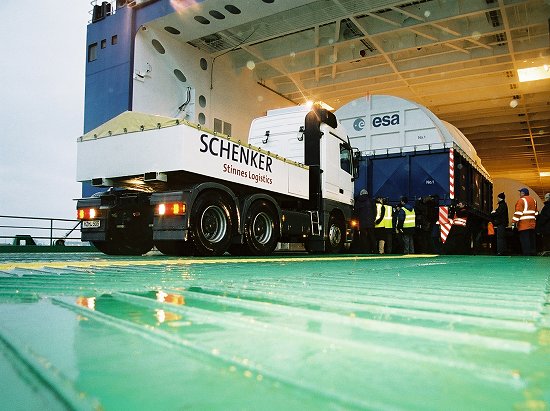

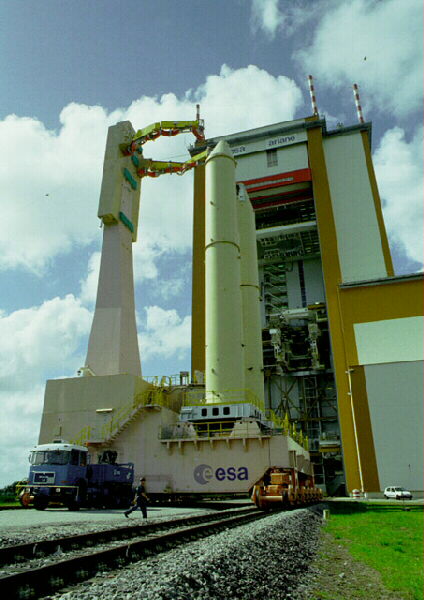

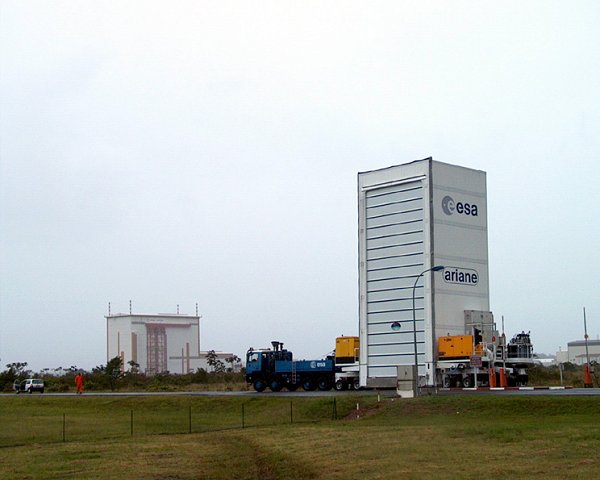

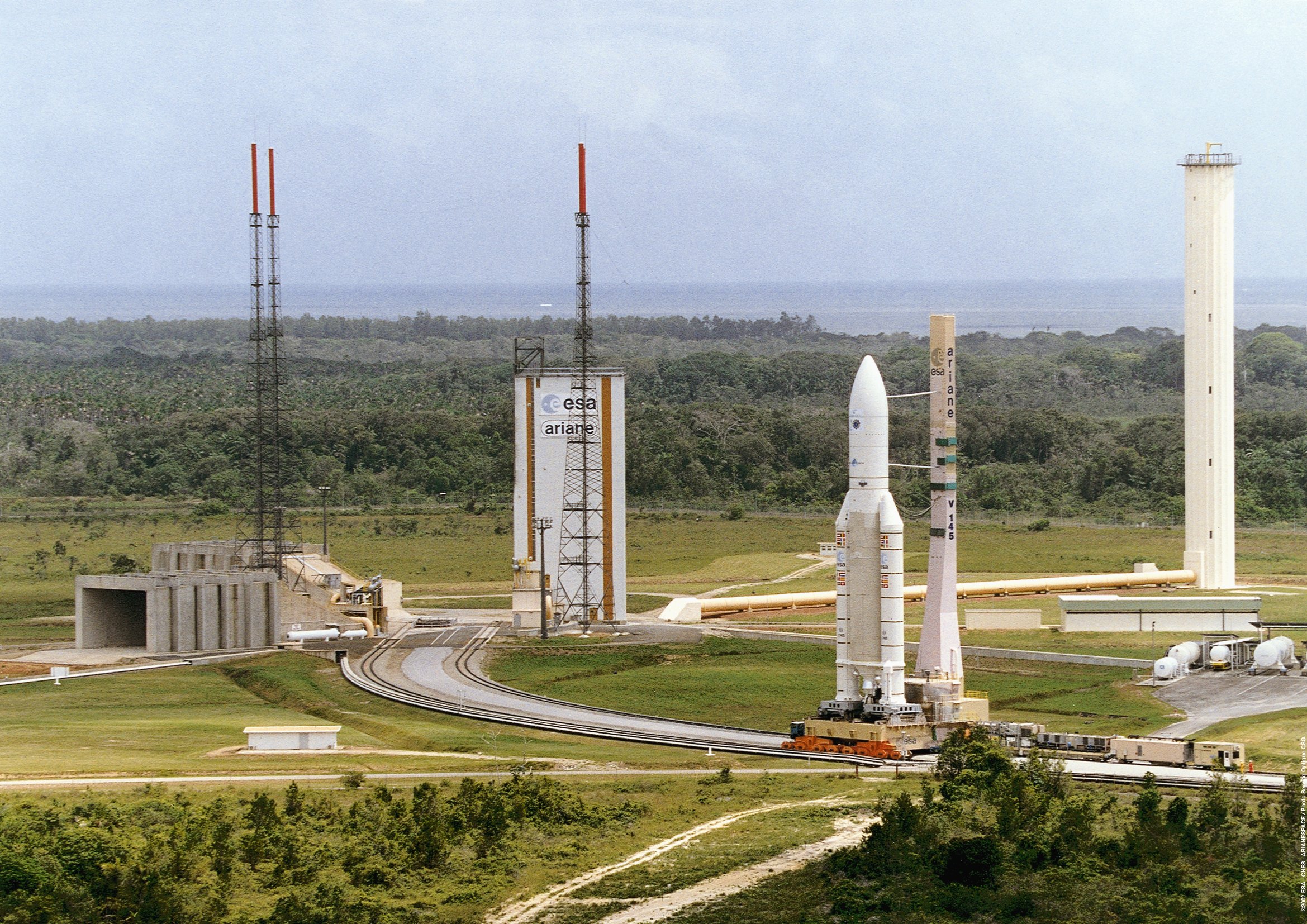

à 06h59 TU . 21 février, V145, transfert du CCU3 avec la charge utile dans le BAF pour être intégré au lanceur. 21 février arrivée à Cayenne par avion Beluga Airbus du satellite Spot 5. C' est dans deux containeurs de 4,9 m de haut, 7 m de long et 4,5 m de large, l’un pour la charge utile, l’autre pour la plate-forme du satellite qu' a voyagé le satellite. C' était la première fois que le Béluga atterrissait en Guyane. Spot 5 sera lancé en avril par Ariane 511. ARIANE 44L V148 23 février, V148, la revue d' aptitude au vol donne son accord pour un lancement le 23 février. Le lancement a lieu à 3 h 59 du matin locale et la mise en orbite est parfaite pour le satellite de télécommunication Intelsat 904. C' était le 20 eme lancement pour Intelsat réalisé par Ariane, la 109 eme mission d' une AR4 et le 147 eme lancement depuis 1979. Le prochain vol V145 verra le lancement d' une Ariane 5 porteuse du gros satellite Envisat le 28 février. 27 février, transfert d' Ariane 5 V145 vers la zone de lancement ELA 3. ARIANE 511 V145 28 février, lancement comme prévu à l' heure H (22 h 08 locale) d' Ariane 511 depuis l' ELA 3 de Kourou après un compte à rebours sans problème. Il aura fallu dans la nuit juste avant le lancement retourner le lanceur dans le BAF suite à problème de serre flex de la ventilation case et un déverrouillage de la POP. Dans l'après midi, vers 17h, un des 2 tuyaux de ventilation en air de la POE (Prise Ombilicale) de la jupe avant de l'EPC vien d'éclater, et l'air sous pression s'échappe en dehors. La décision de rentrer au BAF pour réparer est prise immédiatement. Vers 23h30, alors que les techniciens travaillent pour le retour au BAF, la POP (Prise Ombilicale Pneumatique) qui ventile en air la partie haute de la Coiffe (et donc le satellite) décide de se déconnecter, elle aussi. Le travail de reconnexion occupe toute la nuit (mise en place d'une tente dans le BAF pour accéder au satellite dans la coiffe) et au petit matin, le lanceur est ramené en ZL et préparé pour le lancement le soir en combinant le J-1 et le J-0. La suite se passa sans problème et après 40h d'efforts ininterrompus de toutes les équipes, à 22h07m59s le lanceur décolle. Après 26 mn, le satellite Envisat était mis sur orbite. Baptisé "Le plus grand observatoire du climat au monde", il sera le génie européen en matière de surveillance de l'environnement. Avec ces 25 m de haut et ses 8 tonnes, il est le plus grand, le plus élaboré et le plus puissant des satellites d'observation de la Terre de l'Agence spatiale européenne (ESA). Ce laboratoire spatial européen d'analyse du climat suit les changements climatiques à la trace. Pendant au moins cinq années, il devra fournir des données sur le réchauffement de la planète, la réduction de la couche d'ozone et les transformations climatiques. Ces données, manquantes à l'heure actuelle, sont absolument nécessaires et urgentes car elles sont à la base des décisions politiques. 8 mars, V149, transfert du lanceur en zone de lancement. Ariane 44L lancera le 28 mars Astra 3A (SES) et JCSAT-8 tout deux construit par Boeing Satellite Systems

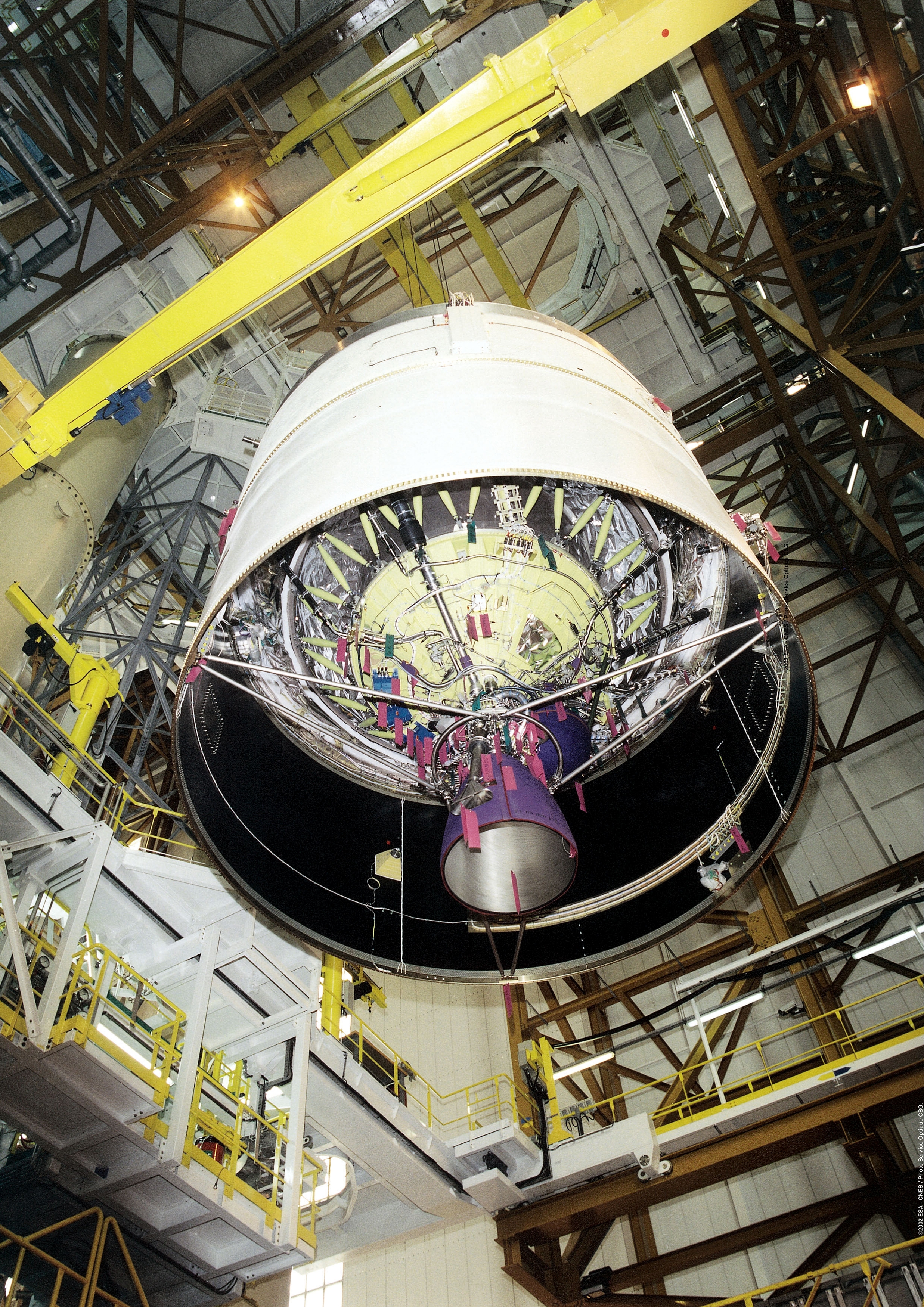

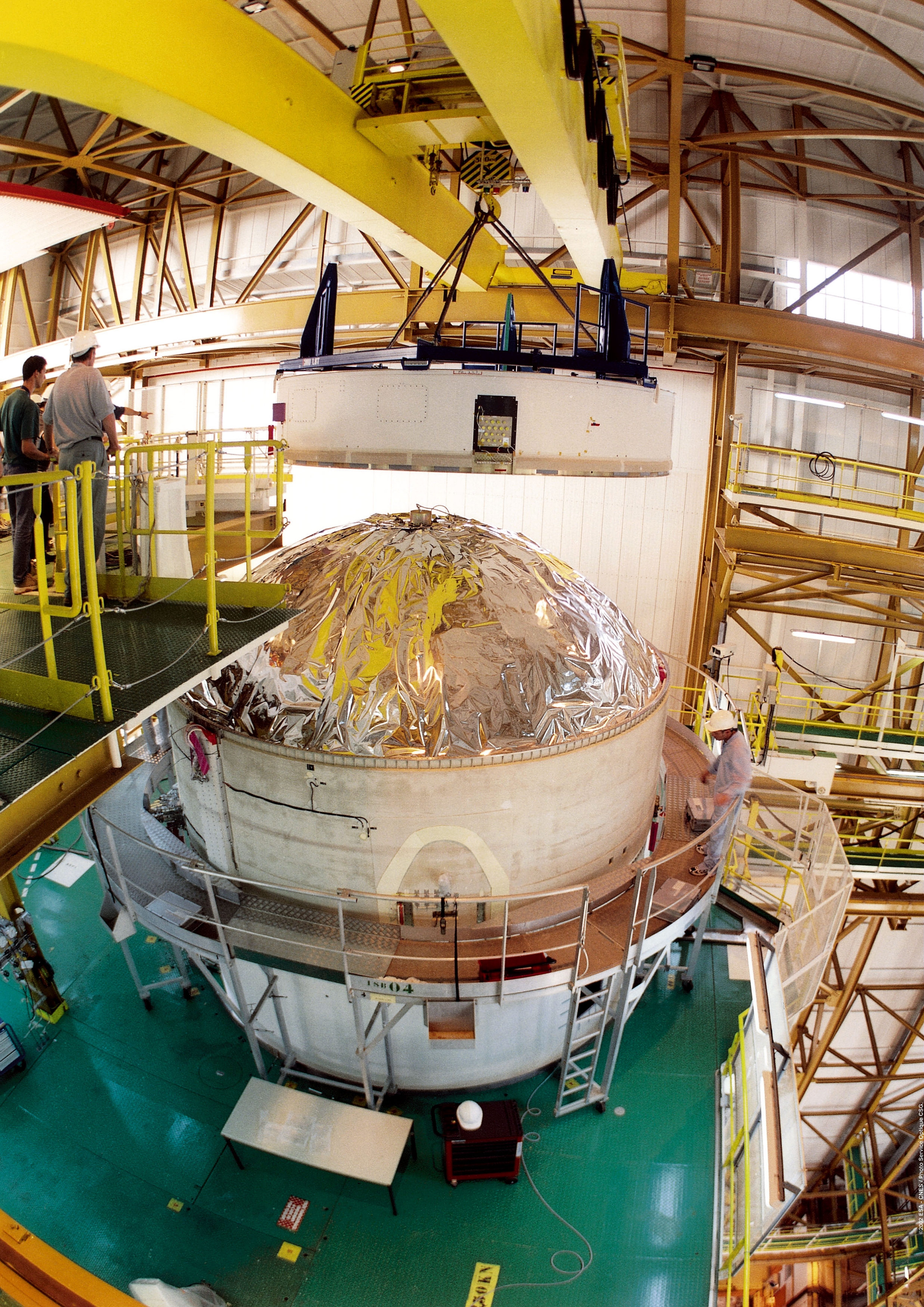

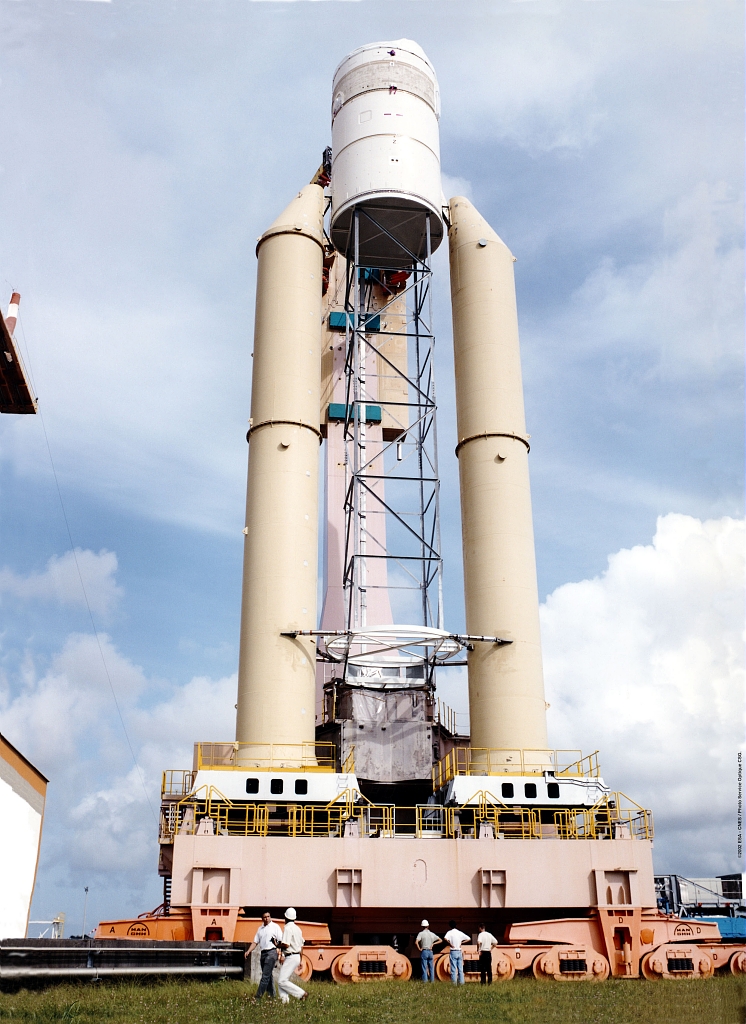

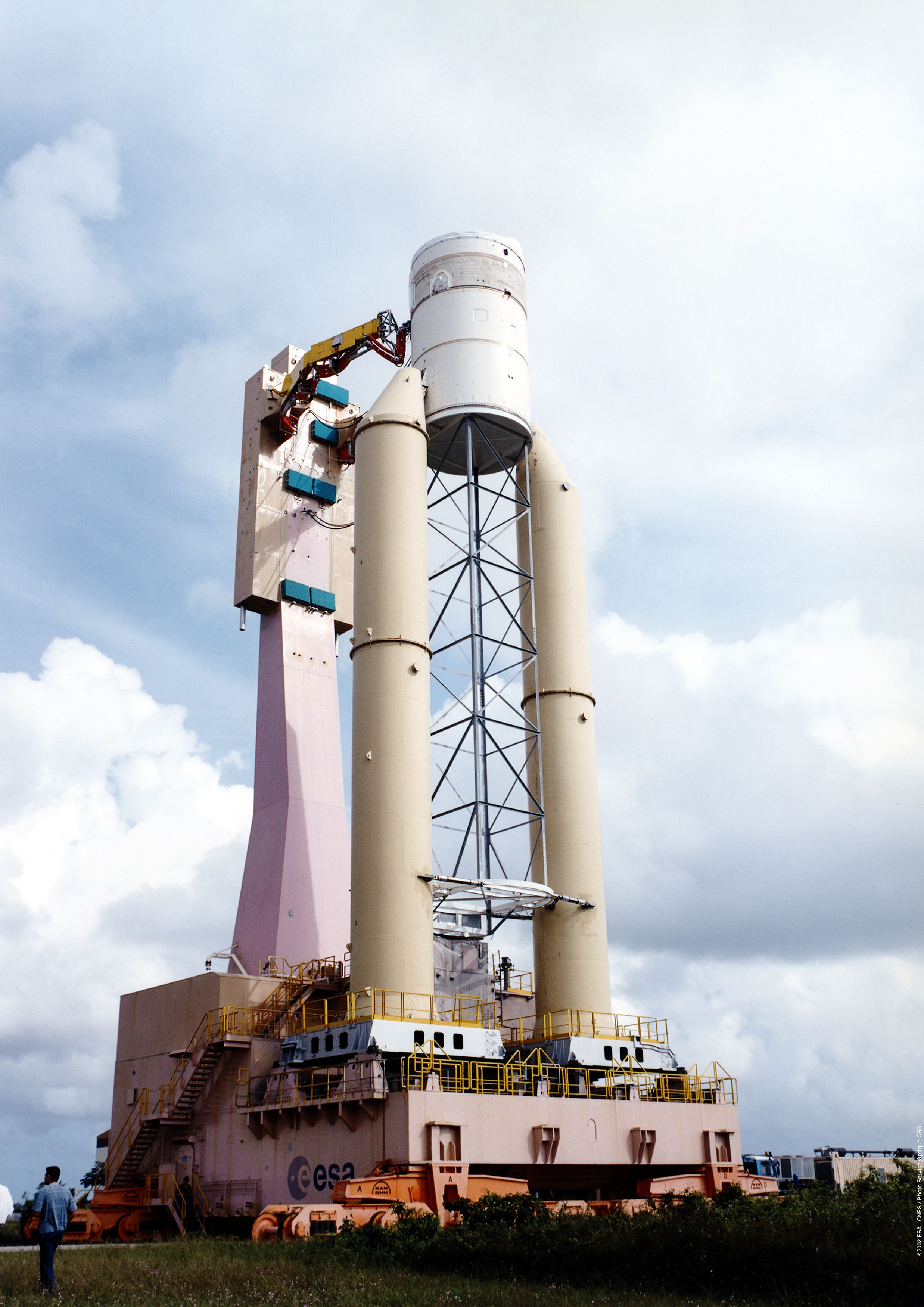

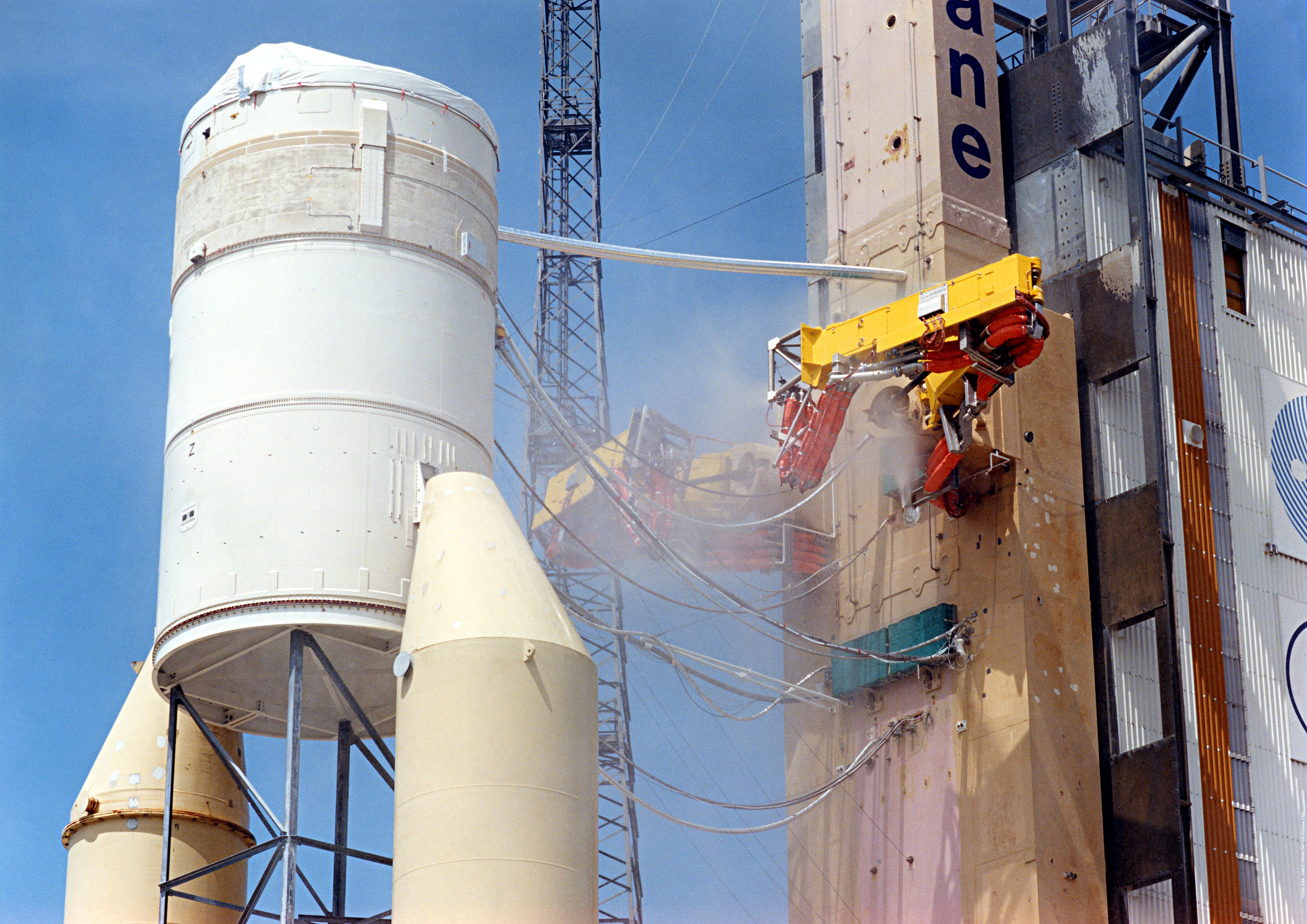

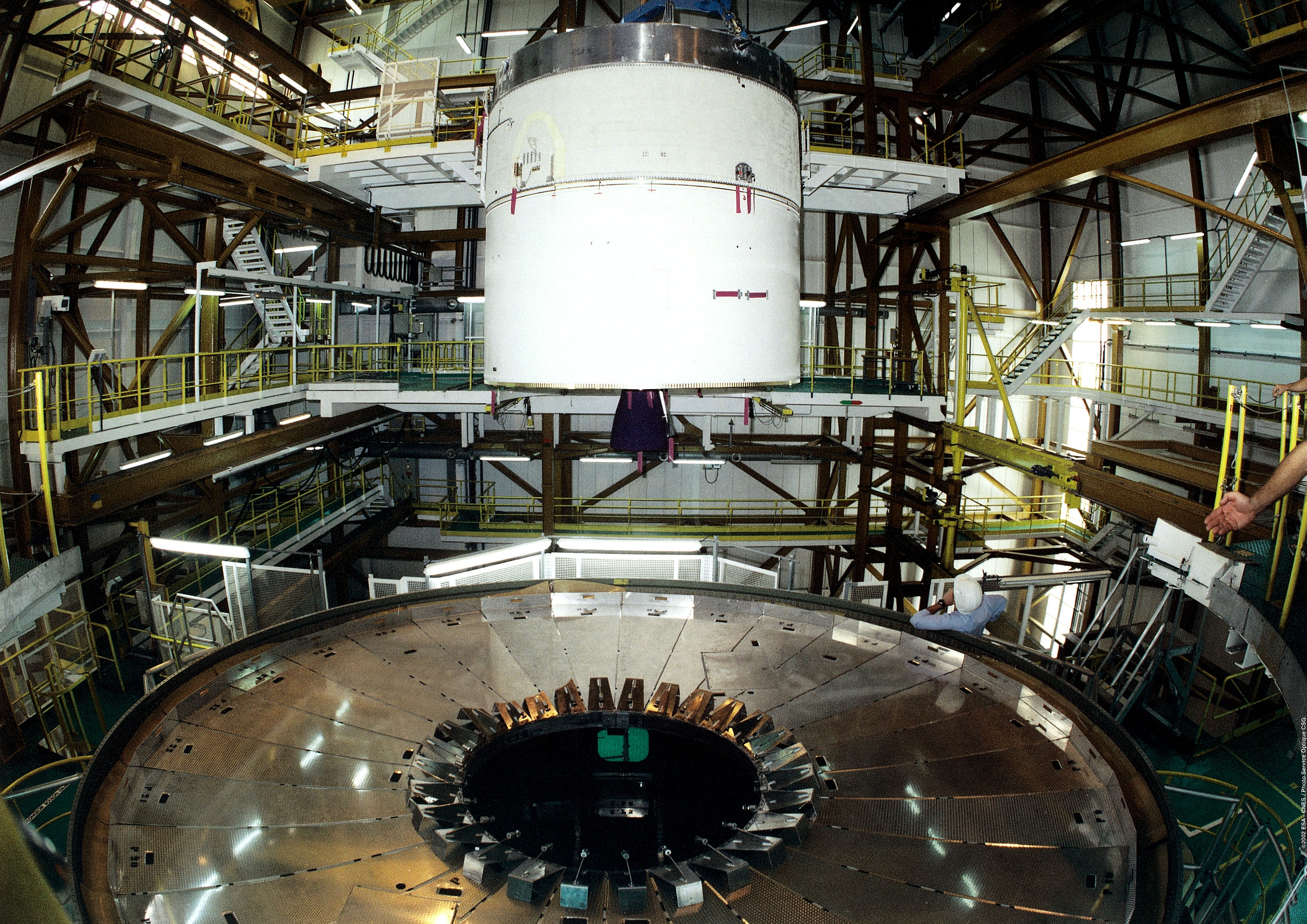

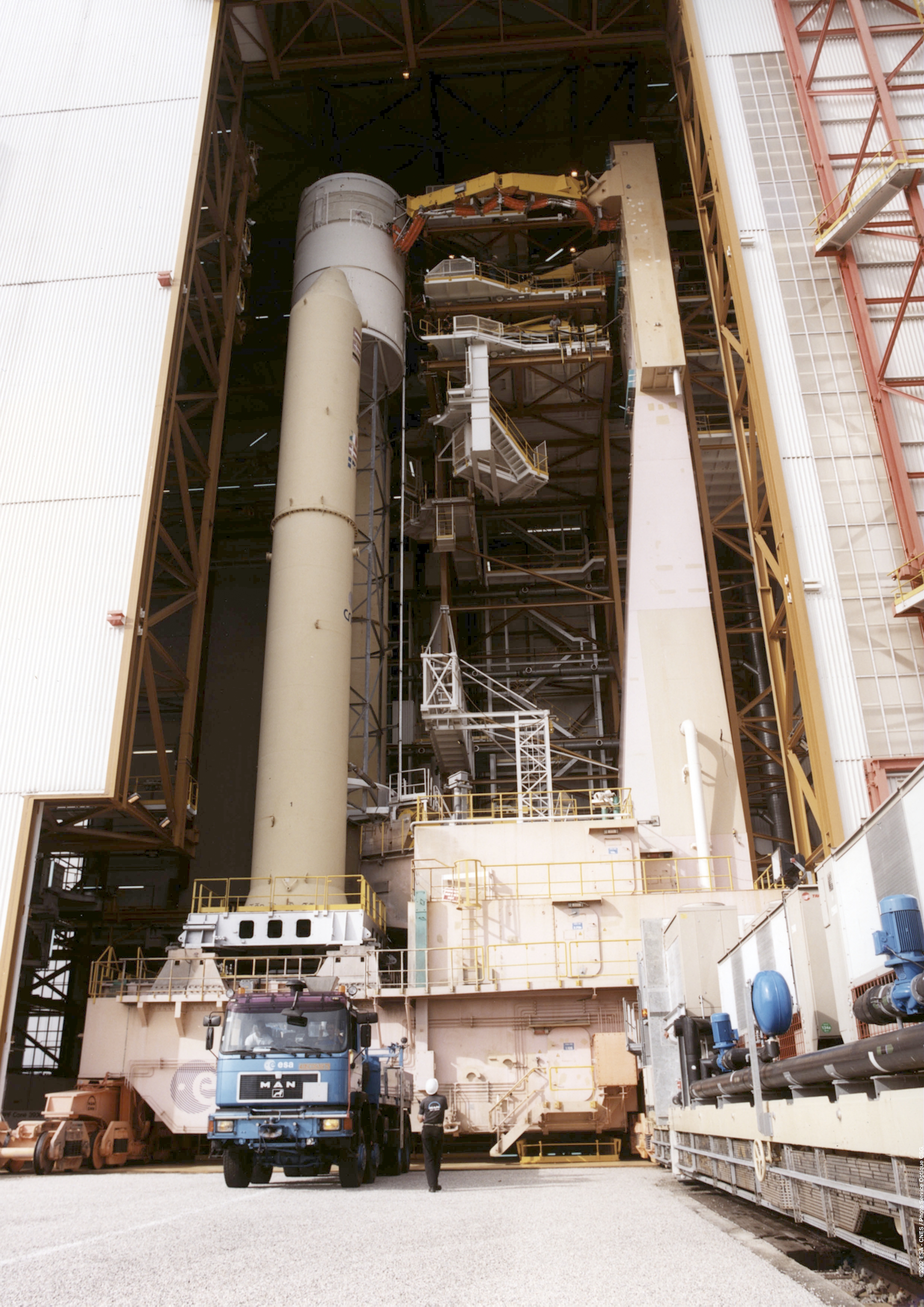

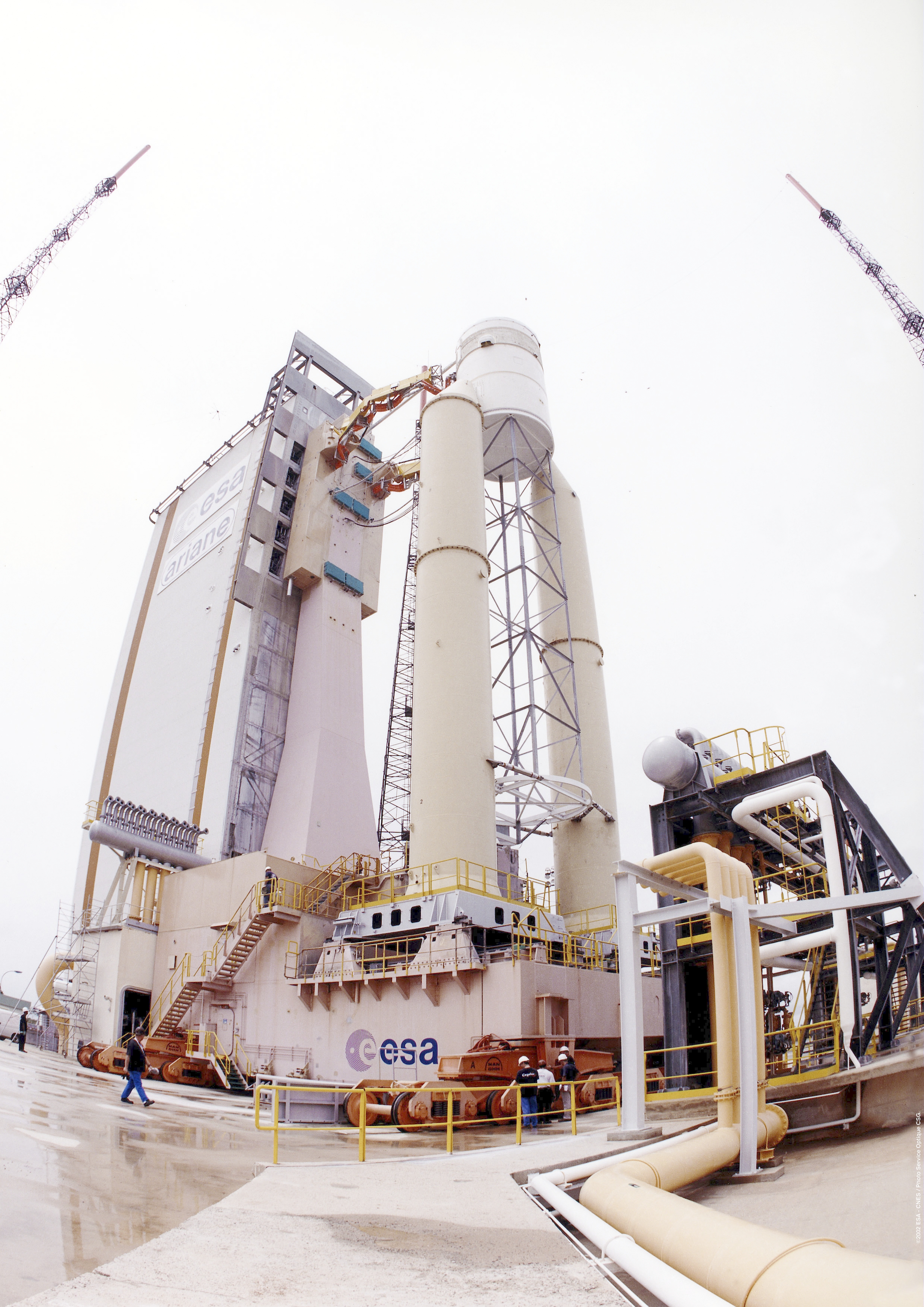

11 mars, MR ECS A transfert de la maquette de remplissage de l' étage ECS A du bâtiment BIL vers le BAF. 13 mars, début

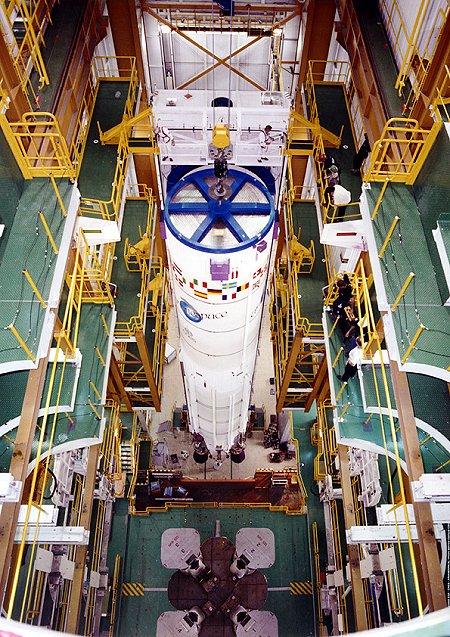

de la campagne de lancement d' Ariane 44L V150 pour un lancement le 16 avril. V150 préparation des étages V149, mini SPELDA sous J Sat 8 et mis en place de la charge utile dans le portique d' assemblage 25 mars, MR ECS A premier essais de remplissage de la maquette d' ergols de l' étage ECS A sur l' ELA 3. ARIANE 44L V149 26 mars V149,
revue d' aptitude du lanceur Ariane 4 pour un lancement le 28 à partir de 22 h
29 locale. JCSAT-8 est un
satellite de communications construit pour le compte de la société Japan
Satellite Systems Inc (Tokyo) par Boeing Satellite Systems et permettra à
l'opérateur d'assurer la continuité de ses services de télécommunications en
Asie et plus particulièrement au Japon. c' est une plate-forme BSS 601 de
Boeing Satellite Systems placée sous la coiffe de Contraves sur un adaptateur
1666A de EADS-CASA et une virole de rehausse ACY 1920 de EADS-LV. C' est le 5
eme satellite de télécommunication du japon lancé par Ariane depuis mars 1989

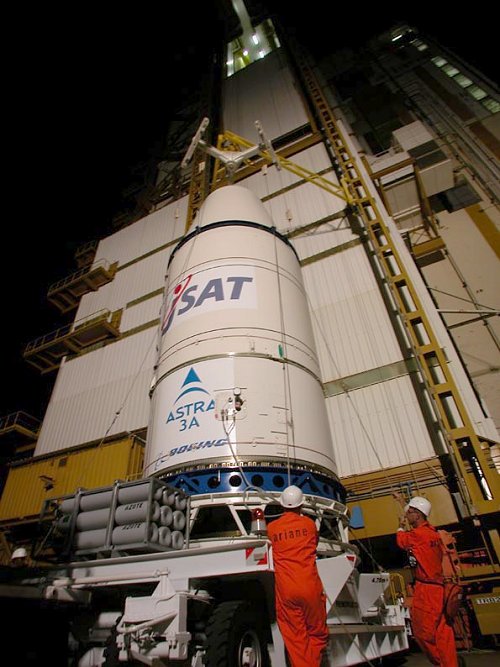

(JCSat 1). ASTRA-3A est un satellite de
télécommunications également réalisé par Boeing Satellite Systems pour
S.E.S (Société Européenne des Satellite) dont le siège social et le centre
de contrôle se trouvent au château de Betzdorf au Luxembourg. Sa mission
consiste à assurer une couverture sur l'Allemagne, l'Autriche et la Suisse. c'
est une plate-forme BSS 376 HP de Boeing Satellite Systems placée à
l'intérieur de la mini spelda + 300 de Astrium sur un adaptateur 937 V4 de

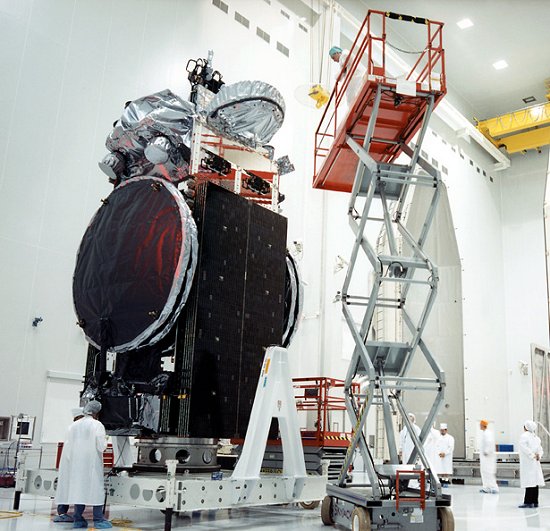

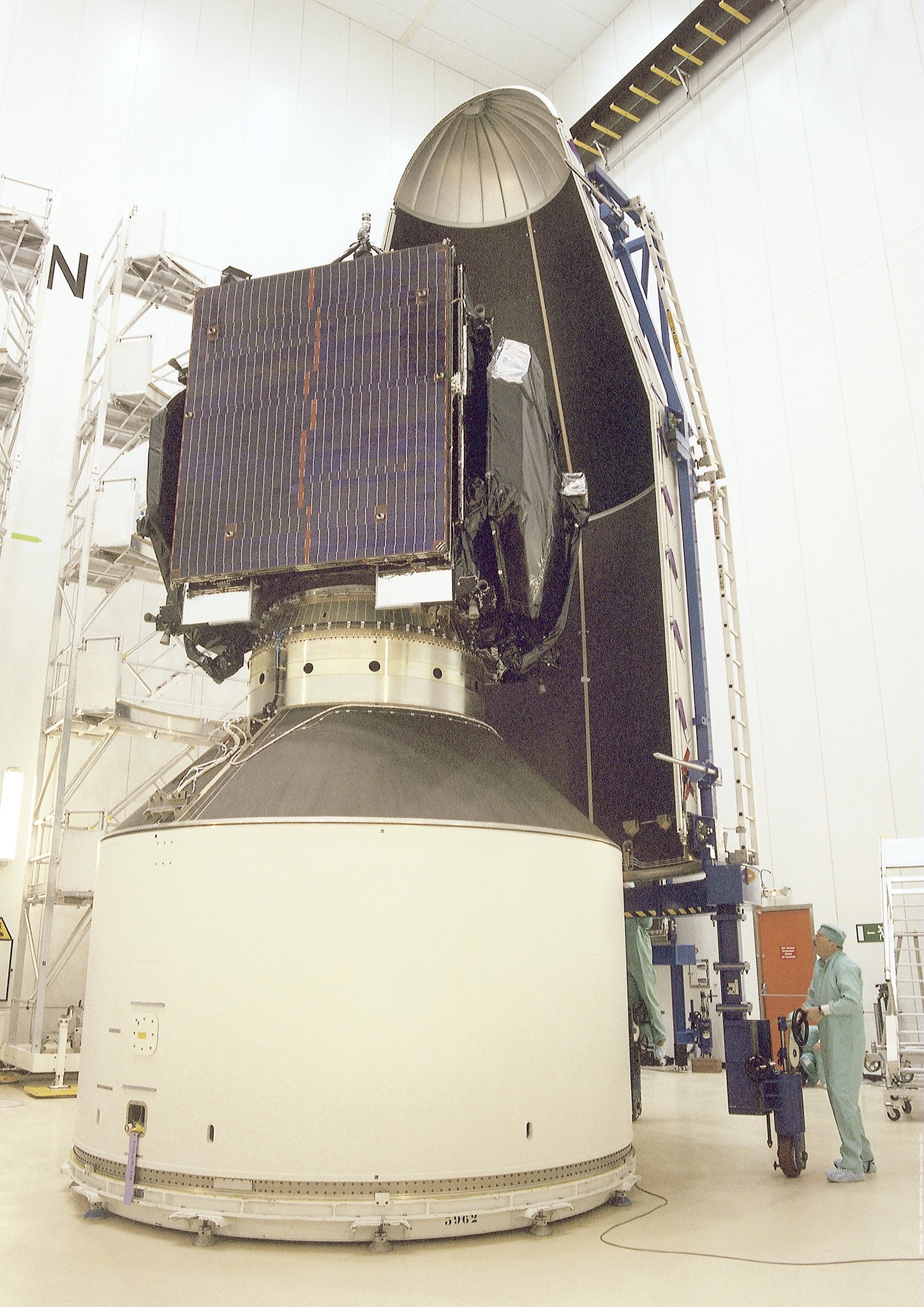

EADS-CASA. c' est le 8 eme exemplaire lancé par Ariane depuis décembre 1988. NSS 7 dans le bâtiment S5 le 1 avril Spot 1 dans le bâtiment S1 en attente d' intégration sur V151 5 avril, V150 transfert du lanceur en zone de lancement. 8 avril, début

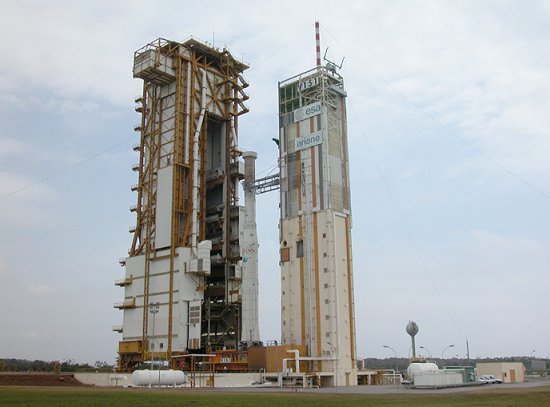

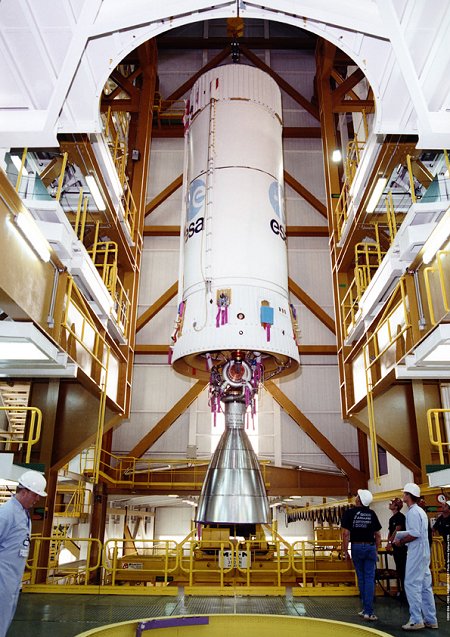

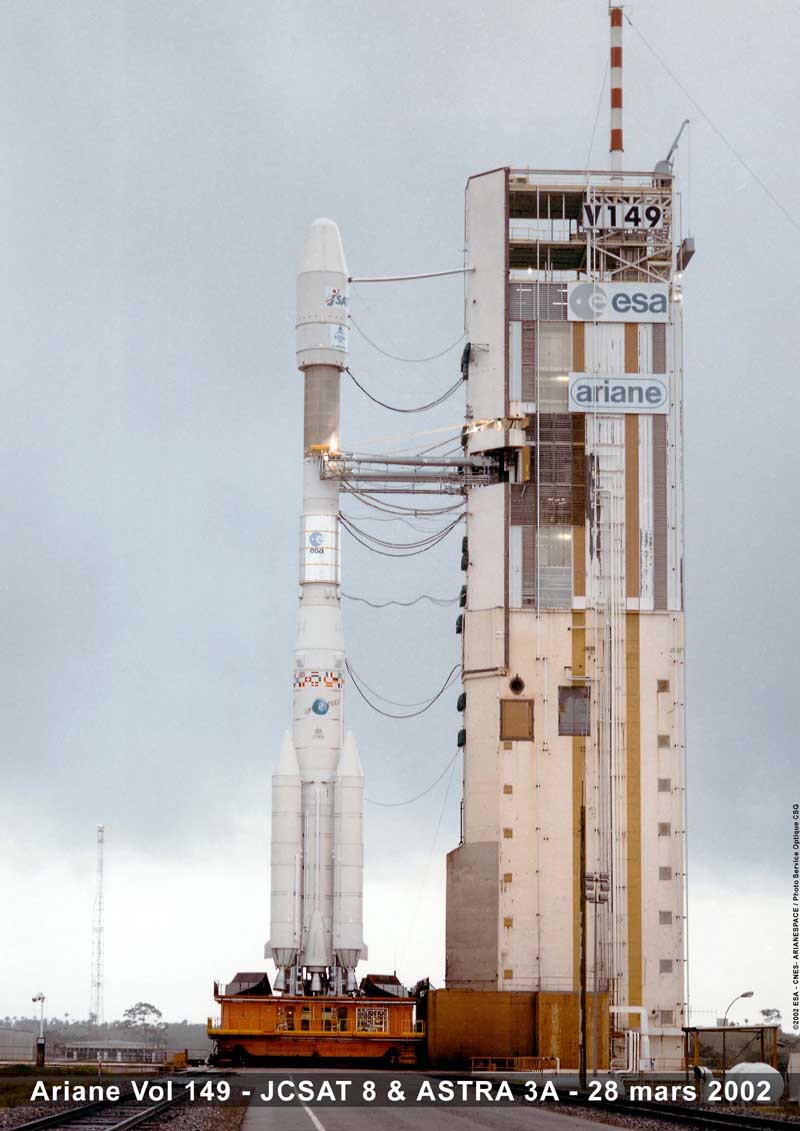

de la campagne du lanceur V151 Ariane 42P ARIANE 44L V150 15 avril, V150,

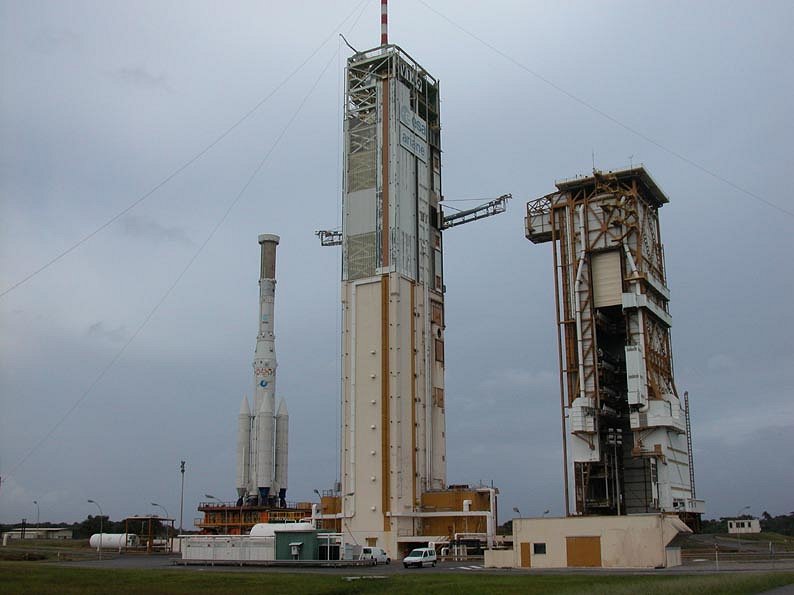

confirmation du lancement le 16 entre 19 h 53 et 21 h 14 locale. 22 avril, V151, transfert du lanceur Ariane en zone de lancement 25 avril,

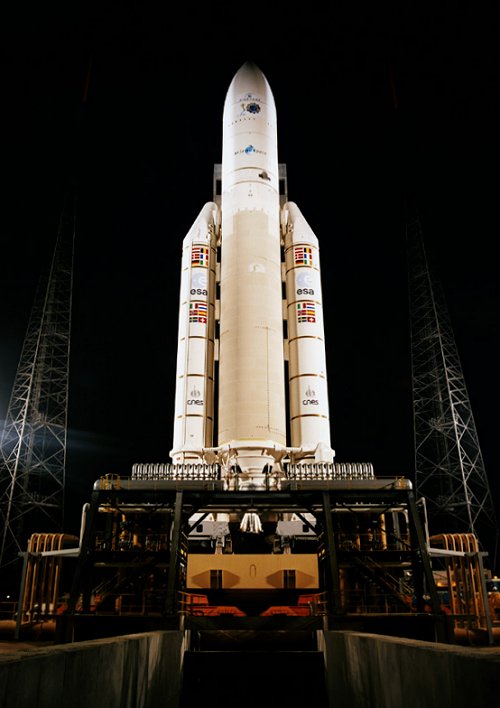

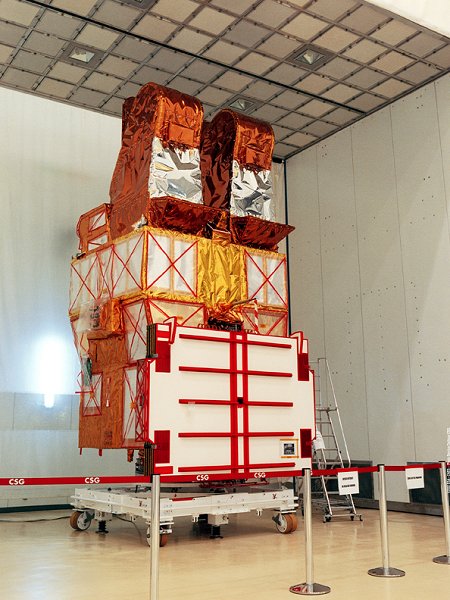

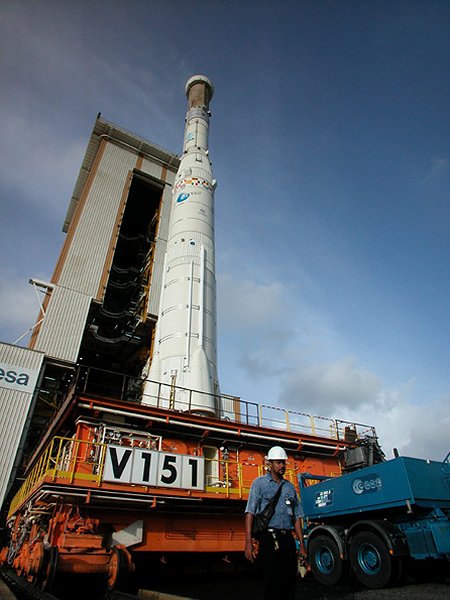

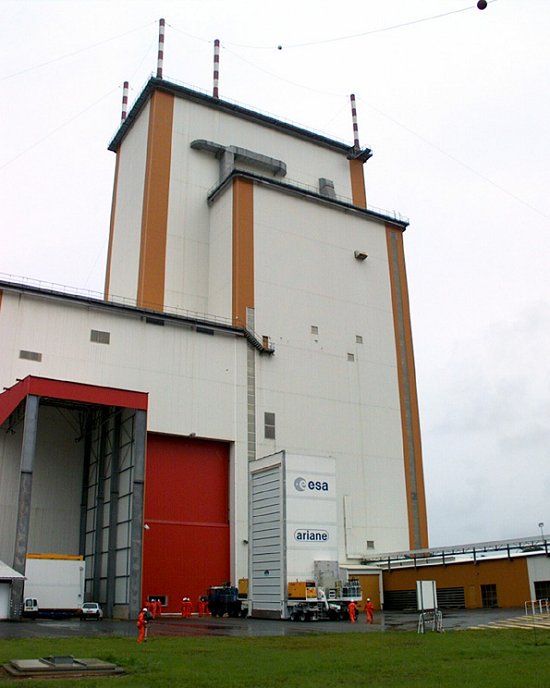

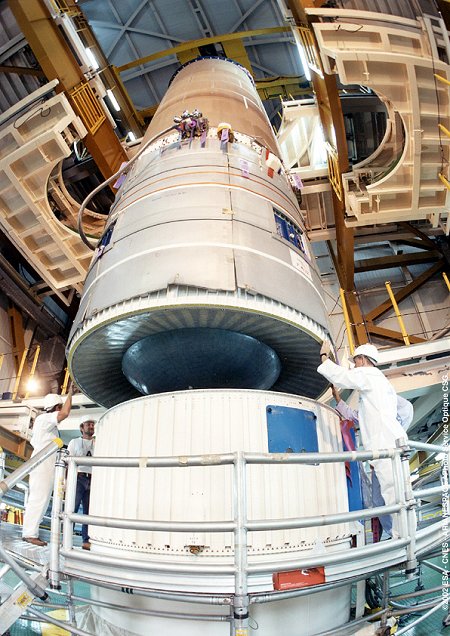

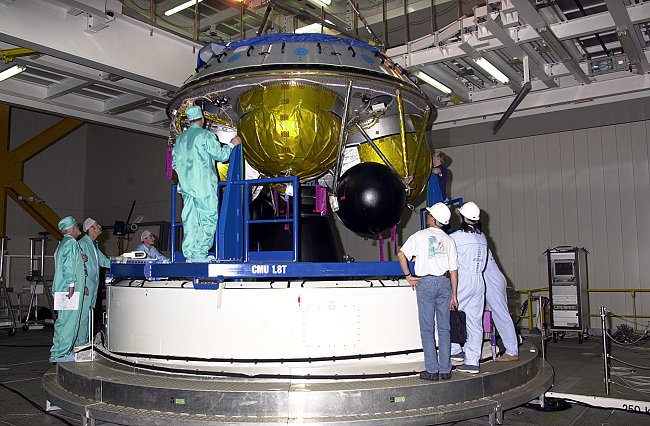

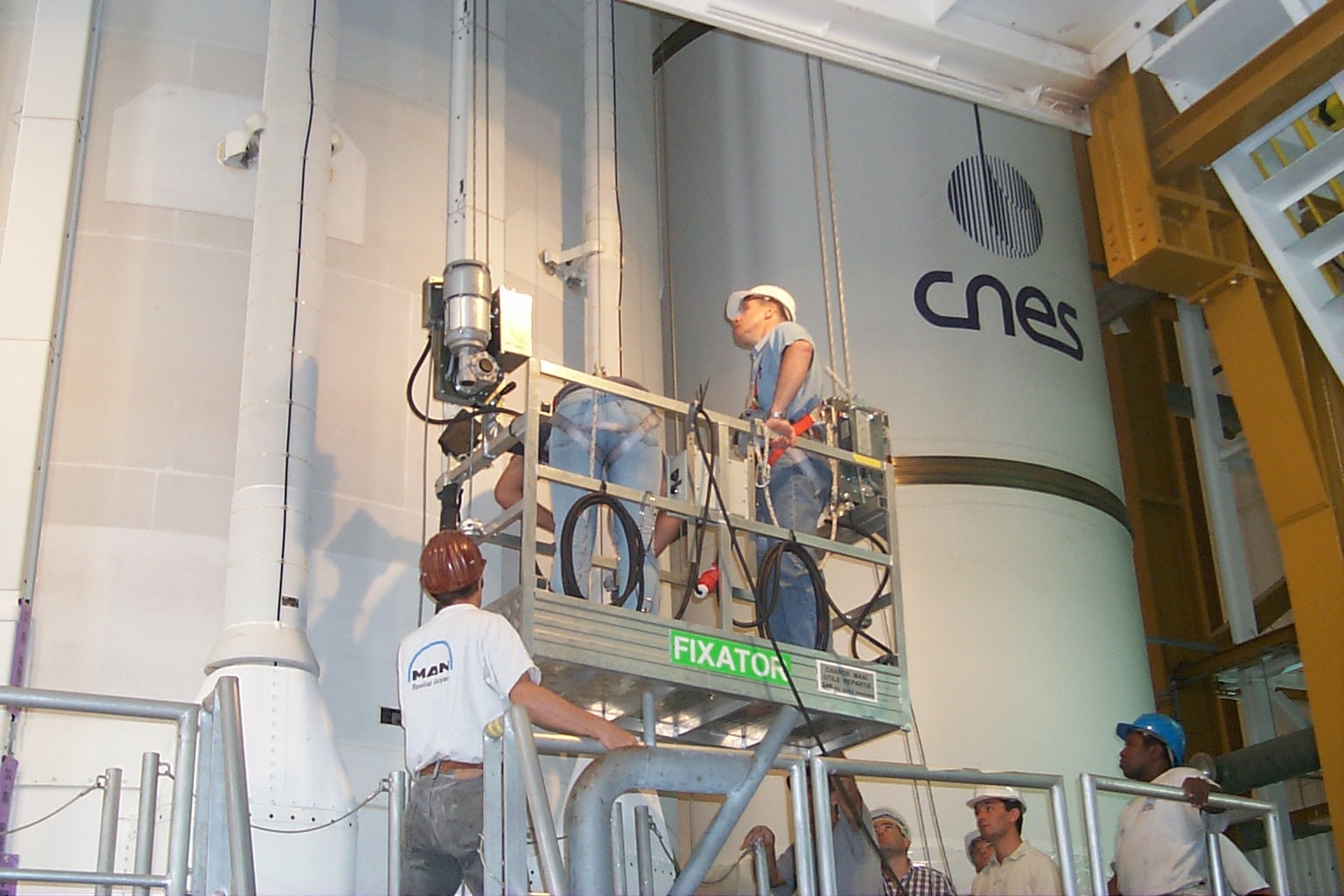

début de la campagne de lancement d' Ariane V152 AR44L 27 avril, V151, mis en place du composite CU renfermant le satellite Spot sur le lanceur AR4. Le lancement reste prévu le 3 mai. ARIANE 42P V151 Lancement de la 112 eme Ariane 4 le 3 mai de Kourou porteuse du satellite français Spot 5 destiné à l' observation de la terre. Spot 5, 3030 kg est le 5eme de la série lancé par Ariane depuis 1986 (V16) et la 200eme charge utile lancé par Ariane depuis 1984. 13 mai, début

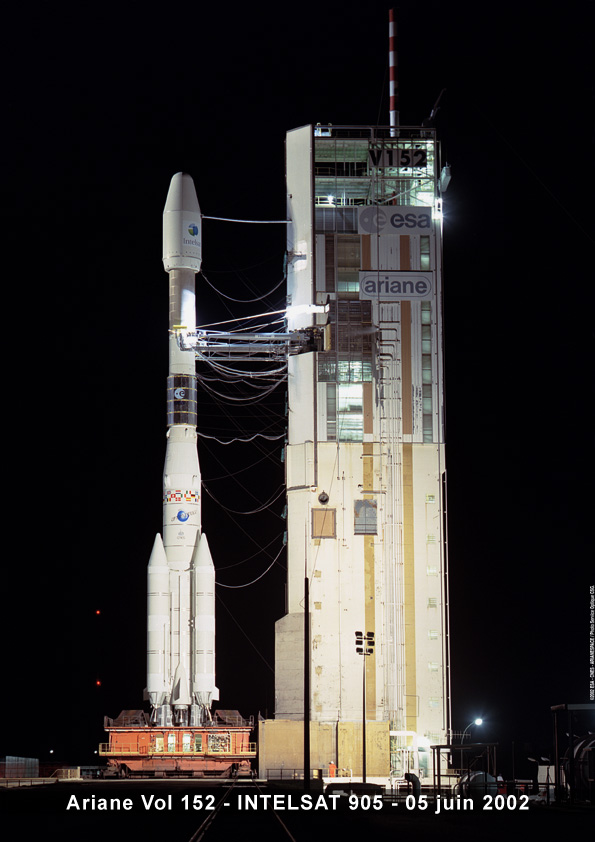

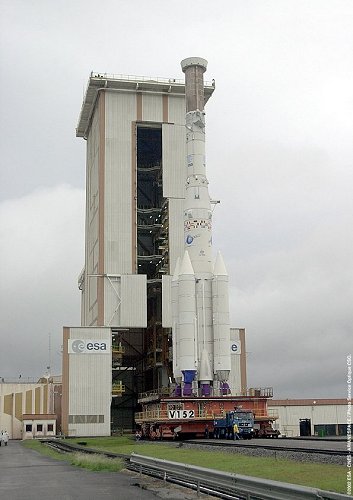

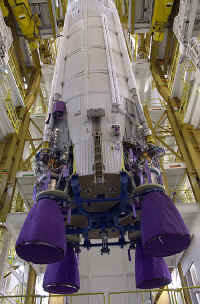

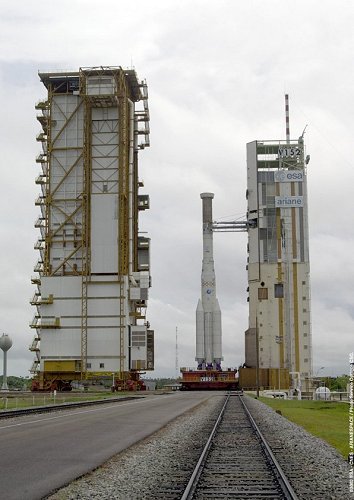

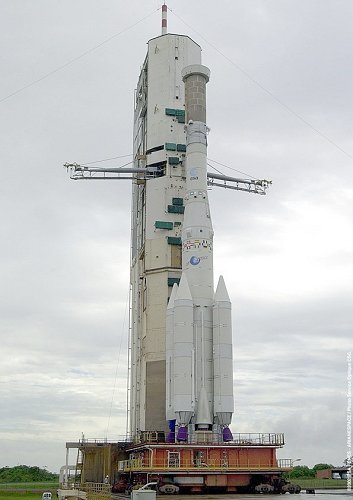

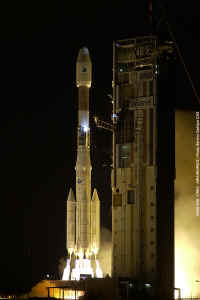

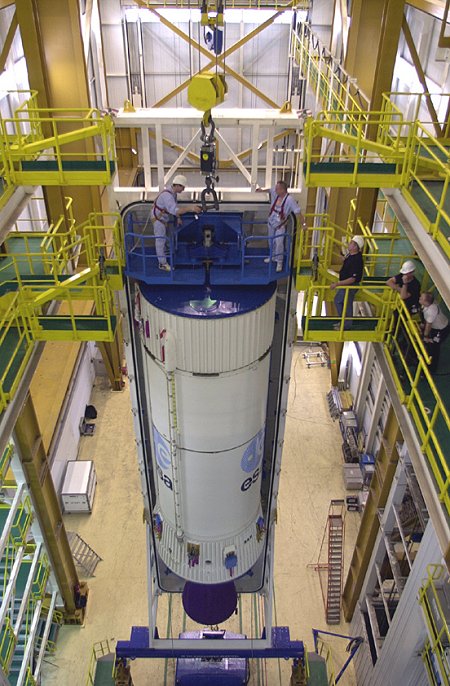

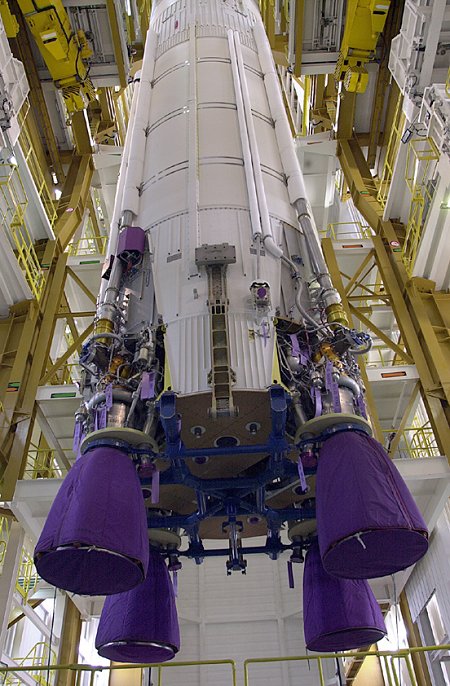

de la campagne V153 Ariane 512. 24 mai V152, transfert du lanceur AR 44L en zone de lancement Calendrier Arianespace 05 juin 2002
V152 Intelsat 905 (113eme Ariane 4) Juin, le démonstrateur ARD qui a volé sur Ariane 503 en 1998 est transporté à Toulouse où il sera exposé définitivement à la cité de l'espace dans le bâtiment abritant la réplique d'Ariane 5. ARIANE 44L V152 Le 5 juin, lancement réussit du vol V152 à 3 h 44 locale Ce tir tard dans la nuit est nécessité par la charge utile le satellite de télècom Intelsat 905 (trajectoire du lanceur, réseau de poursuite au sol, positionnement de la terre et du soleil à l' injection, V153 est le 113 eme lancement d' Ariane 4 et le 37 en version Intelsat 4720 kg a correctement été placé en orbite GTO il sera calé par 335°. 11 juin, MR ECS A, troisième compte à rebours avec essais de remplissage de l' étage ESC A sur l' ELA 3. 17 juin, V153, arrivée du satellite N Star à Kourou

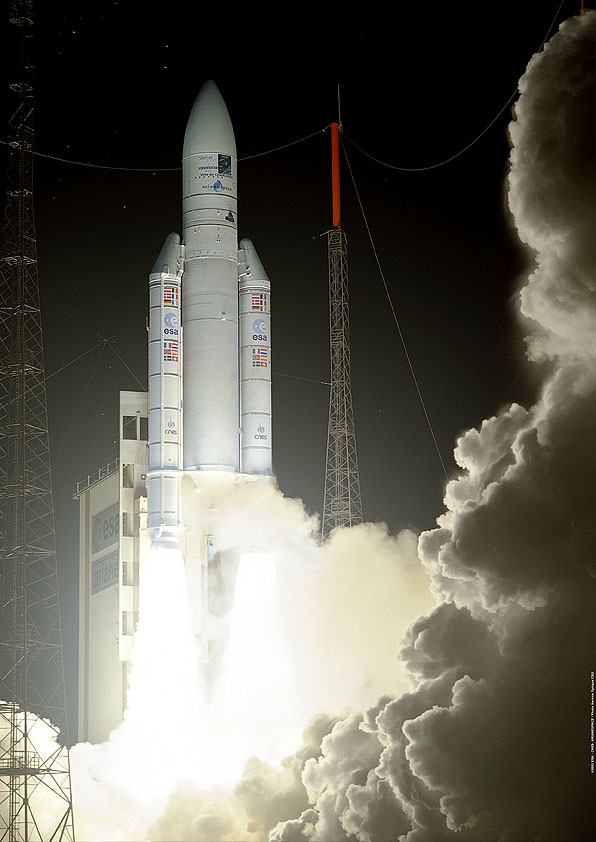

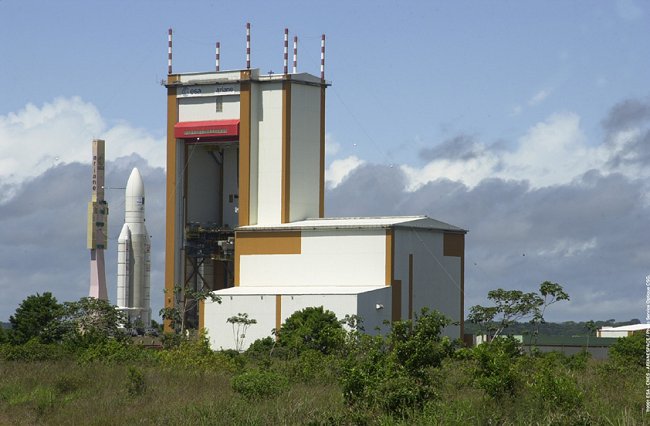

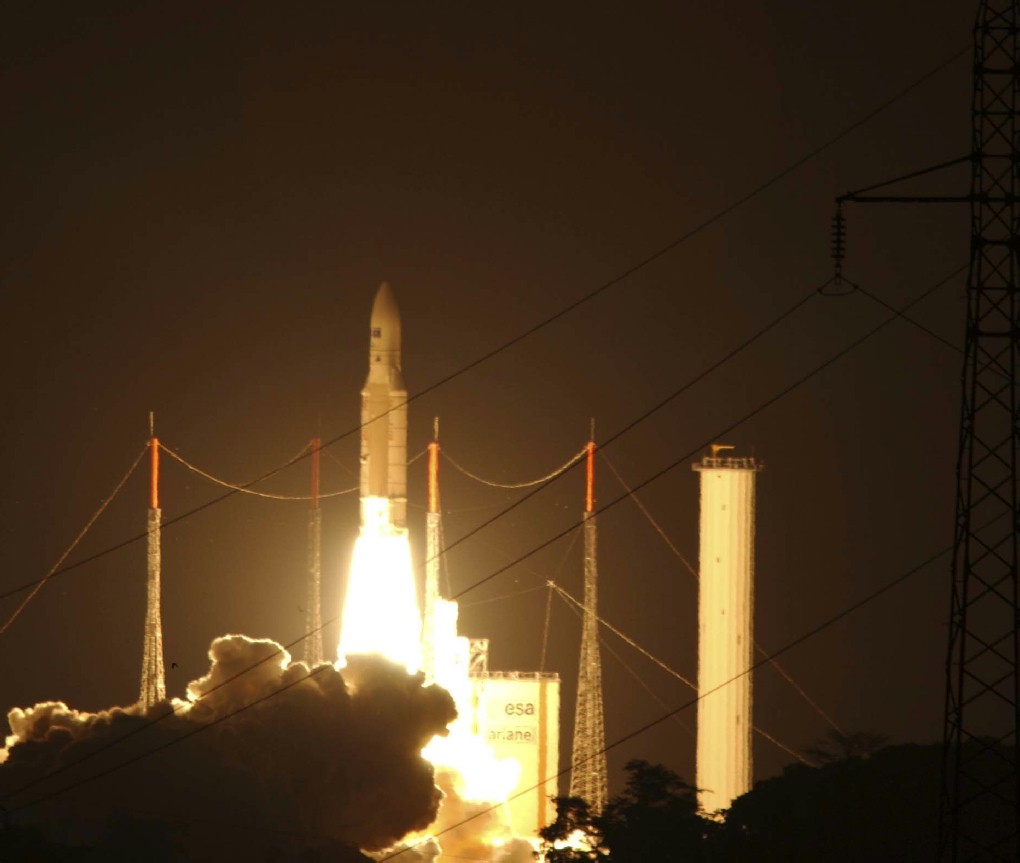

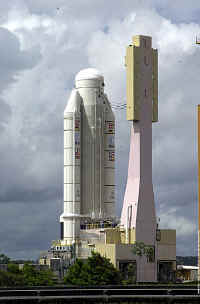

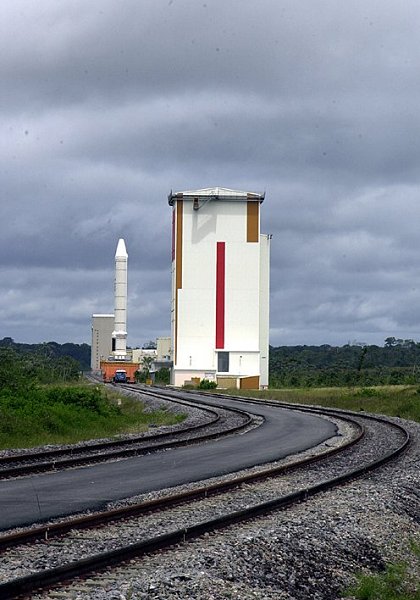

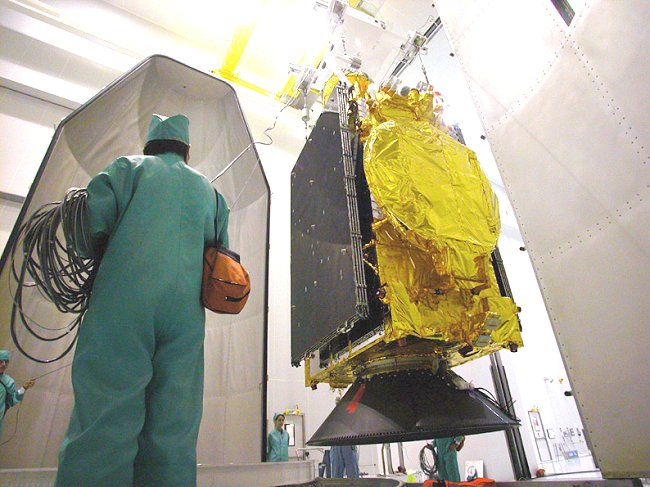

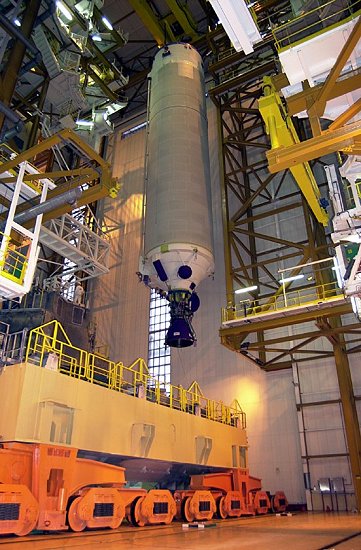

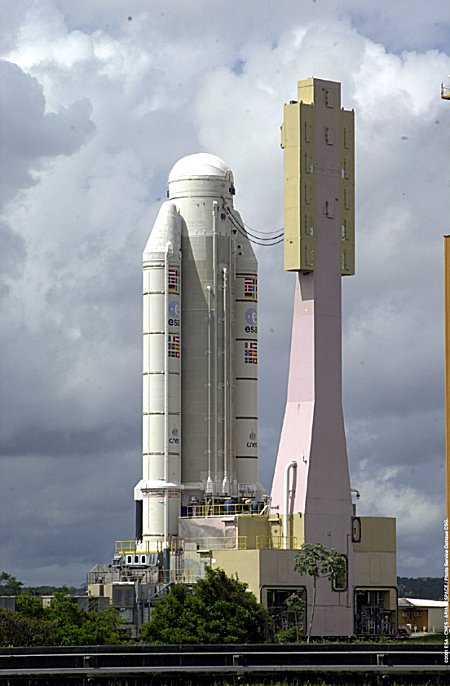

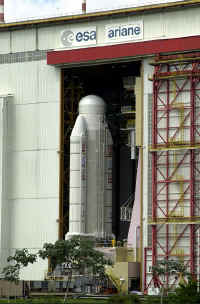

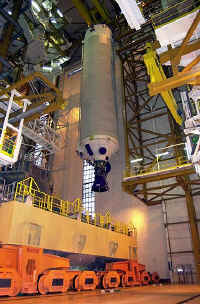

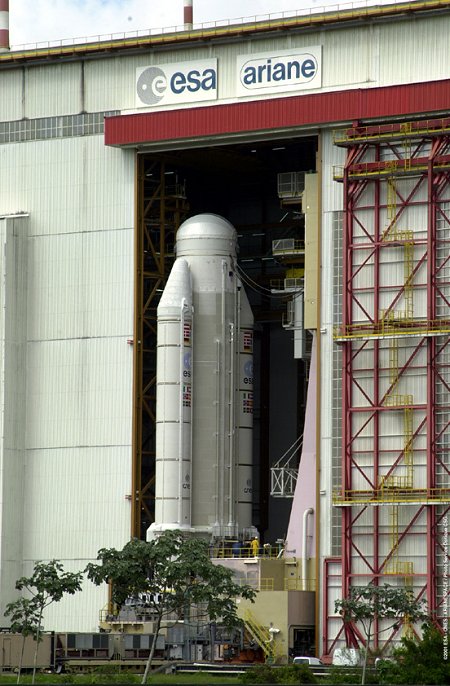

4 juillet V153, transfert du lanceur 512 en zone de lancement. ARIANE 512 V153 Le 6 juillet, lancement d' Ariane 512 V 153 dans la nuit à 20 h 21 heure de Kourou, 23 h 21 TU. C' est le second lancement d' une AR5 cette année. La mission permet de placer en orbite GO les satellites de télécommunications Stellat-5 et N-Star-C, respectivement européen et japonais. Stellat-5 est le plus gros des deux satellites embarqués avec une masse au décollage de plus de quatre tonnes. Construit par Alcatel Space pour le compte de Stellat qui regroupe France Telecom et Europe-Star, il doit renforcer l'offre des deux opérateurs en matière de transmission d'images et d'accès Internet en Europe, en Afrique et au Moyen-Orient. Il devra accomplir sa mission durant 15 ans depuis sa position orbitale au-dessus du Golfe de Guinée. Lancé en juin 2000, le projet Stellat s’est concrétisé en janvier 2001 par la création d’une joint-venture du même nom au capital de 78 751 536 Euros, rassemblant France Telecom (70%) et Europe*Star (30%), filiale d’Alcatel. et de Loral Space & Communications. France Télécom n'a donc plus le contrôle complet de ses satellites. Stellat 5 (pour 5°Est) est donc destiné à remplacer Telecom 2c avec une mise en service en septembre 2002. Il diffusera donc les programmes des chaînes de télévision nationales françaises. Par rapport à Telecom 2C, Stellat 5 devrait avoir une couverture meilleure du coté des pays du Maghreb et de Europe de l'Est. Stellat 5 devrait aussi développer des activités multimédia et en particulier l’accès Internet haut débit interactif pour les entreprises et les particuliers. Capacité : 10 répéteurs en bande C et 35 en bande Ku. Stellat sera renommé Atlantic Bird 3. N-Star-C, pour sa part, a été
construit par les sociétés américaines Orbital Sciences Corporation et
Lockheed Martin Commercial Space Systems pour l'opérateur japonais NTT DoCoMo.
Il doit permettre de renforcer les communications en téléphonie mobile sur
l'ensemble de l'archipel japonais. Il effectuera sa mission pendant 15 ans
depuis sa position orbitale au-dessus de la Nouvelle-Guinée.
Le prochain
lancement sera une Ariane 44L (la 114ème Ariane 4) mission V154. Le lanceur est
déjà intégré au Dock depuis six semaines et est en stand-by dans l'attente
d'être réveillé à la mi-août. Sa charge utile sera Intelsat 906, pour un J0
visé au tout début du mois de septembre. En fait, il y a eu permutation des
vol V154 et V155 car les équipes du CSG ont une hypothèse de travail intermédiaire de lancer Stellat 5 seul sur une Ariane 44L, lorsqu'on attendait

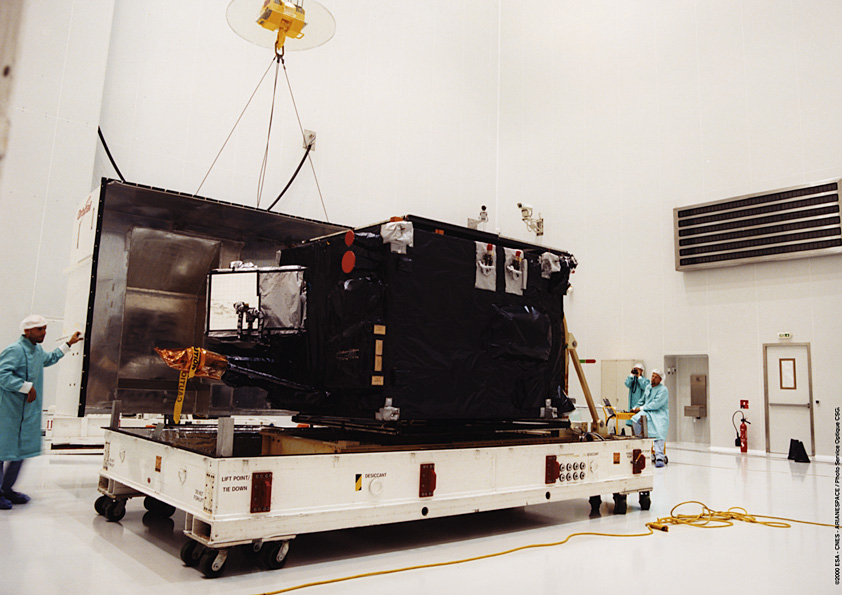

avec impatience NStar C, qui a finalement été co-passager sur V153. 22 août, début de la campagne de lancement

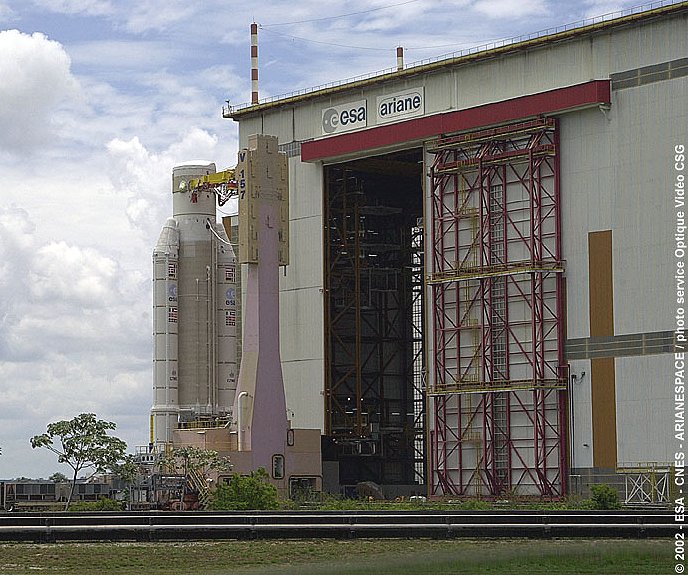

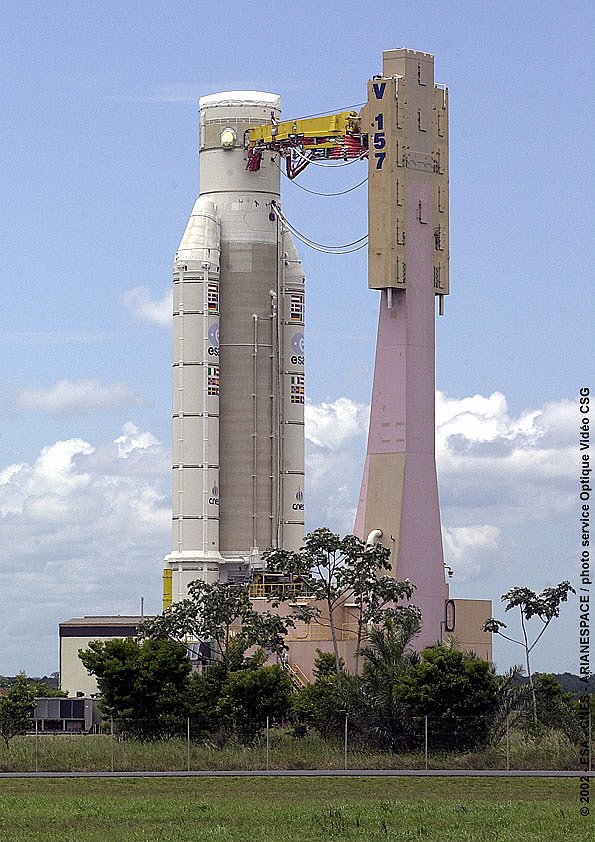

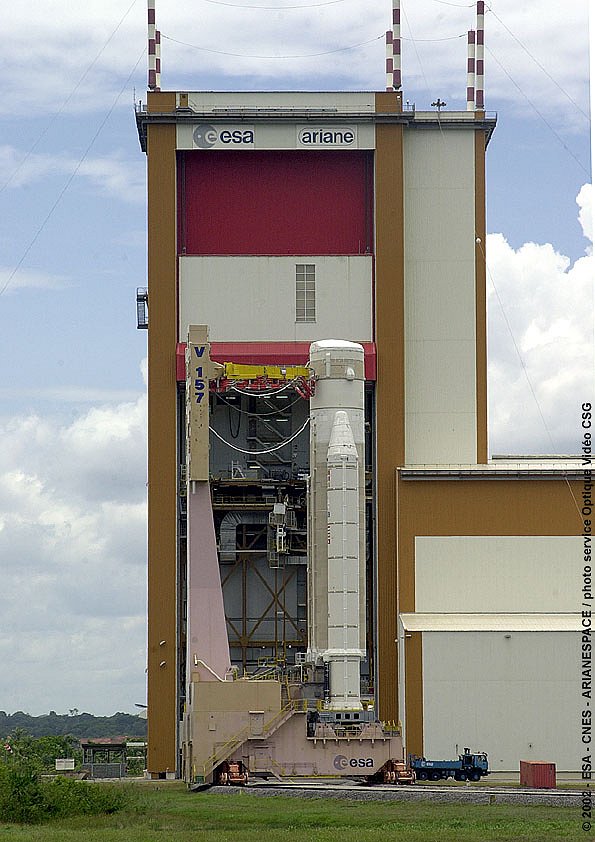

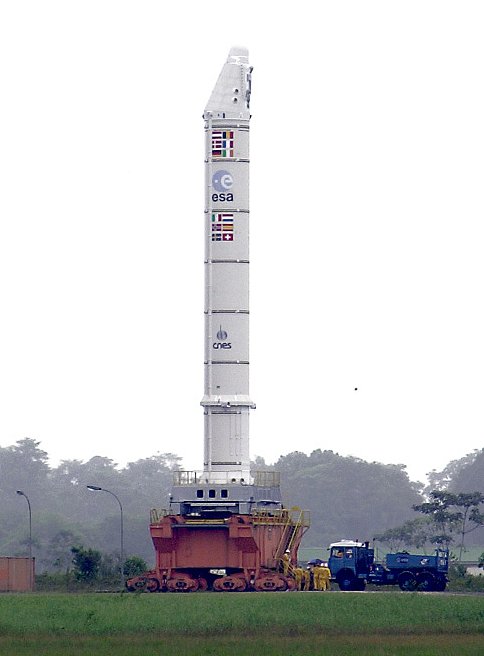

de Ariane 517 V157 qui permettra l' essai de la nouvelle version d' Ariane 5

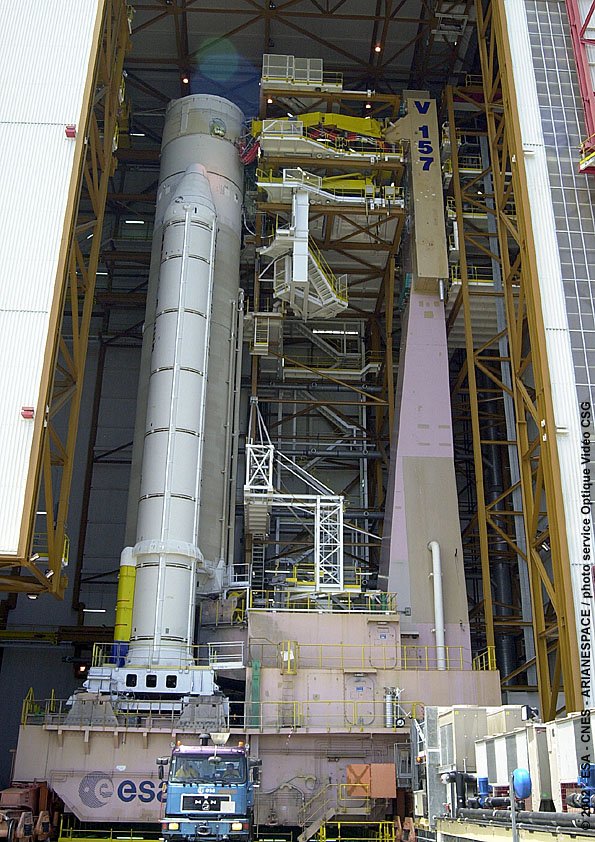

avec l' étage ESC A dérivé du H10 d' Ariane 4. Le lanceur 517 est aussi le
premier du lot P2 commandé en 1998 par Arianespace et qui comprend 20 lanceurs
en version E/C A (missions de
lancement double de 10 tonnes en orbite géostationnaire de transfert)
et E/S ou S/V (missions diverses : constellations,

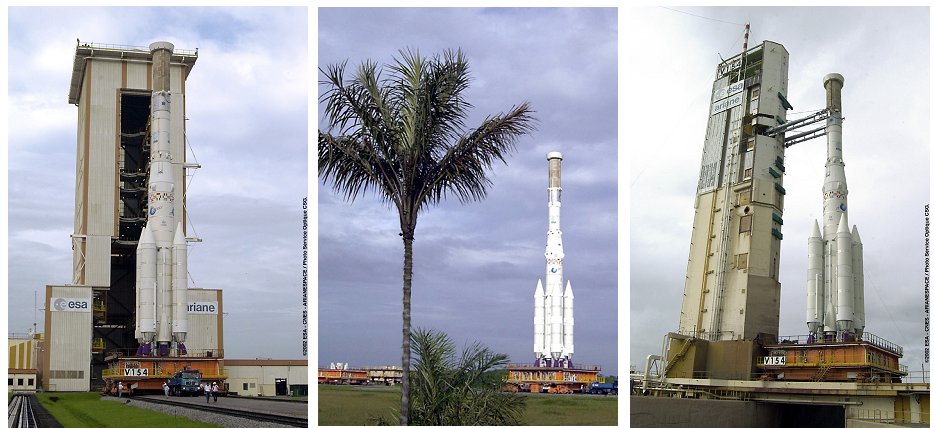

injection directe en orbite intermédiaire lancement double GTO/GTO). 23 août, V154, transfert d' Ariane 44L en zone de lancement pour un lancement le 6 septembre avec Intelsat 906

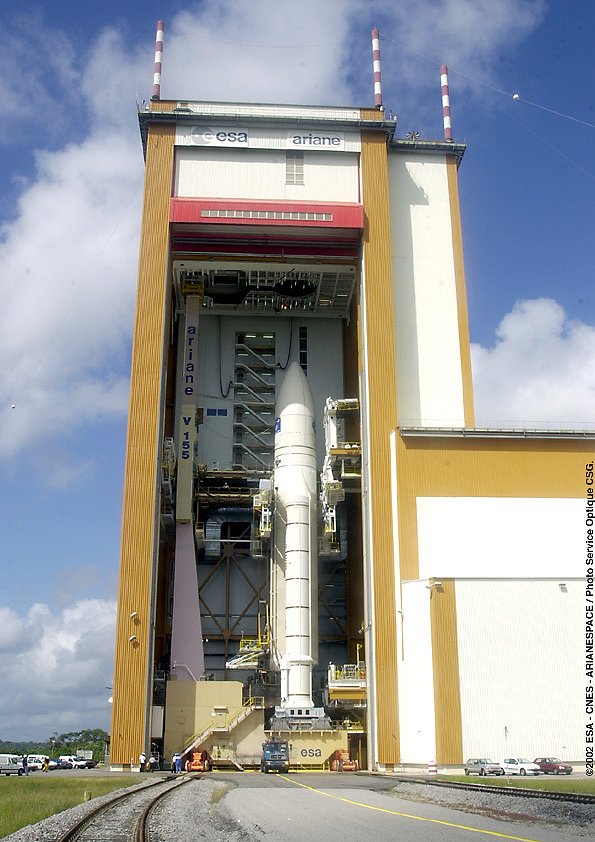

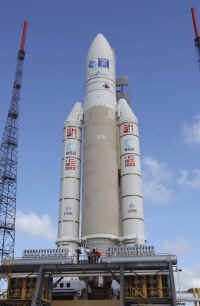

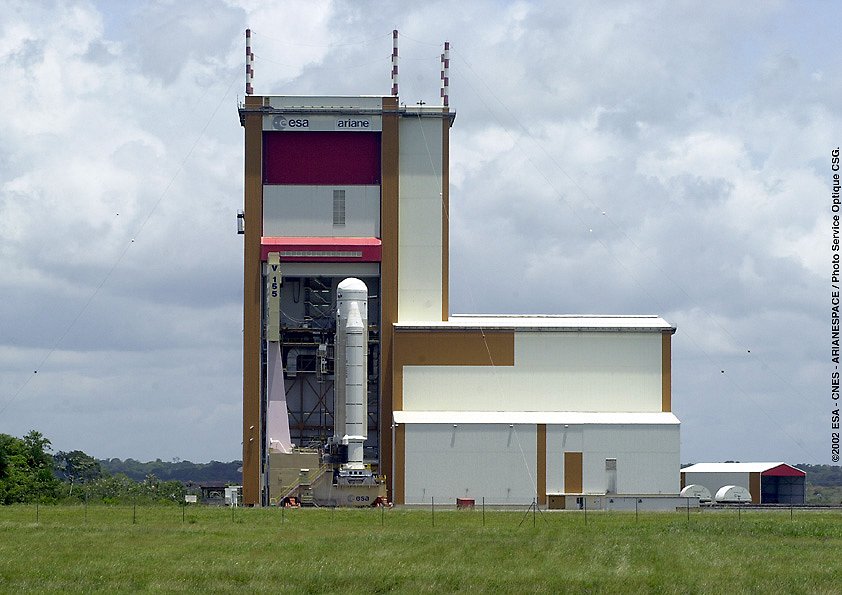

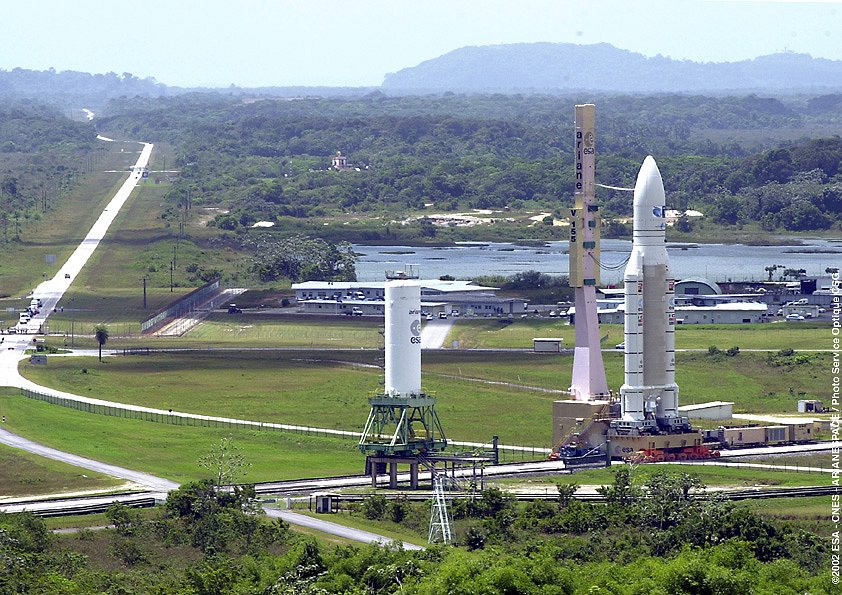

26 août, transfert du 513 en zone de lancement pour un lancement le 27.

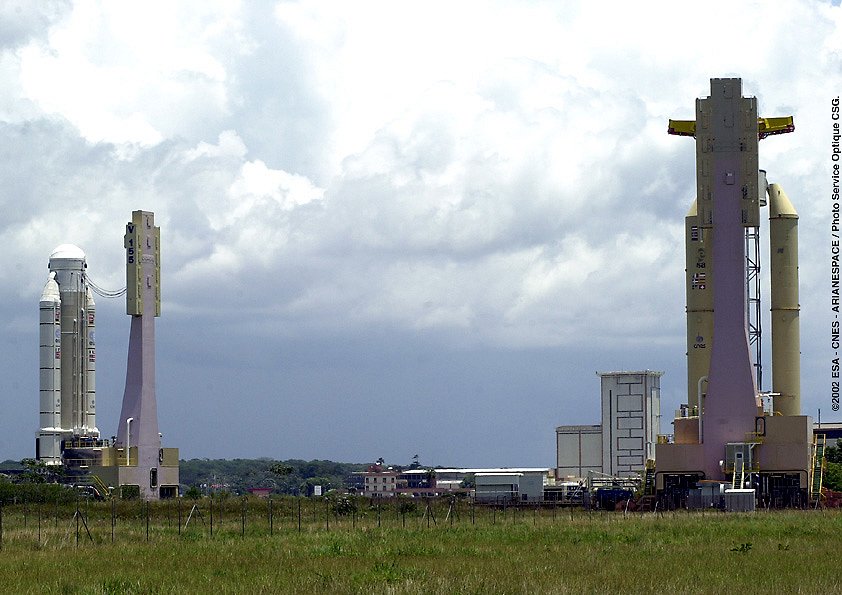

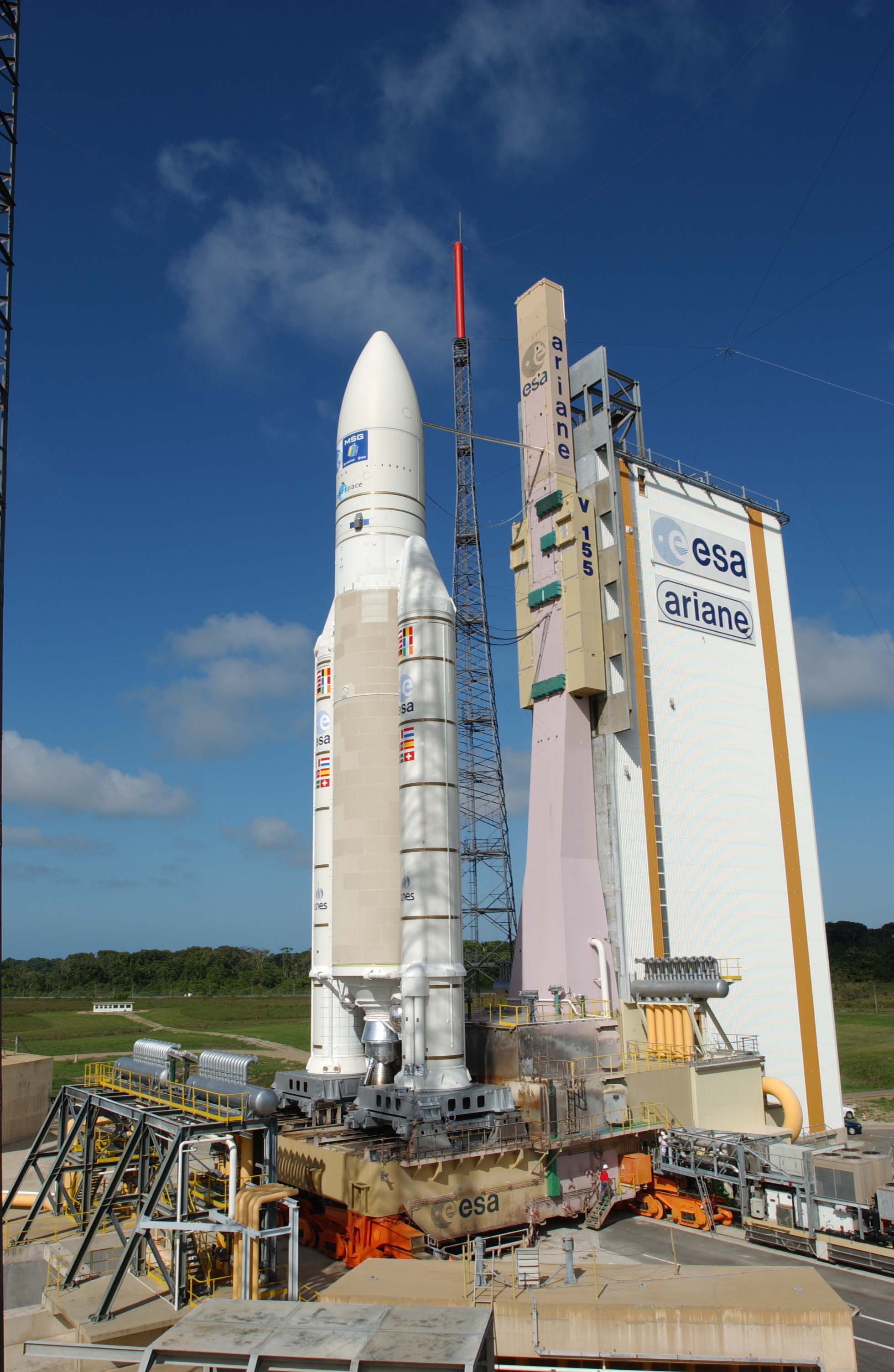

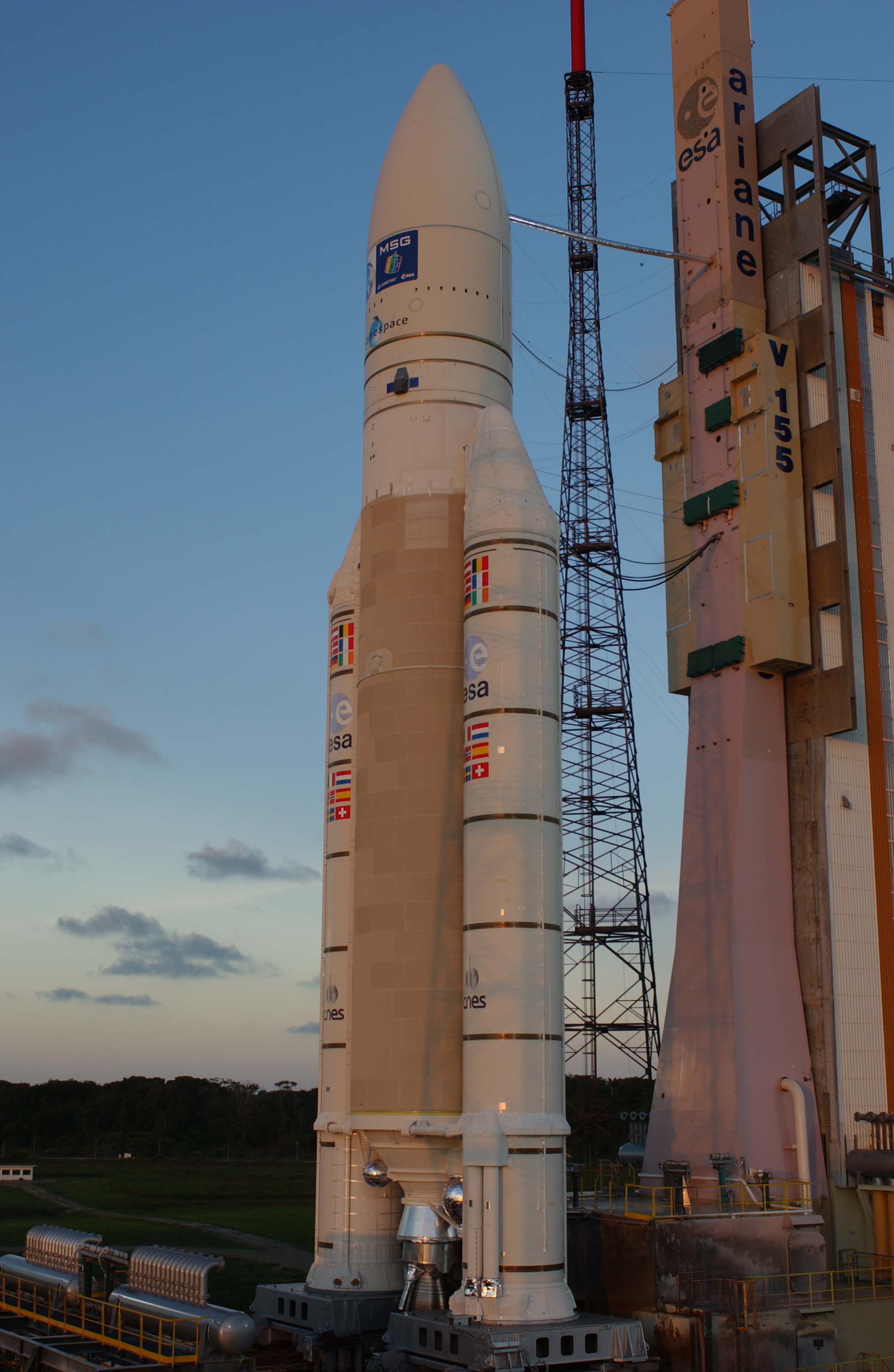

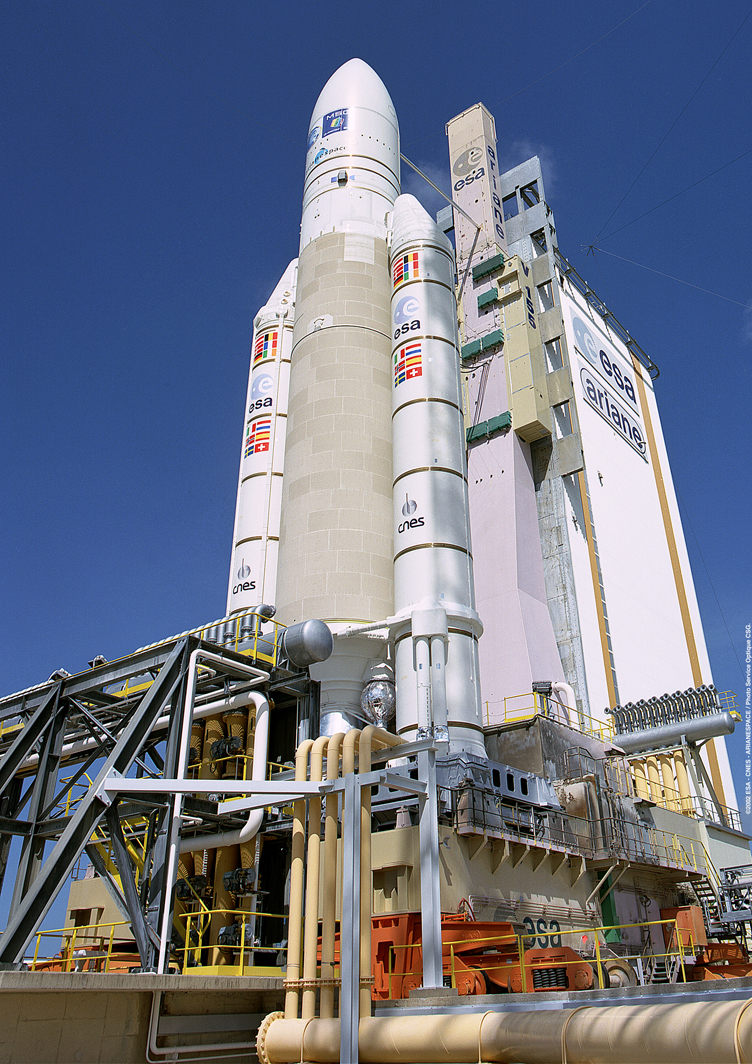

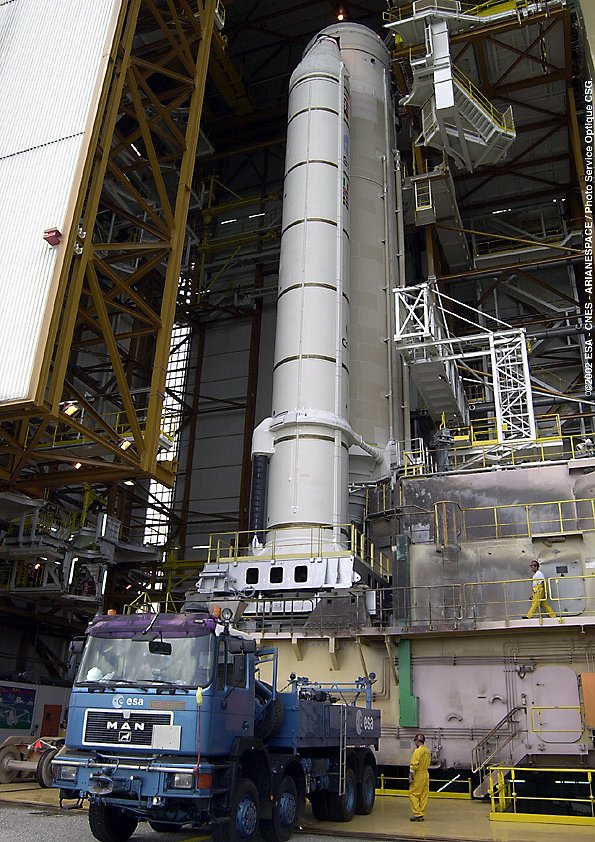

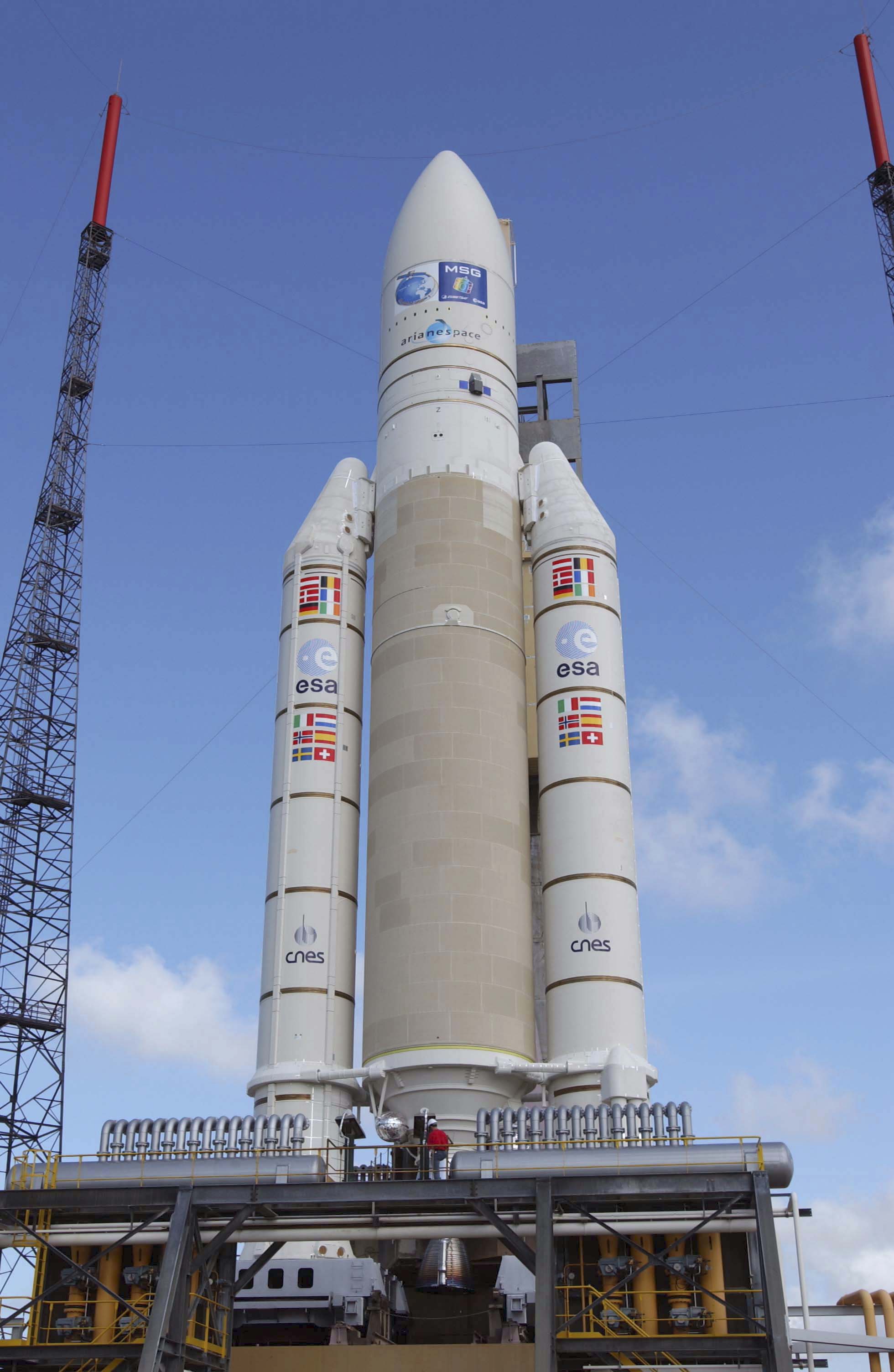

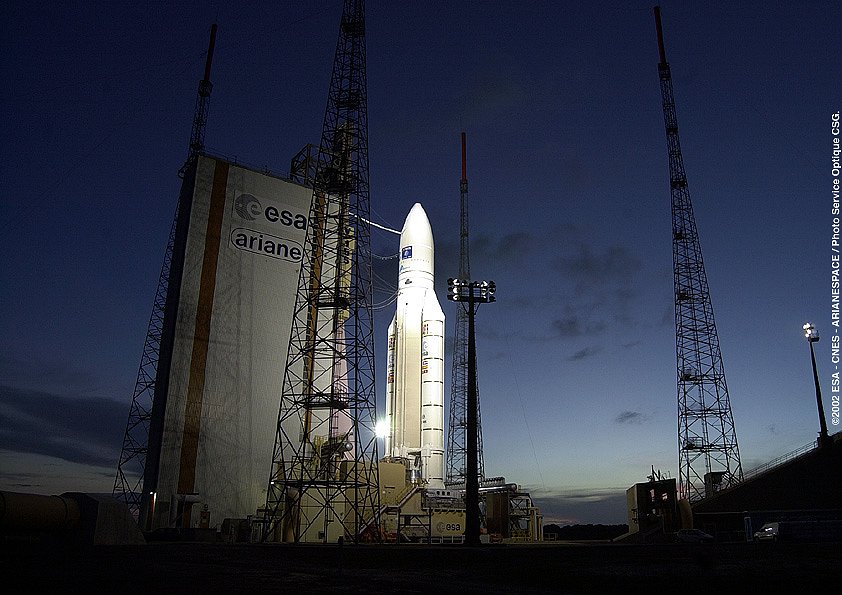

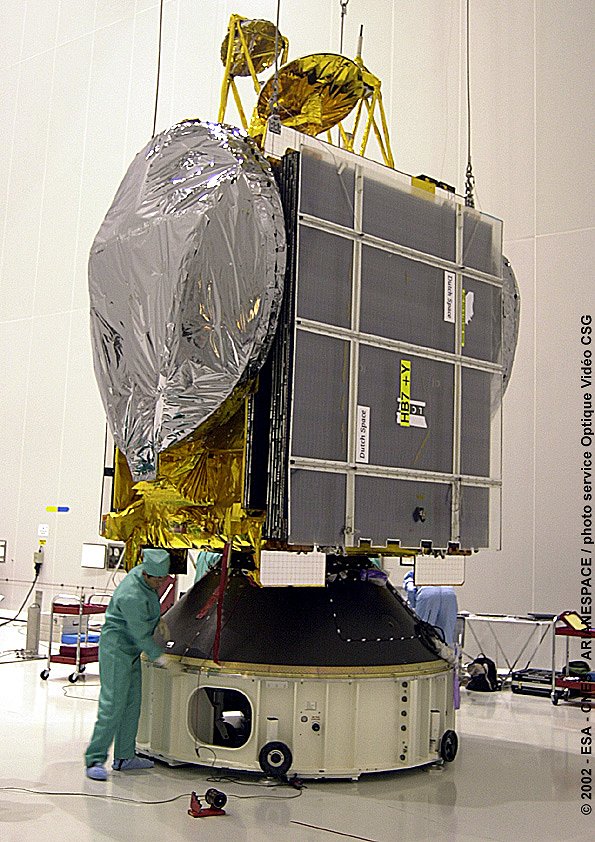

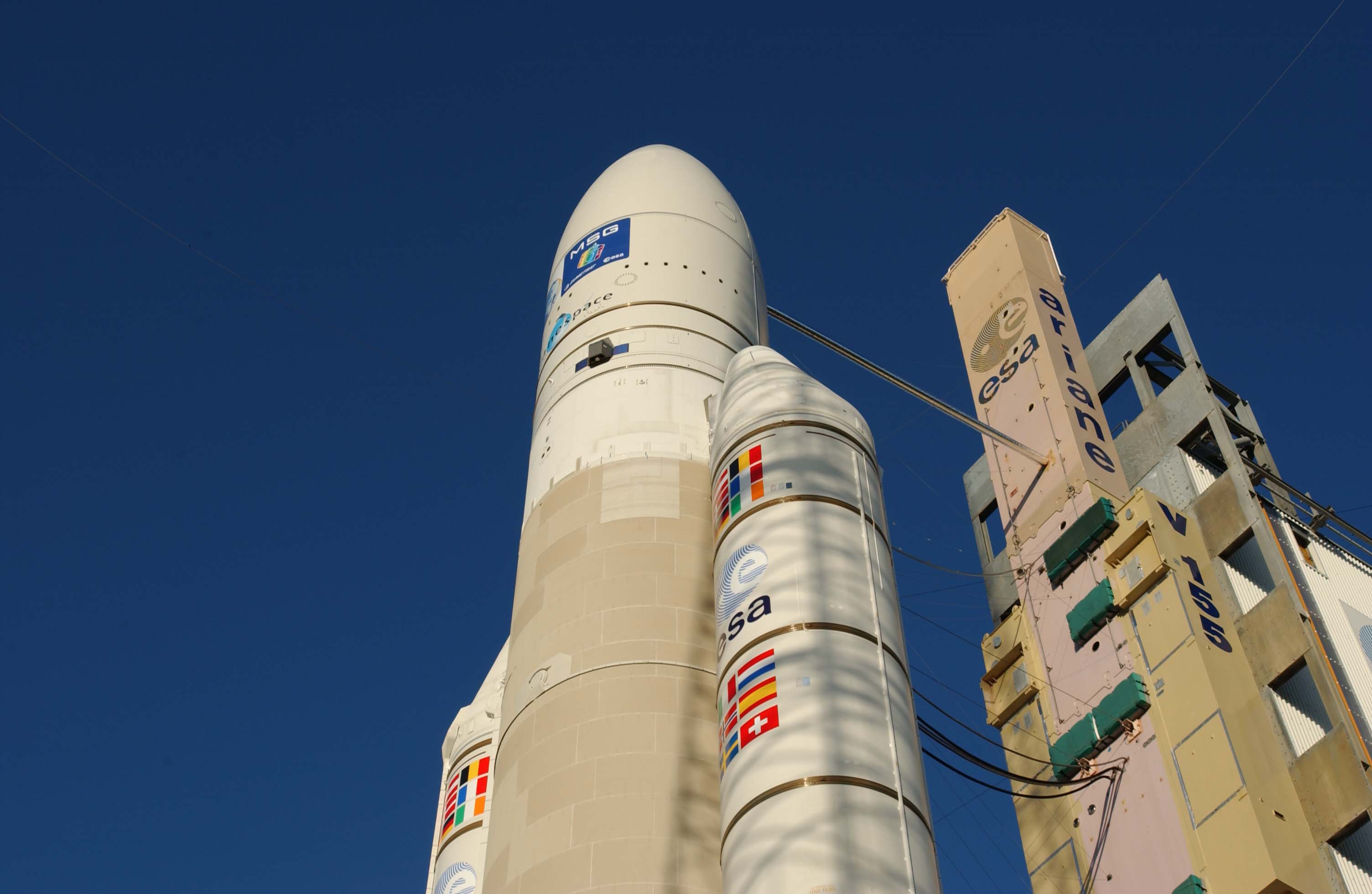

ARIANE 513 V155 Lancement d' Ariane 513 le 29 août après un report de 24 heures du à un problème de liaison avec le satellite Meteosat. Ariane décollé à 0 h 15 mn heure de France de l' ELA 3. Près de 20 mn après les deux satellites Atlantic Bird 1 (Eutelsat) et MSG 1 (Méteosat de seconde génération) sont correctement mis sur orbite GTO. 5 septembre Ariane 517 V157, mise en place de l' étage ESC A sur l' EPC. ARIANE 44L V154 Lancement le 6 septembre d' Ariane V154 à 3 h 44 locale du CSG de Kourou. Le satellite Intelsat 906 est correctement mis en orbite GTO, il sera calé par 64° 15 E. C' était la 10 eme mission de l' année pour Arianespace et l' avant avant dernier lancement pour Ariane 4. La prochaine mission sera le premier vol d' Ariane 5 ESC a dans deux mois avec le nouvel étage supérieur cryogénique. 11 septembre, la sonde Rosetta arrive à Kourou en vue de sa préparation pour sa mission prévu sur Ariane 5 le 12 janvier prochain à 4 h du matin. (heure de Paris). Elle pèse 3.054 kg, dont 1.653 kg d'ergols (MON et MMH). C'est une mission Ariane très particulière, avec un allumage retardé de l'étage EPS, vers 150°W de longitude (en visibilité de Hawaiï et de Tahiti), après un long vol en phase balistique. L'extinction de l'EPS et l'injection sur orbite de libération se fera en visibilité de Kourou, après presque un tour de Terre, soit 2h20min après le décollage. Rosetta survolera la comète Wirtanen en 2009. 11 septembre Ariane 517 V157, mise en place de la case à équipement sur le lanceur. 30 septembre Ariane 517 V157, transfert du lanceur vers le BAF. 10 octobre, Ariane 517 V157, arrivée du satellite Stentor du CNES en Guyane. Stentor 2068 Kg sera chargé de valider en orbite les technologies de pointe qui seront intégrées dans les prochains satellites de télécommunications. Pendant toute la vie orbitale du satellite sera effectuée une caractérisation précise de certains équipements et sous-systèmes du satellite en fonction de leur durée de fonctionnement. Enfin, il permettra la réalisation de démonstrations de services faisant appel aux télécommunications spatiales. L'utilisation de la charge utile pour démontrer de nouveaux services en télécommunications ou pour effectuer des expérimentations de transmission, sera possible aux expérimentateurs. 12 octobre, Ariane 517 V157 transfert du lanceur du BAF en ZL3. L' étage cryogénique ESC A va être remplir de propergols puis deux simulations de compte à rebours seront réalisées. AR517 sera ensuite ramené dans le BAF pour terminer la préparation du vol V157 prévu pour le 8 novembre prochain avec les satellites Eutelsat HOT BIRD 7 et Stentor. 14 octobre, Arianespace annonce une série de mesure approuvée par ses actionnaire le 11 octobre dernier afin de sortir du "rouge" en 2003. La société qui accuse 193 Md' euros de perte lors du dernier exercice va mettre les bouchés doubles pour réduire "son train de vie". La première mesure consistera à réaliser que des lancements doubles avec uniquement des AR5 ESC A. Les satellites destinés à l' orbite basse en 2006-2007 seront lancés par des Vega ou des Soyouz. Arianespace va aussi demander à l' ESA et ses états membres de l' aider dans la participation aux frais d' entretien du CSG ( les bases US sont gratuites pour les opérateurs). Pour le personnel, la société devra réorganiser l' emploie de ses 380 salariés pour d' une part conserver le carnet de commande (40 satellites à lancer d' ici 2005), commander un nouveau lot de lanceur (P3 réduit de 50 à 30 exemplaires) au meilleur prix (50 % de moins que le lot de 1995) et enfin gérer la fin des AR 4 en 2003. Bref Arianespace espère réaliser 6 à 8 tirs par an avec cette nouvelle organisation. 16 octobre Ariane 517 V157, la RSL (Répétition Système Lanceur) est au programme. Cette opération majeure consiste à dérouler intégralement une chronologie de lancement jusqu'aux dernières secondes : remplissage EPC et ESC-A. Un objectif spécifique s'est greffé sur la RSL L517 avec l'allumage du moteur Vulcain 2 (et bien sûr une passivation des EAP !). Les opérations de mise en froid et de remplissage se sont déroulées pour atteindre la séquence synchronisée en début de soirée. Ce n'est qu'à la quatrième tentative de passage de la SeqSyn que les paramètres ont permis de basculer en chronologie positive avec la mise à feu du Vulcain 2, pendant environ sept secondes. Le retour du lanceur L517 au BAF, sur la table AR5.2 est prévu le 18. Les résultats de niveau 0 de la RSL sont attendus en début de semaine prochaine. 22 octobre Ariane 517 V157, le lanceur est transféré vers le BAF après le succès de la répétition de chronologie RSL et la mise à feu du moteur Vulcain 2 le 16. Les deux satellites Stentor et Hot Bird vont être installé au sommet du lanceur pour un lancement maintenant programmé le 28 novembre. Une seconde RSL est prévue le 5 novembre prochain. 22 octobre Ariane 44L V156, début de la campagne de lancement avec la mise en place de l' étage L220. Le second L33 est installé le lendemain. Le lancement est prévu pour le 4 décembre avec NSS 6 (satellite de télècomunication japonais). Ce sera l' avant dernier lancement d' une AR4. 29 octobre Ariane 44L V156, mise en place des PAL sur le lanceur. 28 octobre, Ariane 518 V158, dans le bâtiment EPCU du centre spatiale de Kourou, les ingénieurs et techniciens de Italy's Alenia Spazio travaillent d' arrache pied en vue de la préparation de la sonde Rosetta qui sera lancé le 12 janvier prochain par Ariane 5. La mission de cet engin de 3000 kg est de survoler Mars en août 2005 et par réaction de gravitation de s' élancer la comète Wirtanen en 2009 en ayant réaliser deux survol de la terre en novembre 2005 et 2007. La fenêtre de lancement de 19 jours à compter du 12 janvier devra impérativement être respecter pour cette mission. Au cours de son vol, Rosetta croisera deux astéroïdes (Otawara and Siwa). Photo Cédric Donier 8 novembre, Arianespace signe son 250 eme contrat depuis sa création avec la compagnie de télécommunication indienne PT Telekomunikasi Indonesia afin de lancer le satellite TELKOM-2 fin 2004. C' est le 11 eme contrat Arianespace signé cette année. 11 novembre, Ariane 517 V157, Arianespace annonce le lancement pour le 28 novembre prochain suite aux essais concluant des tests de compte à rebours réalisé en octobre et le 5 novembre dernier (remplissage simultané des réservoirs de l' EPC et de l' étage ESC A en ergols cryogénique). Préparation des satellites

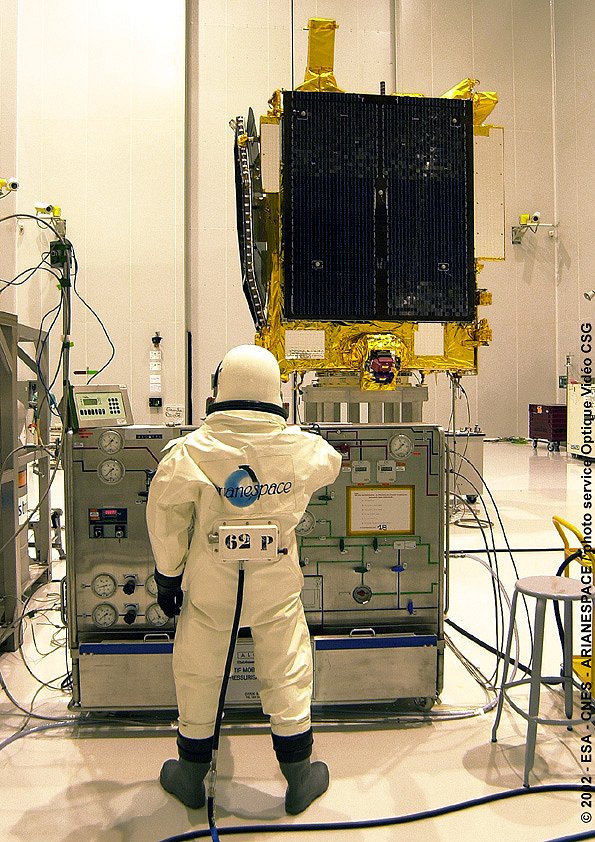

Eutelsat HotBird 7 et Stentor. D' une masse de 3,350 kg au lancement, Hot Bird
est équipé de 40 transpondeurs en bandes Ku pour couvrir l' Europe, l' Afrique
du Nord et le Moyen Orient. Il sera placé en passager supérieur dans la coiffe
d' Ariane. Stentor construit par Astium est un démonstrateur pour les futures
télécommunication par satellites en orbite GO. il sera placé en passager

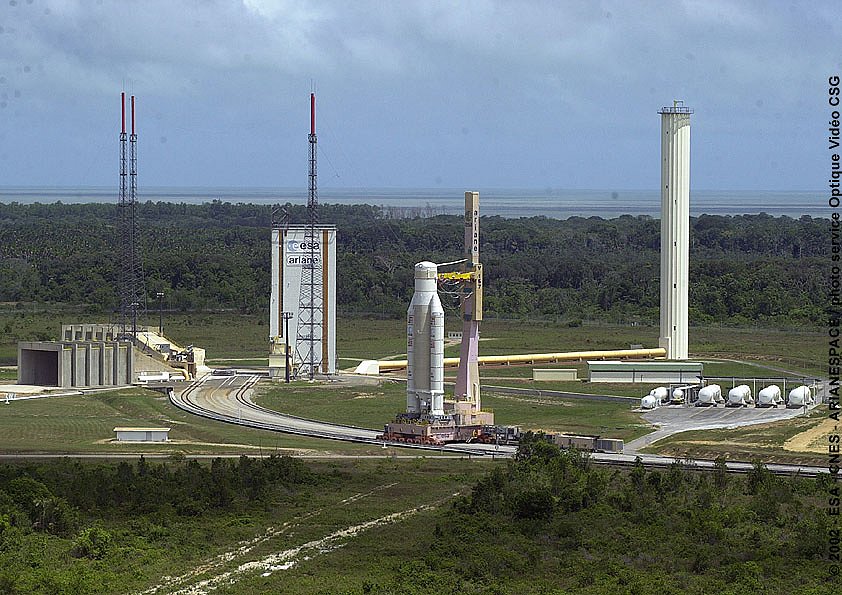

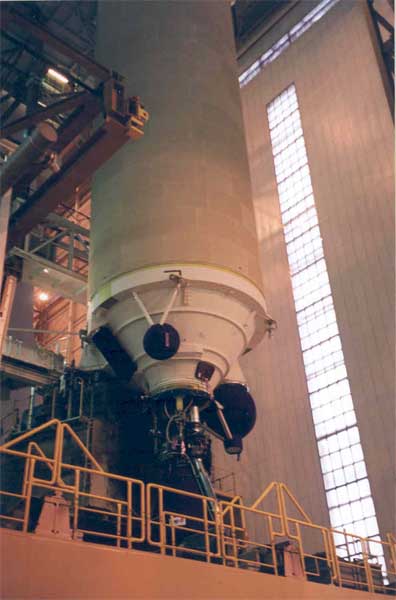

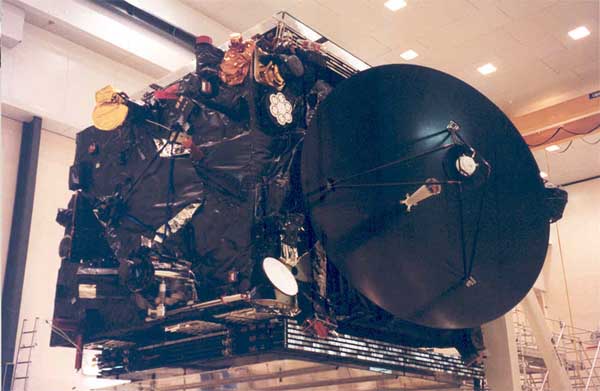

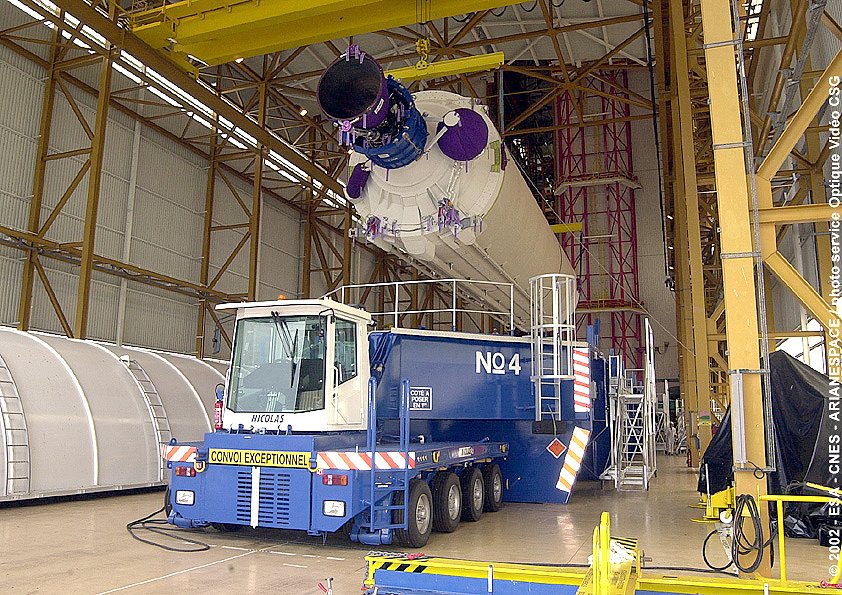

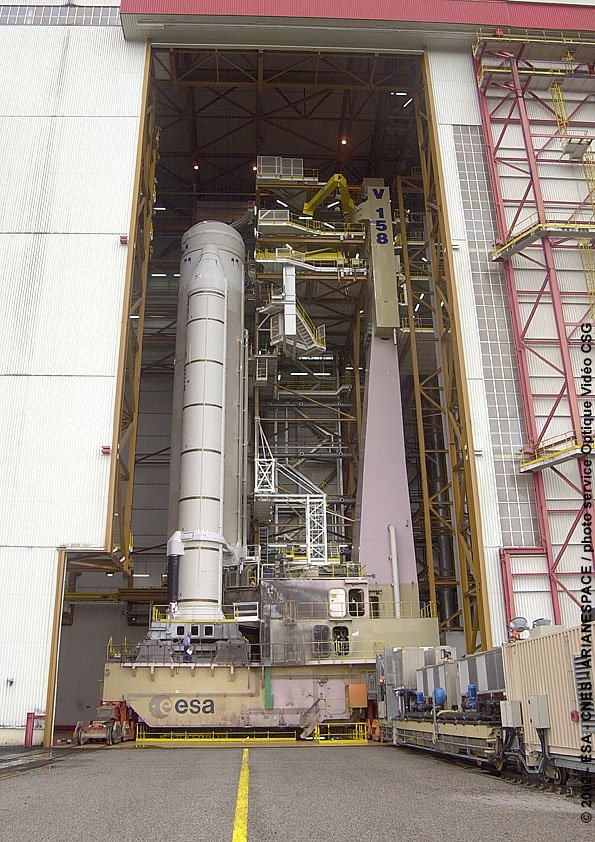

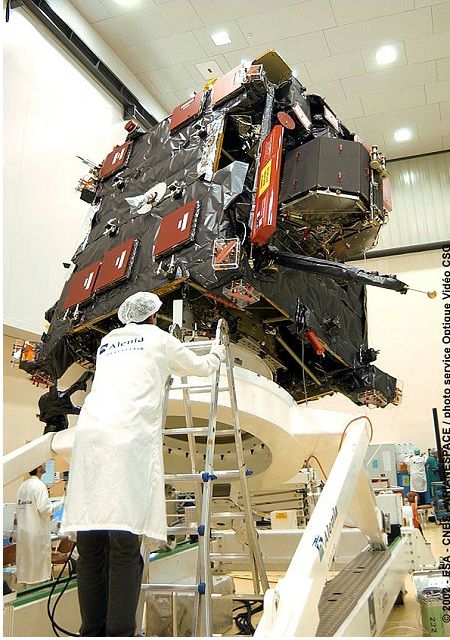

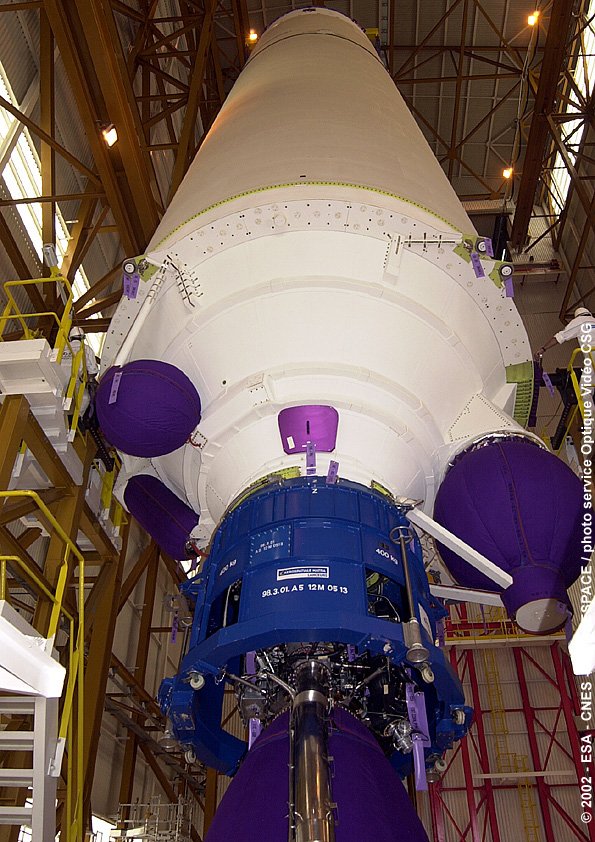

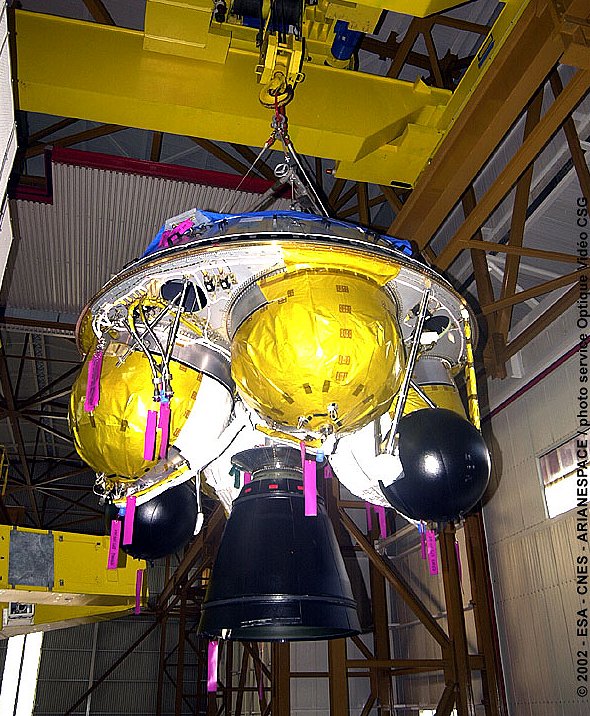

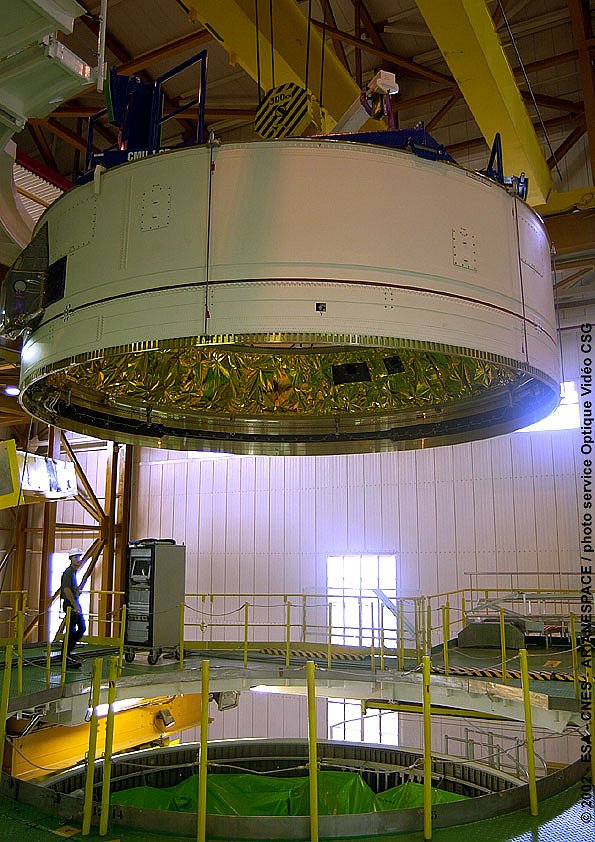

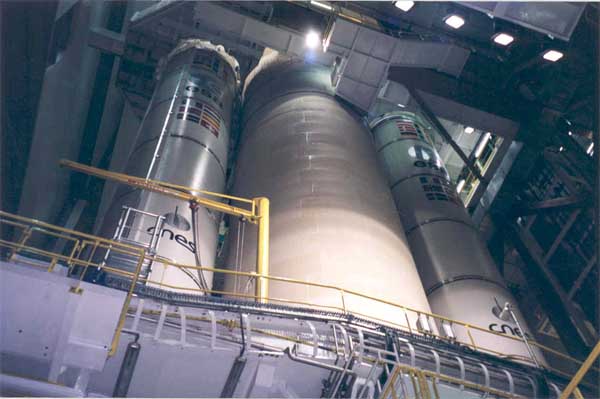

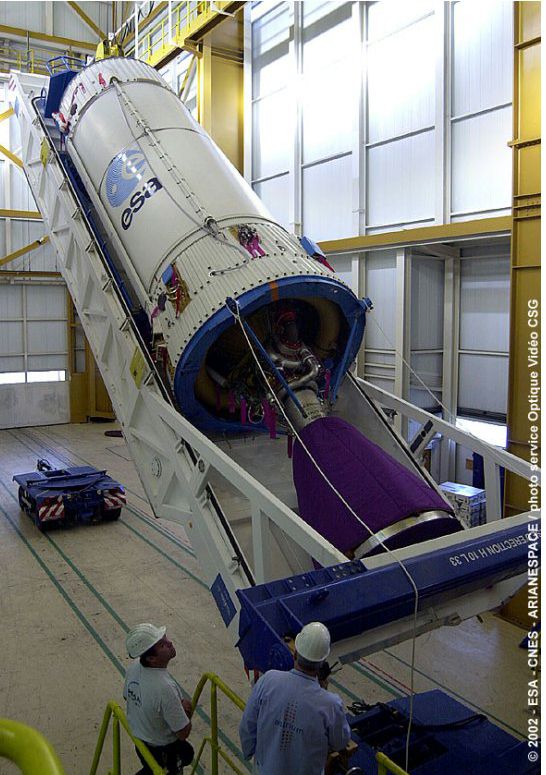

inférieur dans la coiffe. 15 novembre, Ariane 44L V156, arrivée du satellite New Skies Satellites' NSS-6 au CSG dans le bâtiment S1B. 19 novembre, début de la campagne Ariane 518 V158 qui permettra de lancer en janvier prochain la sonde Rosetta vers la comète Wirtanen en 2009. Ce sera l' utilisation de la première Ariane 5G+ dite Versatile caractérisée par un composite inférieur identique aux version G (avec des EAP dotés de tuyères modifiées, les mêmes que sur les EAP de L517) et un étage supérieur EPS amélioré emportant 250 kg d' ergols en plus et équipé d' un moteur Aestus plus puissant. Le principal avantage de cet étage est d' être réallumable en vol, la trajectoire de la sonde nécessitant une phase balistique de quelques heures autour de la terre avant l' injection sur la trajectoire voulue.

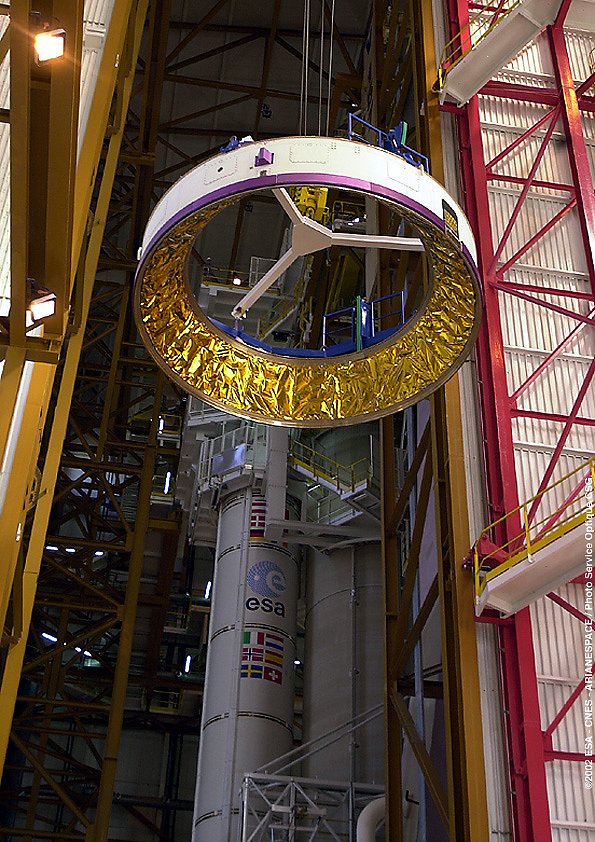

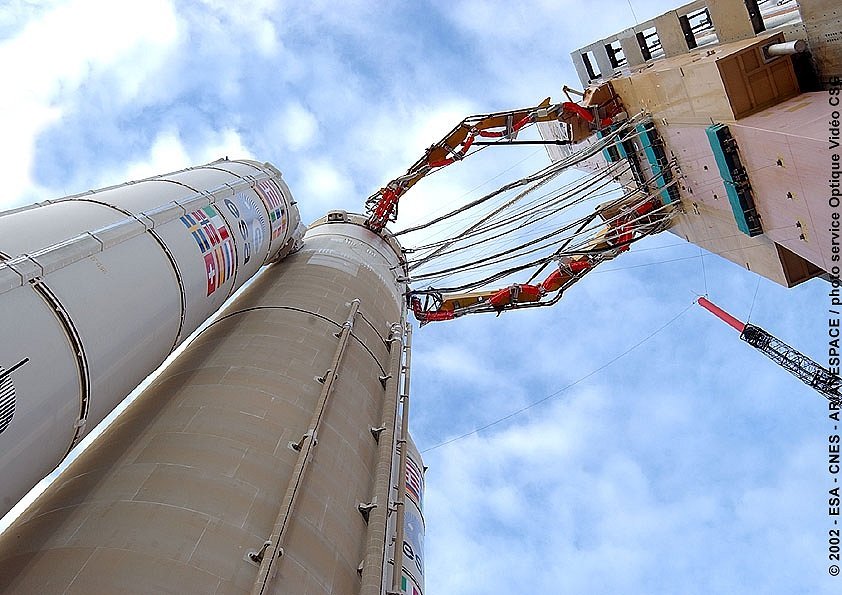

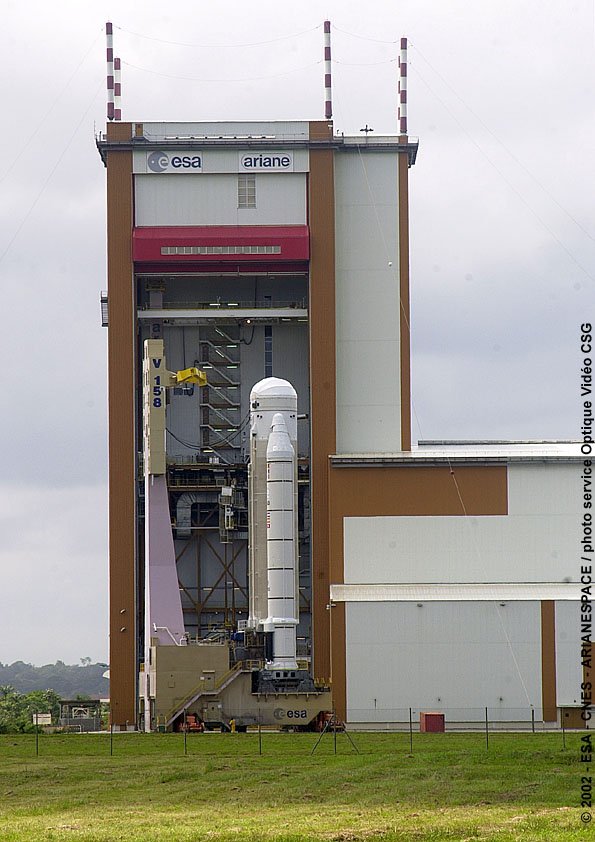

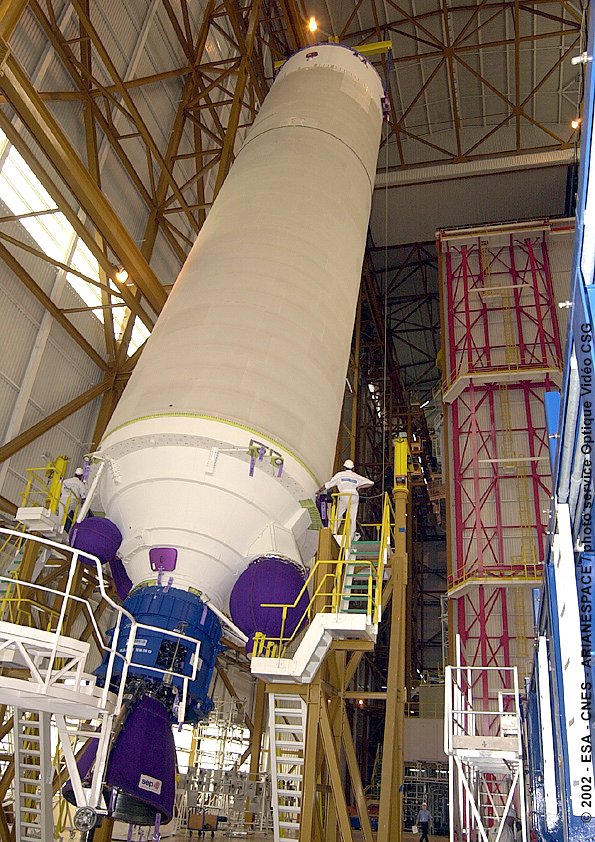

V158 dans le BIL Photo Cédric Donier. 26 novembre, Ariane 517 V157, les
responsables du CSG donne leur feu vert pour le lancement le 28 entre 19 h 21 et

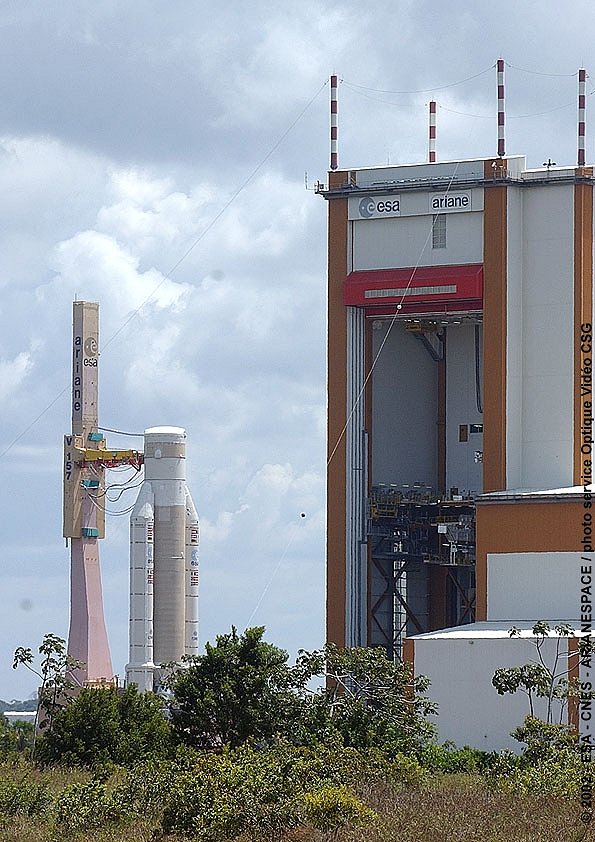

20 h 04 locale. 28 novembre, lancement avorté pour Ariane 517 V157. Après un compte à rebours arrêté à H -13 s une première fois pour un problème de calculateur sur le lanceur, le décompte reprend jusqu' au largage des bras cryogéniques de l' étage ESC A à H-5 s, mais le moteur Vulcain 2 de l' étage principal EPC ne s' allume pas. 29 novembre, Arianespace publie un premier bulletin d' information. Le tir avorté de cette nuit serait du à un problème dans les AMF (allumeurs de mise en froid) les deux petits chalumeaux de chaque coté de la tuyère principale. Ils servent à bruler l' hydrogène gazeux qui sort des tuyères d' échappement du moteur pendant justement la mise en froid du moteur afin de prévenir tout risque d' explosion par accumulation de nuage de H2. Cette mise en froid permet de faire couler de l' H2 dans les canalisation afin de minimiser les éventuels chocs thermiques aux turbopompes et autres organes sensible du moteur quand l' hydrogène et l' oxygène liquide couleront vraiment dans le moteur. La vidange des réservoirs de propergol de l' étage ESC A va prendre près de 25 heures par les lignes de purge, puis le lanceur sera ramené dans le BAF pour rechercher la panne des allumeurs et reconnecter les bras cryogéniques. Le lancement devrait être repoussé d' une bonne semaine. Ce léger retard ne devrait pas avoir des répercutions sur le tir V156 de l' avant dernière Ariane 44L à la mi-décembre ni sur le tir V158 prévu le 12 janvier 2003 pour lancer la sonde Rosetta avec une autre Ariane 5 déjà en préparation sur la seconde table de lancement. Une nouvelle date sera annoncé en début de semaine. 5 décembre, Arianespace annonce

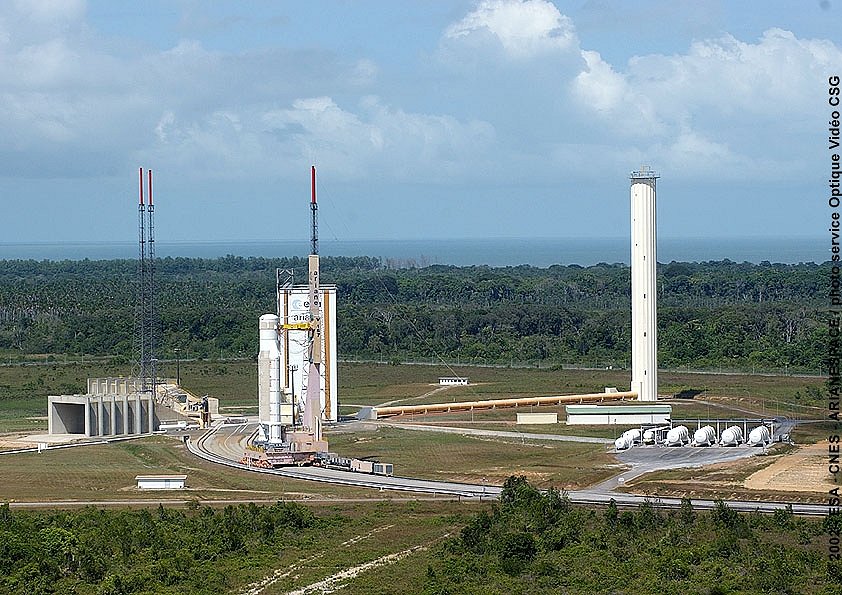

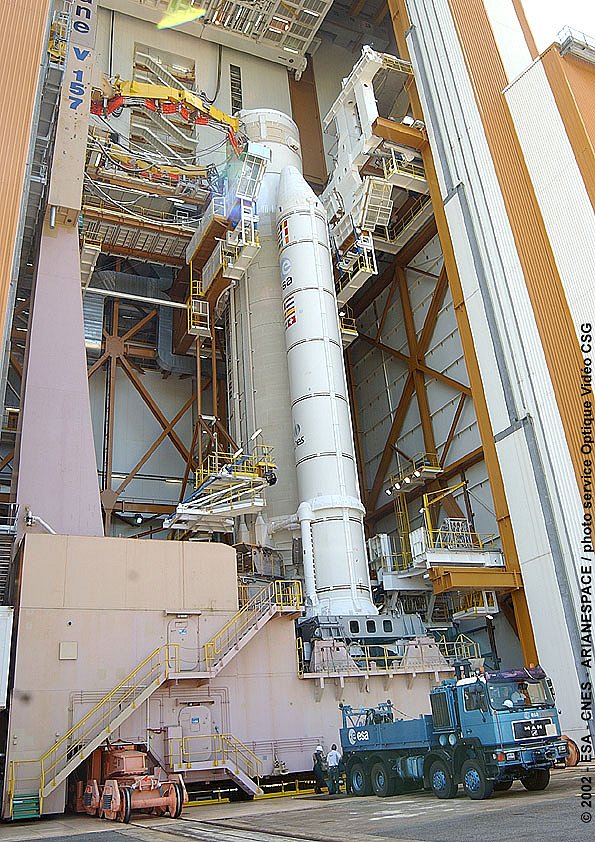

la reprise de la campagne V157 pour un lancement le 11 entre 19h22 à 20h14
heure de Kourou (de 23h22 à 00h14 heure de Paris). Les allumeurs AMF ayant
été changé par précaution. Ces derniers bien qu' ayant été allumés pour
brûler l' excès d' hydrogène du moteur Vulcain n' étaient pas réellement en
cause lors du tir "avorté" du 28 novembre, l' ordre d' exécution n'
a visiblement pas été reçu par le calculateur qui a de ce fait interdit l'

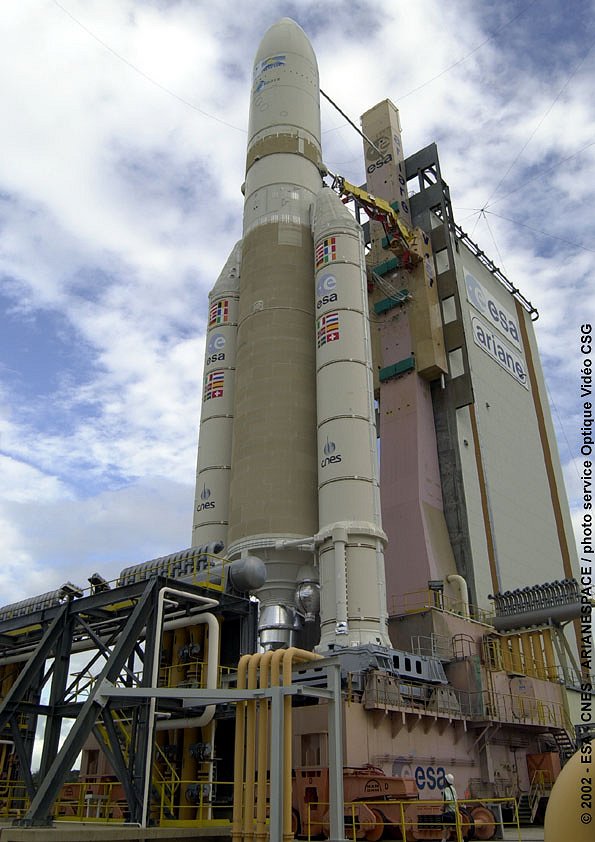

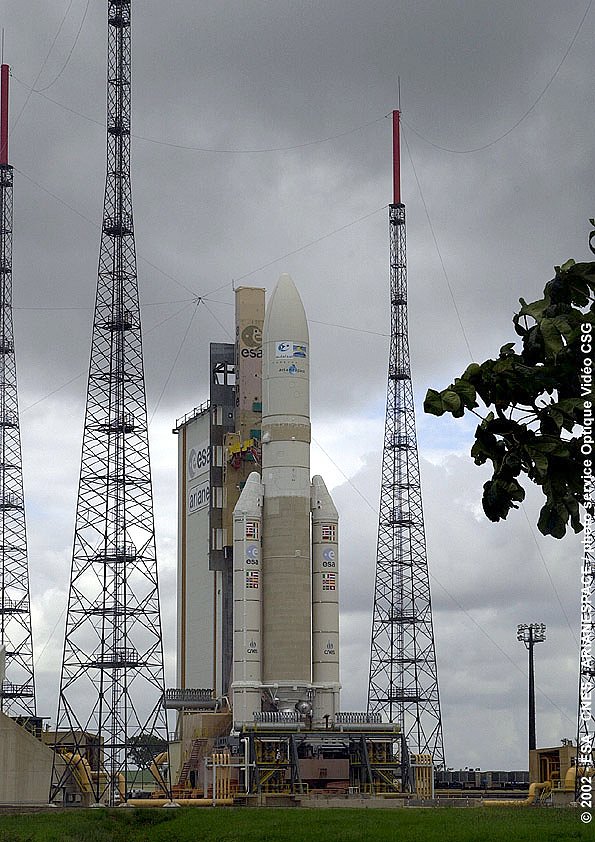

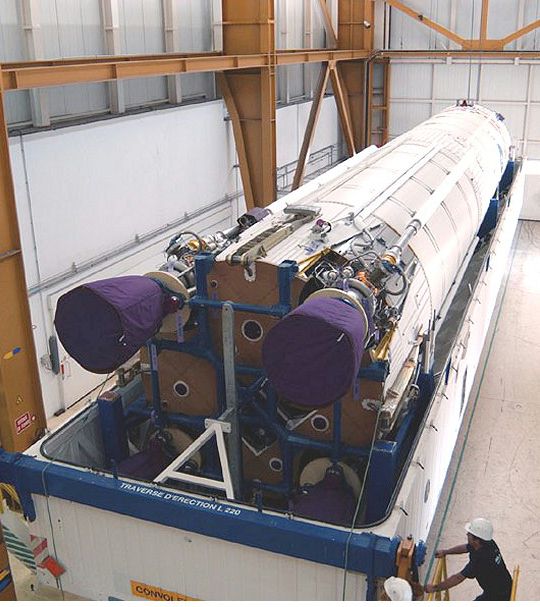

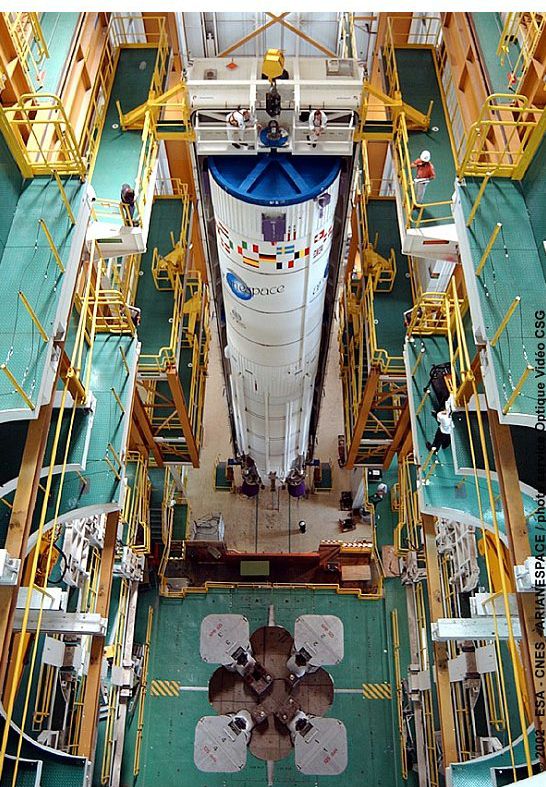

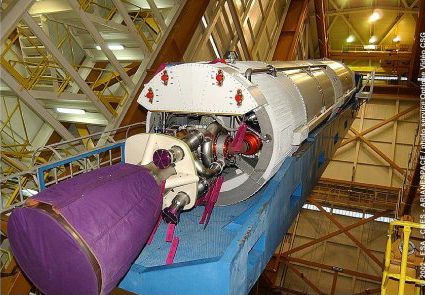

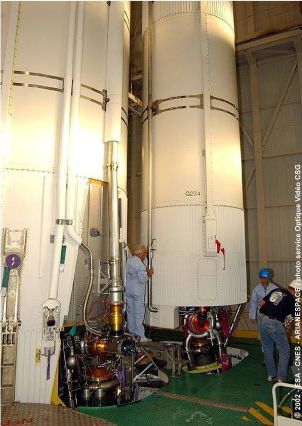

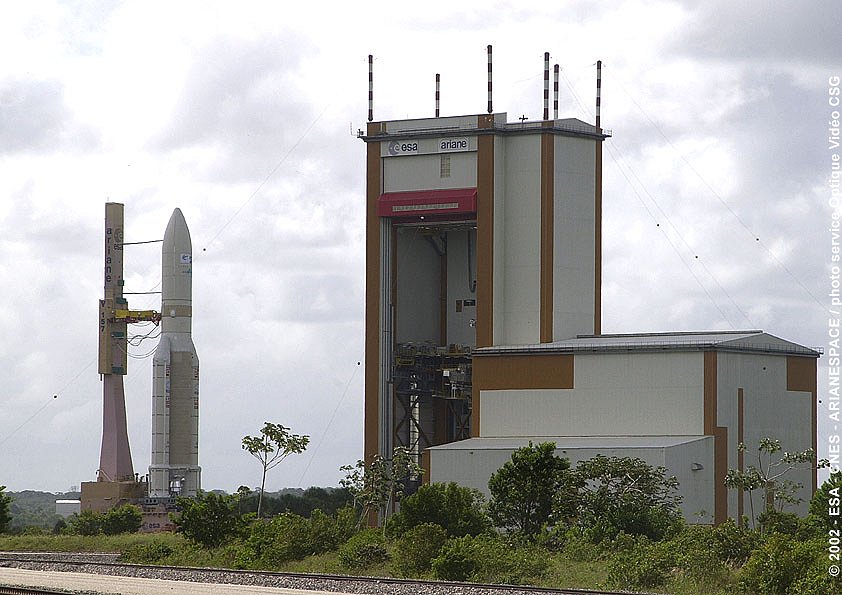

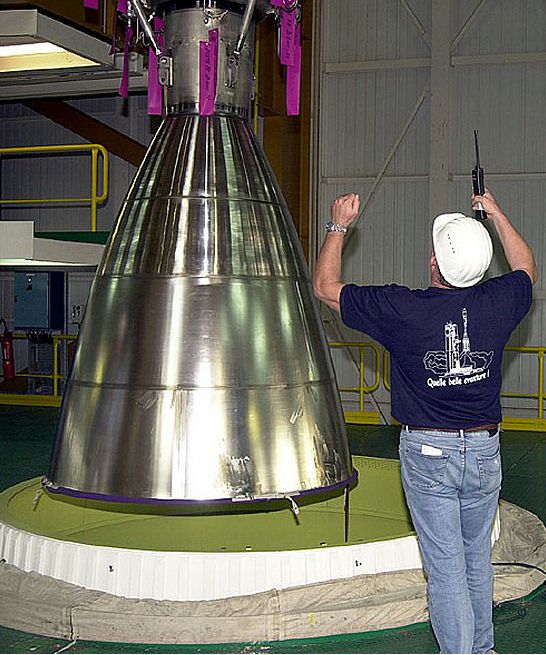

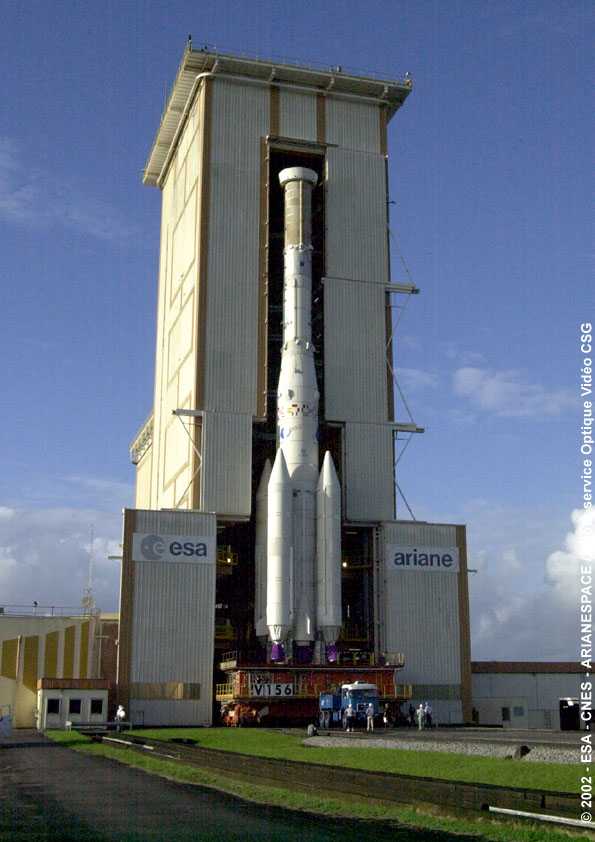

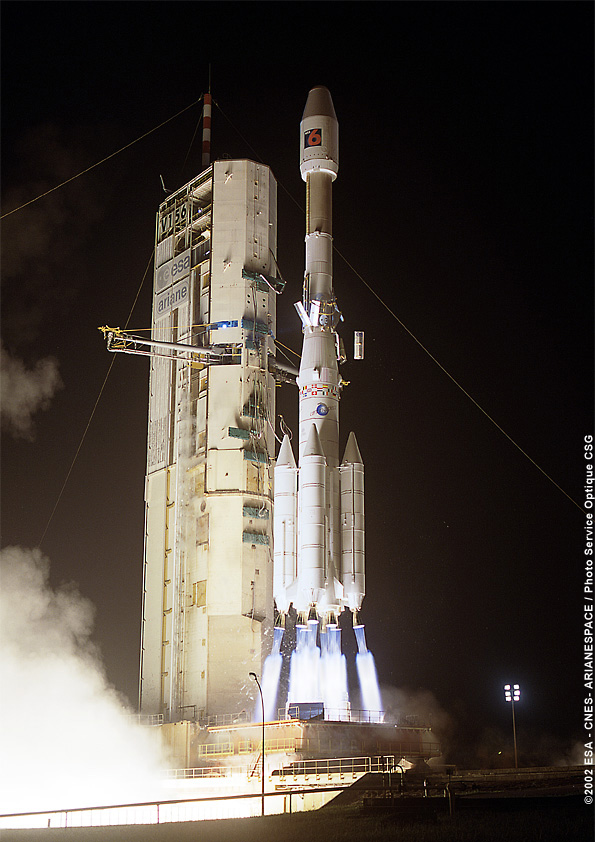

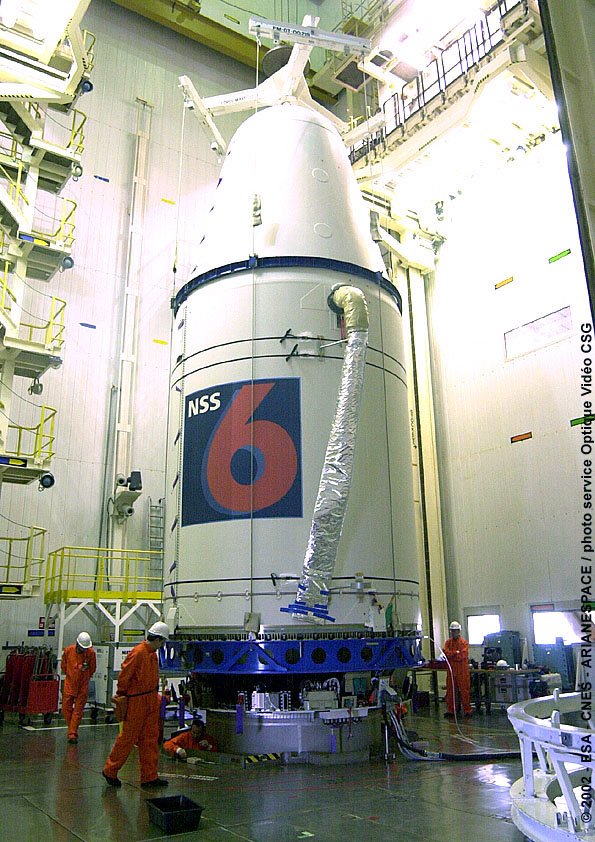

allumage du moteur. 10 décembre, Ariane 517 V157 transfert du lanceur en ZL3 10 décembre, Ariane 44L V156, mise en place de la coiffe abritant le satellite NSS 6 sur le lanceur. le lancement est prévu le 17 décembre. Les services de déminage ont été appelés mercredi au centre spatial guyanais, à Kourou, en raison d'une alerte à la bombe à quelques heures du lancement de la nouvelle version d'Ariane 5, a-t-on appris auprès de la préfecture de Guyane. L'alerte ne remet pas en cause les préparatifs
du décollage d'Ariane, prévu à 19h22 heure locale (22h22 GMT), a indiqué la
direction du Centre national d'études spatiales en Guyane. Le niveau 4, le plus élevé sur cette échelle
de mise en sécurité, correspond à une menace directe et avérée.

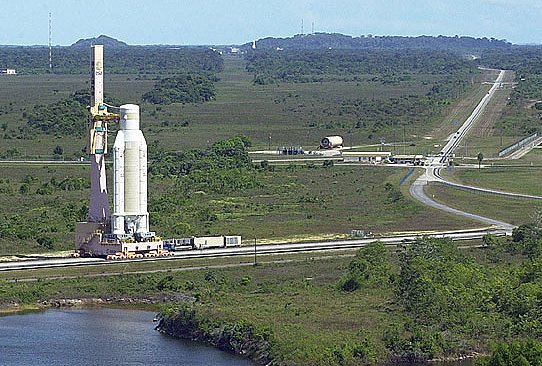

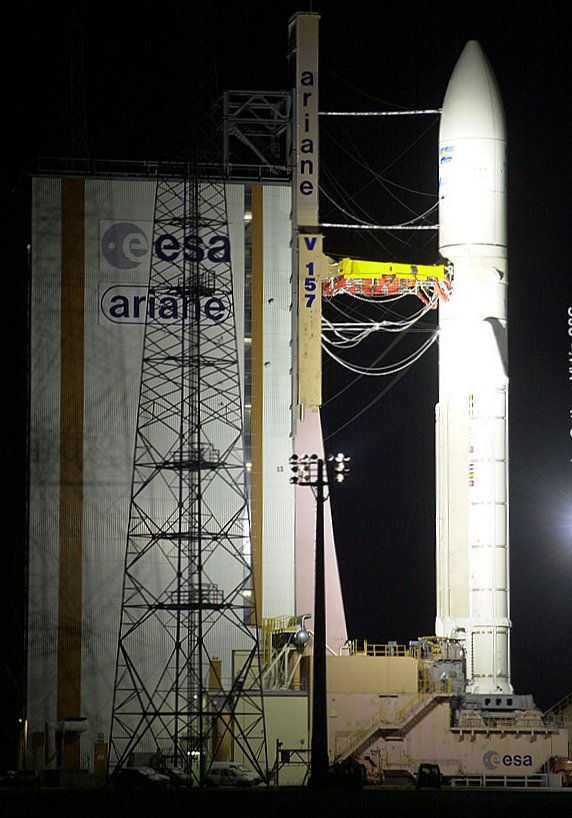

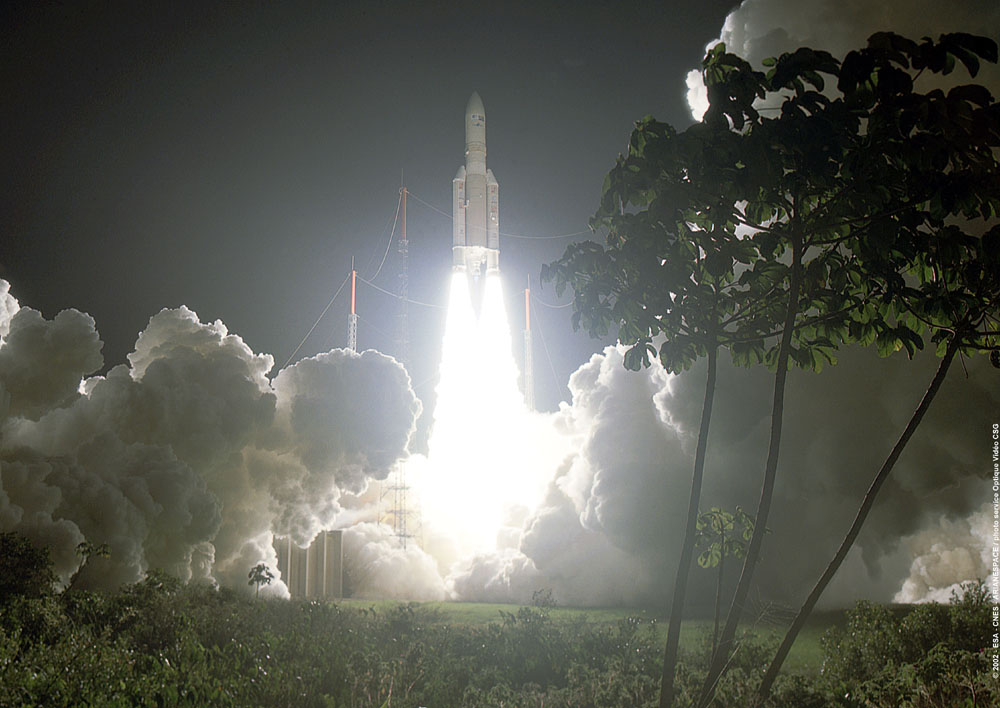

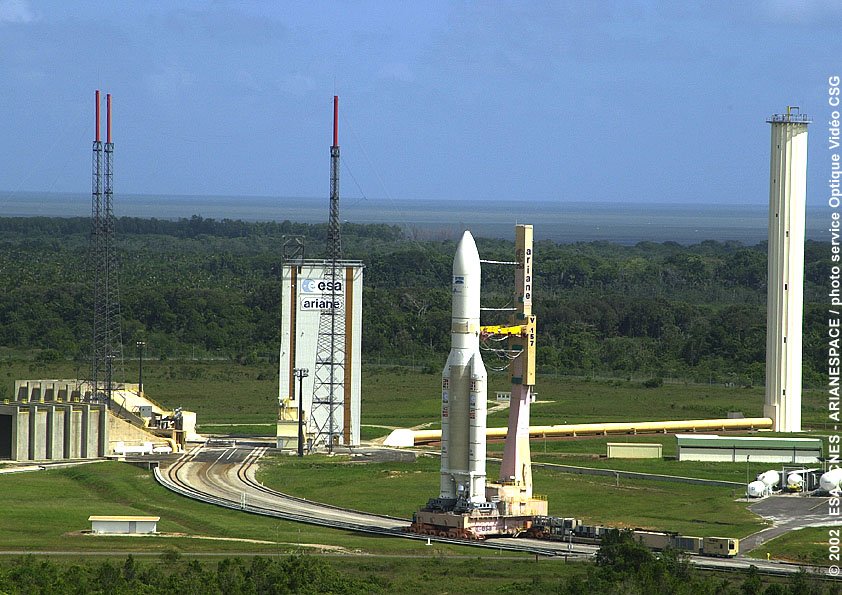

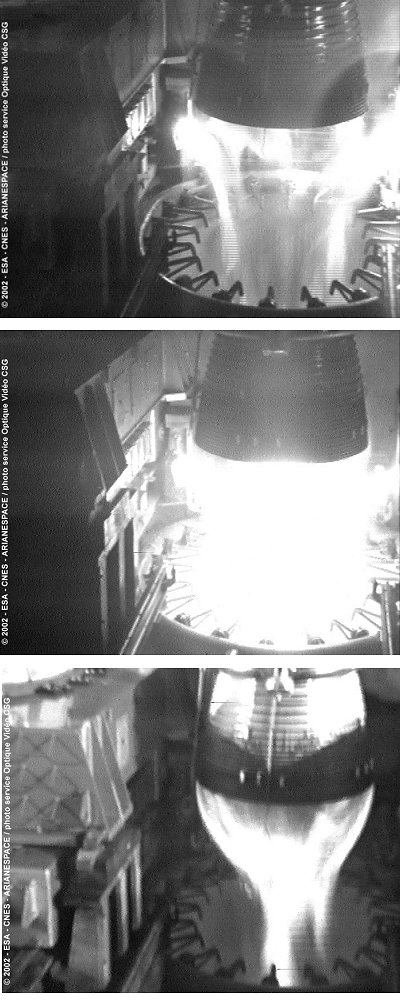

11 décembre, Ariane 5 V157, le lanceur
décolle à l' heure précise 23 h 22 heure française après un compte à
rebours sans histoire. A 2 mn 35, les boosters EAP se séparent suivit de la
coiffe à 3 mn 35. A partir de là, le lanceur ralentit, sa vitesse est de 2,14
km-s et l' altitude de 225 km indiquant un arrêt du moteur Vulcain 2 de l'
étage EPC. Sur sa lancé, il monte à 136 km mais sa vitesse reste la même et

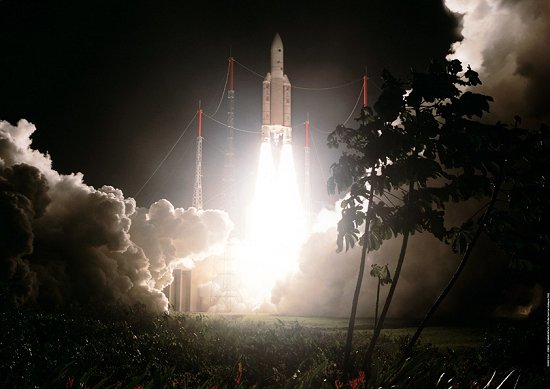

commence à descendre. A 3 mn 45 s, le lanceur retombe dans l' Atlantique et 7
mn après le lancement, la mission est terminée. 12 décembre, à l'issue de la conférence de
presse réalisée au CSG en salle Jupiter Jean Yves Le Gall annonce la

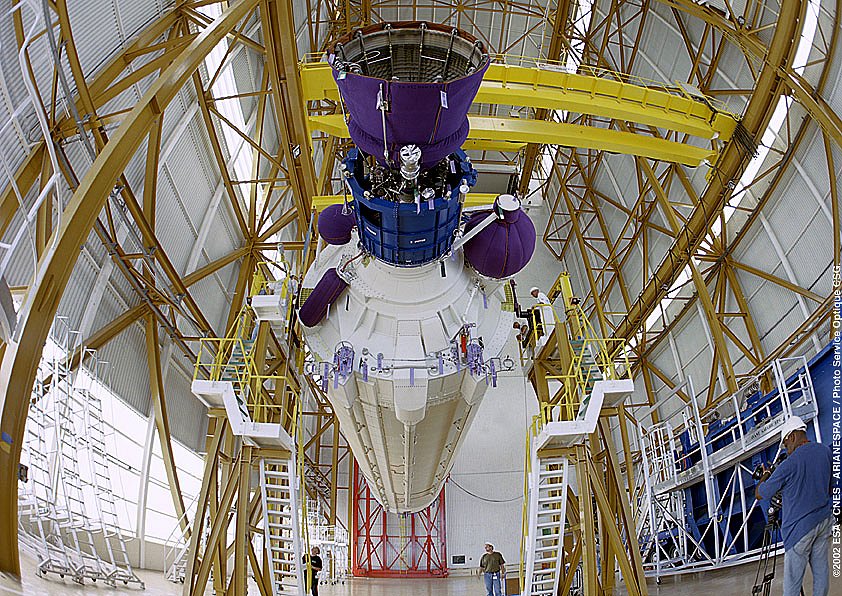

nomination d'une commission d'enquête sur l'échec du V157. L'échec du vol
serait du à un problème sur le moteur Vulcain 5 de l'étage EPC. Cette commission qui entrera en activité dès le 16 décembre devra faire la lumière
sur les causes et les conséquences de cet échec. Elle devra en outre spécifier
si le problème affecte uniquement les Ariane 5ECA ou la version de base Ariane
5G. Arianespace a en commande 42 satellites à lancer: _ Agrani 2 (ancien Thaicom 4) de l' Inde; A cela s' ajoutent quelques autres clients
désirant garder l' anonymat. 12 décembre, lors
de la conférence de presse organisée ce jour à Kourou, Jean-Yves Le Gall,
Directeur général d'Arianespace, fourni les premiers éléments
d'information à la suite de l'échec du Vol 157. Il a annoncé la mise en place
d'une commission d'enquête indépendante. L'échec de ce lancement a causé la perte de deux satellites de 640 millions € dont 388 pour Stentor qui n'était pas assuré. Hot Bird était lui assuré par trois compagnies. Un contrat de 250 millions € a été signé pour couvrir un échec après le lancement avec en plus un contrat joint pour les Hot Bird 6 et 7 avec réclamation pour la perte de seulement un seul exemplaire. Hot Bird 6 a été lancé par un lanceur US Atlas 5 en novembre dernier. A cela s'ajoute le contrat souscrit par Arianespace auprès des assureurs traditionnel dans le cadre de sa politique de relancement (133 millions €) 16 décembre, le lancement de l'avant dernière AR4 vol 156 a été confirmé pour la nuit de mardi à mercredi entre 00 h 04 et 02h 21 heure Française. Cette 115 eme AR4 embarquera le satellite de télécommunications NSS-6 de la société américaine New Skies Satellites. Il sera calé en robite GO par 95°E (au-dessus d'une zone proche des côtes occidentales de Sumatra), et assurera des liaisons de télécommunications directes et multimédia (Internet) vers l'Australie, le Moyen-Orient, l'Afrique du Sud, l'Inde, la Chine, le nord-est et le sud-est du continent asiatique. Sa durée de vie prévue est de quatorze ans. D'autre part, la commission d'enquête suite à l'échec du vol 157 vient d'être constitué. Placée sous la présidence de Wolfgang Koschel, de l'Agence aérospatiale allemande DLR (Deutsches Zentrum für Luft- und Rumfahrt), elle doit déterminer d'ici au 6 janvier les causes de ce dysfonctionnement et ses répercussions éventuelles sur Ariane-5 dans sa version de base, dont un exemplaire doit lancer, en principe à partir du 12 janvier, la sonde européenne Rosetta. La commission comprend en outre Michel Courtois (Alcatel Space), Fabrizio Felici (ESA), Rémy Hergott (CNES) et Robert Lainé (ESA). ARIANE 44L V156 Lancement le 17 décembre d' Ariane V156 à 20 h 04 locale du CSG de Kourou. Le satellite NSS 6 est correctement mis en orbite GTO, il sera calé par 95° E. C' était la 12 eme mission de l' année pour Arianespace et l' avant dernier lancement pour Ariane 4. La prochaine mission d' Ariane sera le lancement de la sonde Rosetta le 12 janvier 2003 par une AR5 sous réserve des premières conclusions de la commission d'enquête du vol 157. A l' origine Arianespace avait programmé 7 lancements dont 6 AR5. 19 décembre, Ariane 518 V158, transfert du lanceur du BIL au BAF. 30 décembre, la commission d'enquête nommée à la suite de la défaillance du vol 157 le 11 décembre dernier continue ses recherches sur l'échec du vol et examine l'impact potentiel sur la préparation du vol 158 avec Rosetta. La commission remettra son rapport final le 6. Jusqu'à cette date, les opérations sur le lanceur actuellement dans le BAF sont mis en suspend. Le lancement prévu le 12 janvier sera repoussé de quelques jours, la nouvelle date sera annoncé dans la semaine du 6.
|
