CHRONOLOGIE ARIANE

2010

2010 Sera une très grande année pour Arianespace avec 7 lancements d'Ariane 5, dont le 200eme lancement d'Ariane en fin d'année, le premier vol du Soyouz (Hylas) dans l'été, le second lancement pour l'ATV à l'automne et le premier vol du Vega en fin d'année (LARES & 9 Cubesats
). Arianespace prévoit aussi deux autres lancements de Soyouz (Pléiades-1 & ELISA, Galileo). 14 contrats de lancement sont d'ores et déjà signés.

2 février, V195, arrivée du Toucan au port Pariacabo de Kourou. Le lanceur Ariane 5 est améne dans le BIL. Le lancement est prévu pour le 22 avril.

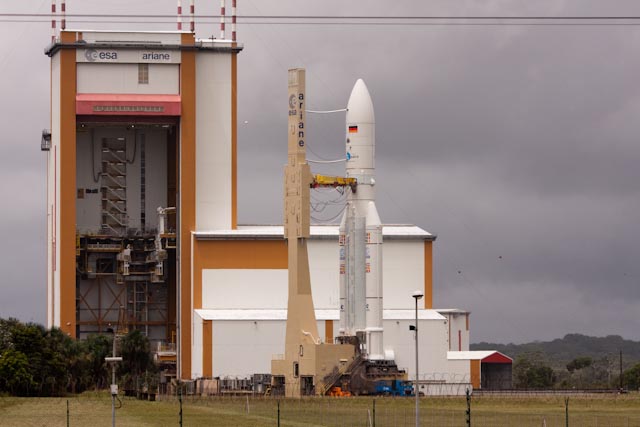

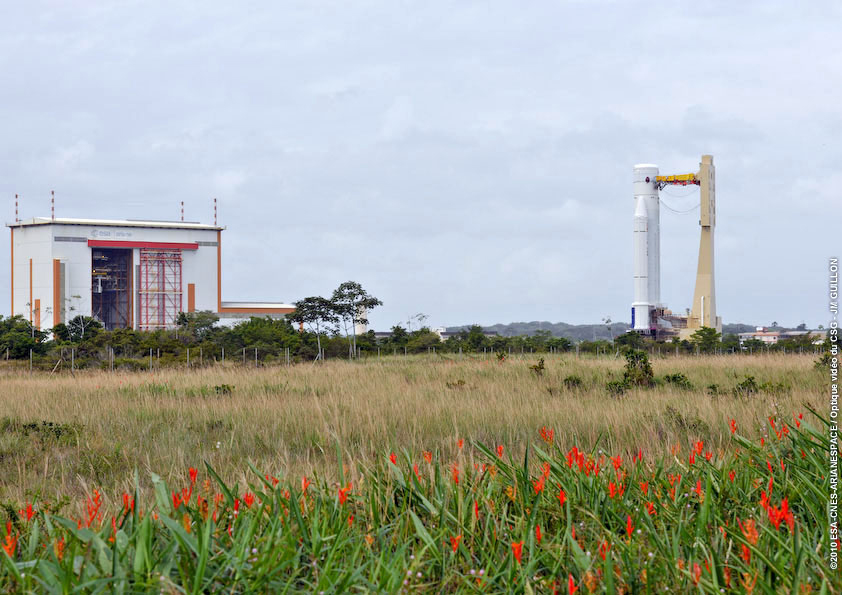

5 février, V194, transfert du lanceur dans le BAF. Le lancement est prévu pour le 24 mars avec ASTRA 3B de SES et  COMSATBw-2, satellite militaire allemand.

9 février, le CSG prend livraison d'un nouveau camion tracteur pour ses opérations au sol avec les tables de lancement et autres transporteurs. Le nouveau véhicule doté de 8 roues tractées prend la relève des MAN. fabriqué par Titan en France, le tracteur est un 6 cylindre de 540 CV équipé d'un système de transmission à deux modes afin de con,trôler les mouvements des roues au millimètres près. Ce "Titan" aura pour première mission de transporter la table de lancement Ariane 5 pour le second tir de l'année en avril. il a aussi opéré sur le site du Soyouz à Sinamari.

11 février, V194, arrivée du satcom Astra 3B
25 février, V194, arrivée du satcom COMSATBw-2

1er mars, Arianespace lancera le premier satcom de OverHorizon, OHO 1 (3200 kg) mi 2012. C'est le 4eme contrat de l'année, après le premier des 10 satellites Galileo avec Soyouz et les satellites Athena et Fidus (3000 kg) du CNES et ASI (Italie).
Début de la campagne V195 avec le déstockage de l'étage EPC dans le BIL. Les EAP suivent le lendemain. L'assemblage a lieu le 3.
10 mars, V195, assemblage de l'étage ECA dans le BIL. Les satellites Arabsat et COMS arrivent le lendemain à Kourou.

ARIANE 5 V194

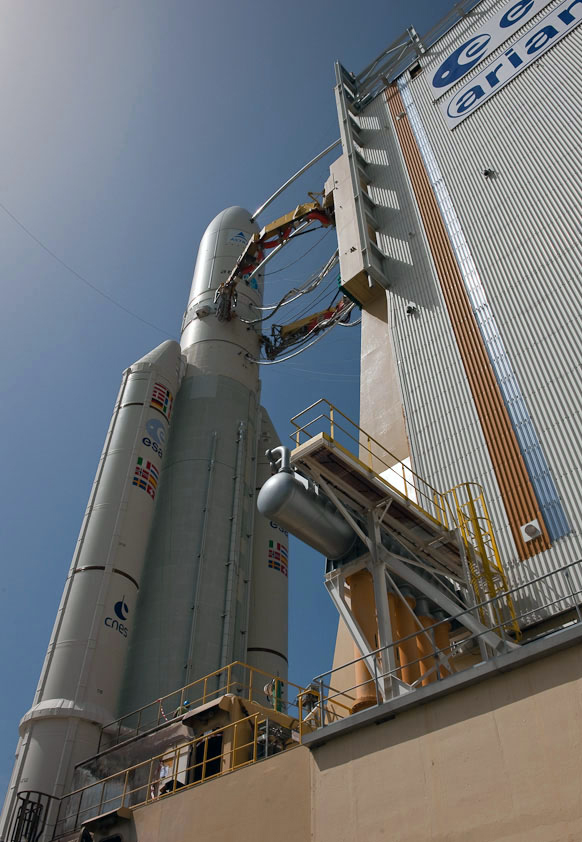

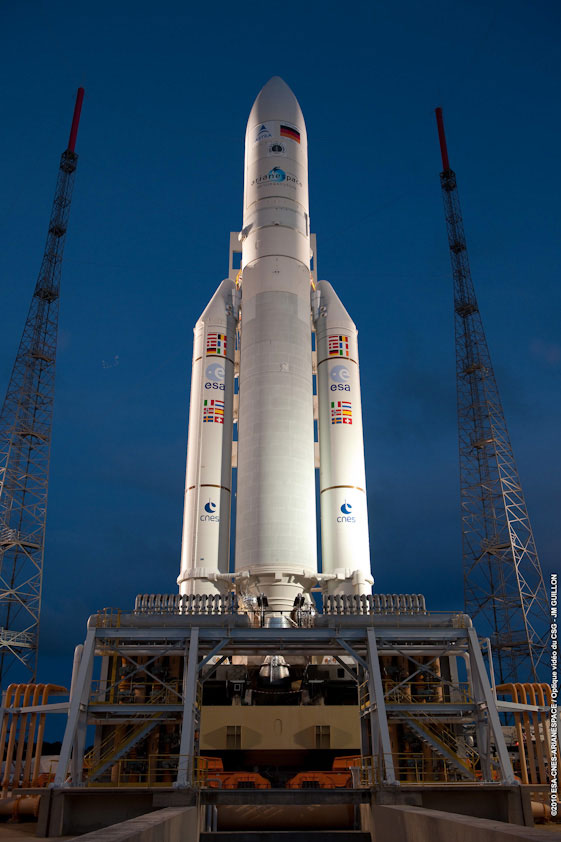

Le 25 mars, la lanceur est amené en ZL 3 pour un tir le 26 à 22h 03 TU. Le 26 mars, le lancement est reporté de quelques jours selon Arianespace suite à un problème sur un sous-système de pressurisation, mettant en cause la sécurité du lancement. Le lanceur est ramené dans le BAF. Une date est annoncé pour le 6 ou le 8 avril.
4 avril, le test de remplissage à froid du SSHeL après remplacement des valves a été pleinement réussi dans le BAF donnant le feu vert pour un lancement le 9 avril entre 21h 59 et 22h 48 GMT.

9 avril, le lanceur est ramené en ZL3. Le décompte débute avec le remplissage de l'étage EPC et ECA. Mais un problème apparaît lors de la mise en froid des lignes, le H0 est décalé au milieu de la fenêtre à 22h 24. Une pause de 10 minutes a lieu à H-7 mn pour recaler l'horaire de tir. Le décompte reprend puis se remet au rouge à H-42 secondes. Selon Arianespace, problème de pressurisation, le lanceur devra encore être ramené dans le BAF. Une autre tentative est prévue vers le 22 ou le 27 avril.
Arianespace décide la création d'une équipe de force et demande un audit de qualité sur la préparation du lanceur et des charges utiles du vol 194. L'équipe de force sera chargée de comprendre et corriger les anomalies rencontrées durant le décompte lors de la tentative du 9 avril. Un premier rapport est attendu le 16 avril. L'audit permettra d'analyser les raisons qui ont conduit à ces problèmes techniques et proposer des réponses correctives. Les conclusions initiale sont attendues avant le vol.

5 mai, Arianespace lancera le satellite Jupiter (6100 kg) de Hughes Network Systems, LLC (Hughes) avec Ariane 5 en 2012.

10 mai, le lancement de V194 semble confirmer pour le 21. Arianespace devra mettre les bouchés double pour réaliser son calendrier de tir cette année. La task force qui a remis son compte rendu définitif la veille a tout de suite diagnostiquer qu'un équipement, la PDG (platine gonflage dépression) qui sert à pressuriser le circuit pneumatique du lanceur, avait un défaut de fabrication. L'équipement neuf a été livré la semaine dernière en Guyane. Arianespace lancera une Ariane 5 par mois jusqu'à décembre.

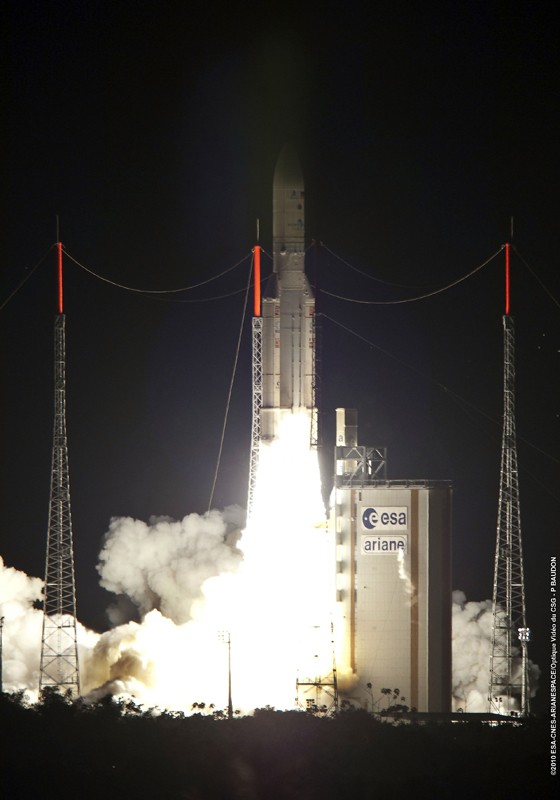

21 mai, Ariane 551 est lancé du CSG à 22h 01 TU. Astra 3B est séparé au bout de 27 minutes et COMSAT Bw2 5 minutes plus tard. C'est le 36 eme tir consécutif depuis 2002. Astra sera placé sur orbite GEO calé à 23°E. IL servira pour la télévision et l'Internet sur l'Europe. COMSAT sera calé par 13,2°E, il servira pour les communications militaire entre les différents corps armés de l'Allemagne.

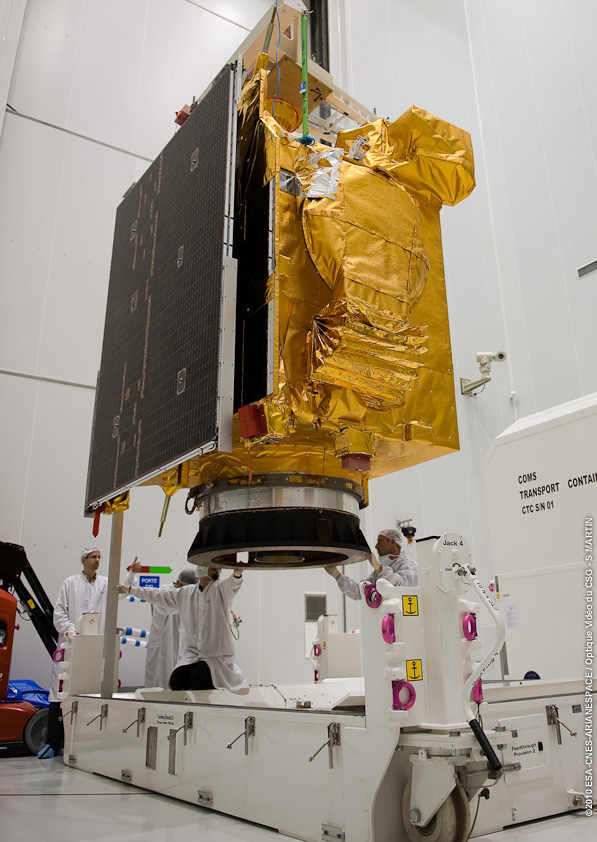

V195 Arabsat et COMS en préparation au CSG

19 mai, Arianespace lancera le satellite militaire britanique Skynet 5D avec Ariane 5 début 2013. Arianespace lancera aussi Intelsat 17 fin 2010 avec Ariane 5.

25 mai, arrivée par avion de l'ATV 2 à Kourou. Il sera lancé en fin d'année vers ISS.

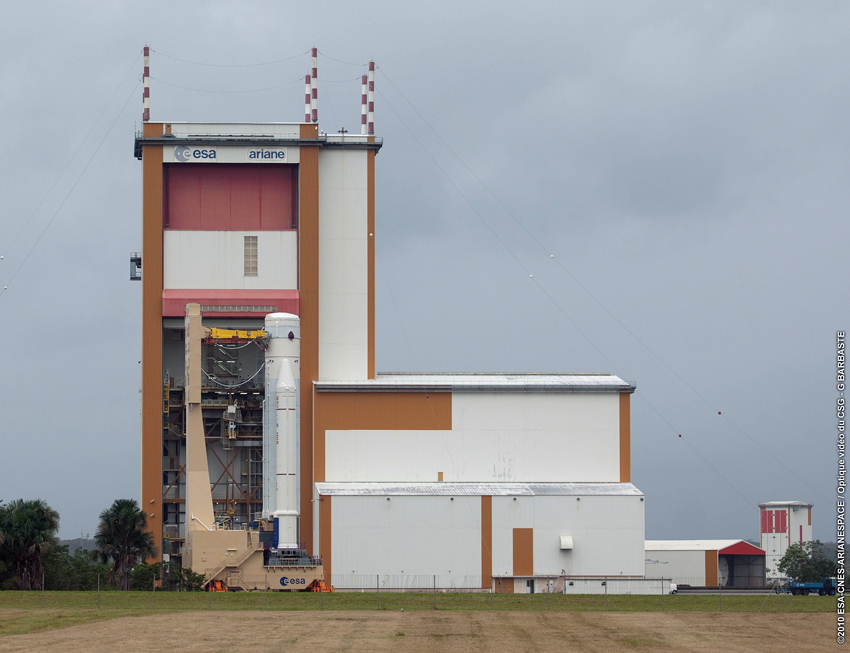

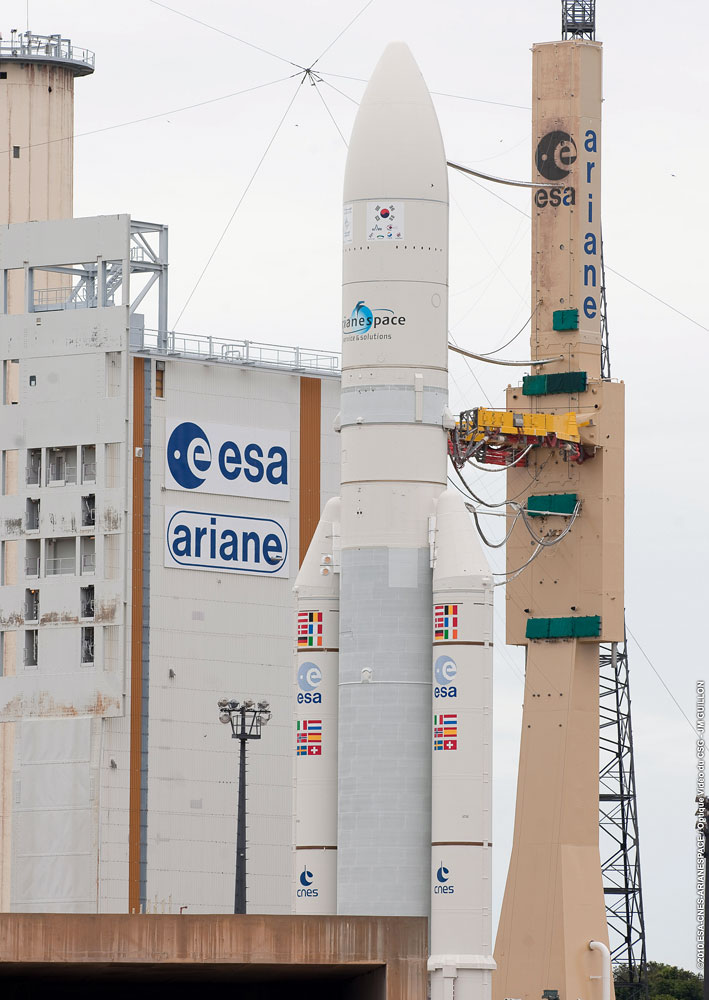

2 juin, V195, transfert du lanceur dans le BAF. Le lancement est prévu pour le 23 juin à 21h 41 TU.

8 juin, V196, début de l'érection de l'étage EPC du lanceur 554. Les EAP suivent le lendemain pour y être assemble le 11.

14 juin, Arianespace lancera VINASAT-2 pour les postes vietnamienne (VNPT) fin 2012.

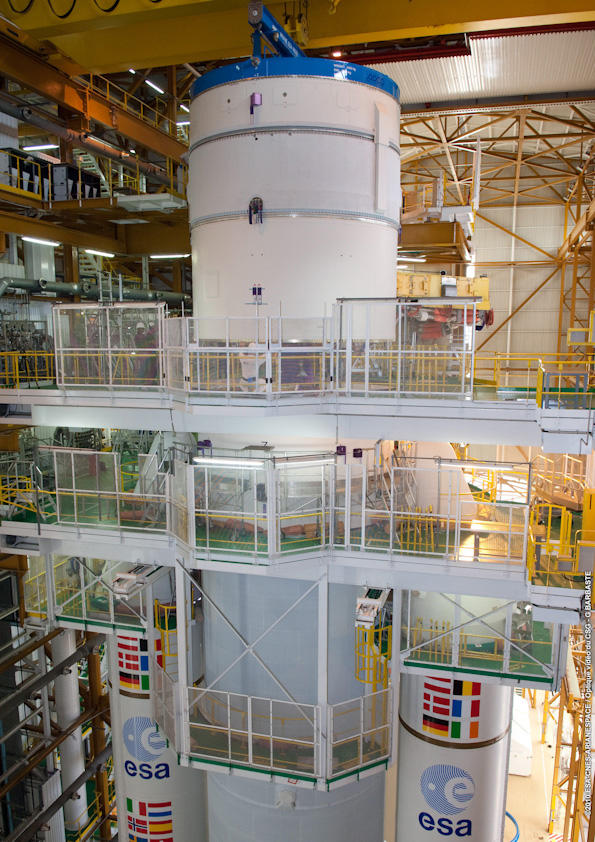

V196, montage de l'étage ECA le 16 juin

Arrivée de l'étage EPC du vol 197 au CSG

ARIANE 5 V195

le 21 juin, le lanceur est préparé pour son transfert en ZL3. V195 lancera Arabsat-5A et COMS, placé sous une coiffe Ariane 5 respectivement au dessus et dans le SYLDA 5. Arabsat (4950 kg) est construit par Astrium et Thales Alenia Space pour Arabsat communication. Il sera placé en orbite GEO calée par 30,5° E. C'est le 7eme satcom Arabsat lancés par Ariane depuis 1985. Il est équipé de 24 transpondeurs en bande Ku et 24 en bande C destiné aux télécommunications et à la TV sur l'Afrique de l'est et le moyen Orient.

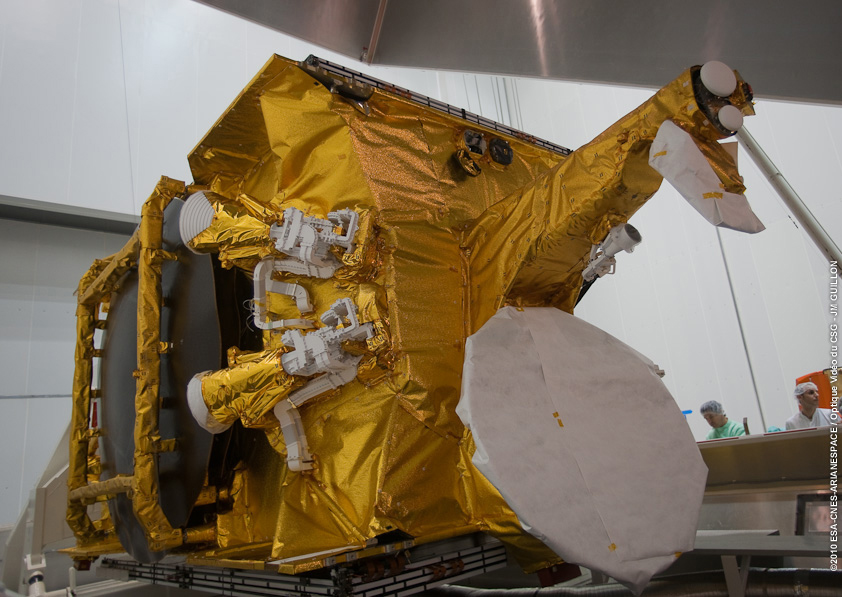

COMS (Communication, Ocean and Meteorological Satellite) est un satellite de 2460 kg avec 3 charges utiles destinées à la météo, l'observation et la surveillance des océans et les télécoms expérimentales pour la Corée du Sud.
23 juin, le lancement est reporté.
Selon Arianespace "Une baisse de pression non attendue a été détectée dans la sphère de pressurisation de l’étage supérieur du lanceur". Le compte à rebours a été interrompu une quarantaine de minutes avant l’ouverture de la fenêtre de tir. Arianespace n’a pas fixé de nouvelle date pour le lancement du satellite de télécommunications Arabsat 5A et du satellite multi-missions COMS (Communication, Ocean and Meteorological Satellite) pour un institut de recherche sud-coréen. M. Le Gall a précisé mercredi que le problème concernait alors l’étage principal du lanceur, et non l’étage supérieur.
25 juin, la chronologie repart pour un lancement entre 21h41 à 22h45 TU. Mais à H-17 secondes, le décompte s'arrête à cause d'un rouge "autorisation de lancement" et "ELA" et des deux satellites pour des raisons de sécurité. A 22h 37, le DDO annonce une augmentation de la fenêtre de lancement de 7 mn et s'étend jusqu'à 22h 52. La dernière augmentation remonte à 2002 pour le lancement de MSG 1.
A 22h 41, le décompte reprend à H-7 mn à pour un H-0 à 22h 48, le temps de recaler les satellites.
A H-16 s, deux autres rouge "ELA" arrêtent la chronologie. Les calculateurs de bord du lanceur refont la séquence en arrière pour remettre Ariane en configuration pre-séquence automatisée. Le lancement est ajourné. LeGall annonce un problème de pressurisation avec l'étage inférieur.

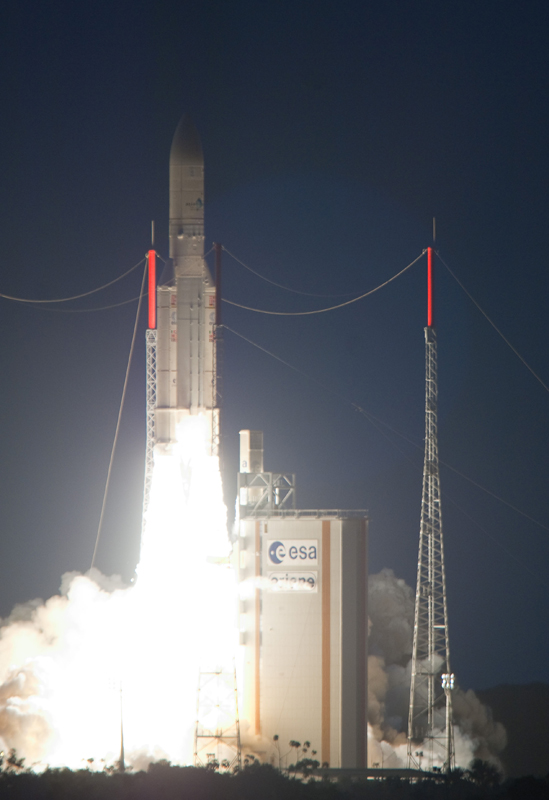

26 juin, le décompte reprend et ne s'arrête plus jusqu'au lancement à 21h 41 TU. La mise en orbite de Arabsat 5A et COMS intervient une trentaine de minutes plus tard.

28 juin, Arianespace lancera Arsat-1 un satcom pour l'opérateur argentin Empresa Argentina de Soluciones Satelitales Sociedad Anonima mi 2012. Ce sera le second satellites argentin lancé par Ariane après Nahuel 1A en 1997.

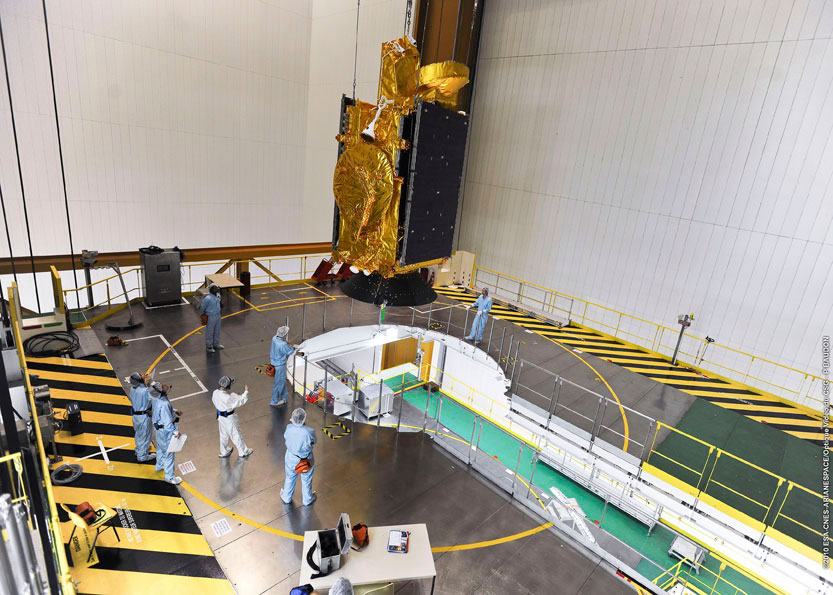

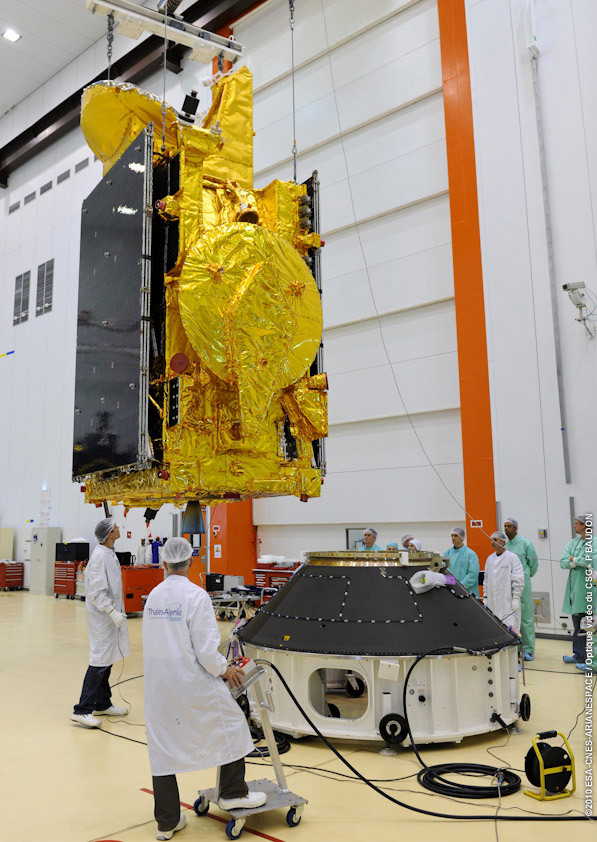

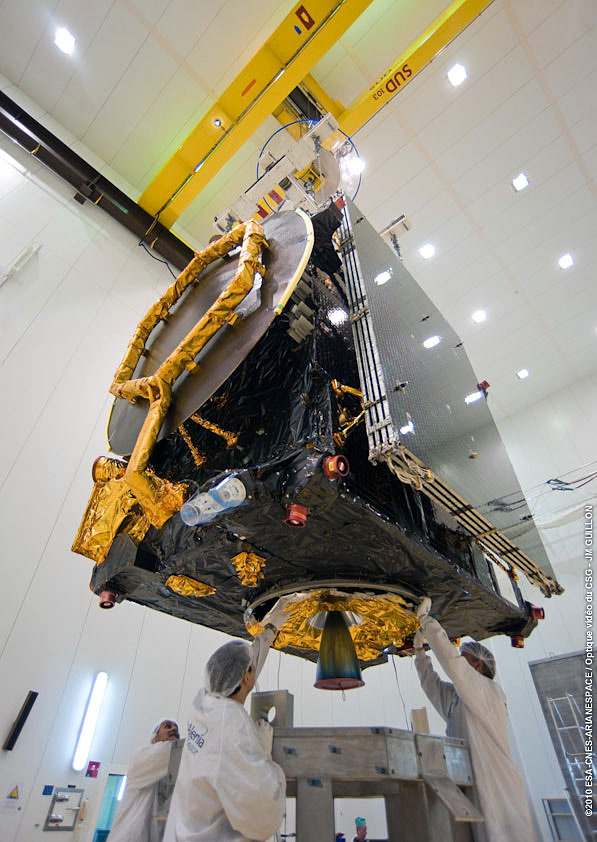

Les satcoms Nilesat et Rascom en intégration dans l'EPCU S5 pour le vol V196

16 juillet, V196, transfert du lanceur du BIL au BAF.

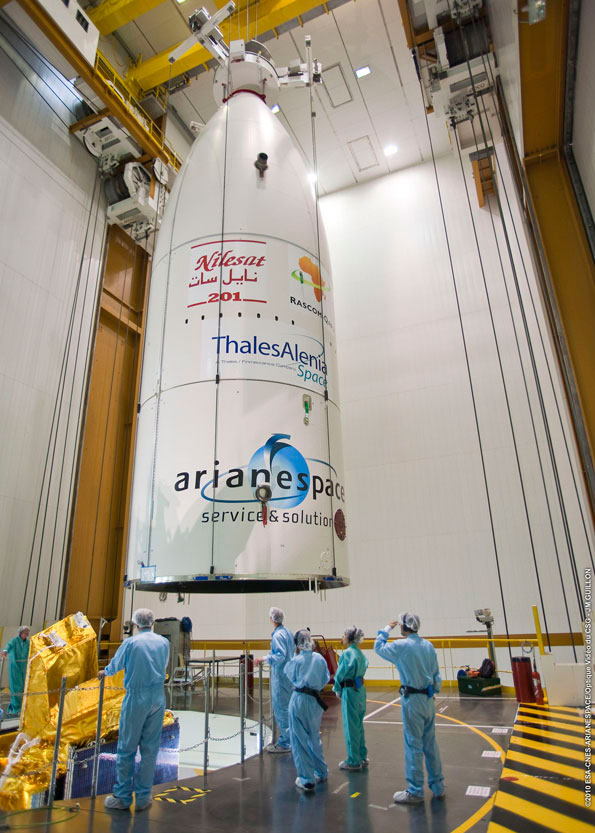

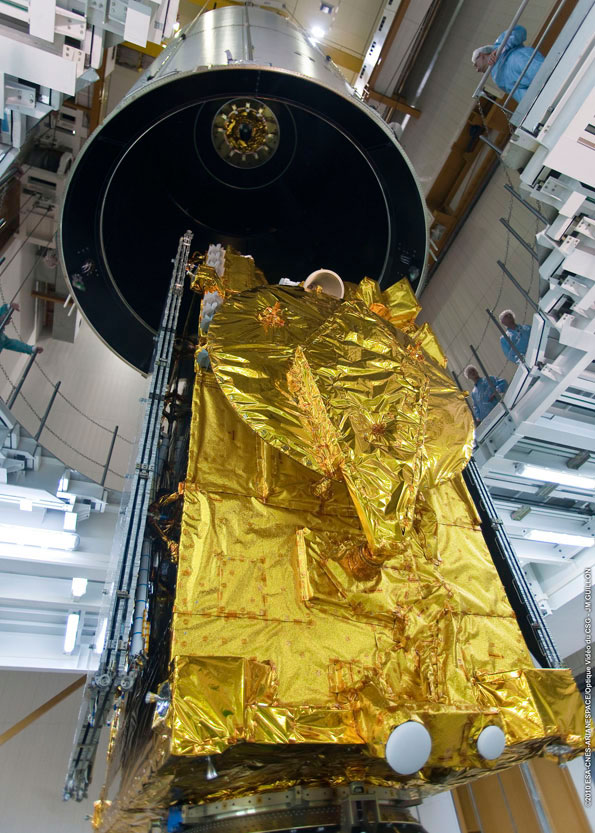

V196, intégration de Rascom en position basse dans le SYLDA dans le BAF. Nilesat est dans la coiffe.

ARIANE 5 V196

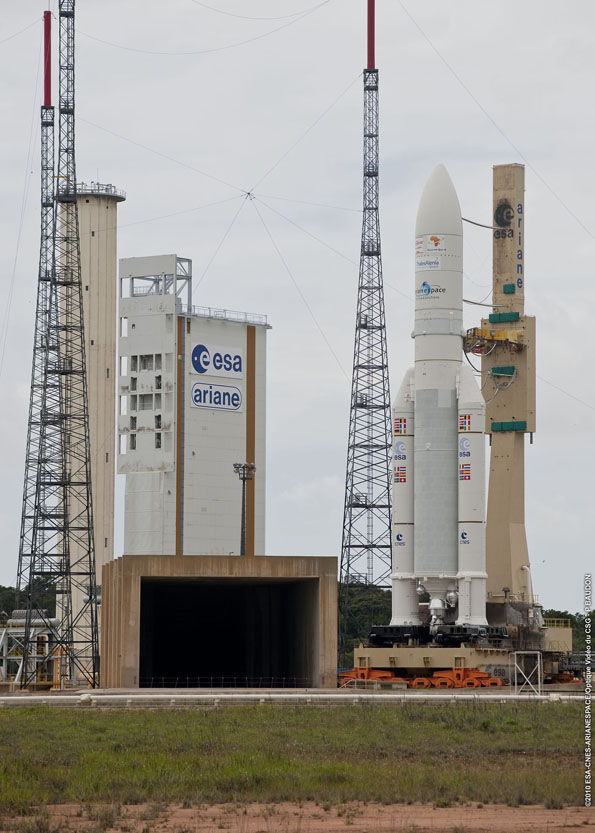

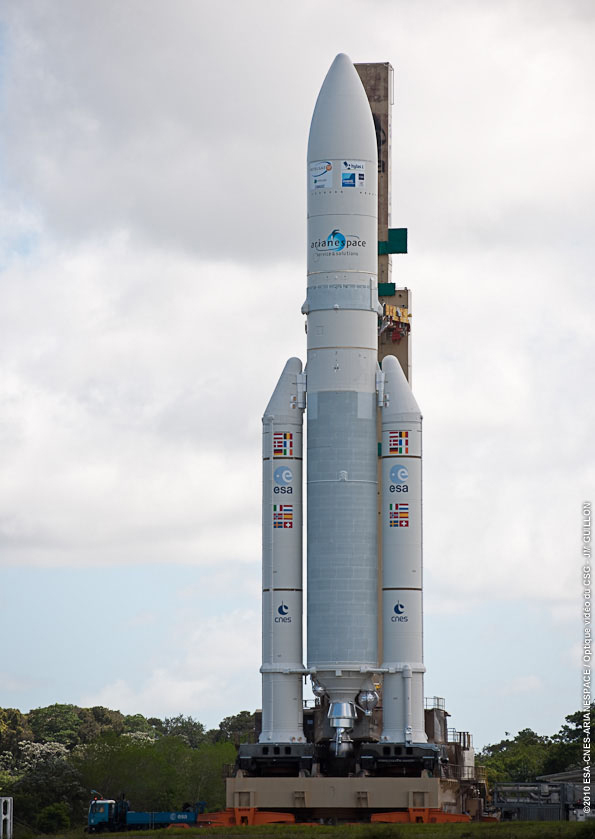

3 août, transfert du lanceur en ZL3. le lancement est prévu le 4 août entre 20h 45 et 23h 34 TU.

Le 4 août, le décompte est arrêté juste avant la séquence automatique à cause d'un rouge "sauvegarde". L'horloge se recalle à H-7 mn avec un rouge "autorisation de lancement", "état de la base" et "Rascom". Ce dernier doit recharger ses batteries, la longue fenêtre de tir lui servira. A 20h 50, le tableau se met au vert, le rouge lié à la sauvegarde était un problème de radar.

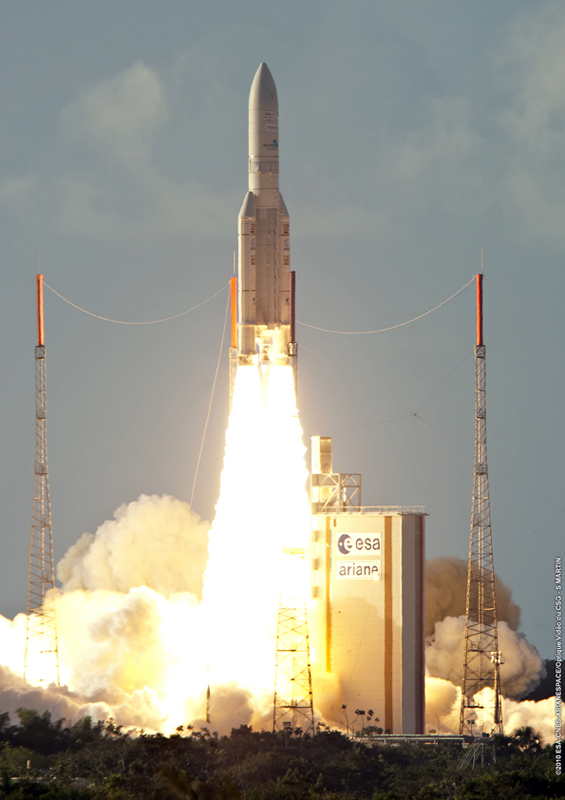

A 20h 59, Ariane 5 quitte l'ELA 3 et place les deux satcom Nilesat et Rascom sur orbite après 29 et 33 minutes de vol.

Nilesat 201 est un satellite de télecom construit par Thales Alenia Space pour le compte de Nilesat, ne compagnie égyptienne fondée en juillet 1996, détenue principalement par la Radio Télévision Egyptienne (ERTU) qui propose des services de télévision directe (plus de 450 chaines) et de transmission de données haut débit.
Nilesat 201 (3200 kg) est le 3eme satellite lancés après Nilesat 101 et 102 et Nilesat 103 (anciennement Hot Bird 4). placé en orbite GEO et calé à 7°E. Il couvrira le Maroc a l'ouest, jusqu'aux états arabes du Golfe à l'est. grâce à 4 transpondeurs en bande C et 24 transpondeurs en bande Ku.

Le satellite RASCOM-QAF 1R, construit par Thalès Alenia Space, est destiné à remplacer RASCOM-QAF 1, qui fourni des services de télécommunications dans les zones africaines rurales, des liaisons interurbaines et internationales, des services de télévision directe et d’accès Internet. D'une masse de 3050 kg, il sera placé en orbite GEO et calé à 2,85° E au dessus de l'Afrique.

Il reste 3 vols à réaliser d'ici la fin de l'année. D'autre part Arianespace lancera fin 2012 Intelsat 20, un satcom Loral de 5800 kg destiné à remplacer Intelsat 7 et 10. Pour l'ISRO (Inde), Arianespace lancera GSAT 10 début 2012. C'est le 15eme satellites de l'ISRO lancé par Ariane depuis 1981.

10 août, V198, l'étage EPC arrive en Guyane.

25 août, Arianespace annonce un report du tir 197 à octobre suite à un problème avec le satcom Eutelsat W3 actuellement à Cannes chez Thales Alenia Space. Ce satcom qui devra être positionné en orbite GEO par 16°E devait à l'origine être lancé à l'aide d'une fusée chinoise Longue Marche. Mais Eutelsat a fait marche arrière pour revenir vers Ariane 5. Thales Alenia Space, avait alors alerté l'opérateur des conflits liés à l'exportation de l'engin en Chine alors que certains composants américains n'y sont pas autorisés. Pour éviter de bouleverser le calendrier 2010, Arianespace pourrait choisir de lancer le Vol 197 en septembre, mais avec un autre satellite. Reste à en trouver un qui sera prêt à temps.

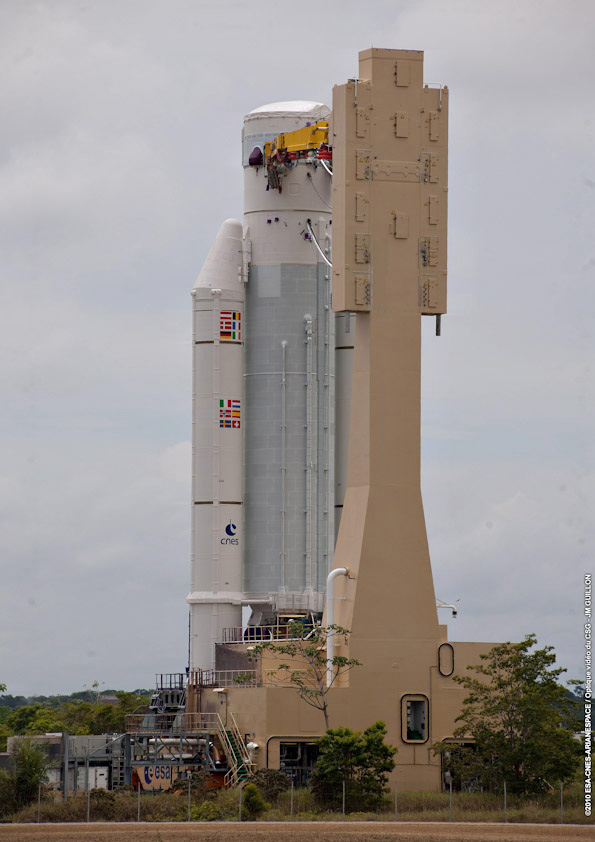

10 septembre, V197, transfert du lanceur dans le BAF. Le lancement reste prévu pour le 28 octobre.

15 octobre, Arrivée à Kourou du lanceur Ariane 5 ES destiné à V200.

27 octobre, V197, Arianespace annonce un lancement pour le 28 entre 21h 51 et 23h 01 TU.

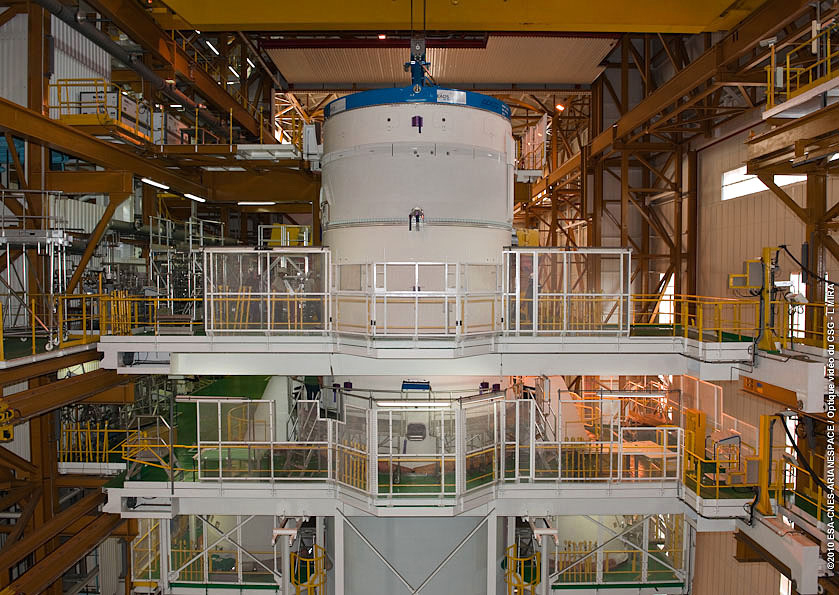

ARIANE 5 V197

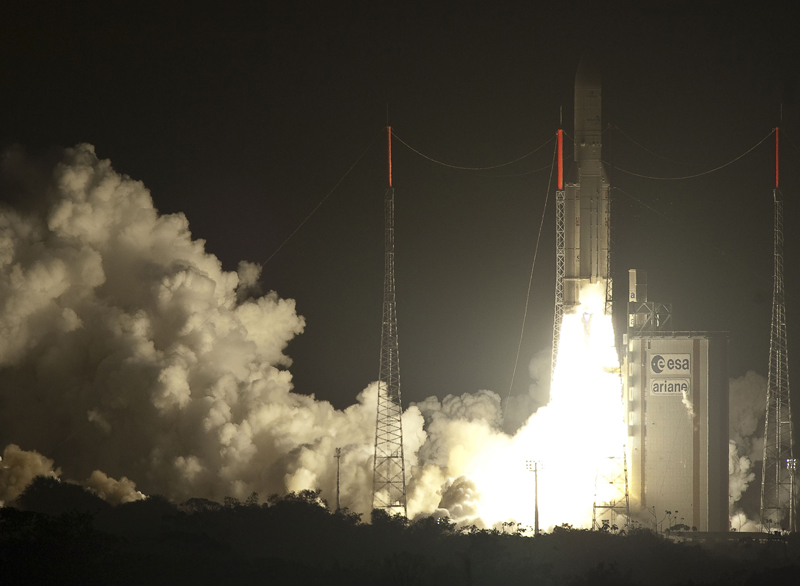

Le lancement du 53eme exemplaire d'Ariane 5 a lieu dans la nuit du jeudi 28 au vendredi 29 octobre pour mettre en orbite GTO deux satellites de télécommunications : W3B (5040 kg) pour l’opérateur européen Eutelsat et BSAT-3b (2060 kg) pour le constructeur américain Lockheed Martin Commercial Space Systems (LMCSS) dans le cadre d’un contrat clés en main avec l’opérateur japonais Broadcasting Satellite System Corporation (B-SAT), le tout représentant une charge de 8263 kg dont 800 kg d'équipements associé (Viroles, structures SYLDA).

A noter que pour ce vol, Ariane 5 utilisera le 100eme moteur HM7 dernière version depuis l'accident du vol V70 en décembre 1994. Le moteur a ainsi équipé 74 Ariane 4 et 26 Ariane ECA totalisant 35h00 de fonctionnement en vol.

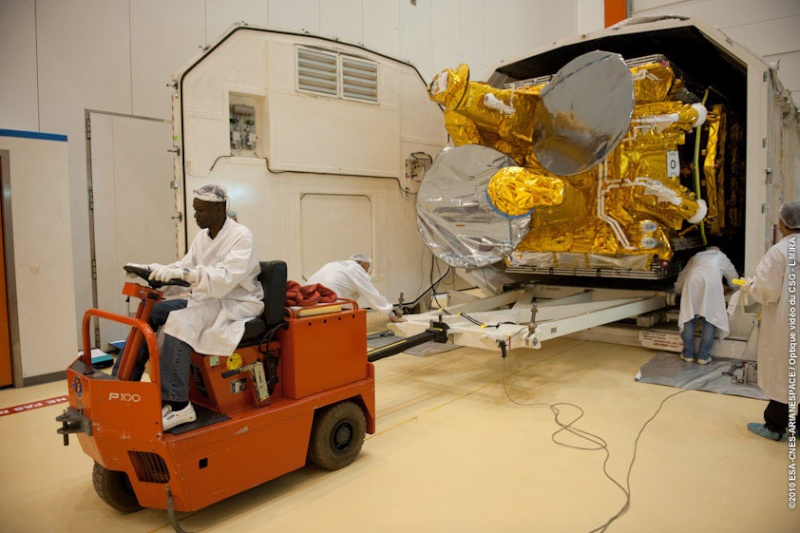

Au soir du tir, on apprend que W3B est perdu sur orbite à cause d'une fuite de carburant l'empêchant de gagner son orbite finale à 36000 km. Le satellite de 5 tonnes devait accompagner l'essor de la télévision numérique en Europe centrale et des îles de l'Océan indien et augmenter en Afrique l'accès au haut débit et l'interconnexion des réseaux d'entreprise et de téléphonie GSM, avait expliqué Arianespace. W3B aurait dû être positionné à 16o Est pour remplacer les satellites EUROBIRD 16, W2M et SESAT 1. En l'absence de W3B, ces trois satellites continueront d'assurer tous leurs services actuels à cette position jusqu'à l'arrivée de W3C dont le lancement est prévu pour mi-2011. Eutelsat annonce également engager "immédiatement" la construction d'un nouveau programme satellite, W3D, pour un lancement au premier trimestre 2013.

W3B est un satcom de 5 tonnes construit autour d'une plateforme SpaceBus 4000 de Thales Alenia Space à Cannes. Depuis le début des l'aires des satellites de communications, télévision et Internet, il s'est avéré nécessaire standardiser la fabrication de satellites autour d'une base commune, la plateforme. Il en existe aujourd'hui un peu moins d'une dizaine développé par 6 principaux constructeurs.

Space System Loral avec la série série 1300 (Galaxy d'Intelasat, Echosar, Direct TV, Telstar, PAS, GOES puis ProtoStar, ICO, SIRIUS,  SES NEW SKIES NSS-12.

LMS (Lockheed Martin System avec la plateforme A2100 (AMC 1 en 1996) pour SES, Dish ACeS, Telesat, Cablevision, Jsat.

Thales Alenia Space avec la série SpaceBus depuis 1985 (Arabsat 1A) et les versions 100, 300, 2000, 3000, 4000 et la série Alphabus pour la classe 5 à 8 tonnes depuis 2010.

Boeing Satellite Development Center avec la plateforme Boeing 702 des Telstar, PanamSat, Telesat Canada, SpaceWay NSS, XM, WGS

EADS et le série Eurostar E3000 depuis 1990 pour Immarsat, Terlecom, Hispasat, Orion, Hotbird, ST1, NileSat, Hellas Sat, Amzonas, Anick, Arabsat Skynet, Badr, Nimiq, Astra, KSat, Yahsat, Express, SES, W5A, Atlantic Bird.

Orbital Sciences Corp avec Star Bus depuis 1997 (IndoStar 1).

La plateforme 4000 C3 de W3B pèse environ 5900 kg. Haute de 5 métres, elle est équipée de 2 antennes fixes et trois déployables qu'alimentent 3 transpondeurs en bande Ka et 53 en Ku. Les panneaux solaires assurent une production en électricité de 13 kW.

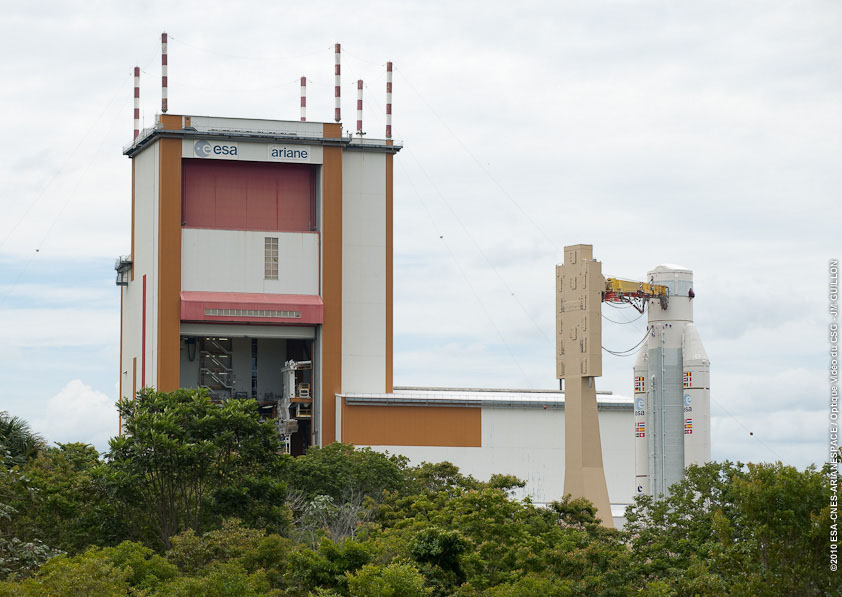

5 novembre, V198, transfert du lanceur 556 du BIL au BAF

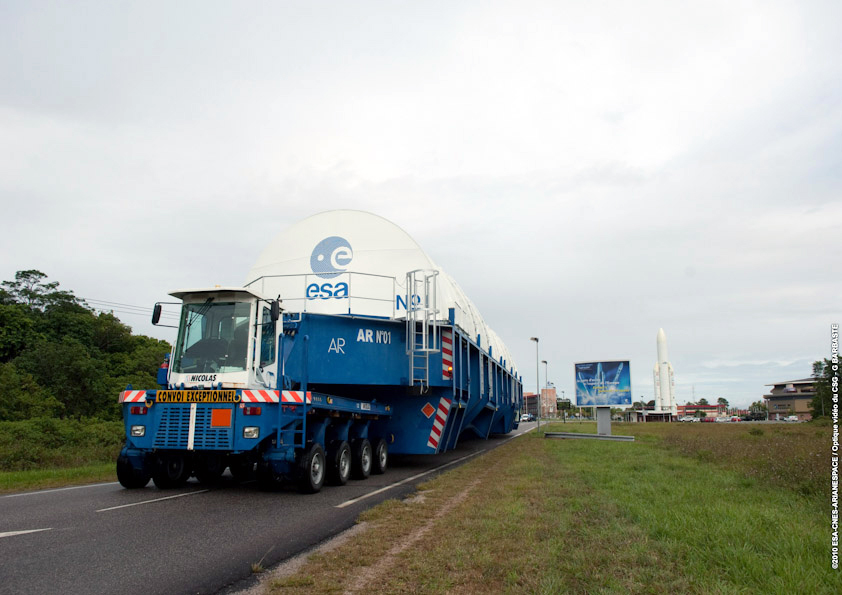

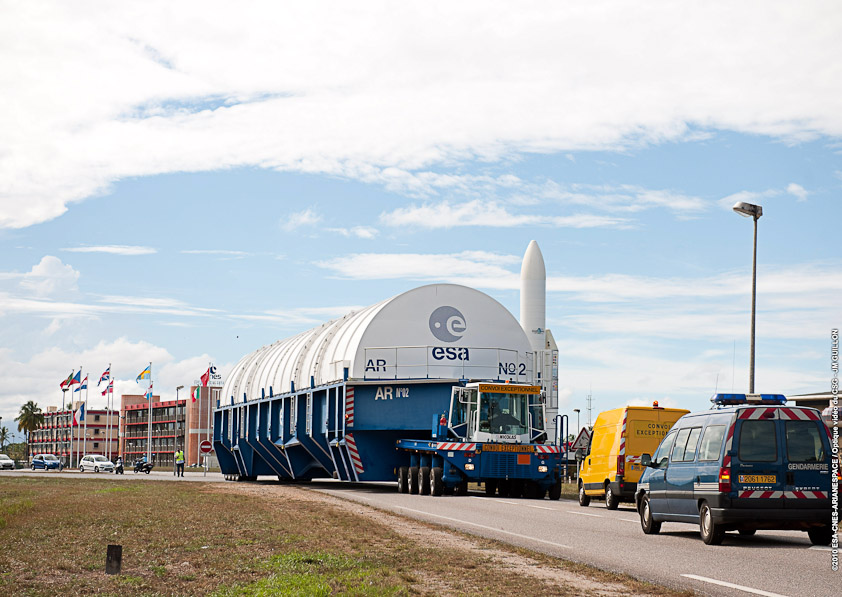

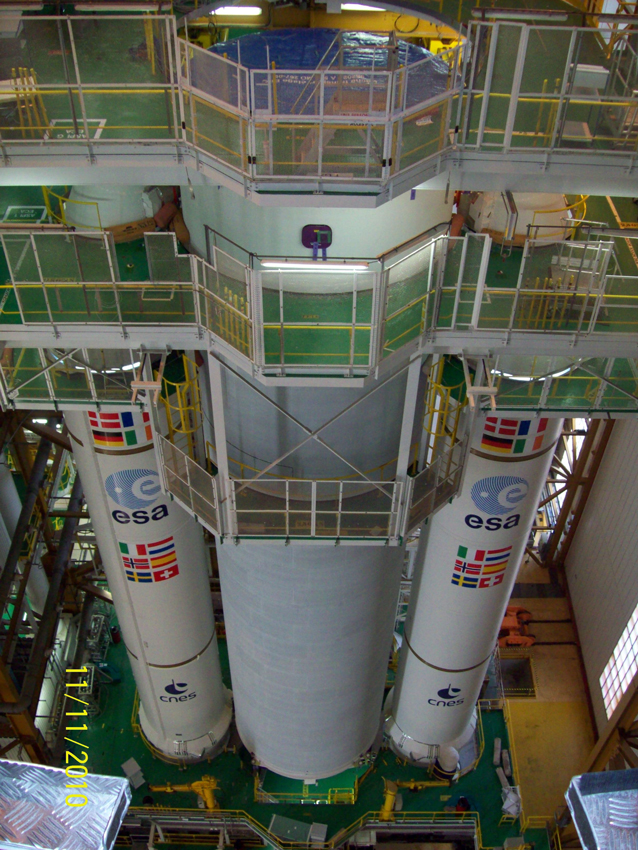

11 novembre, V199, arrivée de l'étage EPC en Guyane.

ARIANE 5 V198

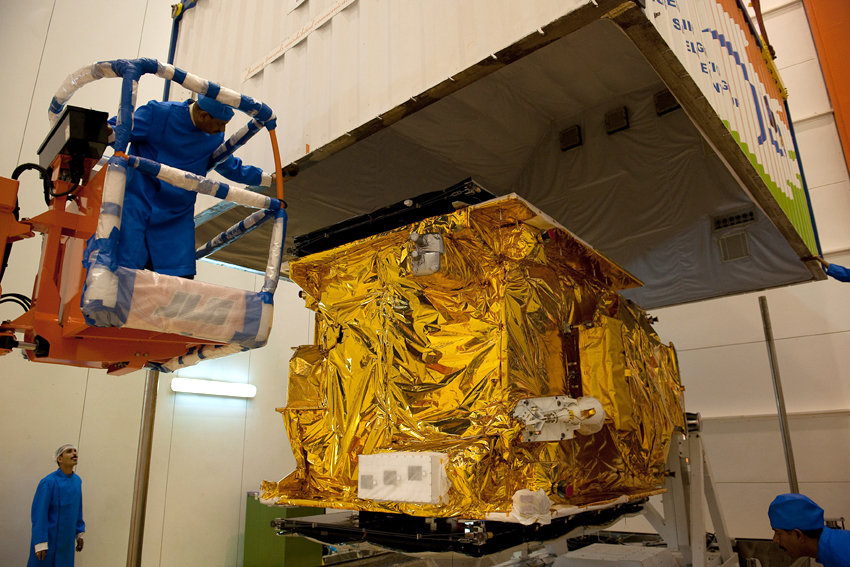

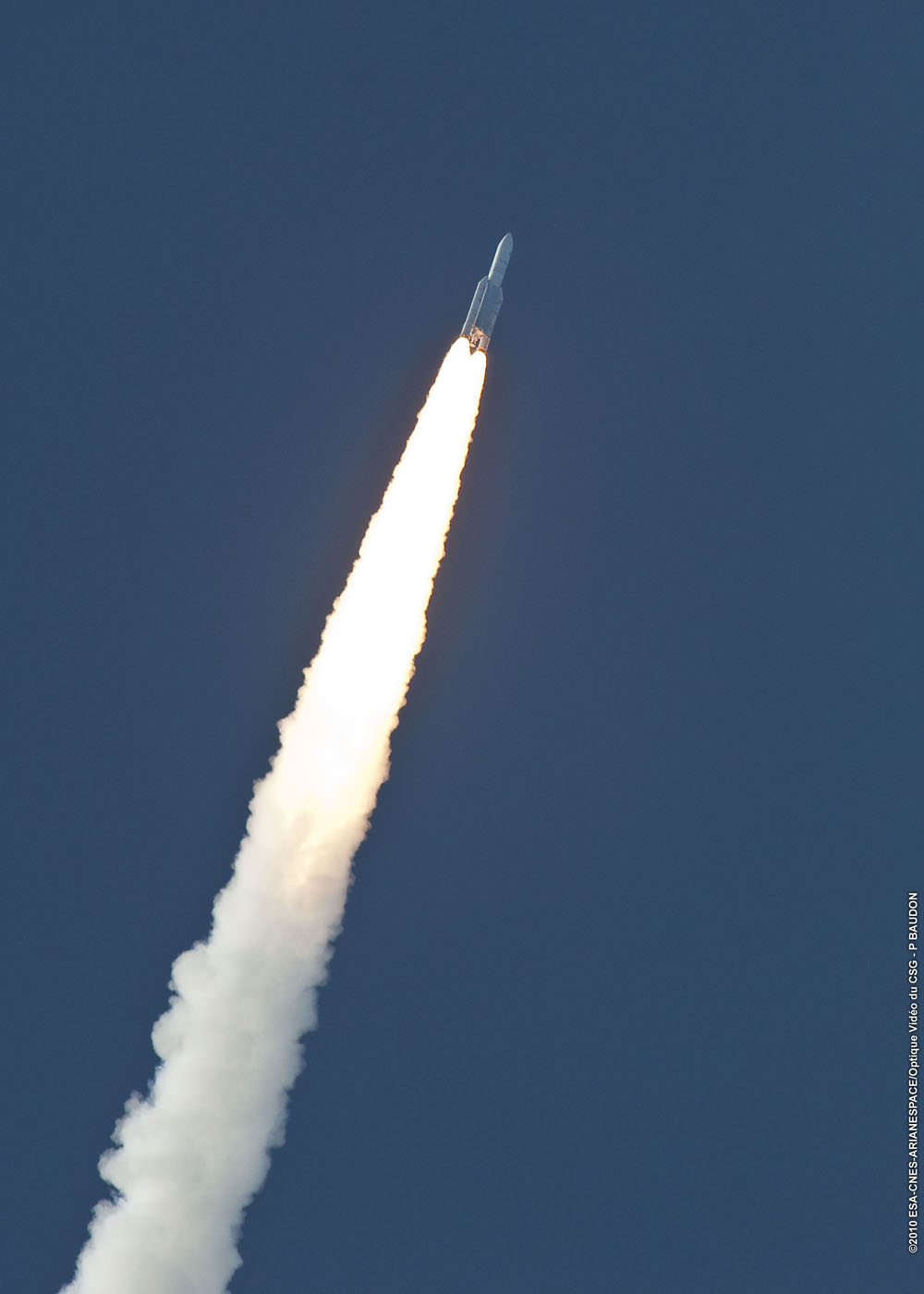

Le lancement a lieu le 26 novembre à 18h 39 TU de Kourou avec à son bord 8870 kg de charge utile constitué des satellites Intelsat 17 (5540 kg), HYLAS 1 (2542 kg) et le SYLDA. L'ensemble est placé sur orbite GTO comme prévu. V198 est le 40ème succès d'affilé, 54ème lancement d'Ariane 5. Intelsat sera calé en orbite GEO par 66°E remplaçant Intelsat 702 au dessus de l'Europe, le moyen orient, la Russie et l'Asie. C'est le49eme Intelsat lancés par Ariane depuis 1983.

HYLAS a été partiellement financé par l'Agence spatiale du Royaume-Uni et a été conçue et construite pour Avanti Communications par Astrium au Royaume-Uni et il est déjà prévue toujours par Avanti du développement d'un deuxième satellite appelé HYLAS 2 qui sera lancé au printemps 2012 et qui assurera la couverture en outre à travers l'Europe et fournira également une empreinte dans le Moyen-Orient et certaines régions d'Afrique. La capacité combinée des deux satellites sera de 1 million de consommateurs contre 150.000 à 300.000 actuellement prévue pour HYLAS 1.

V199 sera lancé le 21 décembre 2010.

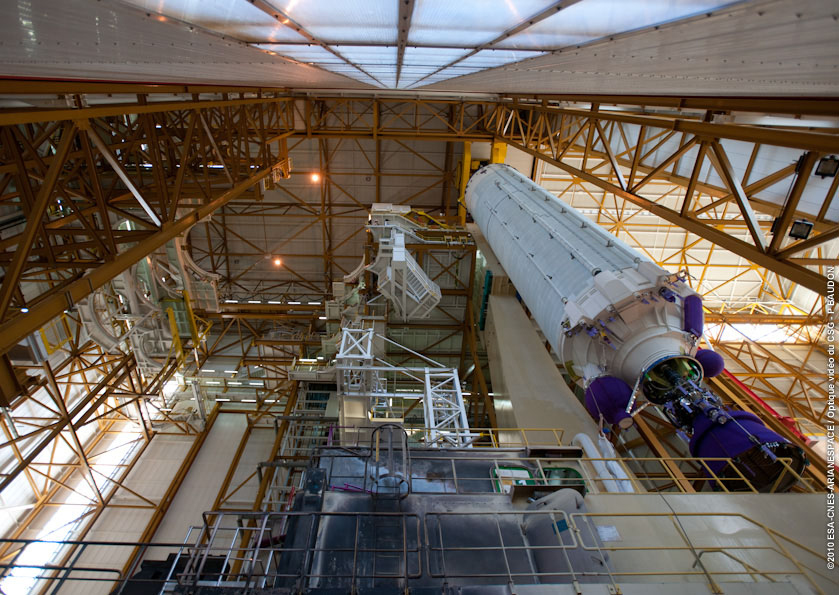

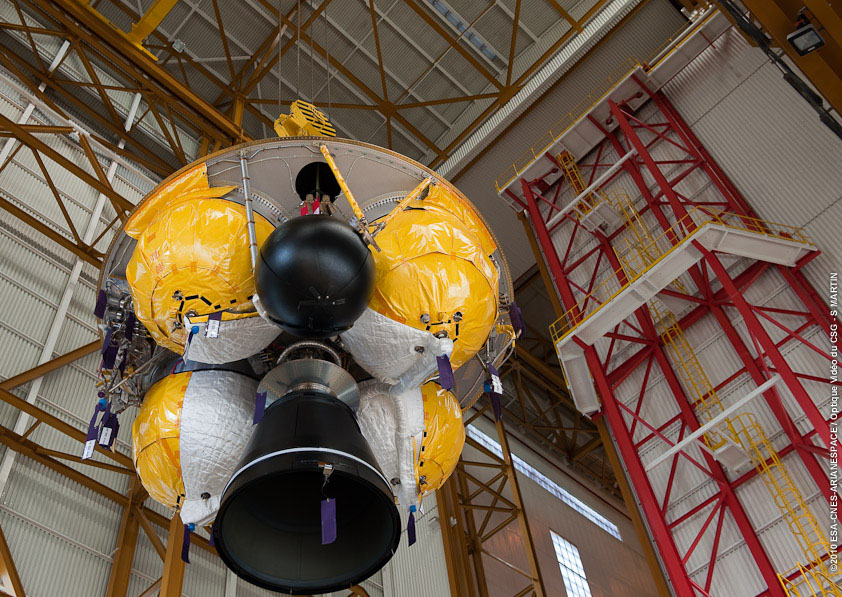

7 décembre, V200, Déstockage et érection de l'étage EPC dans le Bâtiment d’Intégration Lanceur (BIL). Suivent les 8 et 9, le transfert des EAP et leur mise en place sur la table. Le 11 décembre, l'étage EPS est mis en place sur le lanceur. cet étage EPS de la version A5/ES est identique à l’EPS utilisé sur le lanceur A5G+ et A5/GS. Il est constitué de quatre réservoirs pouvant contenir 10 t d’ergols (MMH et N2O4), un moteur Aestus réallumable qui délivre une poussée dans le vide de 2,7 t, et qui brûle pendant environ 1000 s, sa tuyère est articulée suivant deux axes pour le pilotage. Pour cette mission, afin d’optimiser la performance, le remplissage EPS est de 5,2 t. Le moteur Aestus sera allumé deux fois avant le largage de l’ATV (le moteur fonctionnera environ 520 s au total) puis une troisième fois 15 s pour désorbiter le composite.

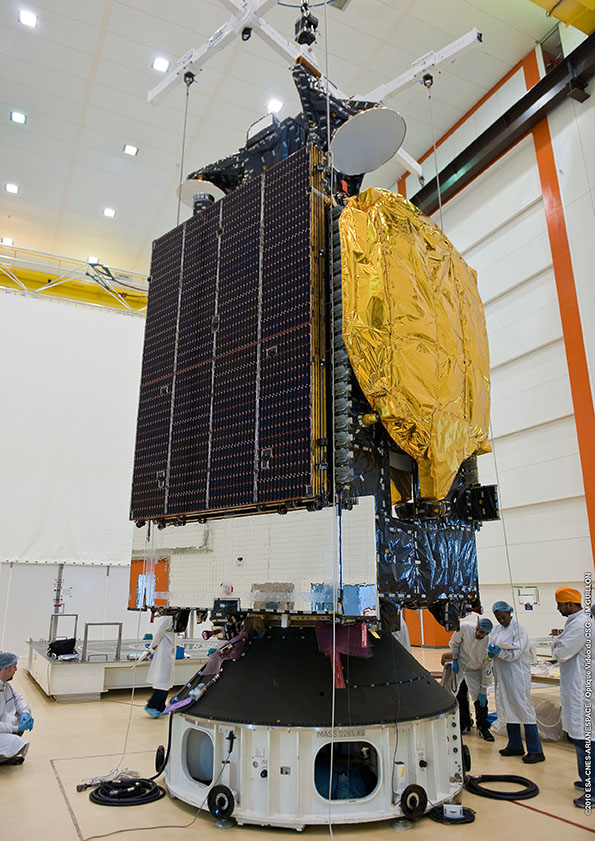

8 décembre, le lancement de V199 est repoussé d'une semaine au 27 décembre suite à un problème de composants sur un des satcoms. Le tir emportera Hispasat 1E et Koreasat 6 en orbite GTO. Le 15 décembre, Arianespace annonce un report au 28 décembre.

ARIANE 5 V199

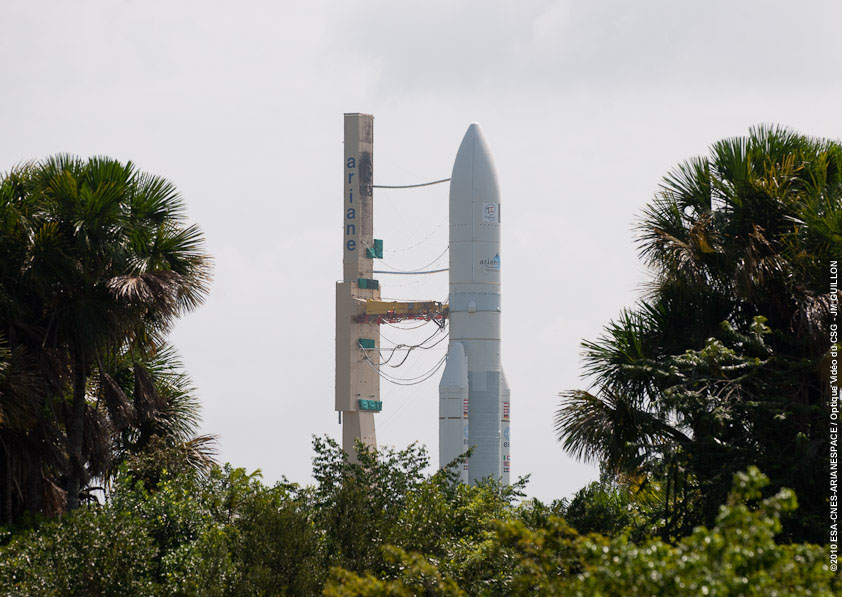

Le 27 décembre, le lanceur 556 est amené en ZL 3. le 28, un rouge "météo" interromp la chronologie à H-12mn à cause de vent en altitude. Le lancement est reporté au 29.

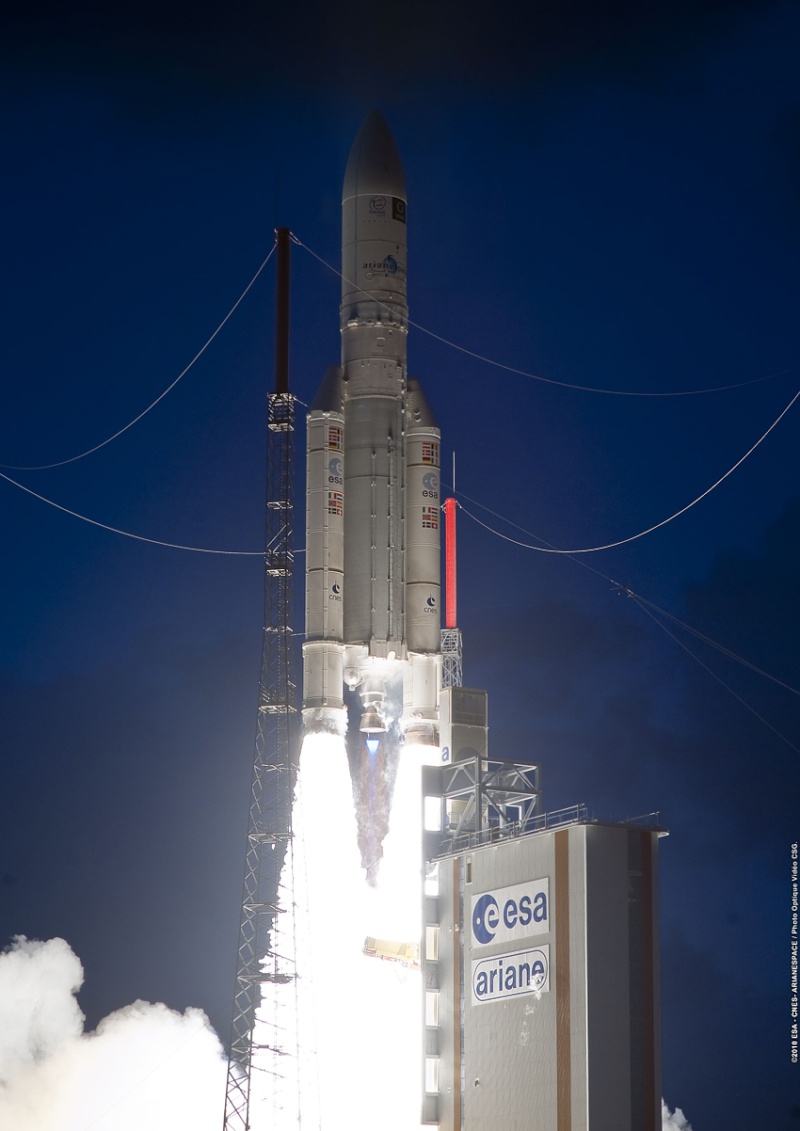

Le 29 décembre, Ariane 5 quitte son pad de tir en Guyane à 21h27 TU et 27mn 42 s plus tard met en orbite Hispasat 1E suivit de Koreasat 6 six minutes et trente secondes après. L'orbite visée est de 249,4 km de périgée pour 35 922 km d'apogée avec une inclinaison de 2,99°.

Hispasat 1E a été construit par Space Systems/Loral, à l'aide d'une plateforme de 1300 LS et aura une masse de décollage estimée de 5,270 kg. Munis de 53 transpondeurs en bande Ku, le satellite fournira Hispasat avec une capacité additionnelle, lui permettant d'offrir une vaste gamme de services de transmission, de la vidéo et des données avec une couverture européenne et panaméricaine pour une position orbitale de 30 degrés à l'Ouest.

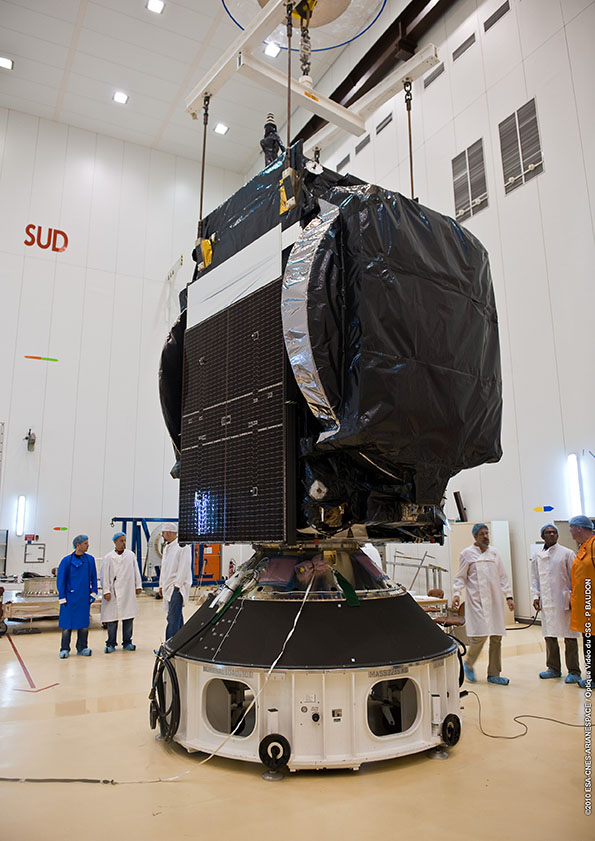

KOREASAT 6 pèsera environ 2 750 kg. au lancement et transportera 30 transpondeurs en bande Ku . Produit par Thales Alenia Space à partir d'une plateforme de Star-2 de Orbital Sciences Corporation, le satellite KOREASAT 6 fournira des télécommunications, des services de radiodiffusion pour la Corée depuis une position orbitale à 116 ° est.

Cette année Arianespace aura lancé 12 satcom en orbite, ce qui représente 60% du marché mondial et une masse de 45 tonnes.

Date

Vol

Lanceur

Satellites

Commentaires

21 mai V194 AR5 ECA
L551
Astra 3B
COMSATBw-2
50eme vol d'Ariane 5
26 juin V195 AR5 ECA
L552
Arabsat 5A
COMS-1

4 août V196 AR5 ECA
L554
Rascom-QAF 1R
Nilesat 201
Premier vol de la nouvelle SYLDA (+60 cm)
28 Octobre V197 AR5 ECA
L555
W3B
BSat-3b

26 novembre V198 AR5 ECA
L556
Intelasat 17
Hylas
Dernier lanceur du lot PA
29 décembre V199 AR5 ECA
L557
Hispasat 1E
Koreasat 6
Premier lanceur du lot PB
