RETOUR A LA PAGE D'ACUEIL

L'ESPACE SOVIETIQUE

MIR 1988-89

1988

Le 23 janvier 1988, lancement de Progress 34 qui retombera le 4 mars.

Le 26 février une EVA de Titov et Manarov permet de remplacer une partie du panneau solaire installer sur la station en 1987 par l'équipage précédent. Ce panneau est déployé depuis 8 mois perpendiculairement aux 2 grands panneaux monté d'origine sur MIR. Il est composé de 2 panneaux superposés constitué chacun de 2 sections de 5 m sur 1,5 m avec 8 éléments unitaires. L'équipage a remplacé complètement une des deux sections du panneau supérieur en repliant le panneau inférieur, puis en redéployant l'ensemble. La sortie a duré 4 h 25. Les cosmonautes ont utilisé de nouveaux outils amenés par Progress 34. Le nouveau panneau mis en place comprend deux types de photopiles, une au silicium amélioré et l'autre d'un matériau non précisé. La puissance électrique sera de ce fait augmenter dans la station en prévision de la venue des nouveaux modules.

Le 25 mars lancement de Progress 35 qui retombera le 5 mai.

Le 15 mai lancement de Progress 36 qui retombera le 5 juin.

Le 7 juin lancement de Soyouz TM 5 avec à bord le cosmonaute bulgare Alexandrov. C'est le second Bulgare à voler dans l'espace après le vol de Ivanov en 1979 sur Soyouz 33 qui avait raté l'amarrage avec Saliout 6. La mission d'une durée de 10 jours permettra de réaliser 46 expériences.

1988 TM5 onboard.jpg (97927 octets)

Le 17 juin l’ équipage de TM 5 redescend sur terre avec TM 4.
Le 18 juin TM 5 repasse à l’ avant de Mir.
Le 30 juin, EVA de 5 h 10 de Titov et Manarov pour réparer le télescope TTM.

La base spatiale actuellement constituée du compartiment d'habitation Mir et du laboratoire d'astrophysique Kvant recevra d'autres modules. En effet, tel qu'ils l'avaient annoncé en 1986, les Soviétiques préparent  l'envoi de quatre laboratoires spécialisés. Les deux premiers devraient être lancés au printemps de 1989 alors que les deux autres suivront en 1990 ou 1991. La construction du complexe orbital demeure toutefois sujette à de nombreux changements. Il existe en effet une différence fondamentale entre la façon de procéder des Soviétiques et celle des Américains. Alors que ces derniers élaborent des années d'avance un calendrier détaillé de chacune de leurs opérations, les Soviétiques adoptent plutôt une philosophie "au jour le jour". Leur planification est des plus souples; parfois ils changent d'idée au dernier moment en retardant un lancement au profit d'un autre. A la question "Quand procéderez-vous à telle opération ?", un responsable soviétique répondra la plupart du temps : "Lorsque nous serons prêts." Cette imprécision reflète bien la réalité et se trouve illustré par des déclarations officielles souvent contradictoires !

Ainsi en février dernier, le président de Glavkosmos (équivalent soviétique de la NASA) évoquait comme prochain ajout à Mir un module offrant de l'espace supplémentaire pour l'équipage, alors qu'en avril, le président de l'Académie des Sciences parlait plutôt d'un "module spécialisé dans l'étude des matériaux et de la biotechnologie", et qu'à la mi-juin, un académicien mentionnait la préparation "des instruments scientifiques d'observation de la Terre et des océans destinés au prochain module". Si l'ordre de lancement et la nature même de ces laboratoires varient d'une annonce à l'autre, la configuration finale de la base spatiale demeure constante avec la jonction de quatre modules autour du compartiment de transfert à l'avant de Mir. Ces modules porteront vraisemblablement de nom de Energia, Technologie, Priroda et Médilab. Chacun aura les dimensions et la masse du compartiment d'habitation ; c'est dire que l'envergure de la station quintuplera au cours des prochaines années.

Selon Alexandre Dounaev, le président de Glavkosmos, Energia est conçu précisément pour accroître le confort de l'équipage. Il renfermera en outre de nouveaux équipements scientifiques, dont une puissante caméra destinée à l'observation des ressources naturelles de la Terre. De plus, le cosmonaute Volkov a annoncé que des canaris y prendront place afin d'étudier le vol des oiseaux en apesanteur. Le directeur de l'entraînement des cosmonautes, Vladimir Chatalov, indiquait qu'Energia sera aussi nanti d'installations mieux adaptées aux sorties dans l'espace, y compris un "fauteuil volant" semblable aux MMU utilisés par les américains lors du sauvetage de satellites.

Le module Technologie aura pour mission, d'après Gouri Martchouck, président de l'Académie des Sciences, de "définir clairement ce qu'il sera rentable de produire dans l'espace". Il comportera des installations industrielles de production "Made in Space" de matériaux, dont certaines seront probablement financées par des organismes occidentaux. Les Soviétiques précisent que ce laboratoire préfigurera de futures usines spatiales de composantes électroniques, d'alliages impossibles à réaliser sur Terre, de substances pharmaceutiques, etc. "Aujourd'hui, nous nous livrons à de la recherche dans l'espace... dans quelques années, nous aurons de véritables usines", affirmait en 1986 le Dr Liya Regel de l'Institut des recherches spatiales, organisme relevant de l'Académie des sciences de l'URSS.

Le module Priroda, dont le nom en russe signifie "nature", emportera non seulement des instruments qui serviront à ausculter la Terre, mais aussi un télescope et une "plate-forme ouverte". Cette dernière permettrait, semble-t- il, d'exposer au vide cosmique des appareils voués à l'étude de cet étrange milieu et des réactions chimiques qui peuvent s'y produire.

Le quatrième module, Médilab, promet d'être un véritable laboratoire médical. Il sera notamment doté d'une section sanitaire, d'un cabinet d'examens des cosmonautes et d'une salle chirurgicale comportant un bloc opératoire pour expérimentations sur des animaux. Oleg Gazenko, de l'Institut des problèmes biomédicaux, indique qu'un biologiste et un médecin "y réaliseront des travaux d'envergure". Ces deux spécialistes mettront au point des méthodes d'intervention chirurgicale en apesanteur fort différentes de celles qui sont pratiquées sur Terre.

Les Soviétiques soulignent qu'une fois complété, leur complexe orbital comprendra six modules et deux vaisseaux de transport (équipage et fret). Sa masse totalisera alors 120 tonnes, l'équivalent de celle de la grande station projetée par les Américains. Le temps de séjour des équipages serait généralement de six mois, mais de plus longs séjours seront réalisés afin de recueillir les données nécessaires à la préparation d'expéditions interplanétaires. D'autres cosmonautes étrangers y séjourneront, notamment un Autrichien vers 1991. Les Soviétiques ont également proposé de transporter des représentants de plusieurs autres pays ou organismes dont, entre autres, le Canada, la Chine et l'Agence spatiale européenne. Ils voient même la possibilité d'y envoyer des passagers "payants" dans la mesure où ces derniers sont disposés à débourser 10 millions de dollars pour un séjour d'une semaine ! Le chansonnier John Denver a d'ailleurs entrepris les démarches afin de voyager à bord de Mir.

Si tout se passe bien, la base spatiale actuellement opérante sera maintenue en service jusqu'en 1995. A cette date, les Soviétiques passeront à l'étape suivante : un projet de plus grande envergure encore.    "Nous envisageons un Mir-2 pour 1994-1995, annonçait récemment Alexandre Dounaev. Nous amorçons à peine les études préliminaires." Un fait semble certain : les éléments modulaires de cette base spatiale seront lancés par la superfusée Energia capable de placer, d'un seul coup, cent tonnes sur orbite terrestre. Ainsi chaque module de Mir-2 pourrait bien avoir une masse égale à l'ensemble du complexe Mir-1. En réalité, les Soviétiques se préparent fiévreusement à concrétiser leur rêve national: la création de Kosmograd... ou cités de l'espace ! Dans ce but, ils s'activent à mettre en service le matériel de "la grande cosmonautique des années 2000", en l'occurrence la superfusée Energia, les navettes et toute la gamme des vaisseaux lourds appropriés.

Le 20 juillet lancement de Progress 37 qui retombera le 12 août.

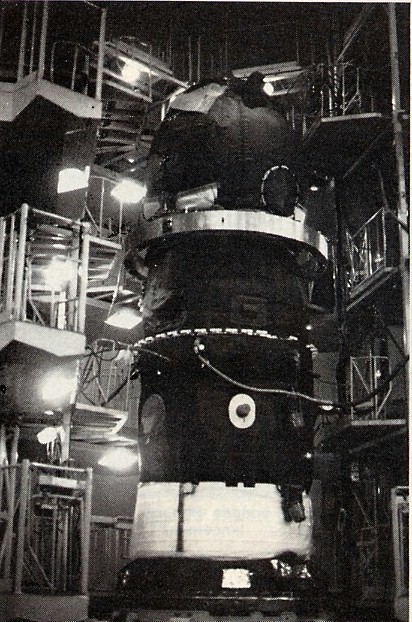

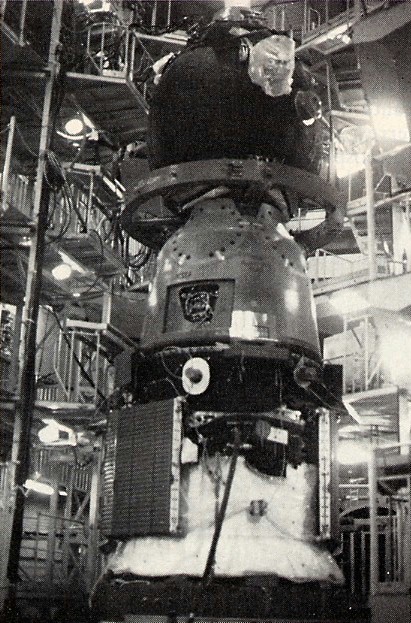

1988 TM6 MIK.jpg (117772 octets)    1988 progress 37 MIK.jpg (115992 octets)

Soyouz TM6 et Progress 37 dans le MIK

Le 31 août lancement de Soyouz TM 6 avec deux cosmonautes à bord Lyakhov et Palyakov et le cosmonaute Afghan Abdul Akhad Mohamed.

Le 5 septembre, Lyakov et Mohamed repartent sur terre avec TM 5, laissant à bord de MIR le cosmonaute médecin Polyakov. Il sera chargé d'assurer le suivit de l'équipage de maintenance lors des 4 derniers mois de vol.
Le retour du TM5 est entièrement automatique. Le module orbital est largué à 23 h 35 TU, le moteur devant s'allumer à 1 h 20 durant 213 s pour créer les 115 m-s d'impulsion négative nécessaire à la désatellisation.
Alors que Soyouz passe au dessus de l'Atlantique, deux détecteurs de verticales tombent en panne, l'allumage du moteur est retardé de 6 mn. L'appareil "Globe" indique un point d'atterrissage en Chine. Lyakov coupe le moteur après seulement 6 s de fonctionnement.
A nouveau en visibilité du territoire soviétique, l'équipage expose sa situation au sol. Le retour sera de nouveau tenté dans trois révolutions.
4 h 35, le moteur est allumé mais s'arrête au bout de 3 s. Nouvel allumage pendant 39 s. L'ordinateur est "perdu", il ne comprend plus ce qui se passe, son programme est resté sur les données de poursuite de la station à l'allée. Le retour est alors annulé et reporté d'une journée. Les trois cosmonautes se retrouvent ainsi pour la première fois dans un vaisseau Soyouz sans le module orbital.
Le 8 septembre, le TM 5 exécute correctement sa manoeuvre de retour, atterrissant à 0 h 50 à 160 km de Djezkazgan.

Le 8 septembre TM 6 repasse à l’ avant.

Le 12 septembre lancement de Progress 38 qui retombera le 23 novembre.

Le 20 octobre EVA de Titov et Manarov de 4 h 12 afin de terminer la réparation du télescope TTM et tester le fauteuil volant MMU.

4 eme OCCUPATION EO 4-Soyouz TM 7
du 26 novembre 1988 au 27 avril 1989, Volkov, Krykalev et Polyakov, 151 jours.

Le 26 novembre lancement de Soyouz TM 7 avec à bord Volkov, Krykalev et le Français Jean Loup Chretien (mission Agaratz). Ils s’ amarre à Mir le 28.

soyouz TM7 crew.jpg (43630 octets)

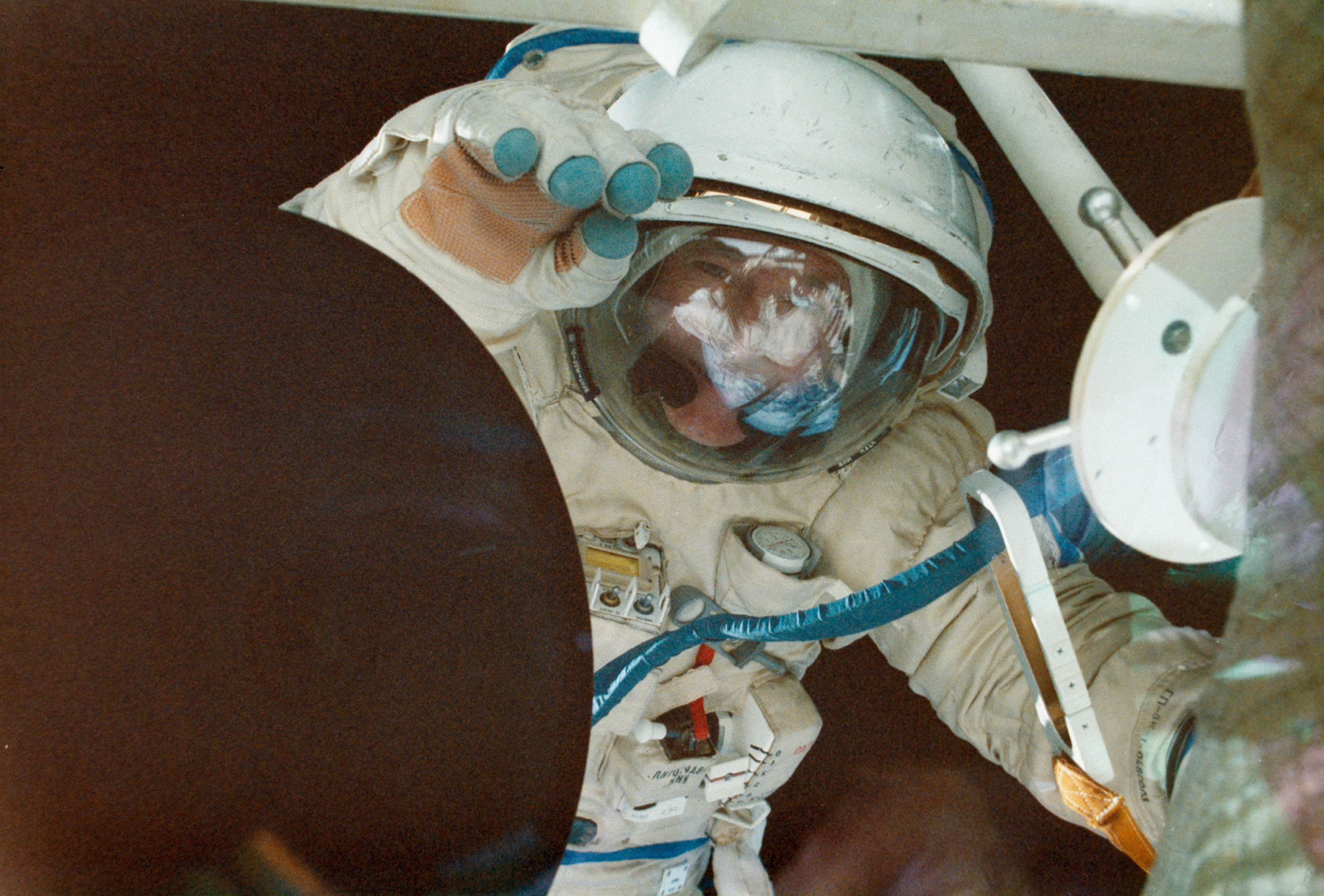

Le 12 décembre J L Chrétien réalise une EVA de 5 h 57 en compagnie de Volkov pour fixer et déployer la structure ERA.

1988 TM7 chretien on board 01.jpg (116229 octets)

1988 TM7 EO4 crew.jpg (94018 octets)

1988 TM7 chretien on board 02.jpg (73350 octets) 1988 TM7 on board 01.jpg (134881 octets)

Le 21 décembre Titov, Manarov et Chrétien redescendent sur terre avec TM 6 tandis que Polyakov reste dans Mir avec Krykalev et Volkov. Titov et Manarov totalisent 366 jours dans l’ espace.
Le 22 décembre TM 7 passe à l’ avant de Mir.

Le 27 décembre lancement de Progress 39 qui retombe le 7 février 1989 après avoir relevé l’ orbite de la station.

1989

Le 12 février 1989 lancement de Progress 40 qui retombera le 3 mars.

Le lancement du second module devant être arrimé à Mir, le Kvant 2 est repoussé de quelques mois à cause du retard dans la préparation du module n°3 Krystall. Il apparaît que les soviétiques ne veulent pas laisser trop longtemps la station dissymétrique avec un seul module amarré (Kvant 2 et Krystall seront amarré à l’ avant de Mir de chaque coté à 90°). Ce module d'excursion Kvant a une ouverture de 110 cm au lieu des 90 des pièces d'amarrage latérales du compartiment d'amarrage principal, ce qui permettra d'essayer le fauteuil spatial YMK, semblable au MMU américain.  En conséquence la sortie EVA prévu pour tester ce fauteuil est annulée. Le cosmonaute Serebrov qui devait s'envoler avec Soyouz TM8 est remplacé par Balandine. De plus, le lancement du Medilab est repoussé à 1996.

Le 3 mars Progress 40 se détache du complexe est réalise l’ expérience « Antenne ».

Le 18 mars lancement de Progress 41 qui retombe le 21 avril après avoir remonté l'orbite de MIR.

Avril, au vue du retard dans le lancements des deux prochains modules vers MIR, les soviétiques décident de mettre la station en régime automatique après avoir remonté son orbite. Le 27 avril l’ équipage (Polyakov, Krykalev et Volkov) redescend sur terre avec TM 7. Polyakov totalise en quatre occupation 242 jours en orbite.
MIR était occupé depuis 800 jours. L'équipage de Soyouz TM8 qui devait être lancé le 19 avril restera au sol.
De plus il apparaît qu'un problème électrique à bord de la station qui prive l'équipage d'énergie pour les systèmes de survie.
Déjà en 1986 la station Saliout 7 avait du être dépanné par les cosmonautes.

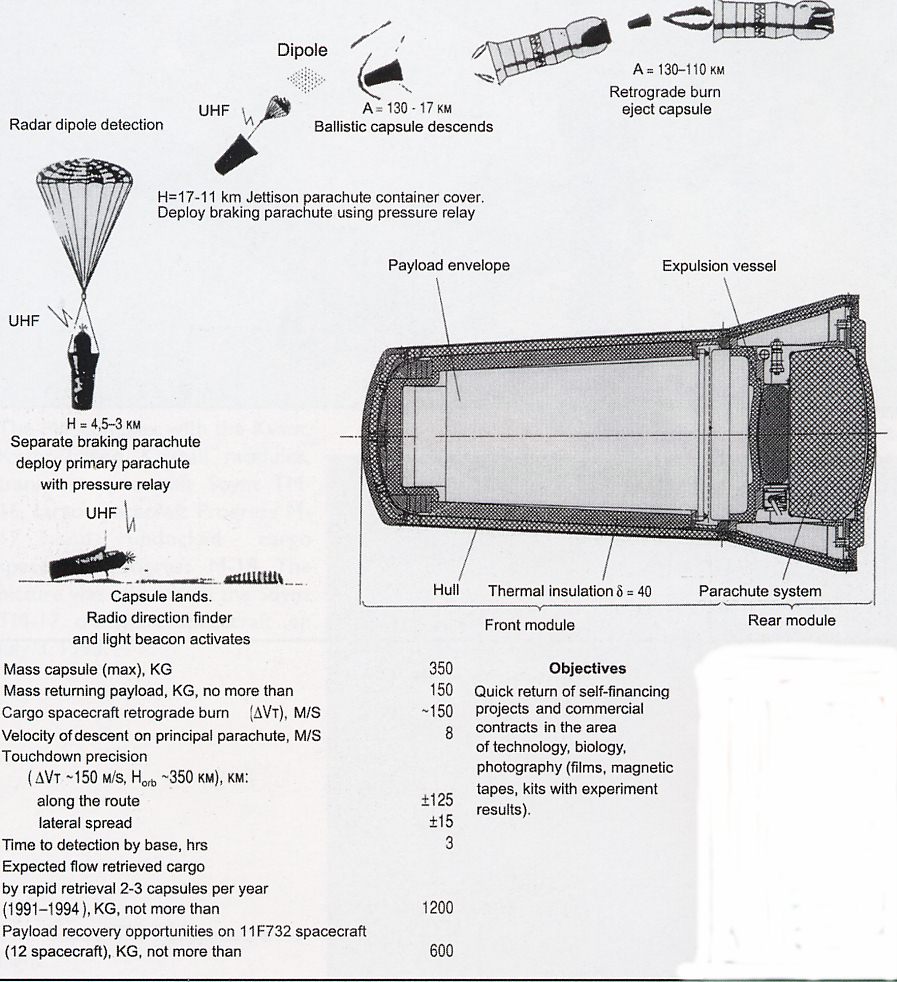

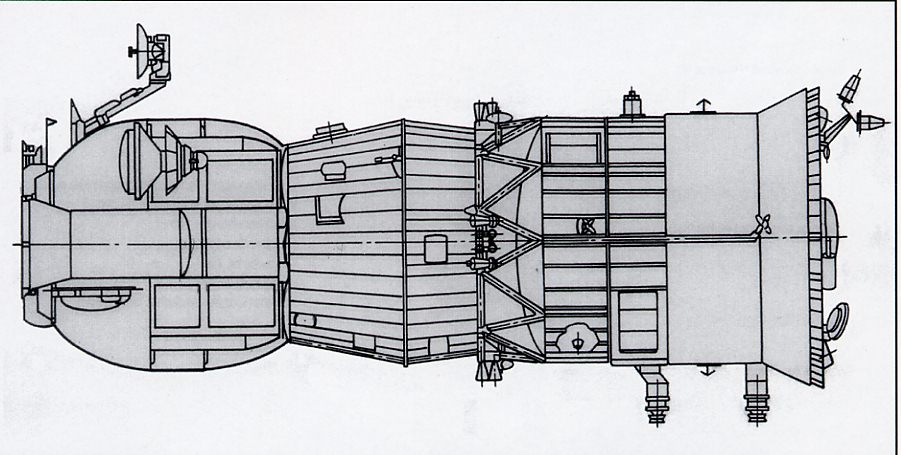

Le 23 août lancement d’ un nouveau vaisseau cargo Progress le M1, il s’ arrime à l’ avant de Mir. Les Progress M sont dérivés du Soyouz TM. A partir de l' année prochaine, ils seront dotés d' une capsule récupérable par parachute et larguée entre 130 et 11 km d' altitude. Cette capsule permettra de ramener au sol les résultats scientifiques d' expérience ou des photos.

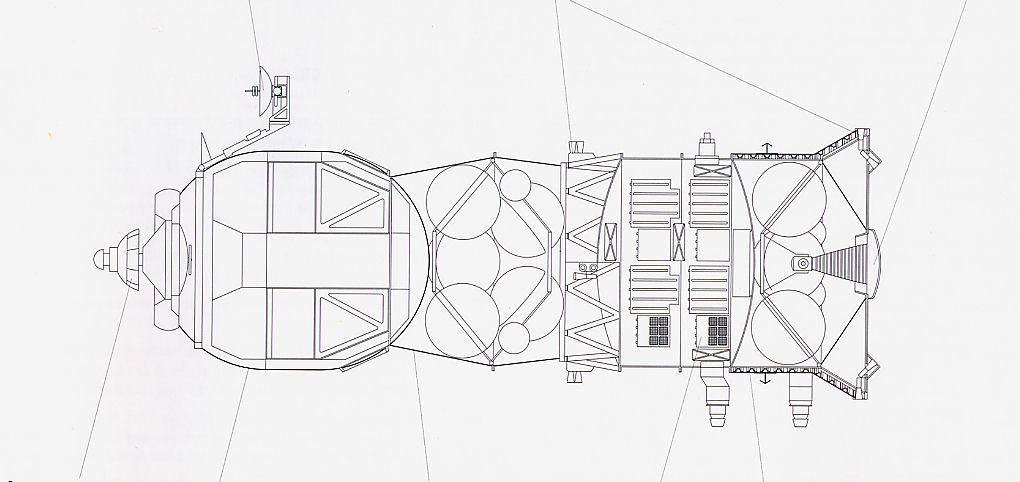

progress M coupe.jpg (61642 octets) progress M capsule .jpg (171340 octets)
progress M capsule dessin.jpg (81570 octets)

5 eme OCCUPATION EO 5-Soyouz TM 8
du 5 septembre 1989 au 19 février 1990,  Viktorenko et Serebrov, 168 jours.

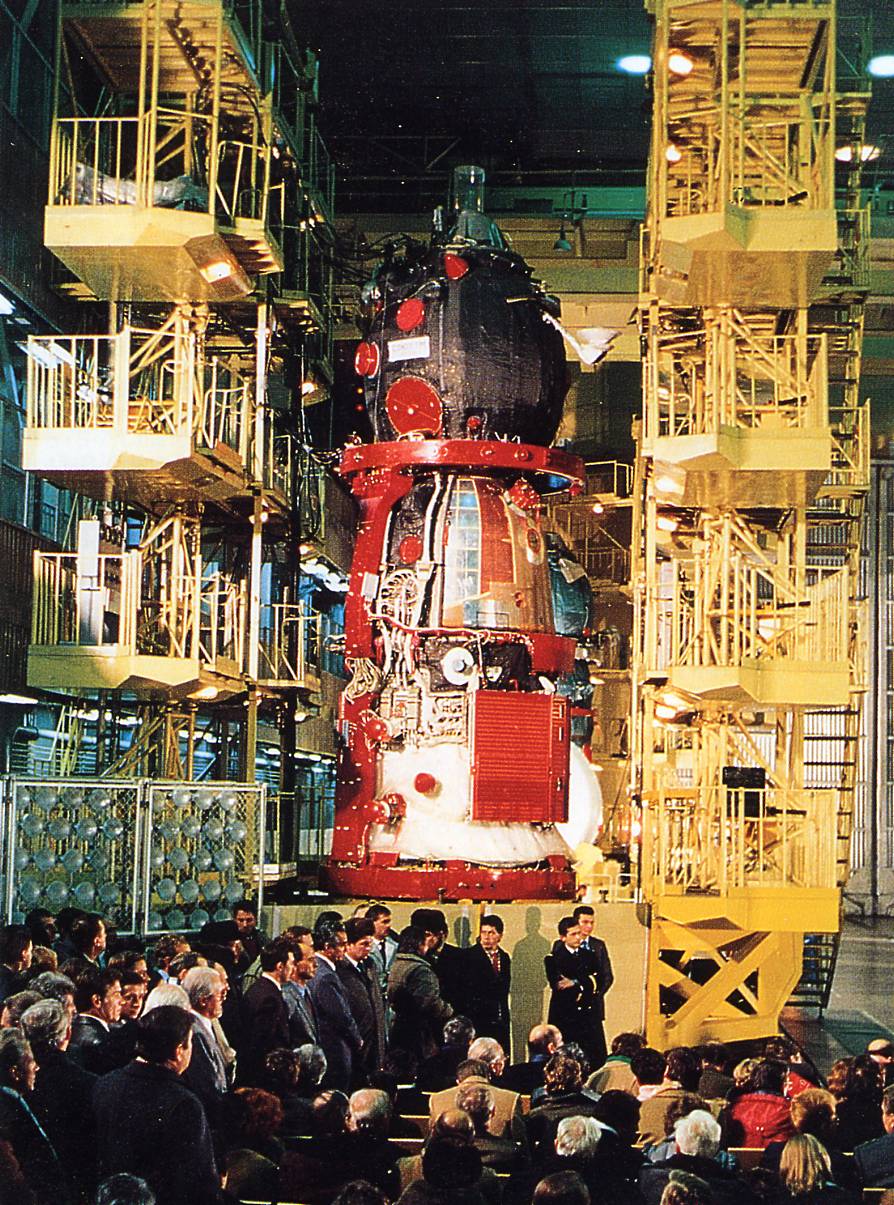

Le 6 septembre lancement de Soyouz TM 8 avec à bord Alexandre Viktorenko et Alexandre Serebrov. Pour la première fois, le lanceur est peint avec des publicités. Le vaisseau s' amarre en manuel à la station.

1989 TM8.jpg (261291 octets)    1989 TM8 lancement.jpg (165267 octets)

Le 28 septembre la station est préparé à l’arrivée du module Kvant 2, 20 000 kg.
Le 30 septembre les cosmonautes reçoivent une dose de rayonnement équivalente à deux semaines de vol à cause d’ une éruption solaire intense.

Le 10 octobre, les russes annoncent que le lancement de Kvant 2 sera retardé à cause d’ un problème d’ordinateur.

Le 26 novembre lancement par Proton du module Kvant 2. Kvant est constitué de trois compartiments:
_ le cargo avec les moyens de propulsion, les réserves d' oxygène et d' eau, les toilettes, le lavabo et une douche (qui ne fonctionnera jamais).
_ le module scientifique pour l' observation de la terre et la recherche biologique.
_ un module de passage pour les EVA.

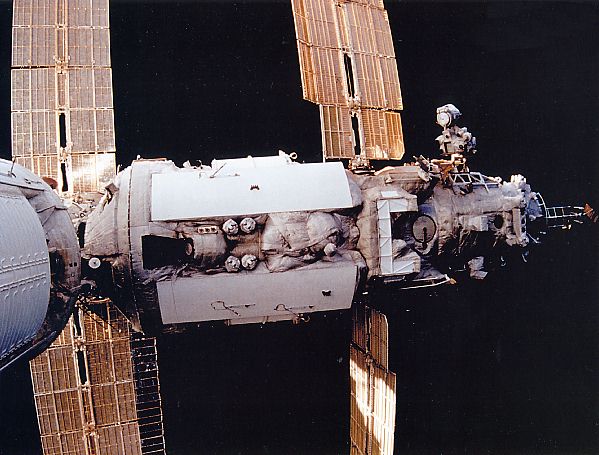

Kvant 2 est ancré sur un port radial de Mir. Kvant 2 a été conçu à l'origine pour le programme de station militaire Almaz du début des années 1970. Ce module est permet la recherche scientifique biologique, l'observation de la Terre et les sorties spatiales. Il contient de l'eau, de l'oxygène, des dispositifs de contrôle et de distribution du puissance, une douche et une "salle de bain". Kvant-2 est divisé en trois compartiment pressurisé : instrumentation, science et sas. Le sas contient une unité de manipulation pour les taches externes (comme pour les expériences dans le vide de l'espace).

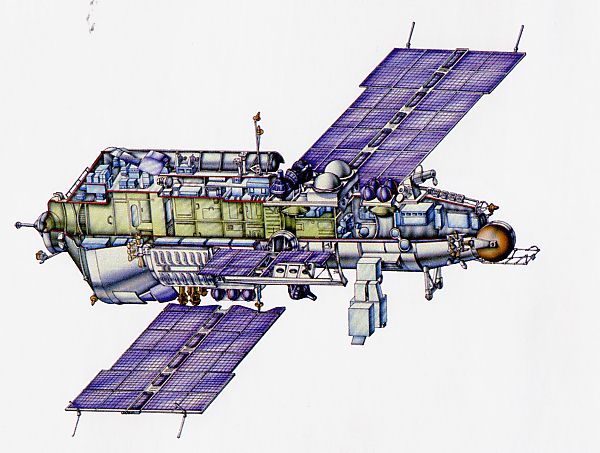

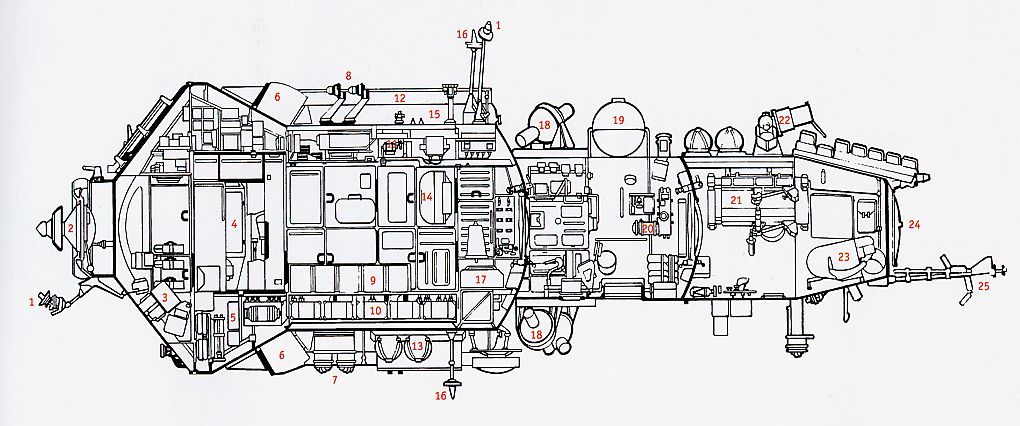

1989 kvant 2 coupe.jpg (104914 octets)
  • Masse : 18.5 tonnes
  • Longueur : 13.73 m
  • Diamètre maximal : 4.35 m
  • Volume pressurisé : 61.3 m3
  • Nombre de panneaux solaires : 2
  • Surface de panneaux solaires : 53 m2
  • Puissance fournie : 6.9 kW
1 Antenne de RV Kurs
2 Port d'amarrage
3
4 Toilettes
5 Système de régénération d'eau
6
7
8
9 Container à nourritures
10 Batteries
11
12
13
14
15
16 capteur solaire d'orientation
17
18 Géodyne
19 Réservoir d'eau Rodnik
20
21
22 Viseur stellaire
23 Scaphandre pour EVA
24 Sas de sortie EVA
25

kvant 2 airlock EVA.jpg (43089 octets)

Le 6 décembre, Kvant 2 s’ amarre à l’ avant de Mir puis est transféré sur le dessus.

Le 12 décembre, TM 8 passe devant Mir.

Le 22 décembre lancement de Progress M 2 qui retombera le 9 février.
