LA STATION I.S.S

DEVELOPPEMENT DE L'ATV

2008

L'ATV n° 1 "Jules Verne" est au CSG à Kourou dans l'ensemble de préparation de charges utile S5. Les deux modules le composant ont été assemblé en décembre dernier. Le 4 janvier l'ATV est déplacé du hall S5C vers le  S5B pour être remplit en carburant. Le S5 dispose de deux bâtiments pour ces opérations, le S5A et B, d'environ 400 m2 de surface, ce dernier permet le chargement de satellites de grande capacité (jusqu'à 10 tonnes d'ergols).

L'ATV est chargé en MMH et MON pour alimenter ses 4 moteurs et en UDMH et N2O4 pour le module de service russe attaché à ISS.

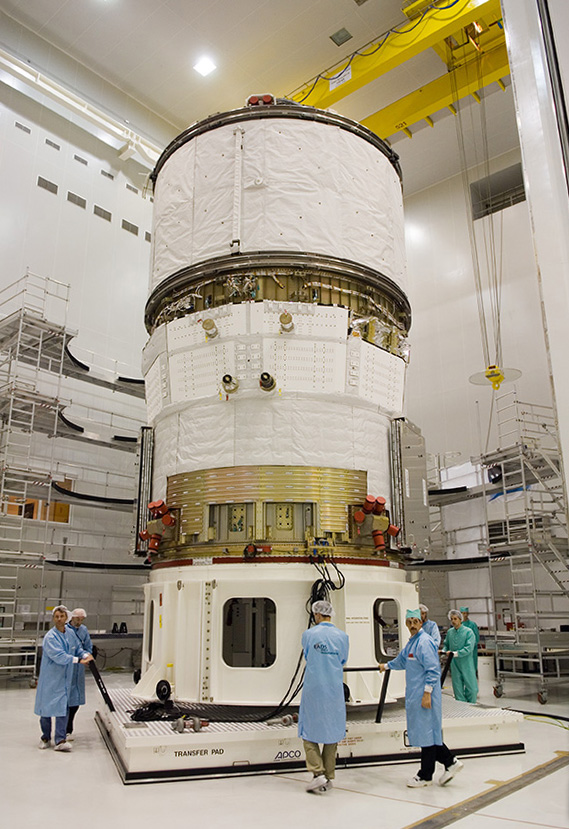

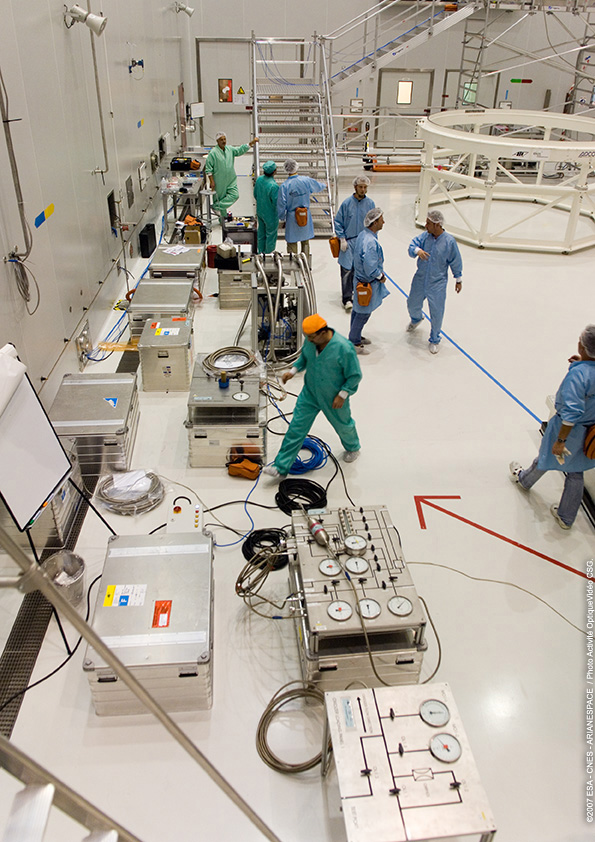

2008 4jan08.jpg (202965 octets)    2008 4jan08 02.jpg (219011 octets)

2008 V181 EPS 01.jpg (473221 octets)    2008 V181 EPS 02.jpg (596102 octets)

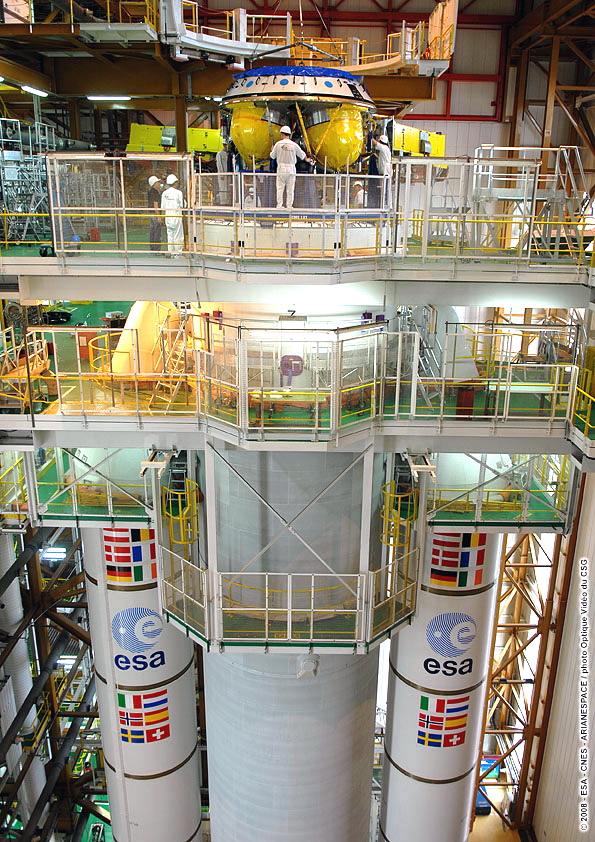

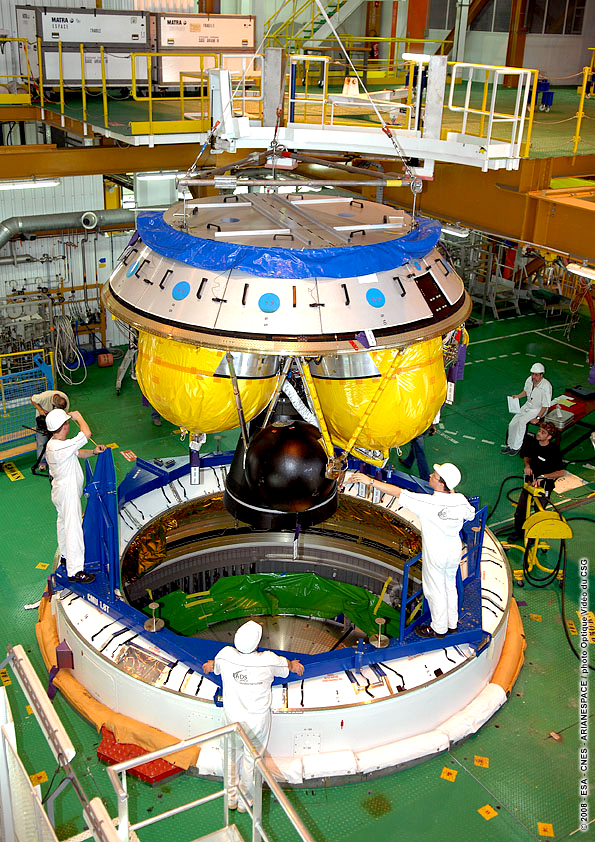

BIL, mise en place de l'étage EPS sur Ariane 5.

30 janvier, l'ESA
, en concertation avec la NASA et les russes annonce de son coté que le lancement de l'ATV "Jules Verne" est repoussé au 8 mars à 4h24 du matin TU (5h24 Paris).
Il se passera 18 jours entre le décollage et l'amarrage. L'ATV réalisera deux essais d'évitement lors des "demo day" n° 1 & 2, l'amarrage se faisant lors du demo day n° 3, et une journée de rephasing entre chacune des démos. Le premier essai d'évitement se fera à 3,5 km. Le deuxième essai se fera à une distance de 12 mètres seulement, l'ATV reculant jusqu'à 20 mètres et réalisant sa manoeuvre d'échappement.

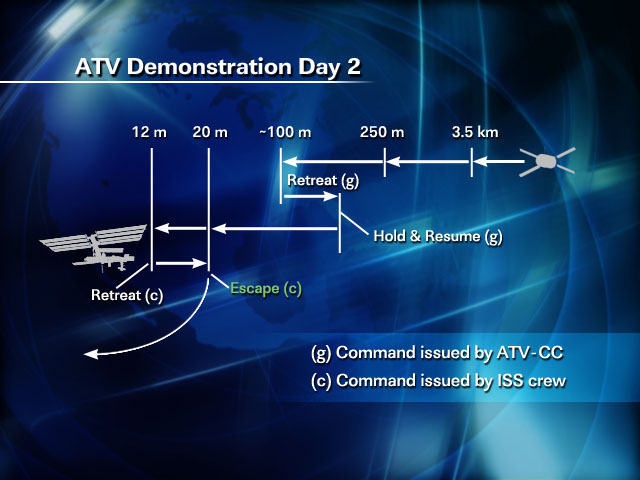

2008 209838main_chesson_atv_013108c.jpg (68188 octets)    2008 209840main_chesson_atv_013108d.jpg (78721 octets)    2008 209852main_chesson_atv_013108j.jpg (79324 octets)

D'autre part, l'intégration des principaux modules de l'ATV-2 a commencé pour un lancement en 2010. Ce 2e modèle de vol devrait lui aussi recevoir un nom, d'origine allemande (l'Allemagne participe en second à sa construction).

ATV 1 "Jules verne"

L’ATV est un vaisseau cargo entièrement automatisé et non-habité destiné à ravitailler l'ISS. Il est une des contribution majeure au programme avec le module Columbus. Depuis août 2000, l'approvisionnement de l'ISS en vivres, air et divers équipements est assuré tous les 3 mois environ par un nouveau vaisseau-cargo Progress M. Le vaisseau russe permet également de rehausser l'orbite de la station (qui peut décliner de 300 m chaque jour) et sert de "vide-ordures" à la fin de sa mission, lorsqu'il est précipité dans l'atmosphère et s'y consume. L'ATV le remplacera à long terme avec la livraison de 8 tonnes de fret (gaz, eau, ravitaillement divers) vers la station à chaque vol. Après un voyage de 3 jours, il s’acquitte de sa mission puis reste amarré 6 mois à la station, dont il contrôle régulièrement l’altitude qu’il est chargé de rehausser en cas de nécessité grâce à son système de propulsion.

    2008 ATV 10431a4.jpg (374876 octets)
  2008 ATV 10427A4(2).jpg (410846 octets)
2008 ATV 10424a4.jpg (266073 octets)

2008 ATV 10890A4(2).jpg (622227 octets)

2008 ATV 10806a4.jpg (152407 octets)    2008 ATV 13028a4.jpg (202908 octets)    2008 ATV 118901.jpg (287412 octets)

L'ATV est un vaisseau de 21 tonnes au lancement mesurant 10,3 m de long pour 4,5 m de diamètre et 22 m d'envergure ses panneaux solaire déployés. C'est une Ariane 5 ES ATV qui le propulse vers son orbite inclinée à 51,6° à 260 km d'altitude. Cette Ariane 5 est équipée d'un étage supérieur rallumable à ergols stockable (5200 kg de carburant soit un peu plus de la moitié de sa capacité habituelle). Une première manoeuvre circularise l'orbite à 260 km et une seconde assure la retombée de l'étage EPS dans l'Océan Pacifique après sa mission (après 2h 30 mn). Le moteur Aesus a subit toute une série d'essai au banc pour le qualifier pour cette mission, notamment au niveau de la température des ergols. La température du moteur et des ergols est en conséquence contrôlée avant le lancement par la mise en place d’un système de réchauffage incluant des résistances électriques semblables dans leur principe aux systèmes de réchauffage des pare-brises de voitures , mais en plus puissant. Ces procédures ont été validées en grandeur réelle lors de lancements utilisant l’étage EPS qui ont précédé celui de l’ATV. L’ATV est directement monté sur la case à équipements du lanceur. De part sa masse, 21 tonnes, une structure renforcée en matériaux composite a été développé. En outre, le système de contrôle d’attitude en orbite, installé sur la case, a été adapté pour manoeuvrer l'ATV dans les conditions particulières de cette mission longue avec des amplitudes thermiques importantes. Ariane 5 doit atteindre la station ISS qui navigue sur une orbite inclinée à 51,6°. Pour assurer le suivi du lancement et le recueil de la télémétrie, de nouvelles stations de poursuite ont été qualifié aux Açores (station SMA à Monte das Flores), en Nouvelle-Zélande (station mobile à Awarua) et en Australie (station de l’Institut de Recherche en Télécommunications à Adélaïde et celle de USN à Dongara) en plus de celle utilisées habituellement à Galliot (Kourou CSG). Une station mobile SNA (Station Navale Ariane) a été positionnée dans l’Océan Atlantique. Quatre années ont été nécessaires pour définir l’emplacement des stations, établir le contact avec les interlocuteurs locaux, adapter et déployer les moyens. Au final, le CSG a du compléter son réseau qui mobilisera 6 stations et 2 radars.

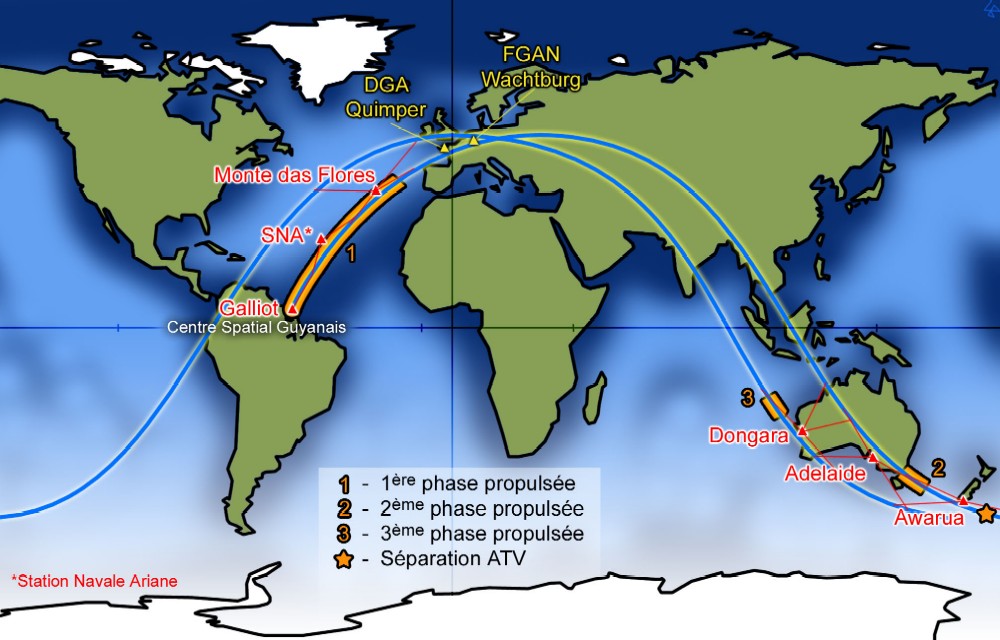

2008 ATV trajectoire lanceur.jpeg (140348 octets)

Après la mise sur orbite et une phase de "sommeil", l'ATV sera le 1er vaisseau européen à réaliser un rendez-vous dans l’espace (navigant à l'aide du système GPS) et le premier amarrage automatique avec une station orbitale (se guidant à l'aide de lasers avec une précision de l'ordre du cm). Les manœuvres seront commandées depuis le centre de contrôle ATV-CC au Centre spatial de Toulouse et suivies en direct par l'équipage de l'ISS et le centre de contrôle américains et russes. Après son amarrage au module russe Zvezda de l'ISS, l'ATV servira d'extension pressurisée de l'ISS durant près de 6 mois. Quatre autres missions d'ATV sont ensuite prévues jusqu’en 2013.

Le 7 mars, Ariane 5 est amené en Zone de Lancement 3 vers 14h 30, heure locale (17h 30 TU) avec quelques heures de retard sur le planning (problèmes d'air conditionné sous la coiffe). C’est un lanceur de type A5 ES, intermédiaire dans la gamme Ariane 5. Le lanceur 528 dédié à cette mission est le 33ème lanceur de production, le premier de la série A5ES : il est constitué d’un composite inférieur ‘’P2’’ identique à celui de la version A5/ECA (EAP à segment S1 surchargé, EPC type P2 avec moteur Vulcain 2) et d’un composite supérieur comprenant un EPS P2000 et une case à structure composite; ce lanceur est le douzième lanceur complet livré à Arianespace, intégré et contrôlé sous la responsabilité d’Astrium au Bâtiment d’Intégration Lanceur (BIL) à Kourou. Le Vol 181 est le 37ème lancement Ariane 5, 33ème mission commerciale du lanceur et le premier lancement de l’année 2008.

8 mars, à 16h 33 (H-11h 30) débute le compte à rebours final avec les tests électrique, la mise en configuration de l'étage EPC pour le remplissage, la préparation du pad de tir, le chargement des logiciels de vol, les tests radio fréquences, l'alignement de la centrale inertielle, la pressurisation des réservoirs au sol pour le remplissage et le remplissage de l'EPC à H- 4h (vers 20 h 25, locale). Le remplissage durera deux heures, mais il continue jusqu'à H-3 mn avec des compléments de plein. Une fois l'ATV mis sous alimentation interne pourra commencer la séquence synchronisée à H-6mn. L'heure officielle de lancement est confirmée à h- 3mn 30.

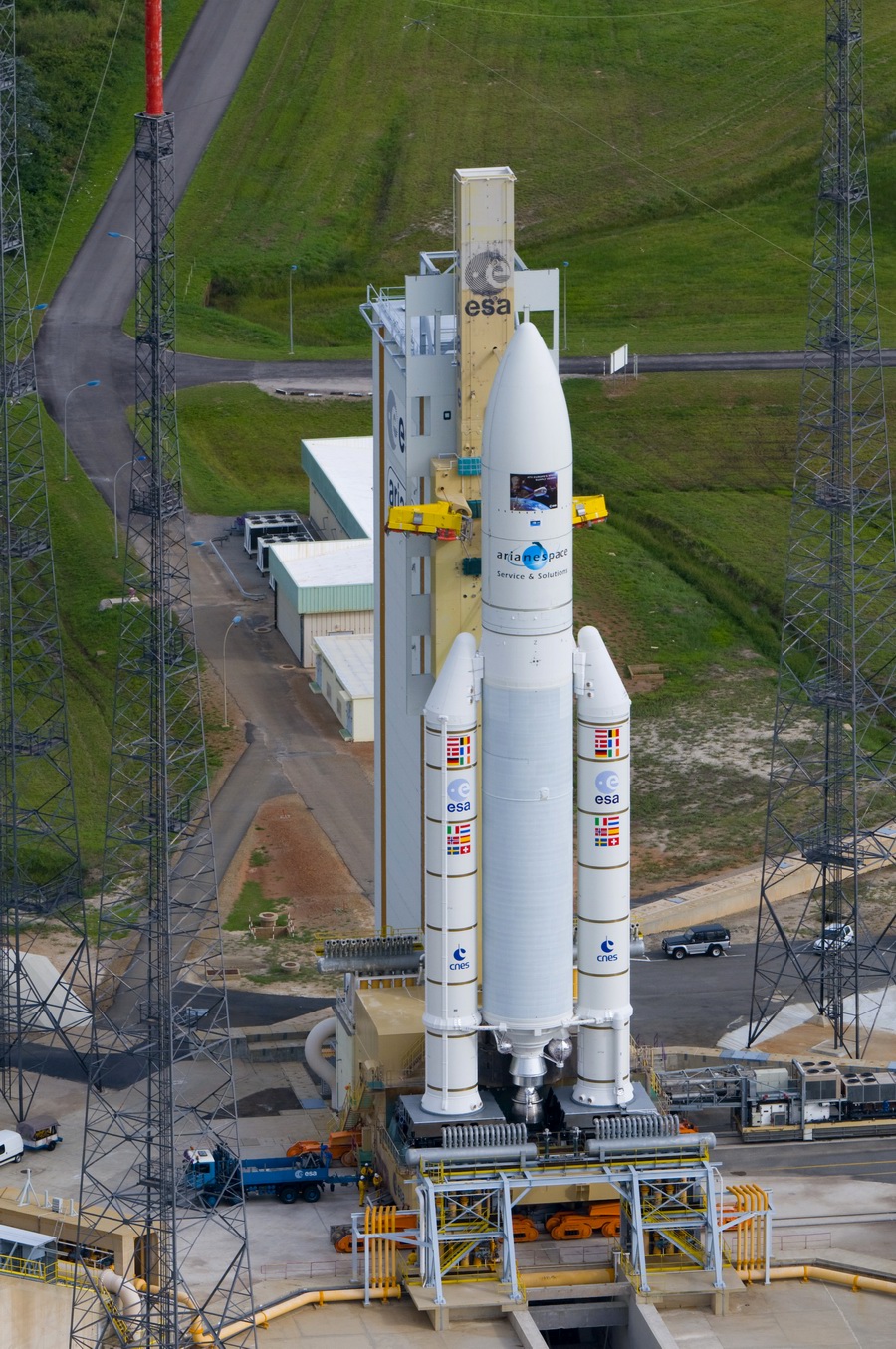

2008 ATV rollout SCO0536.jpg (491261 octets)    2008 ATV lancement.jpg (152020 octets)

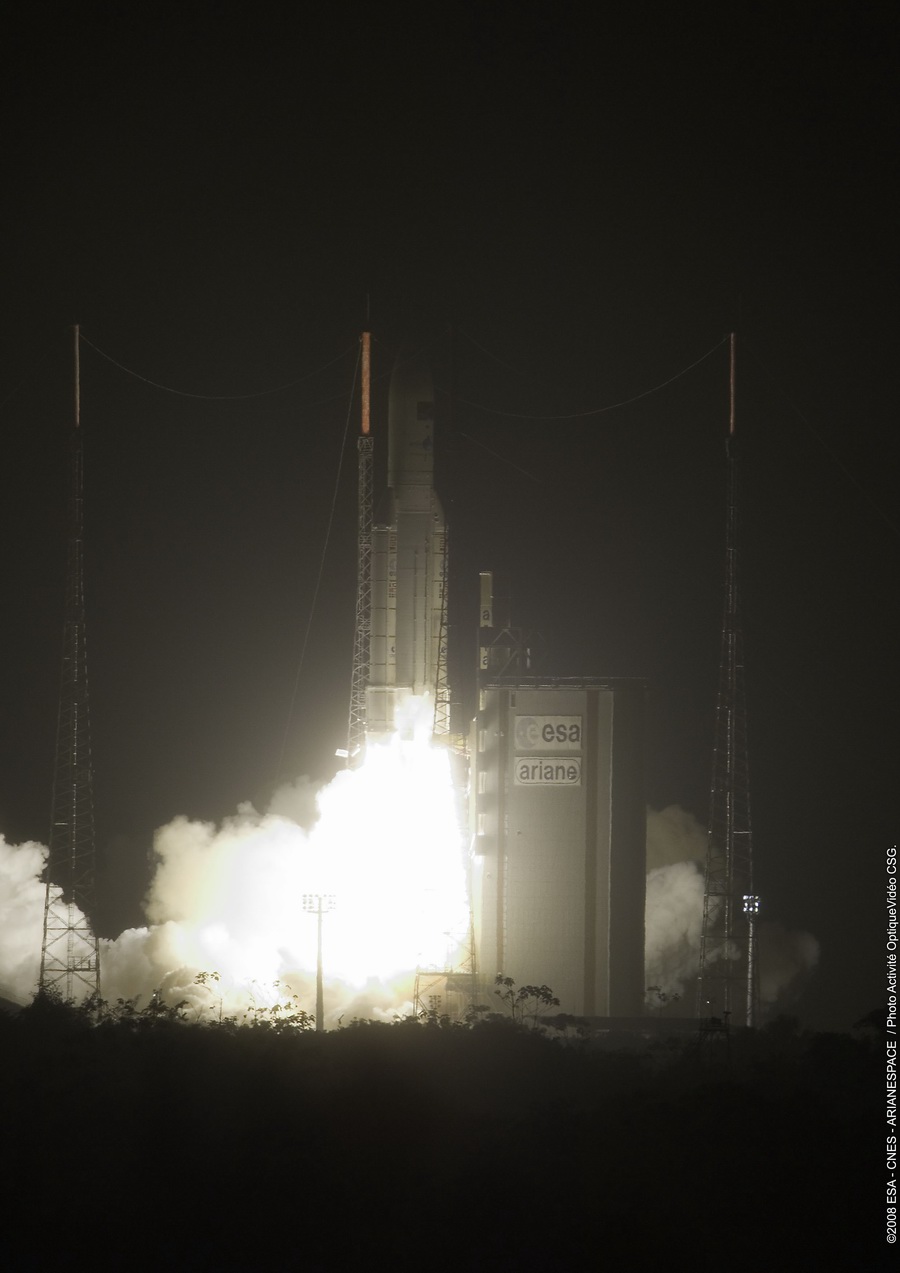

9 mars, 4h 03, Ariane 528 quitte l'ELA 3. La monté est vite obscurcit par les nuages mais le vol propulsé est nominal. A 2mn 28 s, les EAP sont largués suivit de la coiffe à 3mn 33 s. A T+ 9mn, l'étage EPC est arrêté. L'EPS prend la relève pour 8 minutes environ. A 4h 20, l'étage EPS place l'ATV sur une première orbite avec un périgée de 146 km. Une phase balistique permet de gagner l'apogée de cette orbite à 260 km qui est circularisée à 5h 05, 62 minutes après le lancement. L'ATV est séparé à 5h 09. Le contrôle est pris par le centre de Toulouse. Les panneaux solaire sont déployées à 5h 41.

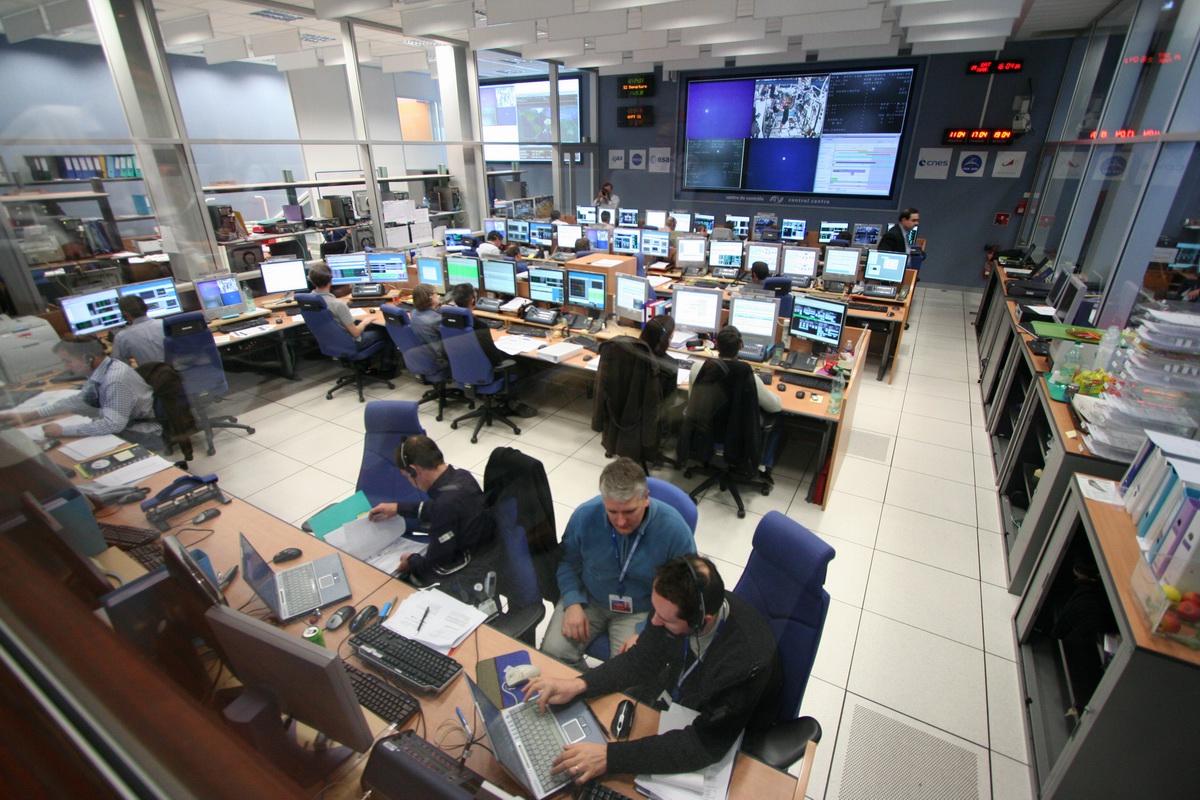

Au Centre de contrôle de l'ATV (ATV-CC) à Toulouse, les équipes sont à l'œuvre pour les premières opérations en orbite du « Jules Verne ». Après l'acquisition des liaisons avec les satellites-relais américains TDRS (Tracking & Data Relay Satellite), l'acquisition des étoiles de référence par les capteurs stellaires et le déploiement des panneaux solaires, l'ATV a activé ses récepteurs GPS pour la navigation. L'ATV-CC va pouvoir se baser sur ces données GPS pour établir une orbitographie plus précise de l'ATV et ainsi préciser la date des prochaines manœuvres de "phasage" orbital avec la Station spatiale internationale. L'amarrage avec la station est prévu le 3 avril.

Dernier déploiement sur l'ATV « Jules Verne », un peu plus de deux heures après sa séparation d'avec l'étage supérieur d'Ariane 5, celui du mât de 2,15 m porteur d'une des deux antennes du système de communication de proximité (PCE - Proximity Communication Equipment) qui permettra à l'ATV de communiquer directement avec l'ISS quand il s'en approchera à moins de 30 km. Ce mât joue un rôle important car il empêche le "masquage" des antennes par les différents appendices de la Station lors de l'approche finale.

Cette première mission ATV est un vol de démonstration. La première journée de démonstration, dite "Demo Day 1" est prévu le 29 mars, le seconde "Demo Day 2" le 1er avril, avec entre une phase post évaluation "post ESCAPE". Le rendez vous "RDV Day" avec ISS est prévu le 3 avril. Un autre phase post ESCAPE est prévu juste avant. L'intervalle de temps minimal entre "Demo Day 1" et "Demo Day 2" est de 48 heures, comme celui entre "Demo Day 2" et "RDV Day".

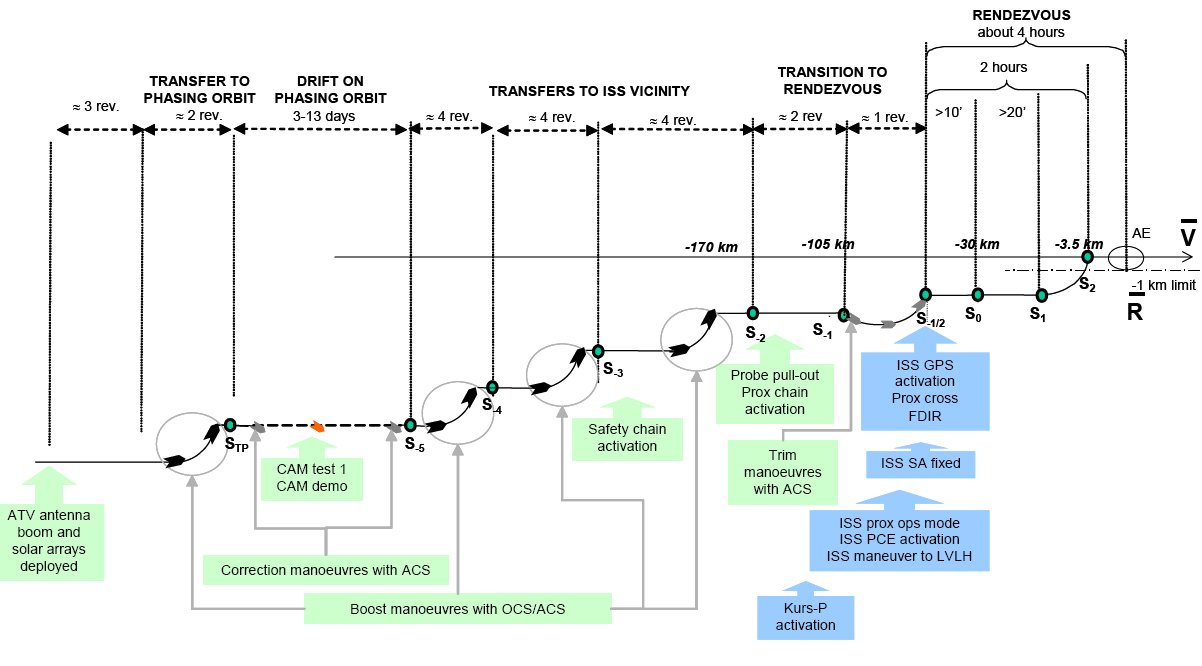

2008 ATV mission 01.jpg (105063 octets)

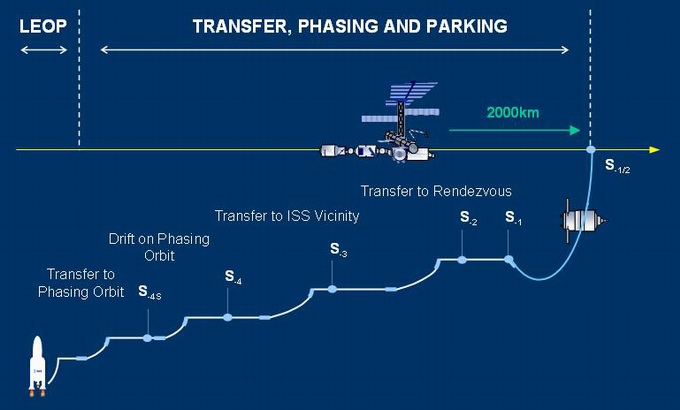

Le phasage vers ISS va durer 10 à 13 jours pour amener l'ATV , aux abords de l’ISS, plus précisément au point d’interface dénommé S-1/2 à partir duquel peut être établie un lien de communication de proximité avec la station spatiale. Ce point S-1/2 se situe classiquement 5 km au-dessous et 39 km en arrière de l’ISS. Durant cette phase, toutes les opérations sont placées sous le contrôle et la surveillance du Centre de contrôle ATV (ATV-CC) à Toulouse.

Le phasage se décompose en quatre sous-phases :
_un transfert vers une orbite de phasage ;
_une dérive sur l’orbite de phasage ;
_un transfert aux abords de l’ISS ;
_une translation finale vers le rendez-vous.

Ces transferts consistent essentiellement en trois manoeuvres propulsées ; chaque transfert inclus des poussées des systèmes de contrôle d’orbite (OCS) ou de contrôle d’attitude (ACS). La dérive consiste à atténuer l’angle de phasage et est ponctuée de plusieurs petites impulsions de correction d’orbite. La transition finale vers le rendez-vous consiste en une série de manoeuvres fines destinées à compenser les dispersions rencontrées lors du transfert précédent. Elles interviennent en fin de phasage afin d’aboutir à la précision requise.

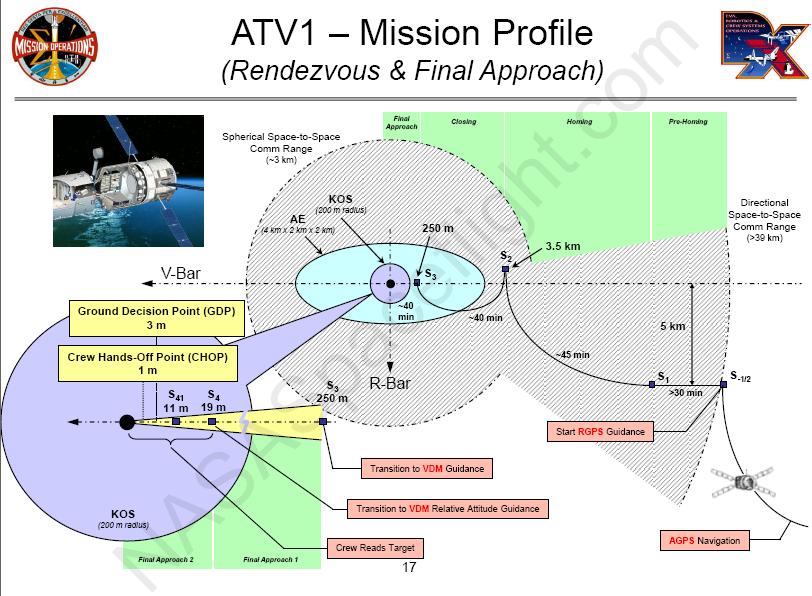

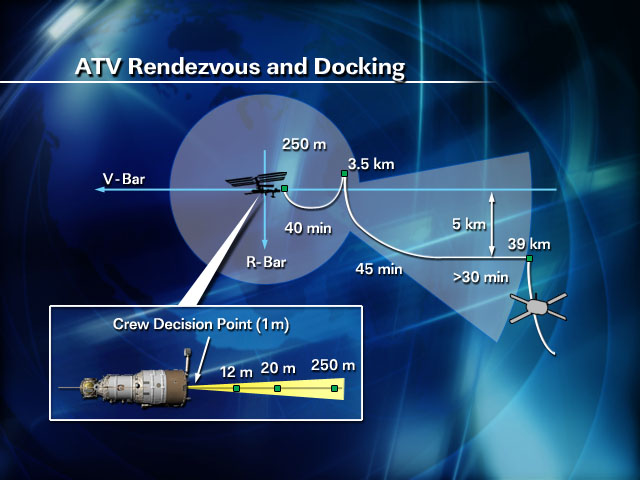

Les manoeuvres finales de rendez-vous et d’amarrage à l’ISS sont réalisés en plusieurs étapes, sous la responsabilité conjointe de l’ISS et de l’ATV-CC. La priorité absolue tout au long de ces opérations est de garantir la sécurité de l’ISS et de son équipage. Chaque étape est donc soumise à l’autorisation du Centre de contrôle de mission (MCC) et contrôlée par l’ATV-CC.

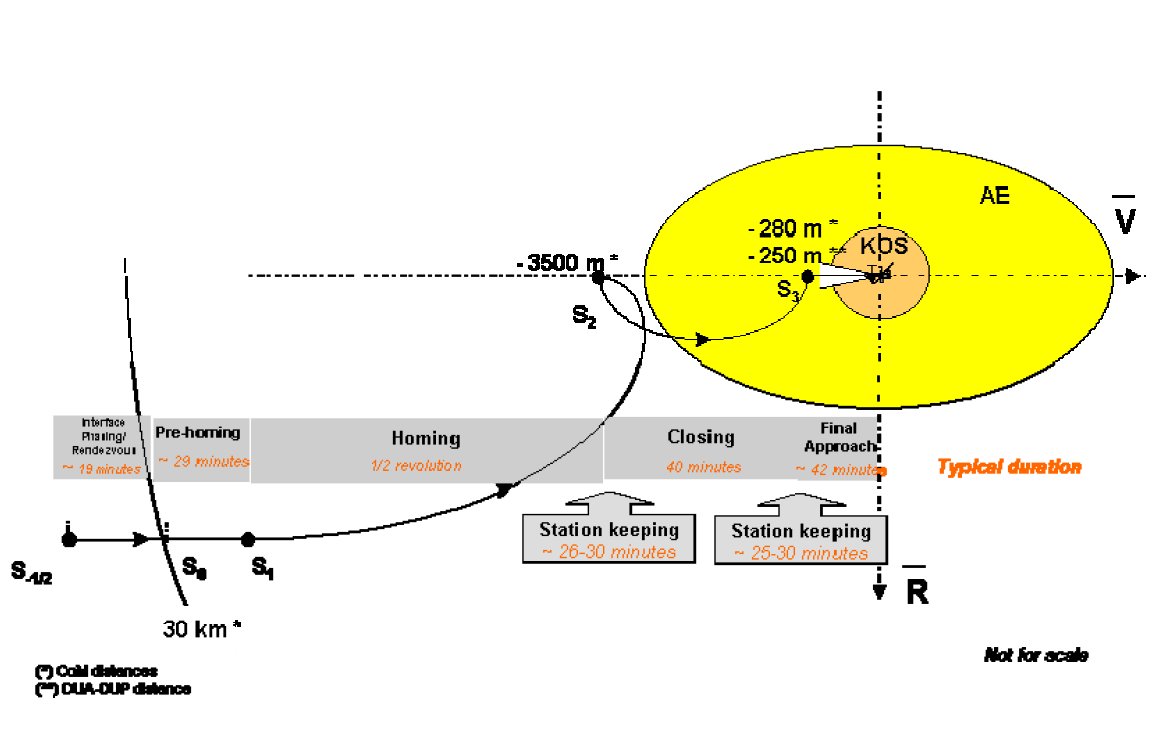

Le rendez-vous débute avec l’approche initiale ou « homing ». Cette opération, conduite de manière autonome, positionne l’ATV sur l’orbite de l’ISS à une distance située à 3500 mètres derrière la station (point S2), dans l’attente de la permission donnée par le sol d’entrer dans l'ellipsoïde d'approche. Des manoeuvres supplémentaires conduisent l’ATV plus près de l’ISS et sont également soumises à des autorisations du sol pour rejoindre des points caractéristiques situés à 250 m (S3), 20 m (S4) et 12 m (S41).

En cas de comportement anormal détecté par les propres moyens de l’ATV, son logiciel de bord déclenche une manoeuvre d’évasion. Si cet événement intervient dans un périmètre très proche de la station, c'est la fonction de sécurité du vol à proximité qui déclenche une manoeuvre d'évitement de collision (CAM) permettant de placer l’ATV sur une trajectoire sûre par rapport à l’ISS. Par ailleurs, si une situation d’urgence est détectée par l'équipage de l'ISS ou l’ATV-CC, l’une ou l’autre de ces autorités a la faculté de commander une manoeuvre de CAM. Dans la dernière partie du rendez-vous (l’approche finale constitue une translation forcée entre le point S3 et l'amarrage), l’équipage vérifie le comportement de l’ATV grâce à la caméra vidéo située sur le module de service de l'ISS et les mires (Visual Video Targets, VVT) placées sur le cône avant de l’ATV. C’est l’ATV-CC qui, sur autorisation de l’ISS donnée à 12 m de distance, envoie une télécommande d'approche finale. L’approche finale de l’ATV vers la station repose sur un système de vidéomètres (VDM), un capteur optique installé sur le cône avant de l’ATV et utilisé lors des derniers 250 mètres avant la station. Pour garantir les performances requises, un ensemble de rétroréflecteurs laser spécifiques a été installé à l’arrière du module de service de l’ISS lors d’une sortie extravéhiculaire. Dès que la sonde d'amarrage entre en contact avec l’ISS, le système propulsif de l’ATV délivre la poussée nécessaire pour garantir sa capture par la station. Cet événement déclenche la séquence automatique d’amarrage qui conduit à rendre le véhicule mécaniquement solidaire de la station par une liaison étanche, et à établir toutes les connexions électriques, de données et fluides. Après une série de vérifications, l’équipage ouvre le sas d’accès, faisant de l’ATV une partie intégrante de la station spatiale internationale.

La mission Jules Verne inclus la démonstration des fonctionnalités du module de service de l’ATV, préalablement à son exploitation en conditions critiques pour la sécurité. De fait, une manoeuvre supplémentaire lors du phasage permettra de confirmer la capacité de l’ATV et à exécuter une manoeuvre d’évitement de collision (voir CAM Demo dans la chronologie plus haut). Dans le séquentiel de vol général de la mission de l’ATV, deux phases de démonstration sont prévues en préalable au rendez-vous et de l’amarrage.

2008 ATV mission 04.jpg (69113 octets)

DEMO DAY 1

Durant cette phase de la mission (durée de 2 jours), l’ATV s’approchera de l’ISS jusqu’au point d'attente S2, où une manoeuvre d’évasion (ESCAPE) sera commandée par l’ATV-CC ; après cette opération, une série de manoeuvres orbitales ramènera l’ATV au point d’interface (S0) en vue de poursuivre sa mission. ..

DEMO DAY 2

Durant cette phase de la mission (durée de 2 jours), l’ATV s’approchera de l’ISS jusqu’au point d'attente S41, puis exécutera un retrait (RETREAT) jusqu’au point S4 où une manoeuvre d’évasion (ESCAPE) sera commandée par l’équipage ; après cette opération, une série de manoeuvres orbitales ramènera l’ATV au point d’interface (S0) en vue de poursuivre sa mission. ..

RDV DAY

L’ATV réalisera les opérations de rendez-vous et d’amarrage avec l’ISS. Cette phase dure environ 5 heures. Une fois amarré à la station spatiale, l’ATV commence à fonctionner suivant la chronologie opérationnelle de l’ISS. Il exécute tout l’éventail des opérations prévues en phase attachée, conformément aux objectifs de sa mission. Bien que lié à la station, l’ATV reste autonome en termes de puissance électrique, de contrôle thermique et de gestion de données.

2008 ATV mission 02.jpg (78147 octets)    2008 ATV mission 03.jpg (78570 octets)    2008 ATV A18.JPG (96826 octets)

A un moment prédéfini dans le cadre d’opérations combinées ISS/ATV et associant le centre de contrôle ATV-CC et les centres de contrôle de mission MCC, la station spatiale peut déterminer le mode d’exploitation de l’ATV qu’elle juge utile en lui envoyant les commandes adéquates, pour utiliser le système propulsif de l’ATV, pour opérer un transfert d’ergols ou réaliser des opérations relatives au fret. Toutes ces opérations sont conformes au plan d’exploitation de l’ISS, tel que défini par les centres de contrôle de Moscou et de Houston.

Durant les opérations de fret réalisées à l’intérieur du module pressurisé et dans le cadre d’IVA (transfert de fret sec, distribution d'eau ou de gaz, transfert de déchets), l'ATV demeure en mode dormant. Il est re-activé (sur commande de l'ATV-CC) pour des manoeuvres de reboost ou de contrôle d’attitude qui peuvent se dérouler en plusieurs incréments tout au long de la phase attachée. Chaque incrément peut durer jusqu’à 12 heures. Le système propulsif de l’ATV est directement contrôlé par le logiciel de guidage, de navigation et de pilotage de l’ISS. Les corrections d’orbite sont réalisées par les moteurs principaux de l’ATV. Les manoeuvres de maintien du contrôle d’attitude ont quant à elles recourt aux moteurs de contrôle d’attitude. Les transferts d’ergols (ravitaillement) sont également placés sous le contrôle direct de l’ISS et peuvent être conduits en une ou plusieurs étapes. Le combustible et le comburant sont transférés selon des séquences successives qui comprennent les vérifications d'étanchéité et les purges de ligne nécessaires; elles sont conduites sur commande de l’ISS. Ces opérations nécessitent de placer l’ATV dans un mode actif particulier, parallèlement ou non au contrôle d’attitude de l’ISS par l’ATV. L’état d’intégrité de l’ATV est surveillé par l’ATV-CC.

L’ATV peut rester jusqu’à 6 mois en configuration attachée à la station. En cas d’événement imprévu signalé par l’ISS et nécessitant de libérer le port d’amarrage du module de service de l’ISS, l’ATV peut être désamarré de la station et placé en attente pour une durée pouvant atteindre 8 semaines après son départ. Une fois ses objectifs remplis, l'ATV est configuré par l’ATV-CC en vue de son départ. C’est à nouveau l’ATV-CC qui télécommande sa séparation d’avec l’ISS. Après une minute d’évolution en dérive libre, l’ATV réalise par ses propres moyens et dans les 15 minutes qui suivent une manoeuvre d’éloignement qui le dégage de l’ellipsoïde d'approche. Il délivre ensuite une poussée de désorbitation sous contrôle du sol et engage sa rentrée destructrice au-dessus de zones de retombées prédéterminées dans l’océan. Ces opérations de désorbitation peuvent durer de 10 à 20 jours selon la zone de retombée choisie.

Après la mise en orbite de "Jules Verne", le centre de contrôle de Toulouse le prend en charge. Tous les systèmes de navigation à bord, capteurs stellaires et récepteurs GPS fonctionnent nominalement et les panneaux solaires, qui se sont déployés avec une grande douceur, fournissent leur pleine puissance. Un premier problème apparaît sur les centres de contrôle des moteurs, les PDE Propulsion Drive Electronics. Les calculateurs de bord ont détecté une légère différence de pression entre le carburant et le comburant qui alimentent la propulsion. En réaction, l’ATV a immédiatement basculé sur la deuxième de ses quatre chaînes de propulsion, ainsi qu’il a été conçu pour le faire. Les ingénieurs à Toulouse et sur Paris sont en train d’évaluer et d’analyser les données en provenance du vaisseau et de déterminer les conséquences, s’il y en a, sur le programme des prochaines opérations.

L’ATV est le tout premier vaisseau au monde conçu pour effectuer des amarrages automatiques tout en respectant scrupuleusement les contraintes de sécurité très strictes imposées par les opérations de vol spatial habité. A ce jour, les seuls amarrages automatiques sont ceux des Progress. Les Américains n'ont jamais réussi à en faire. La redondance du Progress c'est de passer en "manuel" via le système TORU. Le Progress ne respecte pas le cahier des charges imposé pour s'arrimer à l'ISS mais il dispose d'un "waiver" sur la base de la longue expérience des Russes avec une centaine d'arrimages réussis.

10 mars, L'ATV-CC réintègre le PDE2 dans la configuration nominale du système de propulsion de l'ATV Jules Verne. Au cours d’une opération complexe, des instructions pour réintégrer un boîtier électronique qui commande cette partie du système de propulsion ont été envoyées au vaisseau depuis Toulouse. Après avoir entièrement désactivé le système propulsif, les quatre chaînes de propulsion ont été progressivement réactivées, ce qui a permis de rétablir l’intégralité des redondances. Le lendemain, le centre procède à deux tests d'allumage des moteurs de l'ATV à 15h54 et 17h06 pour commencer le phasage orbital avec ISS
Les contrôleurs de mission
vont réorganiser le calendrier des opérations prévues pour amener l’ATV jusqu’à son orbite de parking, située « devant » l’ISS. Ces opérations comprendront notamment une démonstration de la capacité du vaisseau à effectuer une manœuvre d’évitement de collision (CAM – Collision Avoidance Manoeuvre). Une fois sur son orbite de parking, l’ATV  attendra le départ de la navette Endeavour de la Station, à la fin de la mission STS-123 , avant de reprendre ses manœuvres de démonstration d'approche puis de rendez-vous et d’amarrage.

12 mars, l'ATV réalise deux mises à feu (13h 20 et 14h 01) avec deux de ses quatre moteurs de manoeuvre, propulsant le vaisseau à 303 km d'altitude. Chaque allumage a duré deux minutes fournissant un delta V de 6 m/s. Le satellite relais de l'ESA Artemis surveillait l'opération, via la station sol de Redu dans les Ardennes belges. Artemis sert normalement de doublure au réseau américain TDRS pour les liaisons avec l'ATV et aujourd'hui, ce réseau souffrait justement d'un "trou" dans sa couverture. La manoeuvre d'évitement de collision CAM est prévu le 14 mars.

13 mars, le système de secours qui gère la CAM (Collison Avoidance Manoeuvre), la manoeuvre anti collision d'urgence est testé dans l'après. A 14h 30, le centre de Toulouse a envoyé une commande  pour démarrer la procédure d'essai. Il s'agissait de voir si les deux calculateurs MSU 1 et 2 (Monitoring Safety Unit), qui constituent le cœur des chaînes fonctionnelles de secours, étaient capables de prendre la main et ils l'ont fait.

14 mars, le centre de contrôle de Toulouse réalise la manoeuvre anti collision CAM. A 8h57, heure locale, le MSU (Monitoring & Safing Unit) a pris le contrôle de l'ATV exactement comme prévu. Il a commandé l'allumage de quatre propulseurs dans le sens inverse du vecteur vitesse. La mise à feu, qui a fourni une poussée d'environ 5 m/s, a été exécutée à la perfection, après que le vaisseau s'est placé en mode de survie, pointé vers le Soleil pour assurer de la puissance via ses panneaux solaires, sous la supervision du MSU et avec une contrôle d'attitude assuré par un ensemble de gyroscopes. Par la suite, l'équipe a parfaitement réussi à ramener le vaisseau en mode opérationnel nominal. Il y a eu un redémarrage complet (et intentionnel) des calculateurs de bord de l'ATV. L'ATV est revenu en mode de croisière. La mise à feu de 200 secondes s'est déroulée comme prévu. Les propulseurs ont délivré un deltaV (un freinage) de 5 m/s. Selon les résultats du calcul de la nouvelle orbite, il pourrait y avoir quelques corrections d'orbite à effectuer, peut-être avant la fin de la journée, durant le week-end et une autre vers le 18 mars. L'objectif est de rejoindre l'orbite de parking en avant de l'ISS le 19 mars.

17 mars, la NASA signale à l'équipage de l'ISS que l'ATV est après eux ! Dans les prochaines heures, le « Jules Verne », vu de la Station, devrait même se lever au-dessus de l'horizon. Et comme c'est la Saint Patrick, il a été promis une "boisson verte gratuite" au premier astronaute qui le repèrerait visuellement. L'ATV se trouve encore à plus de 3500 kilomètres derrière l'ISS et même dans de bonnes conditions d'éclairement, il faudra une très bonne vue pour parvenir à le voir à l'œil nu !

19 mars, peu après 13h00 CET, le « Jules Verne » s'est installé sur une orbite de "parking", à quelque 2000 km devant l'ISS et environ à la même altitude qu'elle, afin d' y patienter en attendant la première d'une série de manœuvres d'amarrage qui doivent débuter à la fin du mois de mars. La nuit précédente, l'équipe de contrôle de mission de l'ATV a réalisé deux mises à feu en utilisant la chaîne de propulsion n°2 - ce qui leur a permis de vérifier les régulateurs de pression - tout s'est bien passé. Le premier allumage a eu lieu à minuit et le second vers 01h00 CET. Des ajustements d'orbite on ensuite été commandés à 11h51, 12h06 et 12h51 CET. Des corrections de trajectoire ont également eu lieu les 13 et 16 mars, lorsque l'ATV a pénétré dans la zone TIV ("Transfer to ISS Vicinity"). L'un des événements importants à ce moment à a été le passage de l'ATV à la verticale de l'ISS - à environ 30 km en dessous d'elle.

Tous les enregistrements de progression et d'opérations de mission de la période de transfert et de phasage d'orbite qui vient de s'achever ont été soumis aux partenaires de l'ISS sous la forme d'un rapport qui sera examiné le 25 mars. Ce jour-là se tiendra une revue technique formelle pour valider le démarrage des "journées de démonstration" à partir du 29 mars (1ère journée e démonstration le 29 mars, 2e, le 31 mars). L'équipe confiante en le plein succès de cette validation.

Maintenant que la période de transfert et de phasage est accomplie, l'ATV a passé toutes les étapes prévues, que ce soit en contrôle d'attitude (démonstration de sa capacité de manœuvre en lacet, y compris le mode de pointage vers la Terre et le pivotement), navigation au GPS absolu (démonstration de la capacité de l'ATV-CC à effectuer la navigation orbitale sur la base des informations collectées par les récepteurs GPS de l'ATV) et contrôle orbital (démonstration de la capacité de l'ATV à exécuter des manœuvres orbitales).

Graphique indiquant les étapes accomplies par l'ATV depuis son lancement. Les nombreux points indiqués avec la mention "Sx" correspondent à des points intermédiaires de référence avec un positionnement et une distance spécifique par rapport à l'ISS. Nous entendrons beaucoup plus parler à partir du 29 mars, quand le « Jules Verne ” entamera sa première journée de démonstration - jusqu'au point S2, situé à 3500 m directement derrière l'ISS.

23 mars, Il semble que le véhicule ATV ait quelques soucis en orbite : suite à un manque de MLI (multi layer insulation), il a des problèmes de régulation thermique dans sa partie avant (cargo carrier).  Autre soucis, deux thermistors qui se seraient décollés, devenant donc inutilisables. La conséquence est la désactivation du PDE 4 sur lequel ils sont rattachés (rien à voir avec la première panne de PDE...), mais il sont désormais déclarés Off, ce qui ne pose pas de problème. L'ATV continue doucement son attente en parking, pour le moment les manoeuvres prévues le 24 seront annulées car elles sont là pour corriger les dispersions, or il n'y a pas de dispersions.

27 mars, le premier demo-day est prévu le 29 mars. Ce matin vers 5h heures de Paris ont eu lieu des manoeuvres de départ du parking, en route vers le point S-1/2. Ensuite le début du rendez-vous sera fait si tout va bien jusqu'en S2 où une "escape" sera déclenchée. Cette démo va servir entre autres à vérifier le bon fonctionnement de la navigation relative, et la capacité à mettre l'ATV dans la "boîte S-1/2". Cette boîte correspond à l'erreur autorisée par rapport au point théorique. Elle est définie entre autres par la distance = 39km à 3 km près et la différence d'altitude = 0 à 500m près. Le demo-day 2 est prévu le 31, et le demo-day3, dit aussi docking Very Happy est toujours prévu le 3. Les horaires sont susceptibles de changer tous les jours, vu qu'ils sont calculés à partir des positions prédites de l'ISS fournies par les russes chaque matin. Et chaque matin, les prédictions pour le 29 sont un peu plus précises que celles de la veille. On a donc pour le Demo day 1: point le plus proche de 15h51 GMT à 17h29. (Paris GMT +1), lundi 31 Mars Demo day 2: point le plus proche à 16h38 GMT. (Paris GMT +2) et jeudi 3 Avril Amarrage: 14h41 GMT (Paris GMT+2). Les deux manœuvres principales (Demoday 1 et Demoday 2), permettront de démontrer la capacité de l’ATV à s’amarrer en toute sécurité à l’ISS et notamment à exécuter une manœuvre d’évasion commandée par l’équipage de l’ISS quand il ne se trouvera plus qu’à 12 mètres de la station.

DEMO DAY 1

29 mars, l'objectif des activités de cette 1ère journée de démonstration est de confirmer que l'ATV peut se repérer par rapport à l'ISS - grâce au GPS relatif - pour manœuvrer en toute sécurité jusqu'à un point spécifique, S2, situé sur l'orbite de la Station, à 3 500 m de distance derrière elle. Une fois que l'ATV « Jules Verne » sera parvenu au point S2, un essai de la manœuvre dite "d'échappement" sera réalisé. D'un point de vue dynamique, cette manœuvre est similaire à la manœuvre d'évitement de collision (la fameuse CAM - Collision Avoidance Manoeuvre) à la différence notable qu'elle utilise les systèmes principaux de l'ATV et n'entraîne pas son passage en mode de "survie"

Distance à l'ISS Etapes principales
*S-1/2 (39 km en arrière et 5 km  au dessous) 15h19 CET - Utilisation du GPS relatif pour déterminer les positions relatives de l'ATV et de l'ISS pour manœuvrer l'ATV vers S-1/2

S1 (15,5 km en arrière et 5 km au dessous) 16h05 CET - Approche

S2 (3,5 km en arrière et 100 m au dessus) 16h51 CET - Point de stationnement. Allumage des feux de position. Activation du système radar russe Kours et utilisation de ces données par l'équipage de l'ISS. Essai des commandes "ARRET" et "RETRAITE" par l'équipage (aucun mouvement n'est déclenché au cours de ce test).
18h29 CET - L'ATV-CC commande une manœuvre "ECHAPPEMENT".
S-1/2 (39 km en arrière et 5 km au dessous) Une fois la manœuvre "d'échappement" effectuée, l'ATV va être renvoyé vers la position S-1/2. L'ATV-CC va analyser les résultats du vol et donner son feu vert pour la 2e journée de démonstration.

L'ATV-CC a commandé au « Jules Verne » de quitter son orbite de parking, à 2 000 km en avant de l'ISS, le 27 mars, et depuis il a réalisé un série de manœuvres l'aide de ses propulseurs pour parvenir au point S-1/2, 39 km derrière l'ISS, approximativement à la même altitude. Pour la navigation relative, l'ATV et l'ISS déterminent leur position grâce aux signaux de la constellation de satellites GPS et ces données sont ensuite comparées pour obtenir des localisations relatives encore plus précises. Cette procédure est nécessaire pour les manoºvres de proximité.

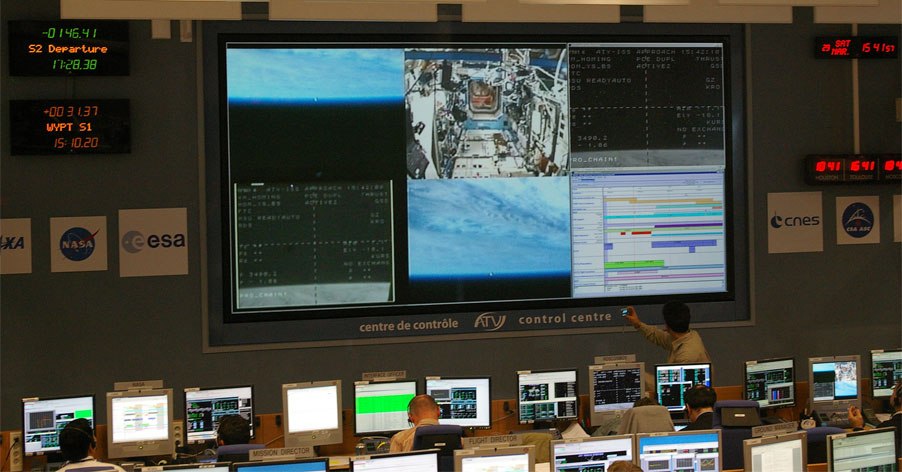

2008 29 mars ATC CC.jpg (97216 octets)

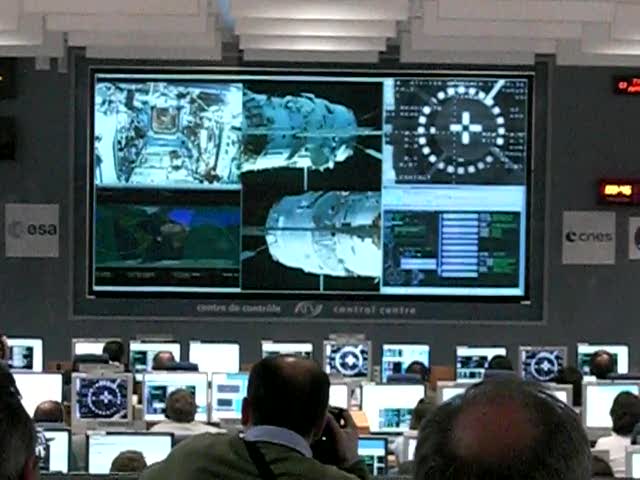

A 16h37, l'équipage de l'ISS a annoncé qu'il avait l'ATV « Jules Verne » en visuel.

Image prise quelques minutes plus tard sur les écrans de contrôle de l'ATV-CC à Toulouse. Le « Jules Verne » y apparaît comme un tache lumineuse sur le limbe de la Terre.

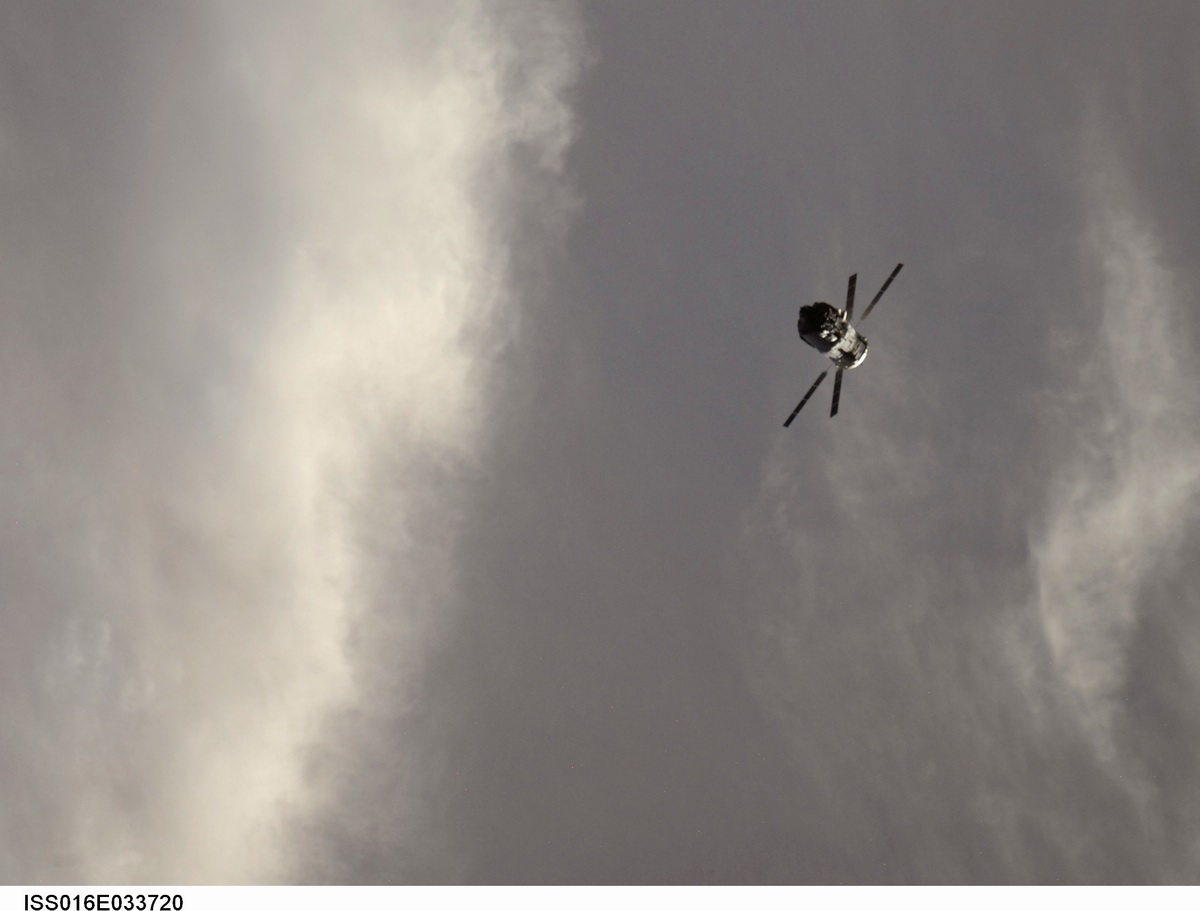

2008 ATV DD1 iss016e033720.jpg (139852 octets)

Malenchenko photographie l'ATV au 800 mm depuis le hublot de Zvezda.

La commande "Echappement" est envoyée par le Centre de contrôle de l'ATV à 18h30, heure française. Sur les écrans de l'ATV-CC, le « Jules Verne » s'éloigne de l'ISS. L'équipe est maintenant en train d'analyser les données recueillies.

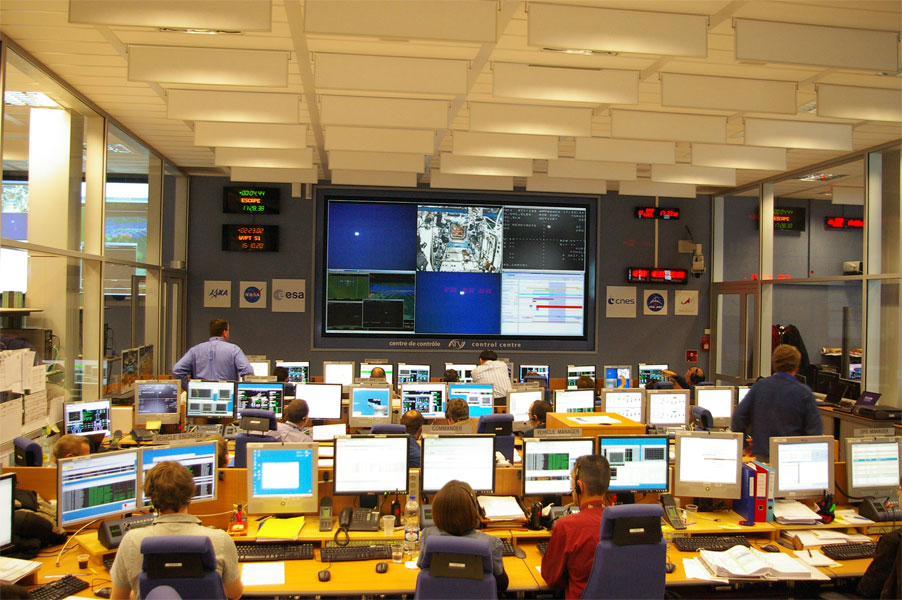

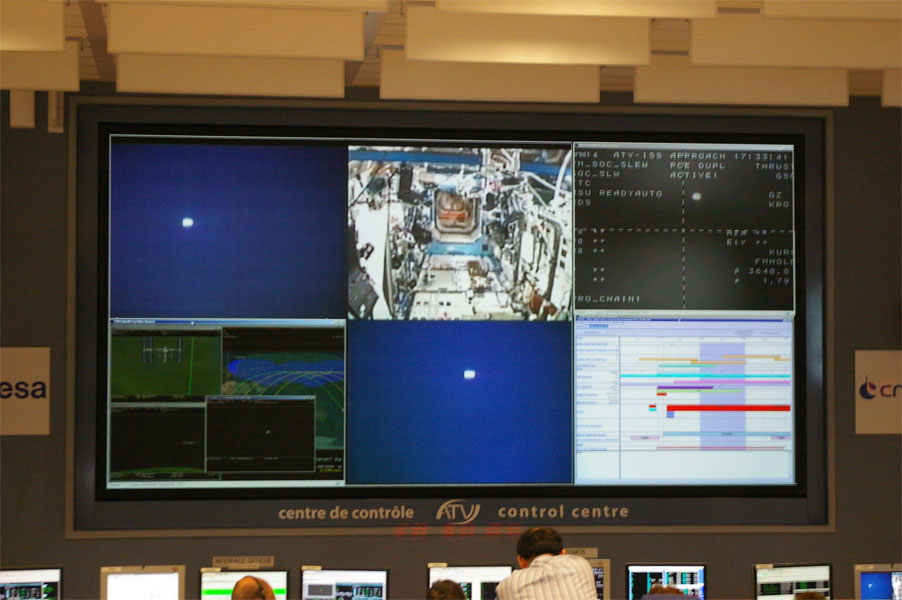

2009 29 mars ATV CC IMGP0335.jpg (152123 octets)    2009 29 mars ATV CC IMGP0336.jpg (95285 octets)    2008 DD1 ATV CC IMG_9890.JPG (339715 octets)

La démonstration de ce Demo Day 1 a confirmé que le « Jules Verne » est capable d'établir une liaison bidirectionnelle continue avec l'ISS pour l'échange de données. Grâce à cette liaison à haut débit en bande S, qui a été établie à une distance de 40 km de l'ISS, le « Jules Verne » a pu pour la première fois effectuer des mesures en GPS relatif avec la Station. Le GPS relatif est une technique de navigation qui permet aux calculateurs de l'ATV de comparer les données fournies par les récepteurs GPS de l'ATV et ceux de l'ISS pour naviguer avec grande précision par rapport à la Station. Pour l'équipe de contrôle à Toulouse comme pour l'équipage de l'ISS, cette liaison à 64 kbits/s a aussi rendu possible la démonstration de toutes les connexions cruciales de communications et d'échanges de données entre le vaisseau et la Station, y compris la capacité pour les systèmes de surveillance de chacun d'envoyer et de recevoir des informations. Quand le « Jules Verne » a atteint son point de stationnement le plus proche, à 3,5 km de l'ISS, le vaisseau a allumé ses feux de position et le système russe de transpondeurs radar Kours a été activé sur l'ATV et l'ISS. Ce système, utilisé depuis des décennies sur les stations et les véhicules russes, fournit une évaluation indépendante de la distance et de la vitesse relative pour l'équipage surveillant l'approche finale du « Jules Verne ». Au cours de la démonstration, les astronautes à bord de l'ISS ont signalé qu'il leur avait été possible de voir le « Jules Verne » à l'œil nu. Le vaisseau pouvait aussi être suivi via les différentes caméras de l'ISS sur les écrans de l'ATV-CC. Les données recueillies au cours de cette première journée de démonstration vont maintenant être analysées par l'équipe JADOR (Jules Verne ATV Demonstration Objectives Report) de l'ESA. Un rapport sera ensuite soumis à l'IMMT (ISS Mission Management Team). Après évaluation et autorisation le 30 mars, l'ATV pourra poursuivre sa mission avec une seconde journée de démonstration lundi, qui comprendra une approche jusqu'à 11 m de la Station.

DEMO DAY 2

31 mars, l'ATV poursuit son programme de démonstration avec le "Demo Day 2" qui vise une approche de la station à 11 m de distance. A 14h 26, la manoeuvre commence avec le passage par le point de référence S-1/2 (S-moins-un-demi), à 39 km de l'ISS.

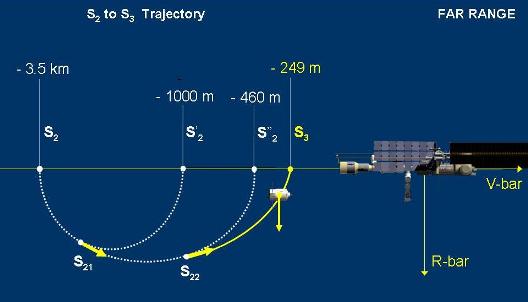

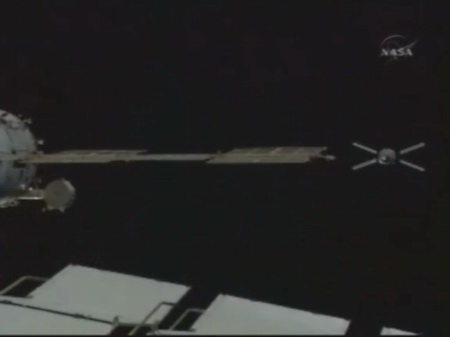

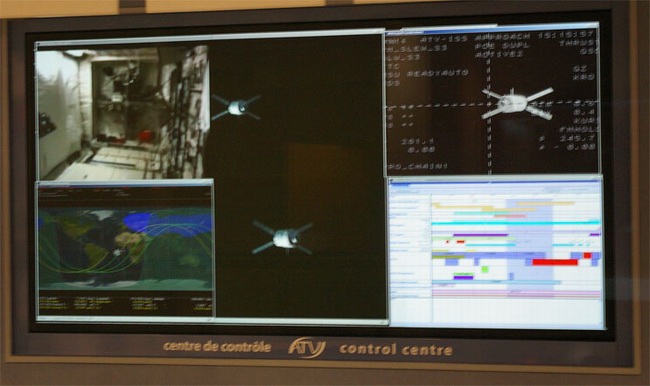

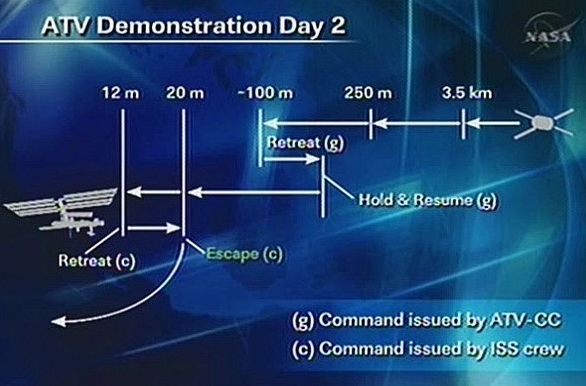

La trajectoire de l'ATV au cours du DD2.

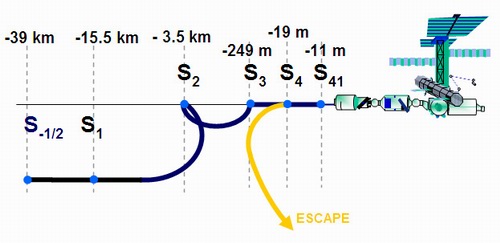

Au cours des manœuvres, l'ATV va se déplacer du point de référence S-1/2 vers le point S2 puis vers le point S3, à 249 m du module russe Zvezda. Nominalement, il y a quatre mises à feu des propulseurs prévues, dont deux sont montrées sur ce diagramme (notées s21 et s22). Les deux autres serviront l'une à quitter le point S2 et l'autre à s'arrêter en S3.

Les deux mises à feu intermédiaires, en pointillés, permettent d'ajuster successivement la trajectoire pour amener l'ATV de plus en plus près du point S3. En théorie, ce transfert aurait pu être effectué avec une seule mise à feu, mais cela aurait entraîné une vitesse trop grande d'un seul coup et cette approche par petites touches successives permet de travailler avec des vitesses relatives plus faibles et une meilleure précision de positionnement, pour une plus grande sécurité.

Ensuite, l'ATV se déplace selon la même trajectoire "horizontale" que l'ISS entre S3 et S4, se rapprochant régulièrement jusqu'au point S41 (à l'arrière d'ISS). Pendant cette phase, il y aura des allumages continus des propulseurs afin de maintenir une vitesse et une attitude constante de l'ATV par rapport à l'ISS.

(Les indications "V-bar" et "R-bar" sont en fait les composantes de la trajectoire orbitale de l'ISS qui se déplace continuellement vers la droite mais est également attirée vers le bas par la gravité terrestre.)

Il y aura aussi des mises à feu pour amener l'ATV à effectuer des pauses en S4 et finalement en S41, à tout juste 11 m du module Zvezda.

Pour l'amarrage véritable - prévu le 3 avril - les propulseurs continueront de fonctionner (avec douceur) jusqu'au contact effectif, qui sera suivi d'une dernière poussée pour introduire la sonde dans le dispositif de capture à l'extrémité du cône de la baie d'arrimage et le verrouiller.

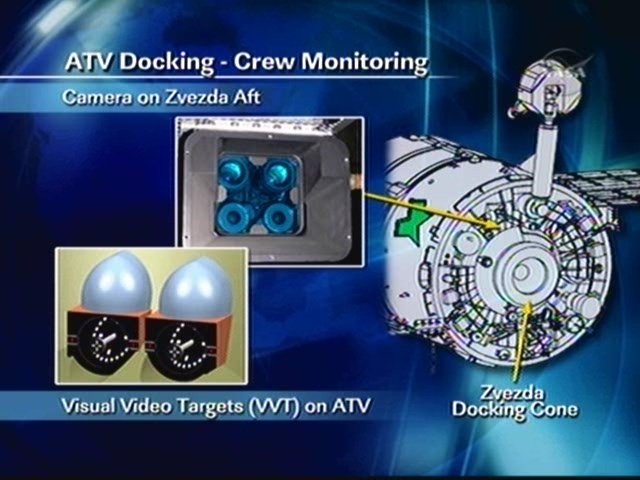

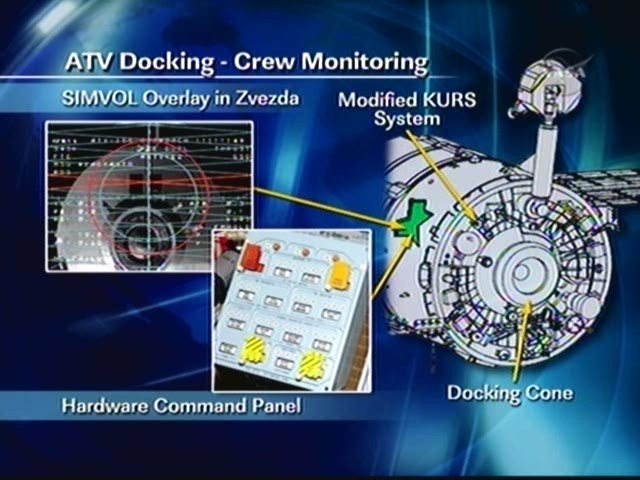

20008 ATV crew monitoring.jpg (93427 octets)    20008 ATV crew monitoring 2.jpg (97081 octets)

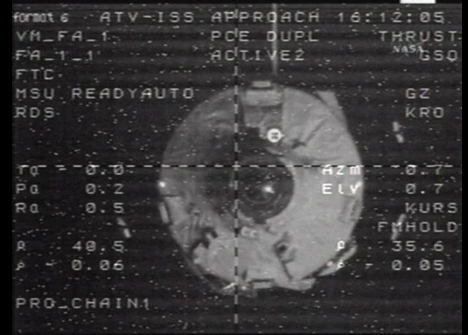

15h 12, l'ATV arrive au point S1 à 125 km de la station. A 16h, l'ATV est en attente à 2500 m au point S2. A 16h30, le centre de contrôle de Moscou donne le "go" pour que l'ATV quitte le point S2 et se rapproche d'ISS. Les propulseurs de 220 Newtons de l'ATV sont mis à feu pour 270 secondes (delta V de 1,7 m-s) afin de placer le vaisseau sur une trajectoire qui l'amènerait à environ 1 km de la Station si aucune autre mise à feu n'était programmées. Suit 510 secondes de vol balistique avant la seconde mise à feu de 180 secondes (delta V de0,9 m-s), puis une autre phase balistique de 600 secondes. La 3eme mise a feu dure 150 (delta V de 0,9 m-s).

A 17h 03, après une dernière phase balistique de 340 secondes, l'ATV réalise sa 4eme mise à feu durant 350 s (delta V de 1,7 m-s) pour arriver au point S3 à 249 m de l'ISS. A 17h 10, "Jules Verne" est au point S3.

17h 19, l'ATV se retourne et s'aligne avec la station.

17h 24, initialisation de la navigation optique. Celle-ci utilise des vidéomètres pour observer les rétroréflecteurs à l'arrière de Zvezda, qui sont illuminés par des diodes laser à l'avant de l'ATV.

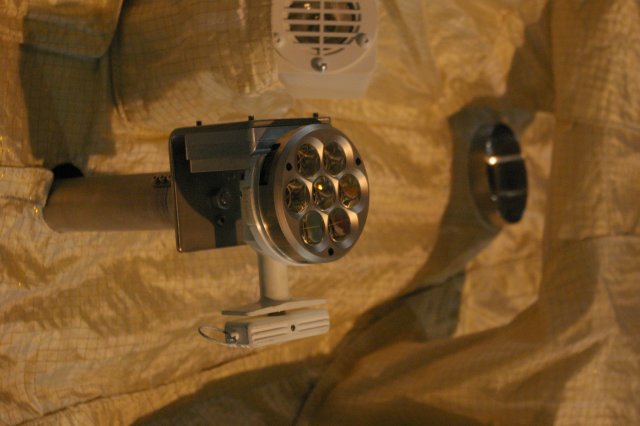

17h 27, les vidéomètres repèrent les rétroréflecteurs laser. Dans un premier temps ("navigation lointaine") ils ne calculent que la distance avec la face arrière de Zvezda. En S4 ils seront également en charge du contrôle d'attitude.

17h 47, l'ATV quitte le point S3 pour se diriger vers le point S4 à 20 m de l'ISS.

A 17h 53, l'ATV-CC déclenche une manœuvre de "Retraite". L'ATV a ralenti puis annulé sa vitesse relative vers l'ISS et entamé un recul. Une fois que le succès de la manœuvre a été démontré, l'ATV-CC lance une commande "Arrêt" pour éviter que l'ATV ne retourne pas automatiquement en S3, mais s'immobilise. Deux minutes plus tard, l'ATV-CC envoie une commande de "Reprise" pour que l'ATV poursuive sa progression vers S4.

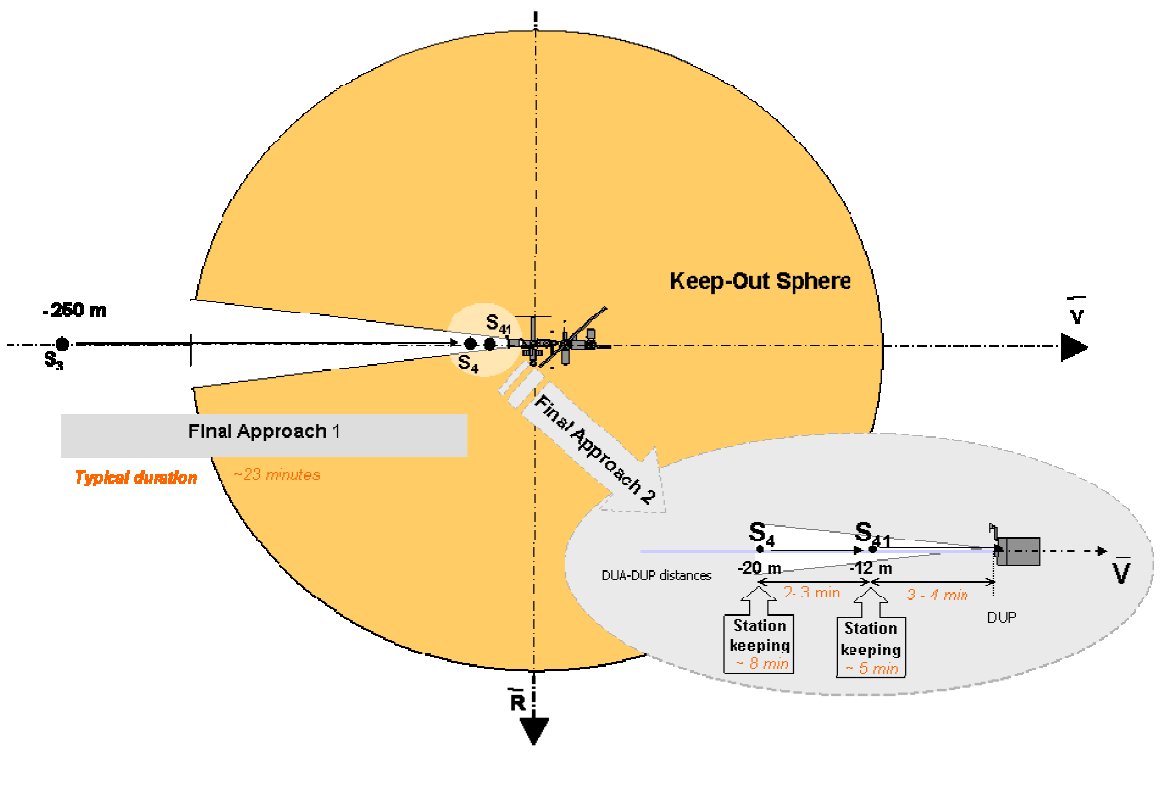

18h 13, l'ATV arrive au point S4 à 19 m d'ISS.

18h 35, l'ATV quitte le point S4 pour le point S41 à 11 m de Zvezda.

18h 37, l'ATV arrive au point S41 à 11 m du module russe Zvezda.

18h 42, après quatre minutes de vol en formation à 11 m d'écart, l'équipage de l'ISS envoie une commande de "Retraite" à l'ATV « Jules Verne ». Très lentement, l'ATV commence à s'éloigner pour retourner en S4 à 19 m.

18h 48, le centre de Moscou donne le "go" pour la manoeuvre d'escape. 4 minutes après, Yuri Malencehnko envoie la commande "escape". l'ATV s'éloigne rapidement de la station à 1 mètres par seconde. Jules Verne va rejoindre le point S-1/2, 39 km sous la station dans les 72 heures.

Les données recueillies au cours de cette seconde journée de démonstration seront mises à disposition des responsables de l'ISS pour qu'ils puissent décider de l'autorisation pour la première tentative d'amarrage jeudi. L'amarrage de l'ATV « Jules Verne » avec l'ISS est prévu à 16h41 heure française (14h41 UT) le 3 avril.

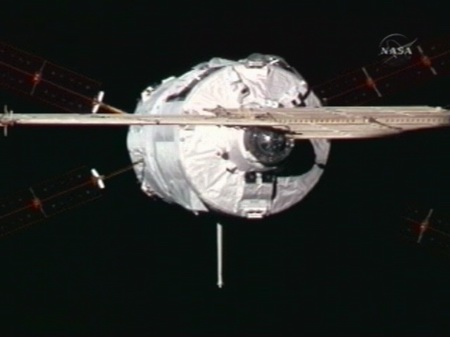

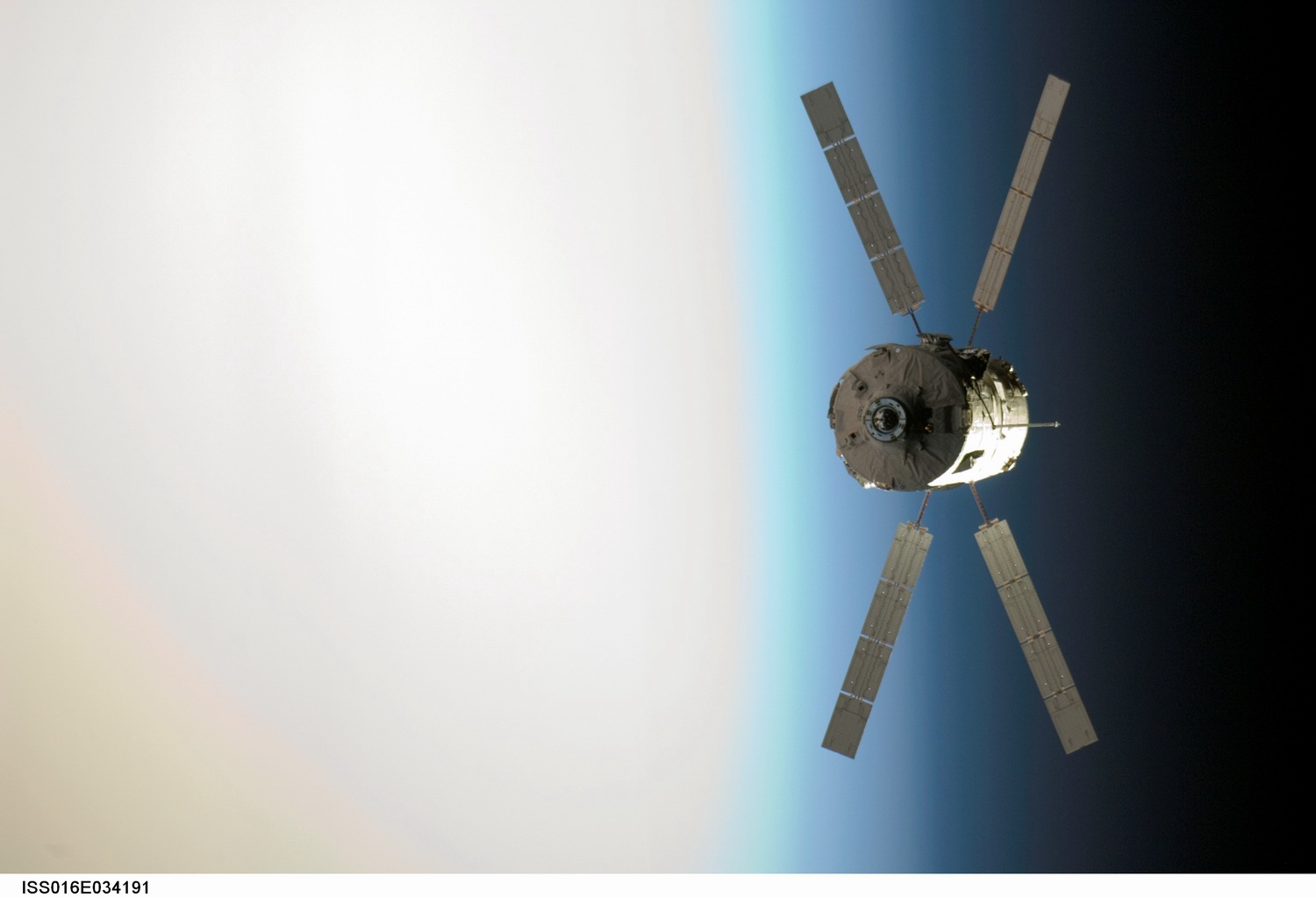

ATV 31 mars iss016e034191.jpg (192027 octets)

DOCKING DAY

2 avril, l'lMMT (ISS Mission Management Team) donne son autorisation formelle pour la première tentative d'amarrage de l'ATV avec la Station le 3. Au fur et à mesure que le  « Jules Verne » approchera de son objectif, les contrôleurs au sol de l'ATV-CC donneront l'autorisation à l'ATV de procéder étape par étape. Chaque étape requiert en outre l'autorisation du centre de contrôle de mission de Moscou (MCC-M), car l'ATV doit s'amarrer à Zvezda, sur la partie russe de l'ISS.

3 avril

Distance à l'ISS Evénements
*S-1/2 (39 km en arrière et 5 km en dessous) 12h31 CEST - ATV en attente pour le feu vert final.
S0 (30 km en arrière et 5 km en dessous) Préparation de l'approche
S1 (15,5 km en arrière et 5 km en dessous) 13h16 CEST - Début de l'approche
S2 (3,5 km en dessous et 100 m au dessus) 14h03 - 14h37 CEST - Point de stationnement.

Allumage des feux de position. Activation du transpondeur radar Kours et l'équipage de l'ISS peut commencer à utiliser les données. Début de l'approche en navigation par GPS relatif.

500 m Le système vidéo de Zvezda est activé pour que l'équipage de l'ISS puisse observer l'ATV sur l'écran SimVol.
S3 (249 m en arrière) 15h15 - 15h52 CEST - Point de stationnement.

Les vidéomètres et les télégoniomètres - qui utilisent des lasers pulsés pour déterminer la distance et l'orientation de l'ISS - sont activés. Les vidéomètres sont utilisés comme capteur primaire pour la navigation et le guidage. Feu vert pour l'Approche 1.

La vitesse de l'ATV par rapport à l'ISS est réduite de 40 cm/s à 7 cm/s.

S4 (19 m en arrière) 16h13 - 16h28 CEST - Point de stationnement.

La navigation de proximité par vidéomètre est utilisée. Manœuvre d'orientation dans l'axe de la baie d'amarrage. Feu vert pour l'Approche 2.

S41 (11 m en arrière) 16h31 - 16h36 CEST - Point de stationnement.

Feu vert pour poursuivre l'Approche 2.

  Amaragge de l'ATV sur Zvezda

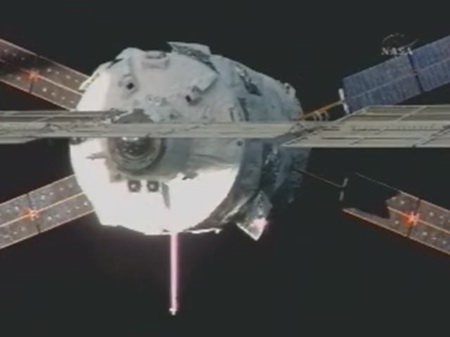

16h40 CEST - Capture
17h14 CEST - Fermeture des crochets

12h28 CEST, la liaison de communications directe entre l'ATV et l'ISS est établie. Elle permet le transfert des données de positionnement GPS pour la navigation par GPS relatif.

12h31m58s CEST, l'ATV « Jules Verne » passe par le point S-1/2, ce qui marque le début de la tentative d'amarrage. La marge d'erreur de positionnement à 39 km de l'ISS serait de 2 m. Depuis la salle de presse de l'ATV-CC les techniciens activent le « Bouton Rouge » commandant la CAM, la manœuvre anti-collision (Collision Avoidance Manoeuvre).

13h18m50s CEST, l'ATV « Jules Verne » vient de passer par le point S1, situé 15,5 km deriière l'ISS et 5 km plus bas. L'ATV est désormais visible sur les écrans de l'ATV-CC comme une petite tache de lumière sur le noir du ciel... rapidement "avalée" par le limbe lumineux de l'atmosphère terrestre.

14h05 CEST - Le « Jules Verne » vient de s'immobiliser en S2, à 3,5 km de l'ISS. Il restera à cette position pendant 30 minutes. Le transpondeur radar russe sur l'ATV est activé et les signaux sont apparus sur l'écran SimVol à bord de l'ISS. Ces mesures serviront à aider l'équipage de l'ISS pour estimer la distance et la vitesse relative durant son approche.

A 14h36 CEST - L'ATV « Jules Verne » entame la première des quatre mises à feu qui vont l'amener de S2 en S3, à seulement 249 m de l'ISS. Avant de partir, les commandes "Arrêt" et "Retraite" ont été vérifiées. Leur bonne réception a été confirmée (mais volontairement non-appliquées). A 350 m de l'ISS, l'ATV nous offre son plus beau profil avant la dernière mise à feu qui l'amènera à s'immobiliser en S3, à 249 m de Zvezda.

L'ATV arrive en position au point S3, à 249 m de l'ISS, à 15h16 CEST et commence sa manœuvre en lacet pour se réorienter en direction de la baie d'amarrage de Zvezda. Il doit rester en position en S3 jusqu'à 15h52 CEST. Depuis que l'ATV est à moins de 500 m de l'ISS, l'équipage utilise des masques transparents posés sur l'écran SimVol pour un repérage visuel de la position et de la vitesse de l'ATV ce qui leur permet de mieux surveiller son approche.

L'ATV vient de passer en navigation optique, avec deux vidéomètres (un nominal et sa doublure) qui observent un faisceau laser pulsé émis par deux diodes à l'avant du vaisseau et réfléchi par des rétro-réflecteurs disposés à l'arrière de Zvezda.

Le « Jules Verne » approche de son point de stationnement à 19 m de Zvezda. L'approche se fait dans la nuit orbitale, à la vitesse de 20 cm/s et ralentissant à 7 cm/s. Durant cette phase, l'équipage de l'ISS vérifie visuellement que l'ATV reste bien dans un cône de 15°.

16h 15, « Jules Verne » s'immobilise à 19 m de Zvezda. Il restera ici pendant une quinzaine de minutes avant d'être autorisé à poursuivre.

16h45 CEST, la sonde du système d'amarrage de l'ATV entre en contact avec le cône de la baie d'amarrage de Zvezda. Le dispositif de verrouillage a été "capturé" par le réceptacle à l'extrémité du cône. La sonde a ensuite été rétractée, amenant les deux colliers d'amarrage au contact et les huit crochets ont pu être verrouillés à 16h52 CEST. Une première entrée dans le module pressurisé du « Jules Verne » aura lieu le 4 vers 10h15 CEST. Il s'agira dans un premier temps de purifier l'air du module pendant huit heures avant que celui-ci puisse être ouvert pour de bon et que l'équipage puisse commencer à le décharger.

4 avril, planning des activités de la journée pour l'équipage de l'ISS :

10h00-11h25 CEST - Contrôle d'étanchéité du "vestibule" entre les écoutilles de Zvezda et de l'ATV (Malentchenko).
10h15-11h15 CEST - Préparation de l'équipement pour la première entrée dans l'ATV (Whitson).
11h25-11h45 CEST - Ouverture de l'écoutille de Zvezda et de celle de l'ATV (Whitson & Malentchenko).
11h45-12h10 CEST - Installation des 16 brides internes pour rigidifier la connexion entre Zvezda et l'ATV suivie de la première entrée dans l'ATV (Whitson & Malentchenko).
12h10-12h30 CEST - Prise d'échantillons d'atmosphère dans l'ATV (Whitson & Malentchenko).
12h30-13h00 CEST - Déclenchement de la purification d'air dans l'ATV (Malentchenko)..

5 avril, à bord de Zvezda, Youri Malentchenko et Peggy Whitson s'activent à préparer l'ouverture des écoutilles entre le module russe et le « Jules Verne ». La première entrée dans le vaisseau européen reste prévue vers 12h10 CEST. Personne n'a mis les pieds dans le « Jules Verne » depuis que le module a été scellé en décembre.

A 12h17 CEST, l'équipage de l'ISS a ouvert les écoutilles entre Zvezda et et l'ATV. Il y a eu un "trou" dans la couverture par les satellites relais russes au moment de l'ouverture proprement dite, mais lorsque la liaison est revenue, l'équipage a annoncé avoir ouvert les écoutilles. La première incursion à bord devrait suivre rapidement , après la prise d'échantillons d'atmosphère. L'équipage a en fait accompli un certain nombre de tâches pré-établies :

Un entraînement de 30 minutes pour réviser les procédures liées aux opérations de l'ATV en tant que module attaché à l'ISS.
• Une heure de contrôle d'étanchéité du "vestibule" entre les écoutilles de Zvezda et de l'ATV.
• La préparation de l'équipement nécessaire à la première incursion dans l'ATV : un conteneur pour récupérer des particules ou débris éventuels, un détecteur de monoxyde de carbone, un échantillonneur d'air, une pompe à main, des lunettes de protection, des masques anti-poussières et un filtre pour le purificateur d'air.
• Peggy et Youri ont chaussé leurs lunettes et enfilé leur masque.
• Ouverture des écoutilles pour incursion partielle (vers 12h17 CEST).
• Installation des 16 brides en travers de l'interface Zvezda/ATV pour rigidifier la connexion.
• Collecte d'échantillons d'air dans l'ATV.
• Mise en route du purificateur d'air qui devait fonctionner pendant environ 8 heures et 20 minutes.

Détail amusant, un rideau a été tiré en travers de l'écoutille, non pas pour faciliter la purification d'air, mais pour éviter que la chaleur dégagée par l'opération ne se propage hors de l'ATV. L'équipage a dû vérifier que ce rideau était bien connecté "à la terre" pour éviter que les courants d'air créés par le processus de filtrage de l'atmosphère ne créent une accumulation locale de charges électriques ! L'entrée effective des astronautes dans le « Jules Verne » est prévue pour 10h00 CEST, et marquera le début des opérations nominales.

Un essai de propulseurs de l'ATV en mode "attaché à l'ISS" est également prévu pour le 5 avril.

7 avril, un essai de mise à feu des moteurs de l'ATV est réalisé sous le contrôle du Tsoup de Moscou à 9h 40.

2008 ATV cargaison livres.jpg (86053 octets) En hommage à l'écrivain Jules verne, à qui l'ATV doit son nom, le vaisseau emportait un livre d'époque, deux manuscrits originaux de Jules Verne, une carte du ciel, une citation extraite d'un de ses livres (Voyage au Centre de la Terre dont les héros sont Allemands) avec signatures. l'idée est venue du Dr David Riatt, de l'Agence Spatiale Européenne, et de M. Patrick J. Gyger, conservateur de la Maison d'Ailleurs (Musée de la science-fiction, de l'utopie et des voyages extraordinaires sis à Yverdon-les-Bains (Suisse),

Le module Zarya possède trois port d'amarrage dont deux sont occupés par Unity via le PMA1 et Zvezda, le 3eme, au nadir servant pour les Soyouz. Zvezda possède 4 ports, un pour Zarya à l'avant, un pour l'ATV, Soyouz, Progress à l'arrière, un au nadir connecté à Pirs et un au zenit.

21 avril, l'ATV réussit sa manoeuvre de rehaussement d'orbite d'ISS. Le vaisseau a produit une légère accélération de 0,5 m-s pendant 2 minutes (rehausse de 1,49 km) pour vérifier sa capacité à "pousser" la station. La véritable manoeuvre de rehaussement, nécessaire parce que l'altitude de l'ISS baisse régulièrement en raison du frottement sur l'atmosphère résiduelle dans l'espace à 350 km, se déroulera le 25. La prochaine remontée de l'orbite prévue est entre 4 et 5 km, l'orbite passant de 345x329 km à 351x332 km (delta V de 2,5 m-s).

25 avril, l'ATV rehausse l'orbite de la station de 4,7 km lors d'une manoeuvre de poussé qui débute à 4h 22 TU et qui dure 12 mn 15 s. Le gain en altitude va permettre l'amarrage du Progress 29P et de STS 124 en mai. L'ATV doit se désamarrer le 7 août pour laisser la place à Progress M65, qui sera lancé le lendemain et s'amarrera le 14 à Zvezda.

30 avril, l'ESA décide de laisser l'ATV amarrer à ISS un mois de plus que prévu. Trois autres "rebost" d'ISS sont prévus le 12 juin, le 8 juillet et le 6 août. De plus 760 kg de carburant seront transférer vers Zvezda d'ici fin juin. les 240 kg d'eau seront pompés vers les réservoirs de Zvezda après analyses. L'ATV devait se détacher de la station vers le 10 août. Dans le programme d'assemblage, un Progress P30 doit s'amarrer le 14 à la station sur le port de l'ATV. Les russes pourrait le décaler après l'envol du TMA 13 en octobre.

Depuis début avril, l'écoutille de l'ATV a été laissé ouverte pour permettre le déchargement de son contenu et offrir 48 m3 de volume supplémentaire dans la station aux astronautes. Ainsi, l'ATV est devenu une salle de bain pour ISS. L'équipage peut laver ses serviettes et se laver les cheveux dans ce nouvel environnement. Certains en ont profité pour dormir dedans.
22 litres d'eau potable ont été transféré début avril. Le 29 mai, 110 litres d'eau provenant de la condensation et non recyclable ont été transféré vers l'ATV cette fois ci. Avant le départ de l'ATV, les eau usées seront transféré dans les réservoirs du véhicule. 1Au total près de 6 tonnes de déchets partiront avec lui en octobre.

2008 ISS017E006543.jpg (447013 octets)

9 juin, quelques uns des 28 micro propulseur de l'ATV sont testés par le centre de contrôle de Moscou afin d'étudier la dynamique des vibrations de l'ensemble de la station, maintenant alourdit par l'ATV et les modules japonais.

17 juin, l'ATV est utilisé pour la première fois pour transférer 811 kg de carburant vers ISS. L'opération prend environ une demi heure pour transférer 280 kg d'UDMH et 530 kg de N2O4 vers la partie russe. A cause de la toxicité des carburant, toutes les canalisations sont situées à l'extérieur du véhicule et passe à travers l'écoutille d'amarrage. Le transfert préparé par le centre de Toulouse est automatique et ne nécessite pas la présence de l'équipage de bord. Le lendemain, le centre de contrôle russe, le TSOUP purge toutes les lignes d'alimentation afin qu'aucun résidu de carburant ne coule lors de la séparation de l'ATV en octobre.

2008 ISS017E010367_H.jpg (442477 octets)

L'équipage d'ISS avec le livre de Jules Verne

16 juillet, l'ESA annonce que l'ATV sera détache d'ISS entre le 5 et le 22 septembre et détruit dans l'atmosphère le 29.

23 juillet, l'ATV rehausse l'orbite d'ISS de 7,2 km pour permettre l'amarrage du Progress M65 et du Soyouz TMA 13 en septembre et octobre prochain.

13, l'ATV fait une dernière relève d'orbite d'ISS (environ 5,8 km) à 7h 58 TU. Les moteurs de l'ATV se sont allumés durant 16 minutes pour porter l'altitude de la station à 355,9 km.

27 août, les moteurs de l'ATV réalise une manoeuvre d'évitement DAM (Debris Avoidance Maneuver) pour éviter une collision avec un objet orbital, un  morceau de Cosmos 2421 à 1627 km de distance. la manoeuvre a duré 5 minutes 2 secondes. La dernière manoeuvre DAM avait eu lieu le 30 mai 2003.

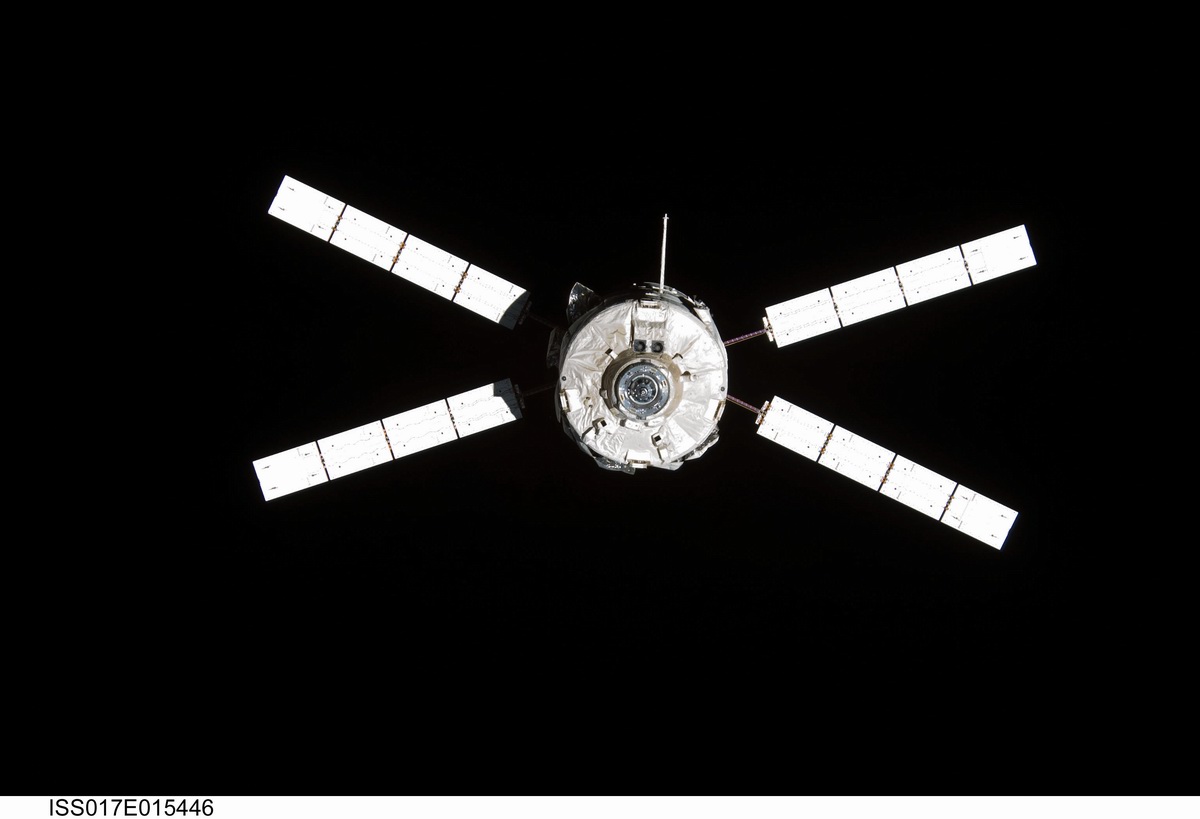

5 septembre, l'ATV 1 "Jules Verne" se sépare d'ISS. Rempli de 900 kg de déchets solide et 254 kg de déchets liquide, le vaisseau automatisé se détache du module russe vers 21h 28 TU, contrôlé par le Tsoup de Moscou. Le système de contrôle d'attitude de la station est coupé pour éviter des efforts dynamiques. Eloigné à la vitesse de 7m-s de la station par des ressorts, le véhicule est remis à la bonne attitude puis utilisant ses moteurs s'éloigne d'ISS.

2008 iss017e015446.jpg (84527 octets)    2008 iss017e015499.jpg (241618 octets)

L'ATV volera tout seul pendant 23 jours. L'²ATV sera sur la même trajectoire que l'ISS, mais à l'arrière de celle-ci et à une altitude inférieure. Cette durée est nécessaire pour effectuer ces manoeuvres en optimisant la consommation d'ergols, afin que l'ATV arrive avec précision au point de rentrée dans l'atmosphère, au-dessus d'une région totalement inhabitée du Pacifique sud, de façon à être visible de l'ISS et de deux avions d'observation spécialement équipés qui seront sur zone pour surveiller la région. Le 29 septembre, deux manoeuvre de désorbitation seront commandées par le centre de Toulouse (à 12h 14 et 15h 12) pour le faire rentrer dans l'atmosphère.

La mission du prototype "Jules Verne" aura durer 7 mois dont 5 accroché à ISS. L'ATV a ainsi réalisé de nombreuses manoeuvres, 5 reboosts, 7 contrôles d'attitude et une d'évitement de satellite fin août. Le second ATV est en intégration chez EADS Astrium pour un lancement mi 2010. Le cerveau est à Brême, il sera testé cette année ainsi que le module de propulsion. Thales Alenia doit livrer le cargo pressurisé mi 2009. Les accords prévoyait 9 ATV, réduit à 5 avec la fabrication de 4 ATV en plus du Jules Verne. Les modèles 3 et 4 sont encore soumis à autorisation de la part des conseils des ministres européens de novembre prochain. Deux autres exemplaires pourraient être fabriqués si la vie de la station est prolongée, après 2016.

29 septembre, l'ATV entame sa rentrée dans l'atmosphère. Deux allumages sont prévus, le premier  dé-circularise l'orbite, le second 3 heures après déclenche la rentrée pour que cela finisse dans la zone poubelle de l'océan indien une heure après.
A 12h 00 mn 57, heure de Paris a lieu le premier allumage. Il dure 6 minutes l'altitude est de 339 km. Avec le premier allumage terminé, l'équipe du Centre de Contrôle de l'ATV va maintenant sortir ses calculatrices pour déterminer précisément les paramètres nécessaires pour le second allumage de désorbitation, en fonction du profit orbital actuel de l'ATV. Cela sera transféré à Jules Verne. Deux orbites après le premier allumage, avec l'ATV environ 14 km derrière l'ISS, le dernier allumage du propulseur aura lieu (à 14h58 CEST/12: 58 TU). Ce second allumage durera 15 minutes, la réduction de la vitesse du vaisseau spatial sera de 70 m / s, et le Jules verne sera sur sa trajectoire de rentrée.
14h 02, Jules Verne vient de commencer sa dernière orbite. Dans une heure et demi l'ATV sera à 120 km d'altitude et commencera à rentrer dans l'atmosphère de la Terre.
14h 58mn 18s, l'ATV est reversé (tête à queue) afin de ralentir sa vitesse avec le dernier allumage du propulseur, ce qui va le précipiter dans l'atmosphère. L'allumage va durer 15 minutes.
15h 13, l'allumage de désorbitation est terminée. L'ATV fait maintenant son dernier plongeon. MCC-M (Moscou) annonce que les astronautes à bord de l'ISS sont prêts à commencer leur observation et le suivi de l'ATV.
15h 30, l'ATV est à 123 km d'altitude. L'ATV vient d'être observé par le Gulstream (un des deux avions d'observation de l'événement pour l'ESA).

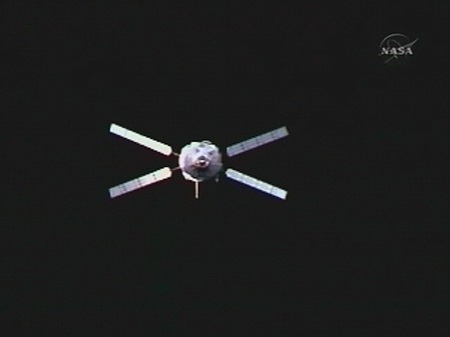

15h 38, ISS passe au-dessus de l'ATV. L'équipage de l'ISS est prêts à à utiliser l'équipement Fialka pour les observations à l'ultraviolet et en spectre visible. Les astronautes signalent qu' ils peuvent voir l'ATV comme un point grâce à leur caméra.
15h 42, "Bye Bye Jules": Mission terminée au ATV CC.

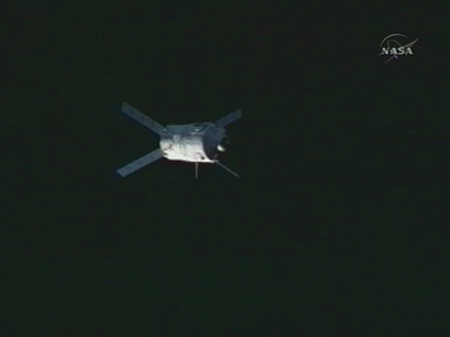

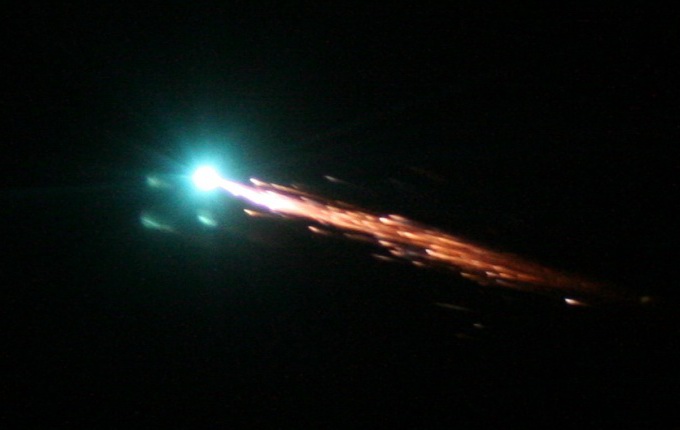

Image de la rentrée de l'ATV prises par l'avion DC 8 d'observation

CARACTERISTIQUES DE L'ATV
LA MISSION ATV 2
