RETOUR A LA PAGE D'ACUEIL

CHRONOLOGIE
SPACE SHUTTLE

LES CENTRES DE LA NASA

LE MARSHALL SPACE FLIGHT CENTER

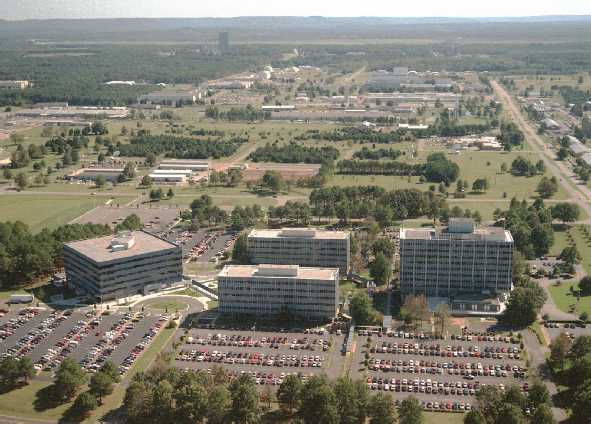

Le centre Marshall à Huntsville en Alabama est la première organisation NASA pour le développement du transport spatial et les systèmes de propulsion ainsi que la recherche en microgravité.

A l' origine, le centre est une partie du Army Ballistic Missile Agency, ABMA, transféré à la NASA en 1960 et renommé comme étant la maison de Verner Von Braun et des autres savants allemands pionniers des fusées. Le centre Marshall fournit les expertises des moteurs fusées incluant le développement et la production des lanceurs Mercury Redstone qui ont permis d' envoyer Shepard dans l' espace. Marshall a développé les fusées Saturn pour la conquête de la lune, ainsi que le Lunar Rover Vehicle. A partir de 1970, la station Skylab, les moteurs de la navette spatiale SSME, le réservoir extérieur ET, les boosters SRB, le télescope Huble et les missions Spacelab.
Marshall manage le véhicule réutilisable X33 et le STS, l' étage supérieur IUS. Il est également responsable pour Michoud à la nouvelle Orléans ou est construit le réservoir extérieur et pour le ARF au KSC ou sont assemblés les boosters SRB.

Le centre Marshall couvre 736 hectares, possède 157 bâtiments, 70 structures, 61 km de tuyaux pour les propergols, une capacité de stockage en ergol cryogénique de 58000 litres et 300 km de câbles électriques.

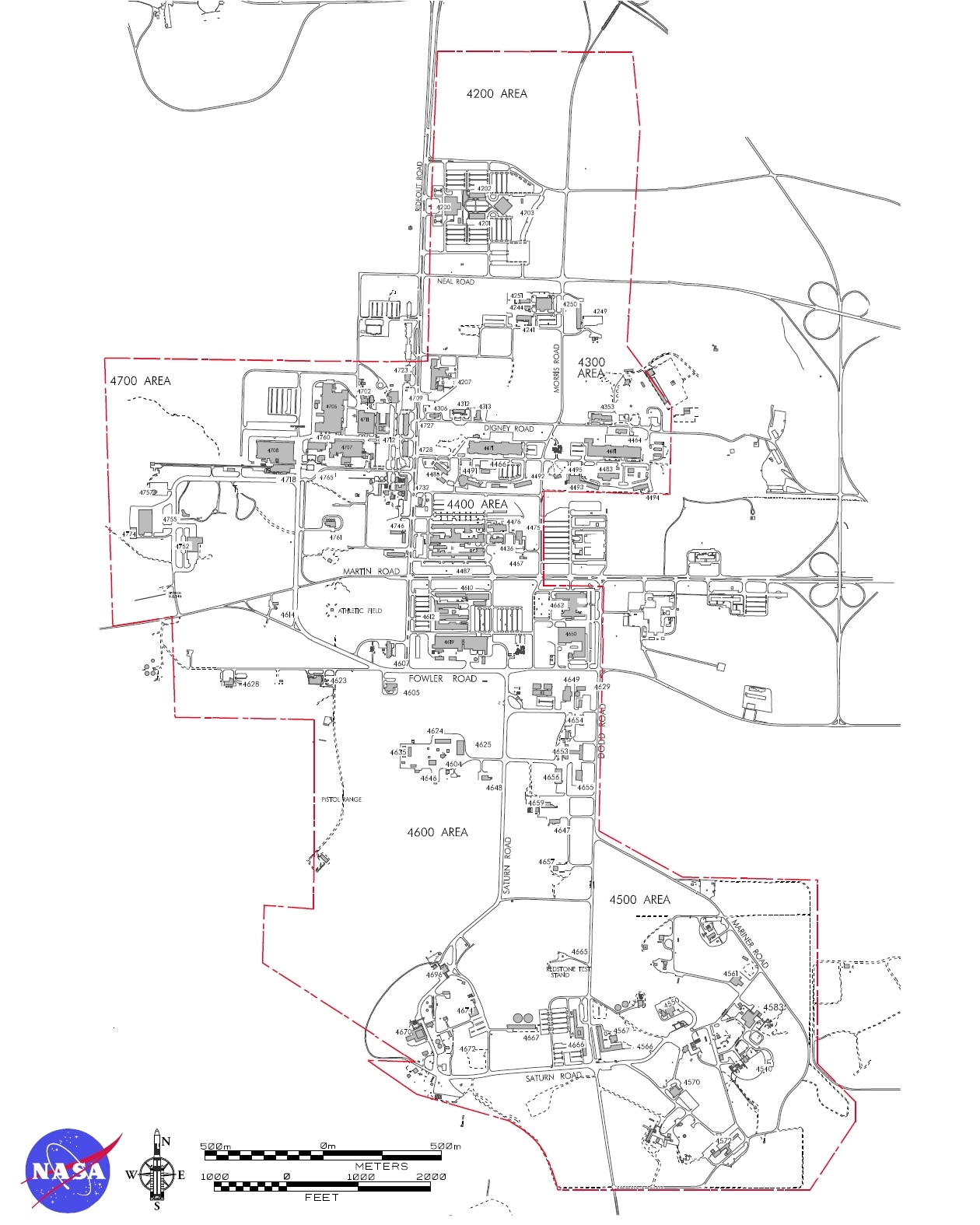

MSFC plan.jpg (928899 octets)    MSFC plan 2.jpg (609804 octets)

HISTOIRE

A la fin de la seconde guerre mondiale, au cour de l' opération "Paper clip", une centaine de savants allemands, sous la direction de Verner Von Braun sont ramené aux états unis, et sont installés à Fort Bliss, au Texas. Leur mission est de commencer l' étude des fusées allemandes V2 sur la base de White Sands, au nouveau Mexique ou les fusées ont été transférées.

Le premier V2 assemblé par les Américains est mis à feu au sol le 15 mars 1946. En avril, les Américains et les Allemands sont prêt pour tester la V2 en vol. Le 28 juin 1946, c' est le premier succès avec un V2 utilisé de White Sands pour des expériences en altitude. Le 24 octobre, la fusée n° 13 est lancée, transportant une caméra, faisant découvrir pour la première fois la terre vue de l' espace.
A White Sands, les Allemands expérimentent un V2 avec un second étage, la Bumper Wac. En février 1949, un WAC atteint une altitude de 384 km.

Comme la décennie 1940 se termine, le leadership américain est appelé pour ses connaissances en fusées militaires, afin de changer les programme de missiles de l' Army.. Le 24 juillet 1950, le WAC n° 8 devient le premier missile lancé de Cap Canaveral.

Septembre 1949, les officiels de Fort Bliss inspectent les installations de Huntsville, proposant
l' installation d' une aire de missile guidée à cet endroit. Le secrétaire de la défense approuve et le déménagement commence en mars 1950. Les installations de Huntsville ont été crée en 1941 pour la production de produits chimiques et du matériels pyrotechniques au cours de la seconde guerre mondiale.

Au cours des années 1950, les savants allemands qui ont rejoint les spécialistes des fusées US à Huntsville, vont développer les programme Hermes, Redstone et Jupiter C.
Le programme Hermes, basé sur la V2 est abandonné au profit du Redstone. Le premier missile Redstone n° 1 est lancé de Cap Canaveral le 20 août 1953, sous la direction du personnel de l' Army Redstone. L' équipe de Redstone annonce son intention d' utiliser le missile Redstone pour lancer un satellite autour de la terre, le projet Orbiter, mais en 1955, la Navy a aussi un programme de fusée la Vanguard.
Le 1 février 1956, l' Army fonde le Army Ballistic Missile Agency ABMA au Redstone Arsenal.
L' ABMA lance sa première fusée Jupiter A de Cap Canaveral le 14 mars 1956.
Avril 1956, l' armée annonce qu' elle peut lancer avec sa Jupiter un petit satellite en 1957 pour l' année géodésique, mais la proposition est refusée, le programme Vanguard étant préféré à Washington.

Le 4 octobre 1957, l' Union soviétique lance Spoutnik 1 le premier satellite artificiel de la terre.
Aussitôt les USA tentent une mise en orbite avec la Vanguard, le 6 décembre 1957. Ce sera l' échec.
Von Braun est appelé à la rescousse et à l' aide d' une Jupiter C lance de Cap Canaveral le 31 janvier 1958 le premier satellite américain Explorer 1.
La NASA est crée le 1 octobre 1958, afin d' unifier le programme spatial américain.
Le regroupement des savants allemands avec l' agence civile pose de nombreux problèmes, mais le Pt Eisenhower tranchera.
1960, 8 septembre, le Pt Eisenhower déclare le centre George C Marshall comme une nouvelle installation de la NASA. Le centre Marshall résulte donc du transfert des 4670 civils employés de l' Army et des 736 hectares de l' Arsenal Redstone valant 100 000 000 $. Le directeur n' est autre que Von Braun.
L' Army continue de développer ses missiles et le centre Marshall assume la responsabilité de développer le lanceur Saturn pour une exploration civile de l' espace.
Le premier juillet 1961, début des activités du centre Marshall. Les savants allemands seront naturalisés américain dans les mois qui suivront.

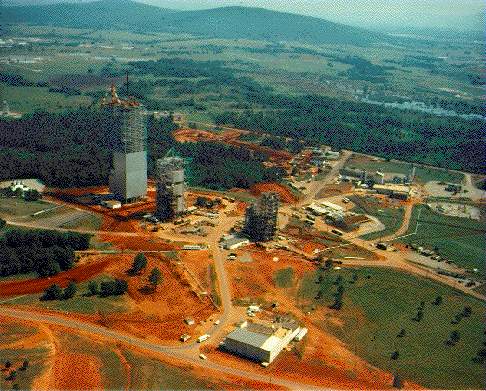

Centre Marshall dans les années 1960, construction de la tour dynamique pour le Saturn 5 (à gauche)

Les bâtiments du centre Marshall représentent une valeur de 100 millions de $. 85% est situé à Huntsville, le reste au Cap Canaveral, en Floride. Les bâtiments des 10 laboratoires sont les suivants:
__ Laboratoire de calcul, 17540 m2;
__ Laboratoire d' aéroballistique, 11660 m2, avec ces 2 tunnels et ses chambres à vide;
__ Laboratoire d' engénéring fabrication et assemblage, 104500 m2;
__ Laboratoire de contrôle et guidage, 91950 m2;
__ Laboratoire pour les supports équipements systèmes, 41500 m2;
__ Laboratoire sûreté et analyse système, 32150 m2;
__ Laboratoire inspection missile et assemblage, 74900 m2;
__ Laboratoire de test, 56300 m2;
__ laboratoire projet de recherche, 2100 m2;
__ Laboratoire mise à feu missile, 40500 m2:

Avec la mise en chantier du programme Apollo et du lanceur Saturn, de nouvelles structures sont réalisées pour les essais des moteurs et des étages.
__ un banc d'essai de 123 m de haut pour l'étage S1C;
__ un banc d'essai pour le moteur F1;
__ un banc d'essai du moteur J2;
__ un banc dynamique, haut de 129 m pouvant accueillir le lanceur Saturn 5 au complet;

Le banc d'essai de l'étage S1C

1965, début des essais du S1C Test. Le 10 avril, premier test de 16 s d' un moteur F1. Le 16 avril, un autre essais a lieu avec la baie complète et les 5 moteurs du S1C durant 6 s. Le 5 août 1965, c' est le premier essais de l' étage durant son temps nominal de fonctionnement, 2 mn 30s. A la mi-décembre, 15 tests de mise à feu ont été réalisés, dont 3 de longue durée.

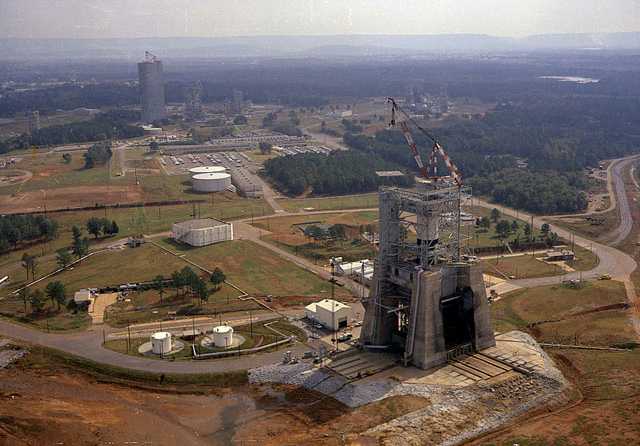

Début 1966, le centre démarre 2 tests statiques avec la version vol de l' étage. Le 17 février a lieu un essais de 40 s, le second et dernier se déroule le 25.

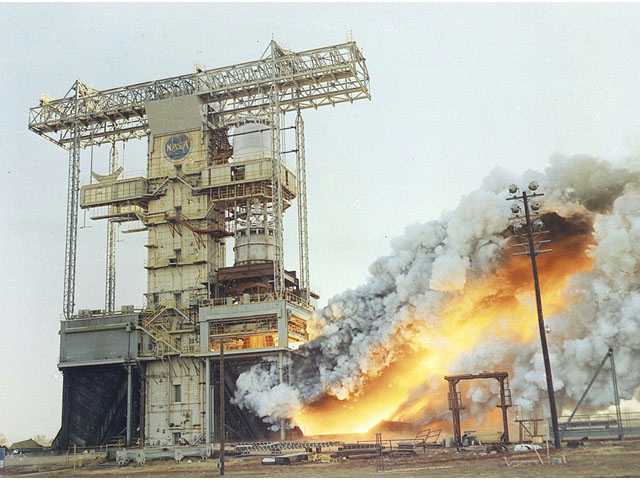

Mise à feu d'un moteur F1 sur le Static test Tower

Lorsque les essais sur l' étage sont terminés à Marshall, le centre commence 10 semaines de test dynamique sur le lanceur au complet. Durant 450 heures, prés de 800 mesures seront relevées sur les différentes charges subies par la fusée au lancement et en vol.

A partir de 1969, le centre Marshall a la responsabilité du développement de la station orbitale Skylab, avec Douglas, comme constructeur principal. A Marshall, les astronautes s' entraîneront dans une piscine avec une maquette de la station.

Enfin dés 1972, Marshall assurera la responsabilité du développement de la navette spatiale. En septembre, le centre planifie une série de 20 tests sur les problèmes posés par la récupération de boosters avec des parachutes. Ces essais seront réalisés avec un booster au 1/ 70. D' autres essais seront réalisés en 1973 avec un booster au 1/ 12 équipés de 3 parachutes sur les impacts dans l' eau de mer dans la " Tennesse River ". En 1975 des tests seront réalisés sur la récupération et les conditions de restauration des boosters.

1974, le premier modèle acoustique du STS arrive au centre Marshall en septembre. Le même mois, un budget de 6 100 000 $ est mis à disposition pour la construction d' installation.
En novembre, Algernon Blair Industrial Contractor Inc d' Atlanta commence les modifications du banc  d' essais des étages S1C pour le réservoir externe du STS.

Une série de 24 test de mise à feu statique pour des études acoustique sont menés avec une maquette au 6,4 %

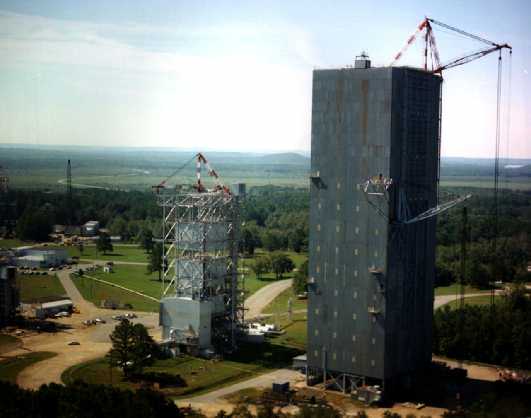

La tour dynamique du Saturn 5 est modifié pour accueillir le Space Shuttle à partir de 1974

1975, arrivée au centre Marshall du système hydraulique des moteurs SSME pour des tests.
Le stand dynamique est modifié pour le Shuttle et devient le Mated Ground Vibration Test Facility. Il sera utilisé pour tester l' Orbiter avec le stack de propulsion SRB/ ET.

Un modèle au 1/4 est testé en collaboration avec le JSC et Rockwell pour des données dynamique très précises sur le véhicule de vol. Cette maquette est une réplique exacte de l' OV 102 Columbia avec trois jeu de boosters, un réservoir externe et un Orbiter. Les tests comprennent l' étude des 5 phases de vol, lancement à pleine charge, séparation des boosters, séparation du réservoir et mise en orbite, avec de l' eau utilisé pour simuler le carburant. Ces tests précédent ceux qui seront réalisés grandeur nature avec l' OV 101 en 1978.

1977, Livraison du modèle de test structural du réservoir d' oxygène.

1978, mars, livraison du modèle de test structural du réservoir d' hydrogène.

Les tests de vibration, Mated Vertical Ground Vibration Test MVGVT se déroulent dans le stand dynamique construit en 1964 pour Apollo et les Saturn. En 1975-77, il a été réaménagé pour le Shuttle avec notamment un élargissement du stand (29,7 sur 37 m et 109 m de haut) afin de pouvoir passer la voilure de l' Orbiter dans le cylindre prévu pour Saturn 5 (travaux de 2 880 000 $).
Enterprise est équipé de capteur qui seront stimuler comme pour un vol réel pour étudier les résonances et les vibrations de la structure. Ce seront les derniers tests de ce type avec ceux sur un modèle au 1/4 et les tests horizontaux de 1976.

1979, 23 février, les tests de la phase 3 sont terminés au centre Marshall avec l' Enterprise. L' Orbiter est  transporté au centre Kennedy le 10 avril pour être assemblé avec son réservoir et ses deux boosters et amené sur le pad de tir 39 A pour des tests de validation. Le réservoir externe utilisé pour les tests dynamiques arrive au KSC le 28 mars.

Parallèlement, des essais d'extinction sont réalisés au centre Marshall avec les SRB vides.

LISTING DES DIRECTEURS DU MSFC

_ Dr. Wernher von Braun 1 juillet 1960- 27 janvier 1970
_ Dr. Eberhard F.M. Rees 1 mars 1970- 19 janvier 1973
_ Dr. Rocco A. Petrone 26 janvier 1973- 15 mars 1974
_ Dr. William R. Lucas 15 juin 1974- 3 juillet 1986
_ James R. Thompson 29 septembre 1986- 6 juillet 1989
_ Thomas J. Lee 6 juillet 1989- 6 janvier 1994
_ G.P. (Porter) Bridwell 6 janvier 1994- 3 février 1996
_ Dr. J. Wayne Littles 3 février 1996-  janvier 1998
_ Carolyn S. Griner january 1998- septembre 1998
_ Arthur G. Stephenson, depuis septembre 1998
