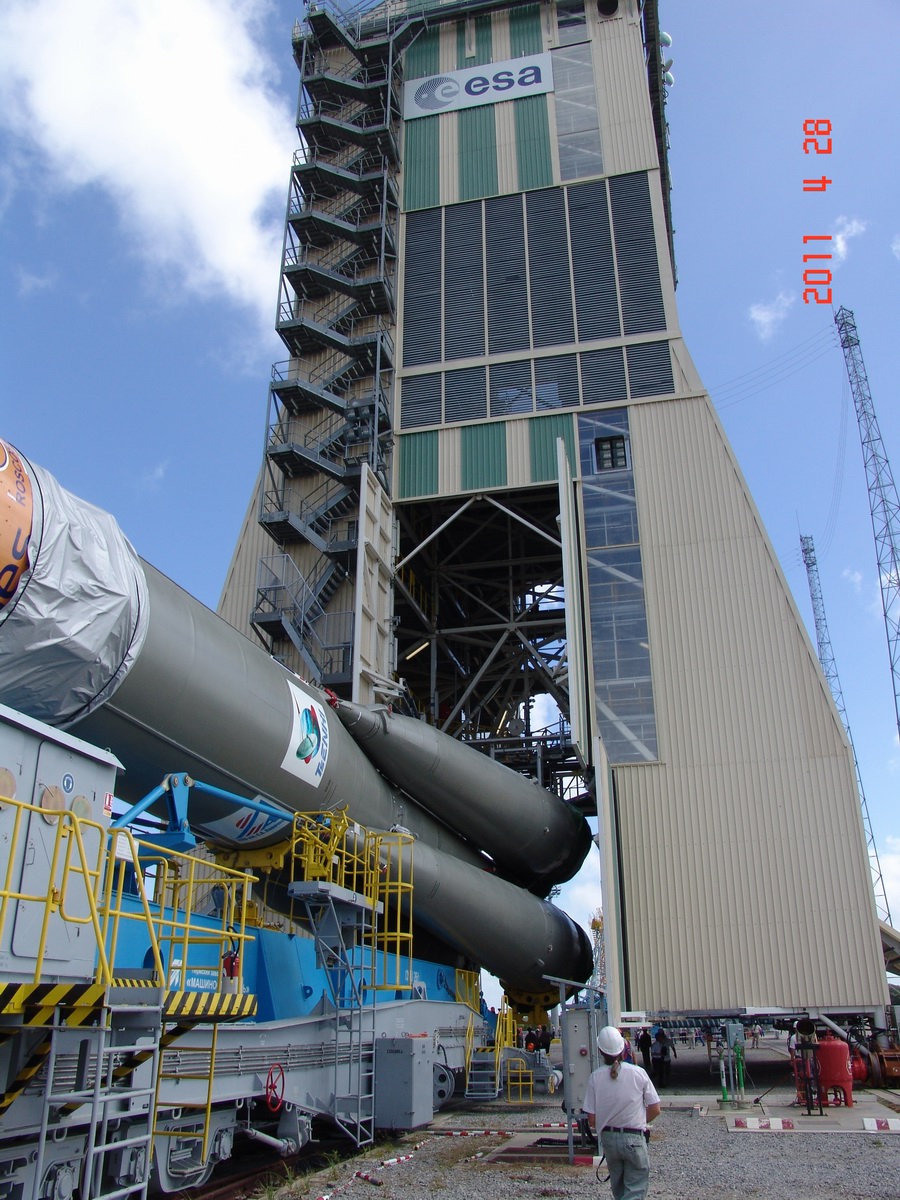

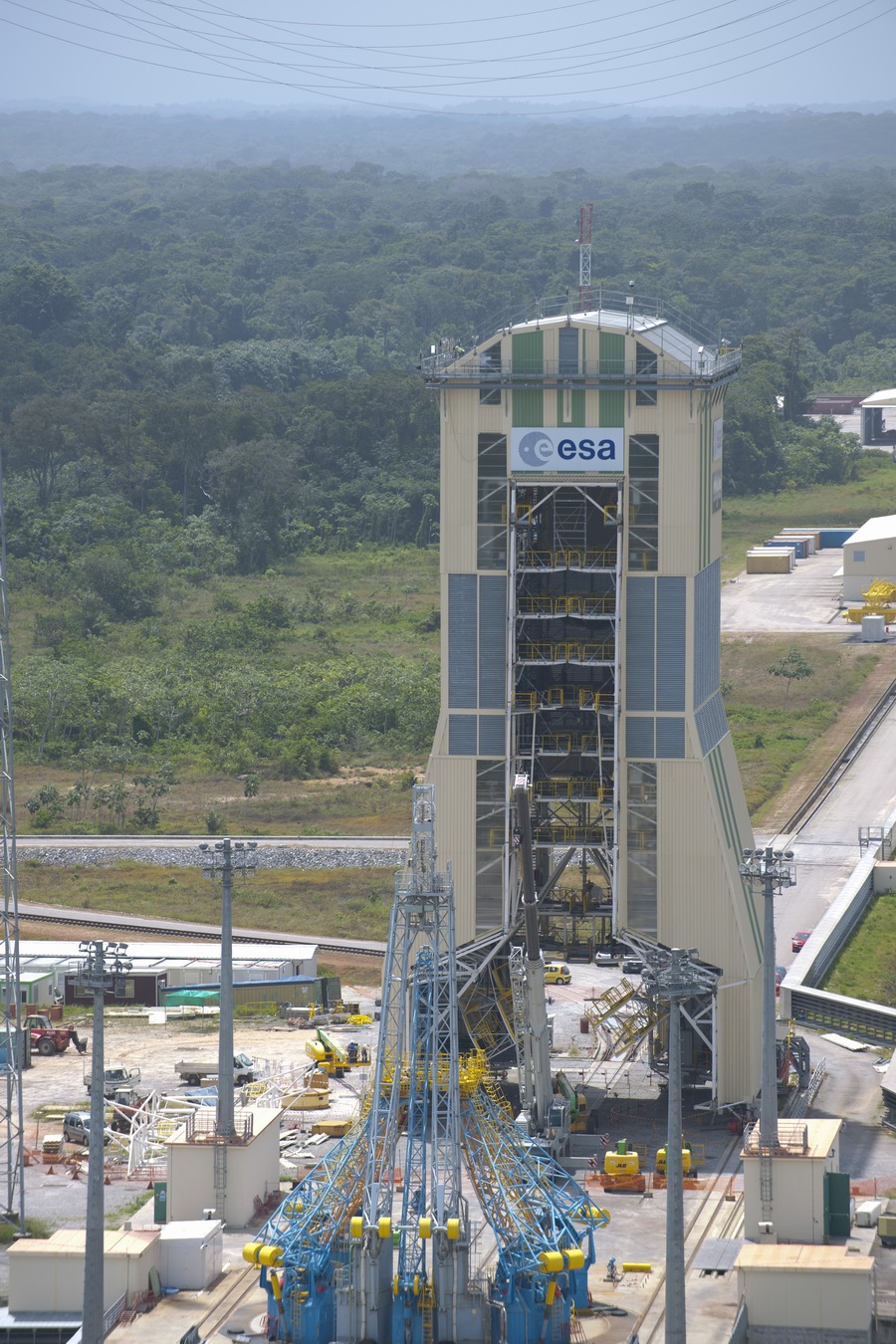

SOYOUZ EN GUYANE

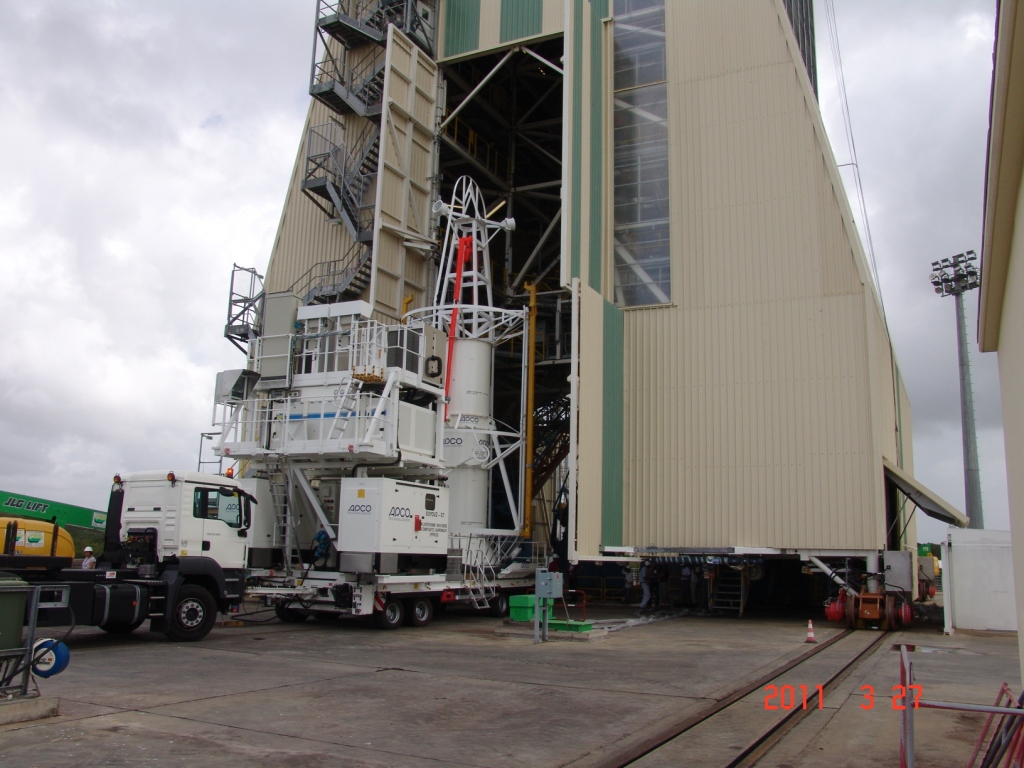

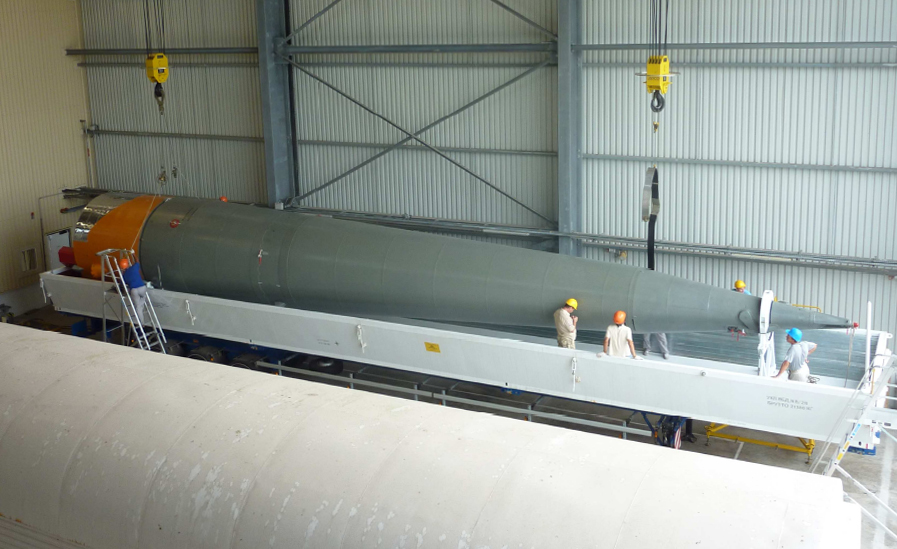

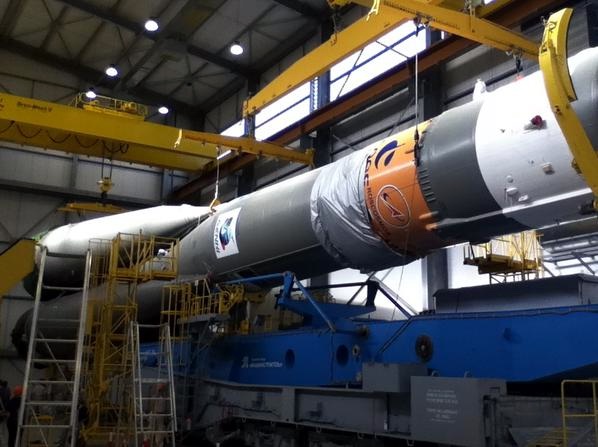

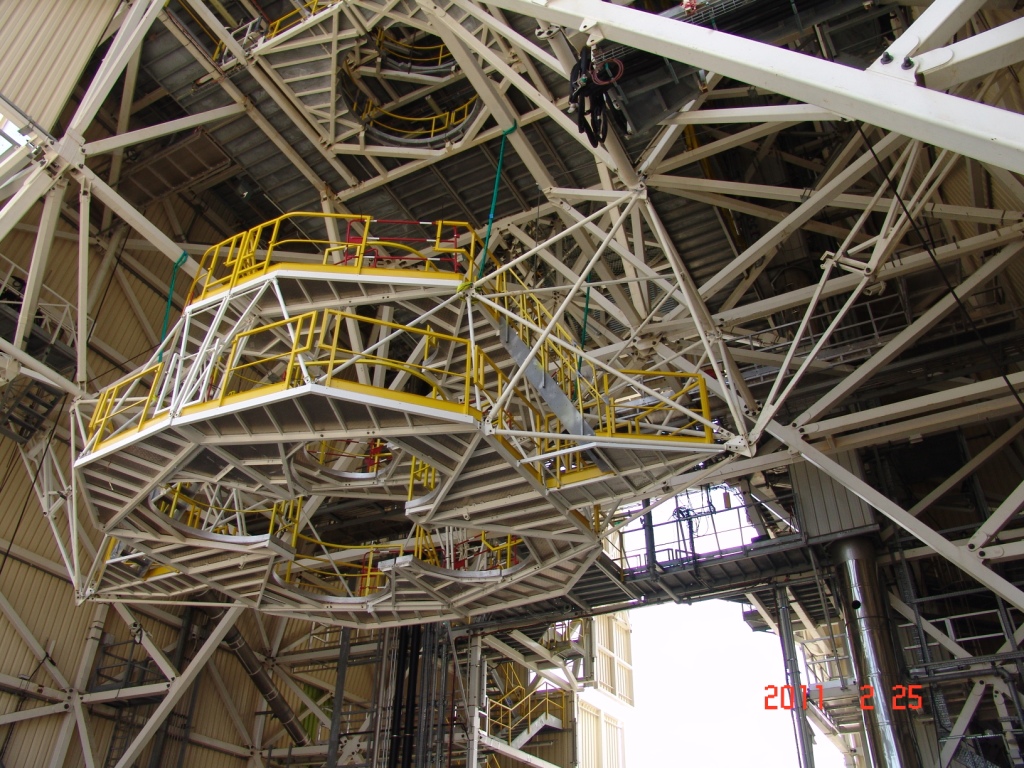

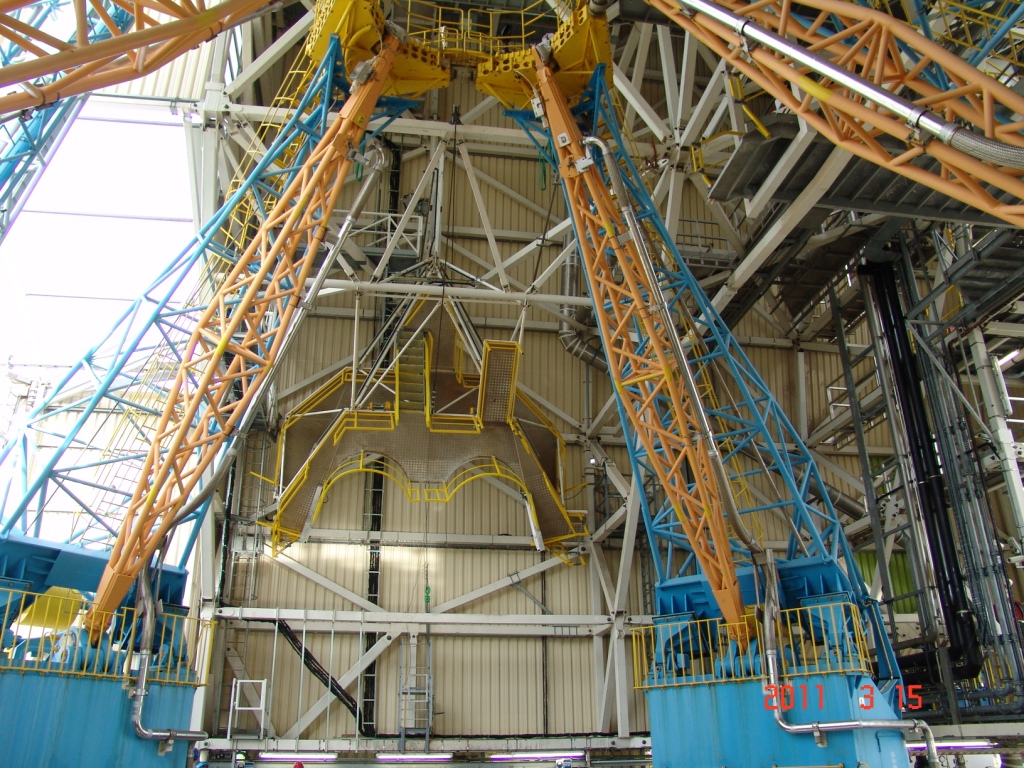

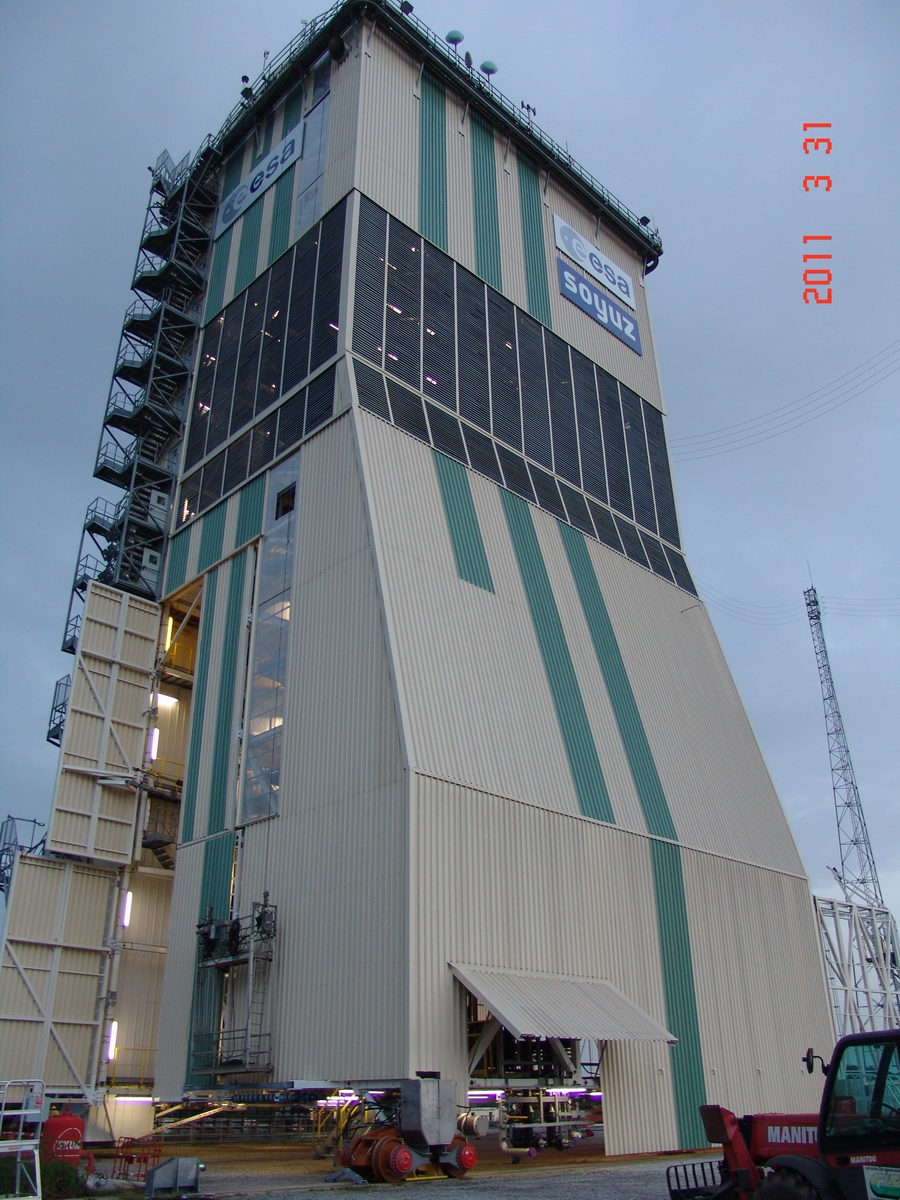

2011 Janvier, la date annoncée pour le premier lancement du Soyouz depuis la Guyane est fixée entre le 1er août et le 30 septembre 2011, probablement le 31 août. Dans le MIK sont présent deux exemplaire du lanceur russe ST-A, un monté depuis novembre et l'autre démonté dans des camions. Février, selon l'agence fédérale russe le lancement du premier Soyouz ST B est prévu pour le 31 août. Photos ESA Corvaja 15 mars, le premier Soyouz, version 2-1b, série 8 lancera dès le 30 septembre le satellite Galileo de l'ESA (IOV-PFM et IOV-FM2). Photos Novosti Fin mars, une maquette de la charge utile, CU est sortie du MIK. Le Composite Supérieur CS ainsi constitué mesure 12 m sur 4 pour un poids de 9 à 16 tonnes. L'ensemble est transféré par route. APCO Technologies a réalisé pour ce transport le PFRCS, Plate Forme Routière Composite Supérieur équipé de 2 groupes électrogènes redondants alimentant des groupes froids eux mêmes redondés. Photos Novosti 1er avril, le site est prêt pour son premier tir. L'ESA donne le complexe à Arianespace. La revue d'acceptance va déclarer le pad prêt pour le premier tir. Dans le même temps, le CNES donne les installations à l'ESA. La campagne de validation avec un lanceur de vol va pouvoir démarre. De g. à d. : J.J. Dordain, DG de l'ESA, V. Popovkin, directeur de Roscosmos, J.Y Le Gall, président d'Arianespace, Y. d'Escatha, président du CNES, V. Nikolaev, opérateur en chef de Starsem. 7 mai 2011, Port spatial de l'Europe, Guyane. 29 avril, dans la matinée, le premier lanceur Soyouz en version 2-1a ST A, en fait le second arrivé dans le MIK est mis en position sur le pad. Il s'agit de de tester les opérations de pré-lancement mais sans remplissage des réservoirs. Le lanceur est positionné sur son transporteur et sortie du MIK. Dans la nuit, le composite supérieur avec la coiffe et la charge utile (étage frégate/coiffe/satellite) mais sans le satellite est fixée sur le lanceur à l'intérieur de la tour mobile. L'opération se terminera le 4 mai avec un compte à rebours simulant un arrêt de chronologie puis un décompte final le 5 simulant le lancement et l'envol du lanceur. Le lanceur du premier vol, en version 2-1b ST B arrivera en juin en Guyane.

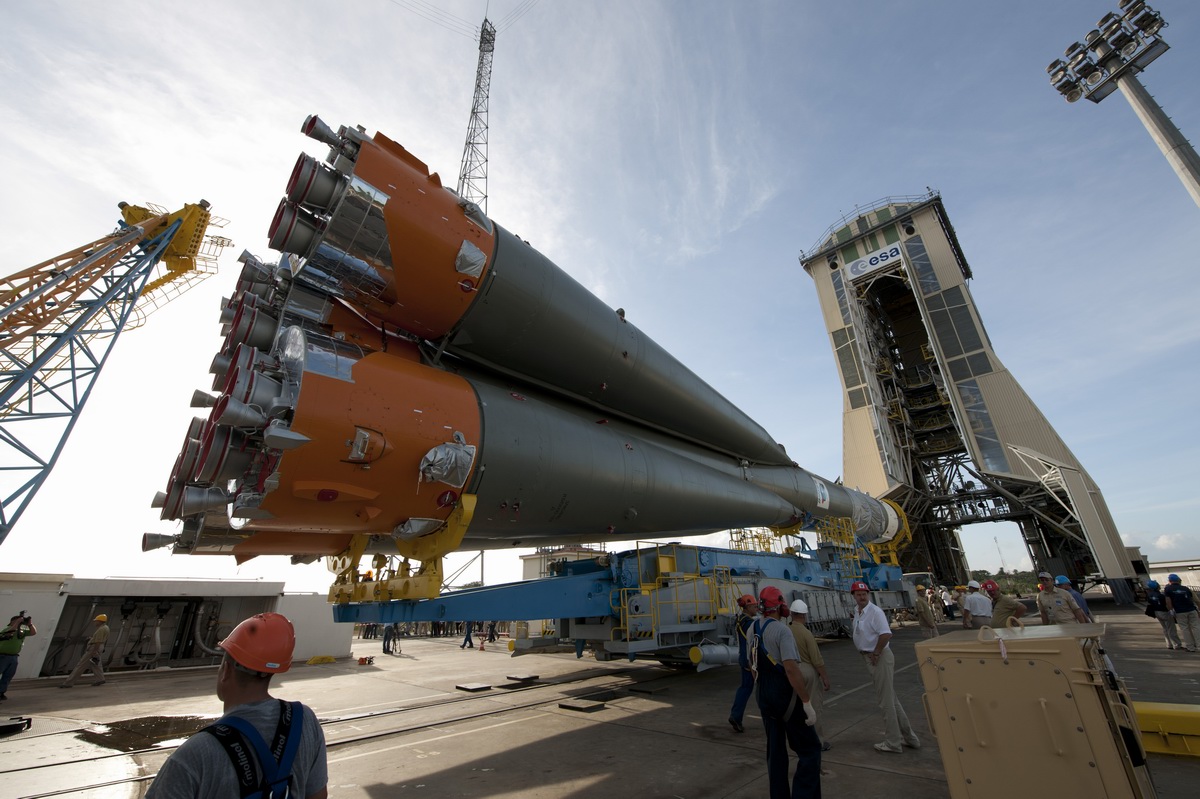

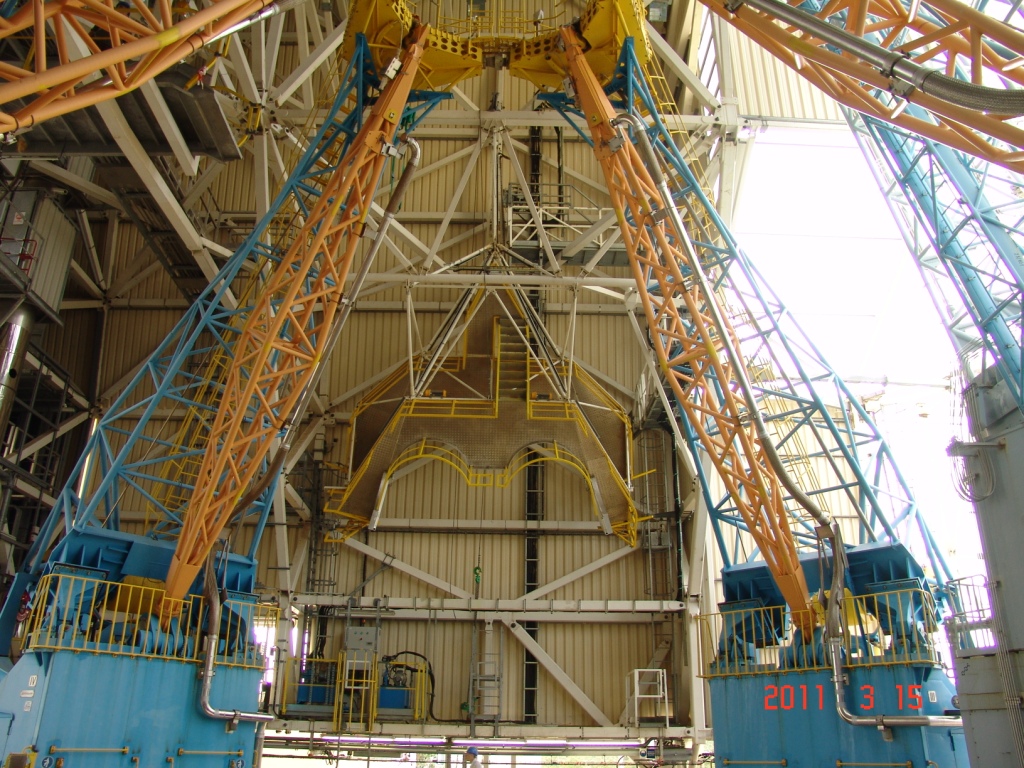

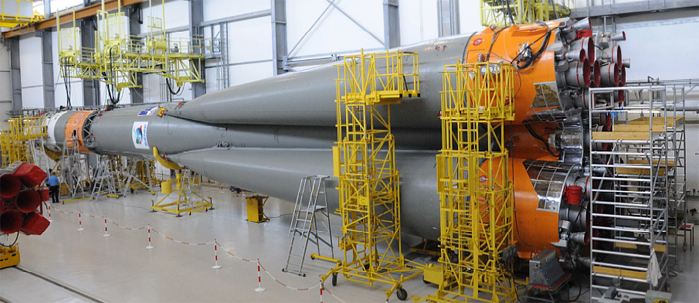

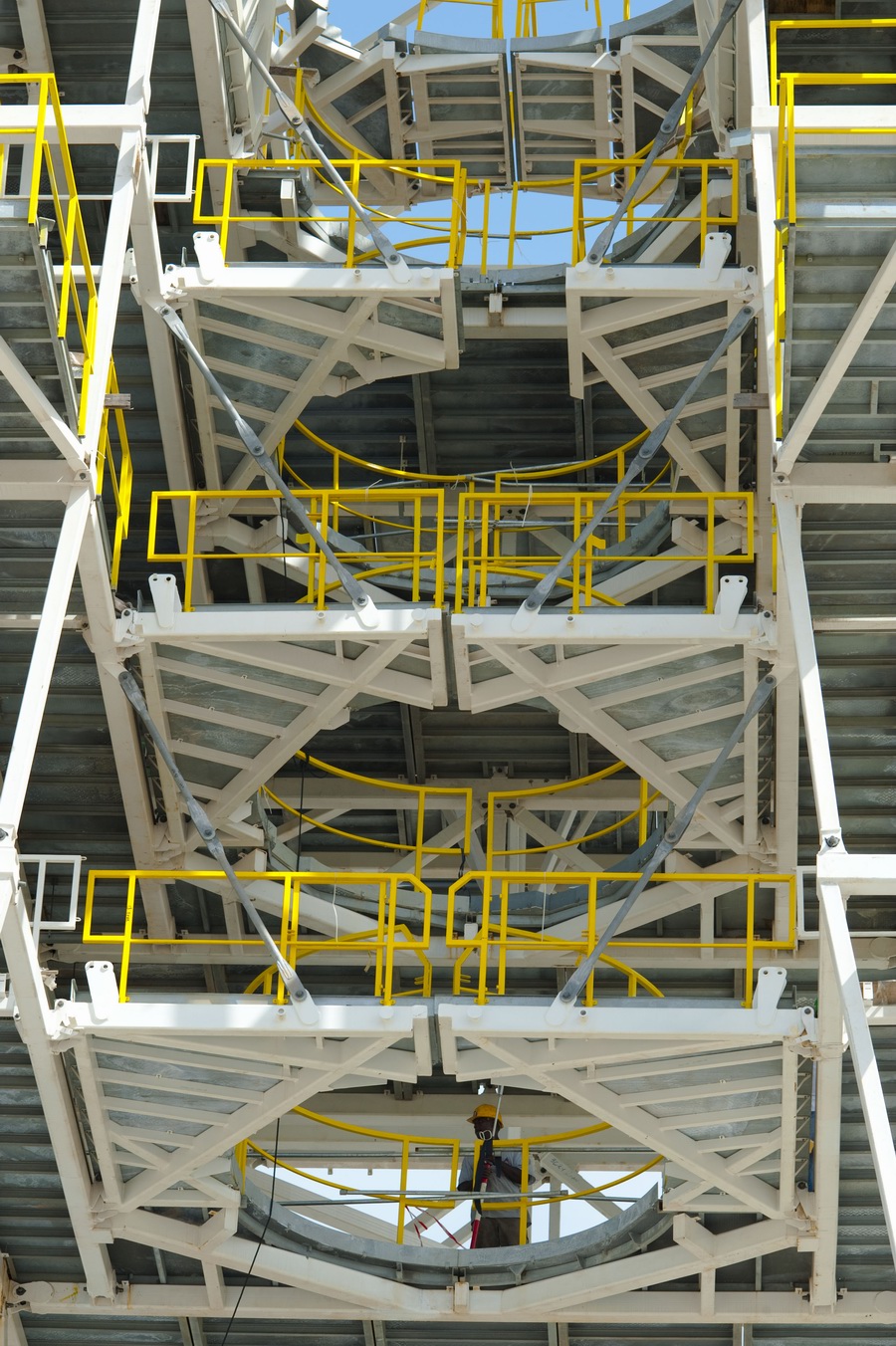

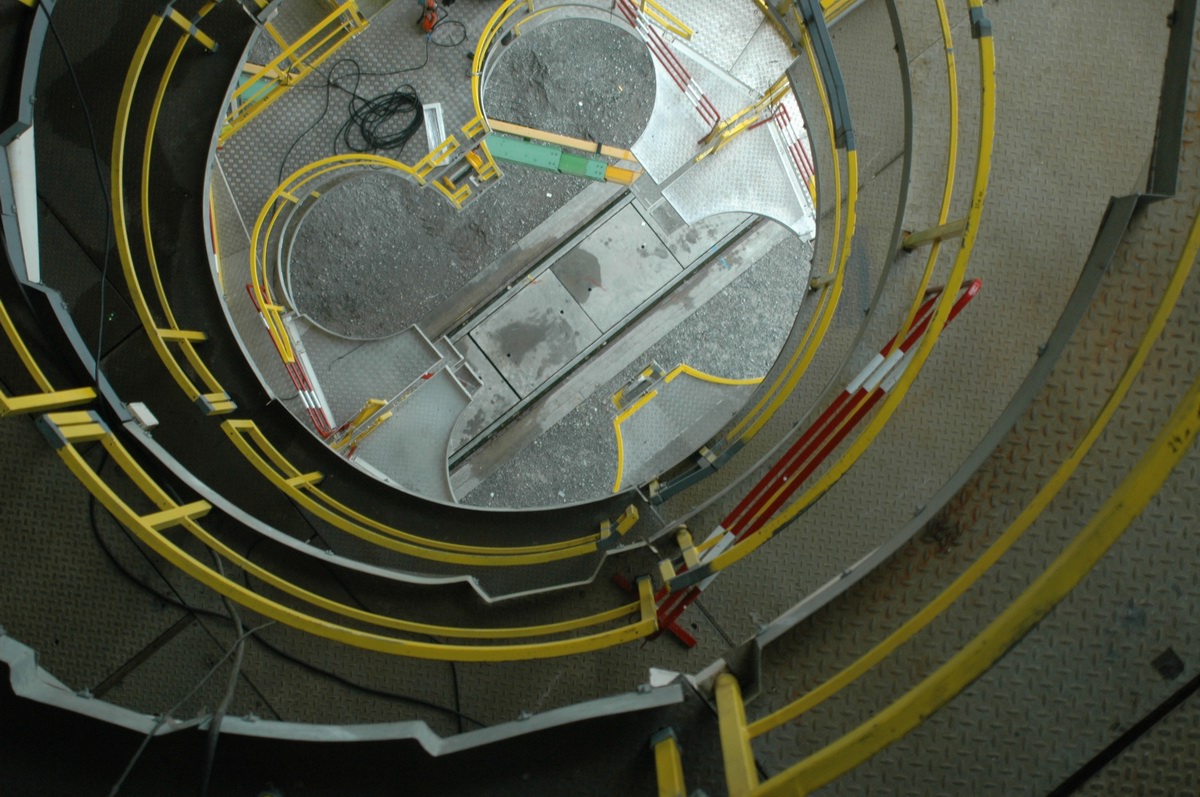

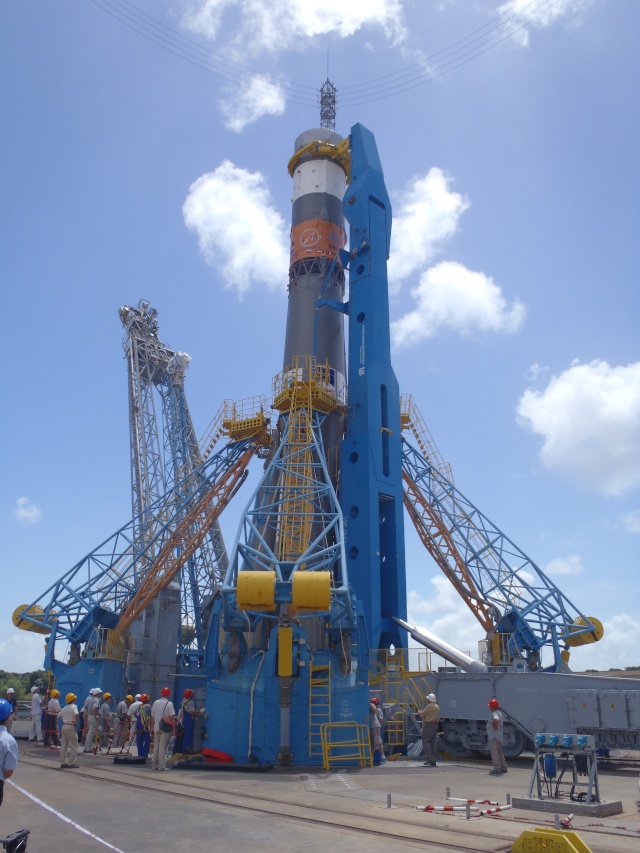

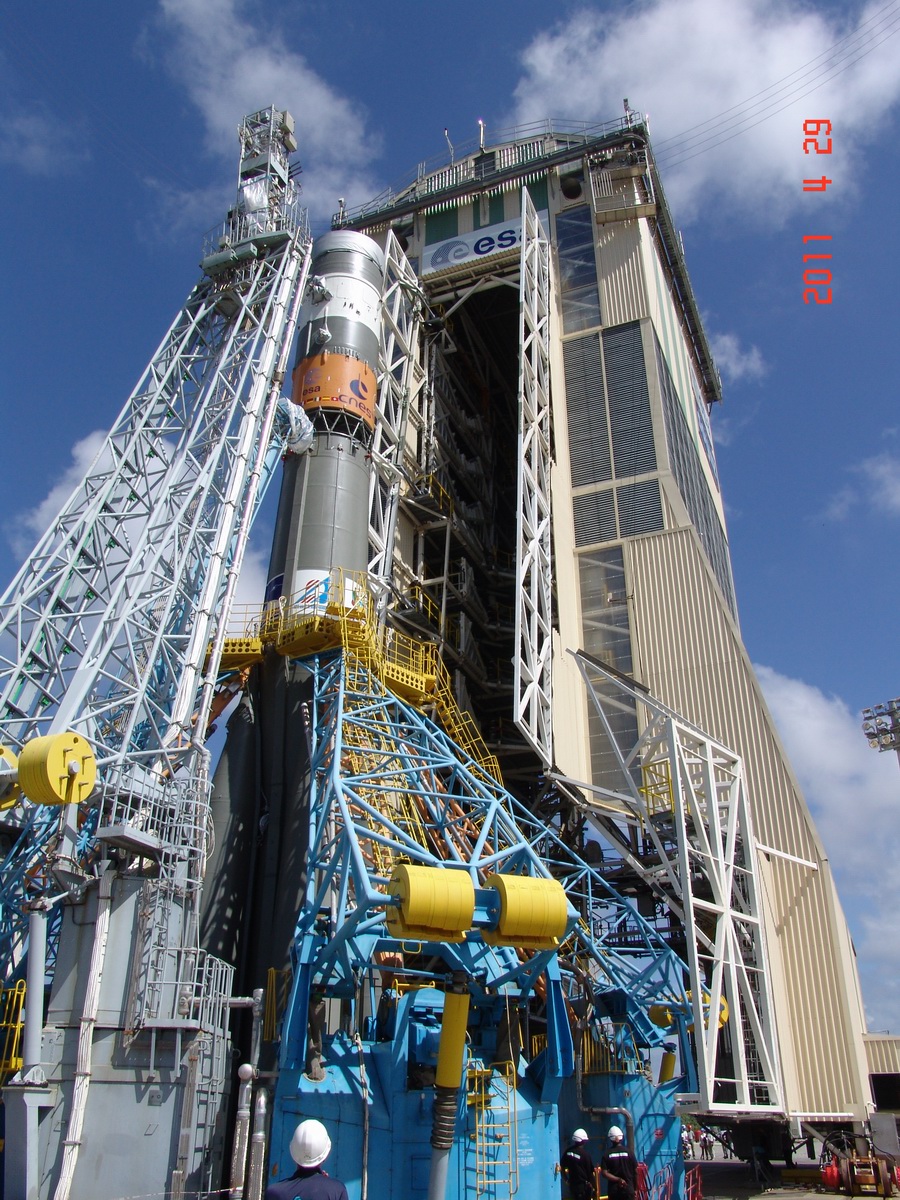

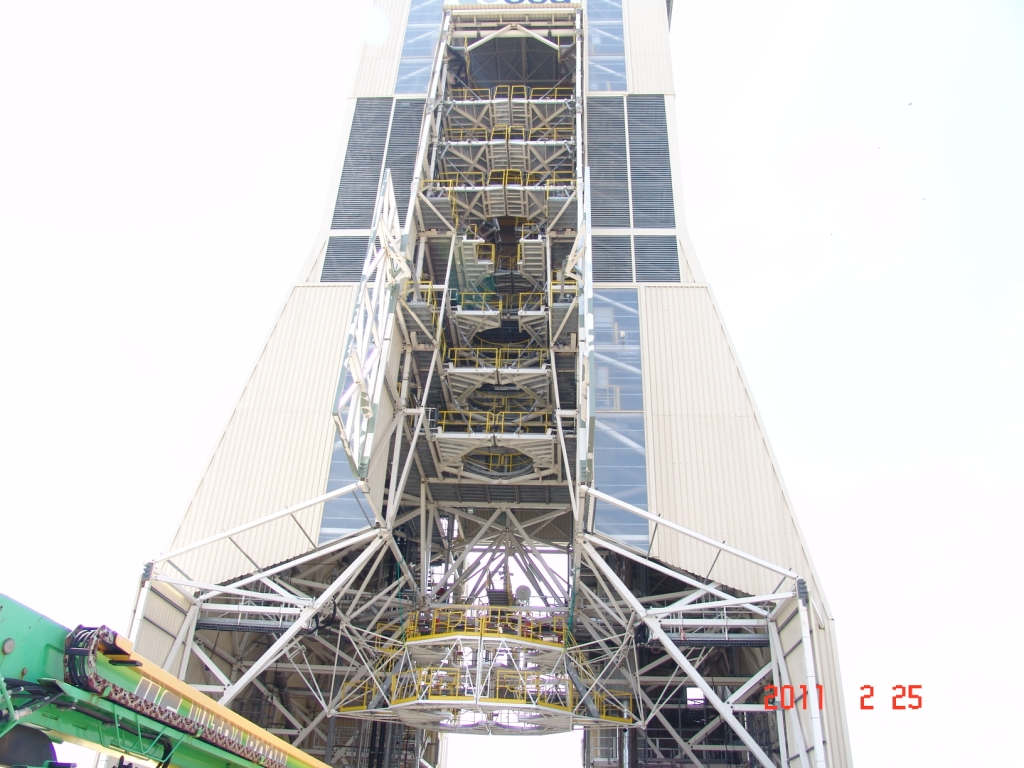

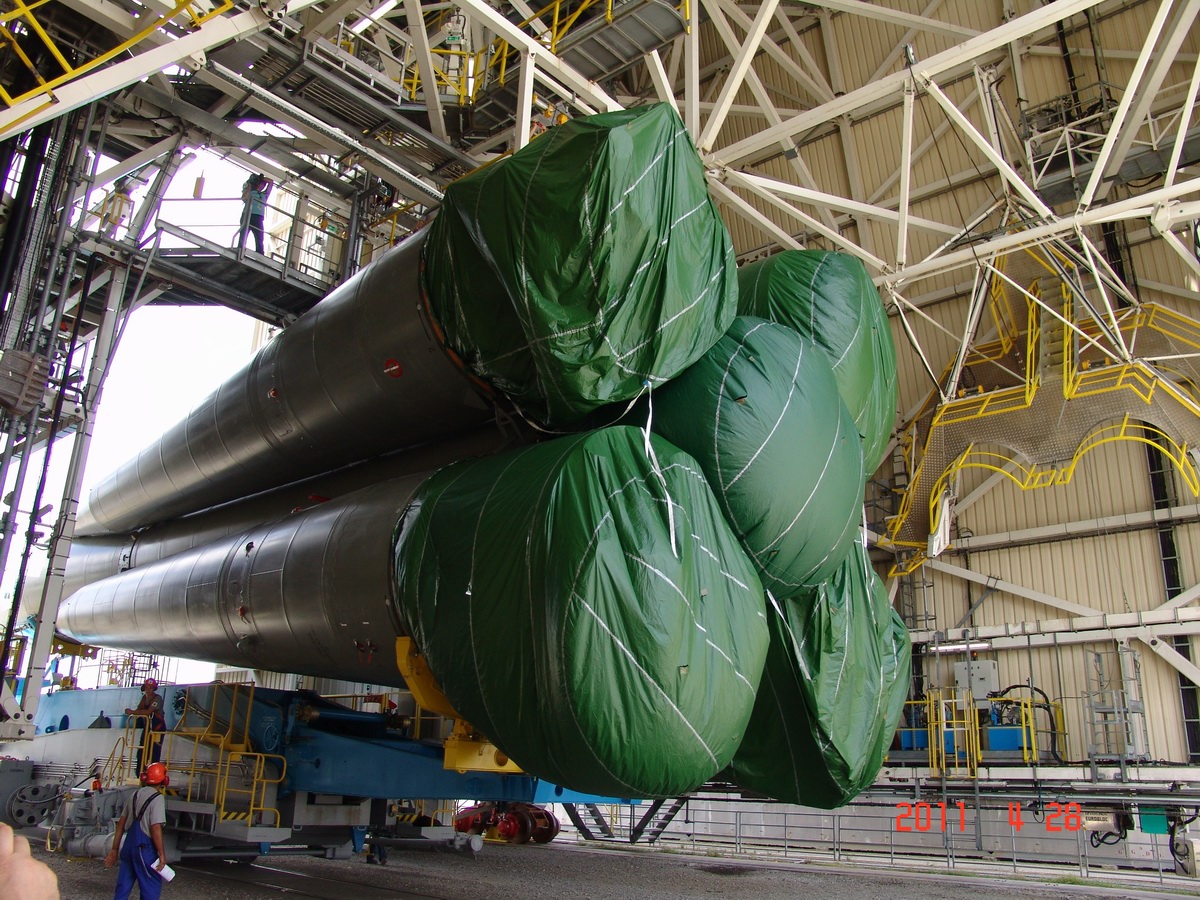

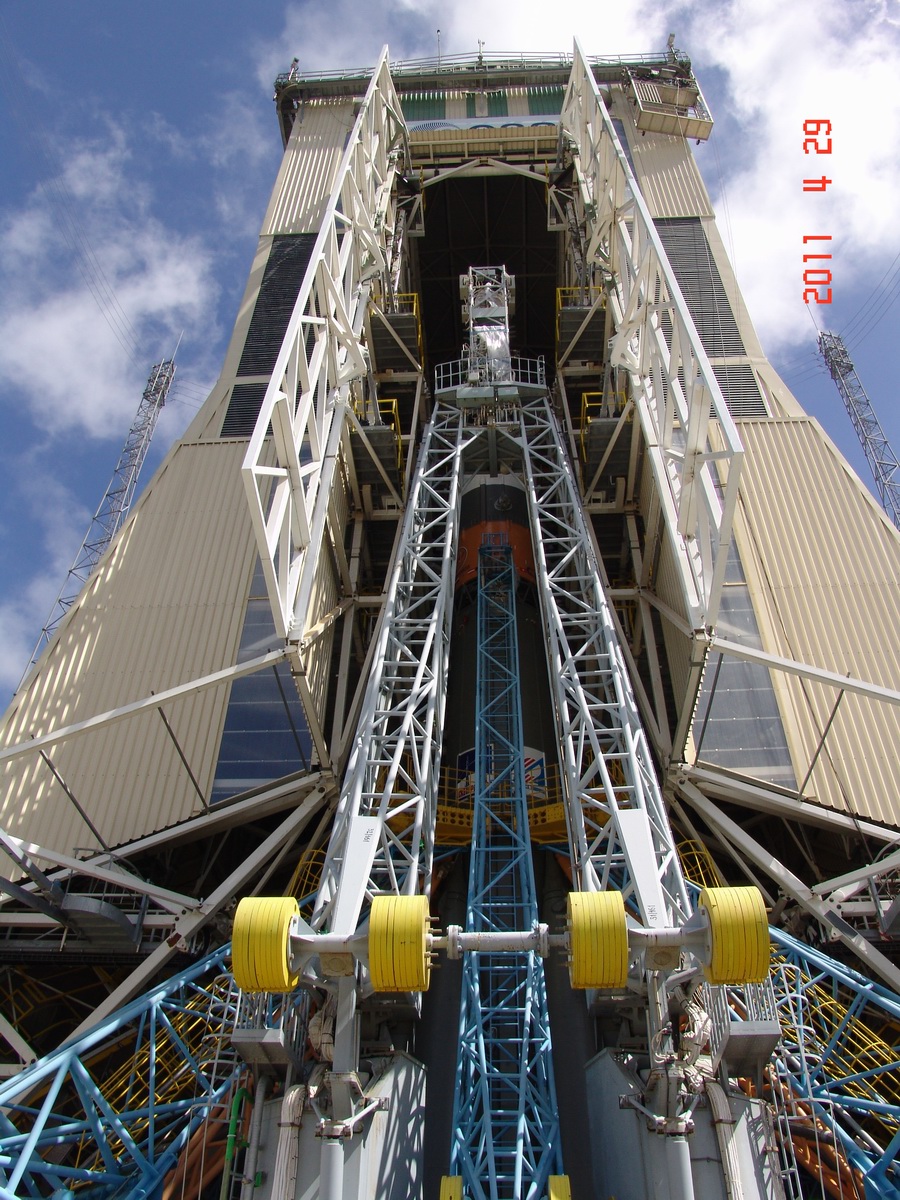

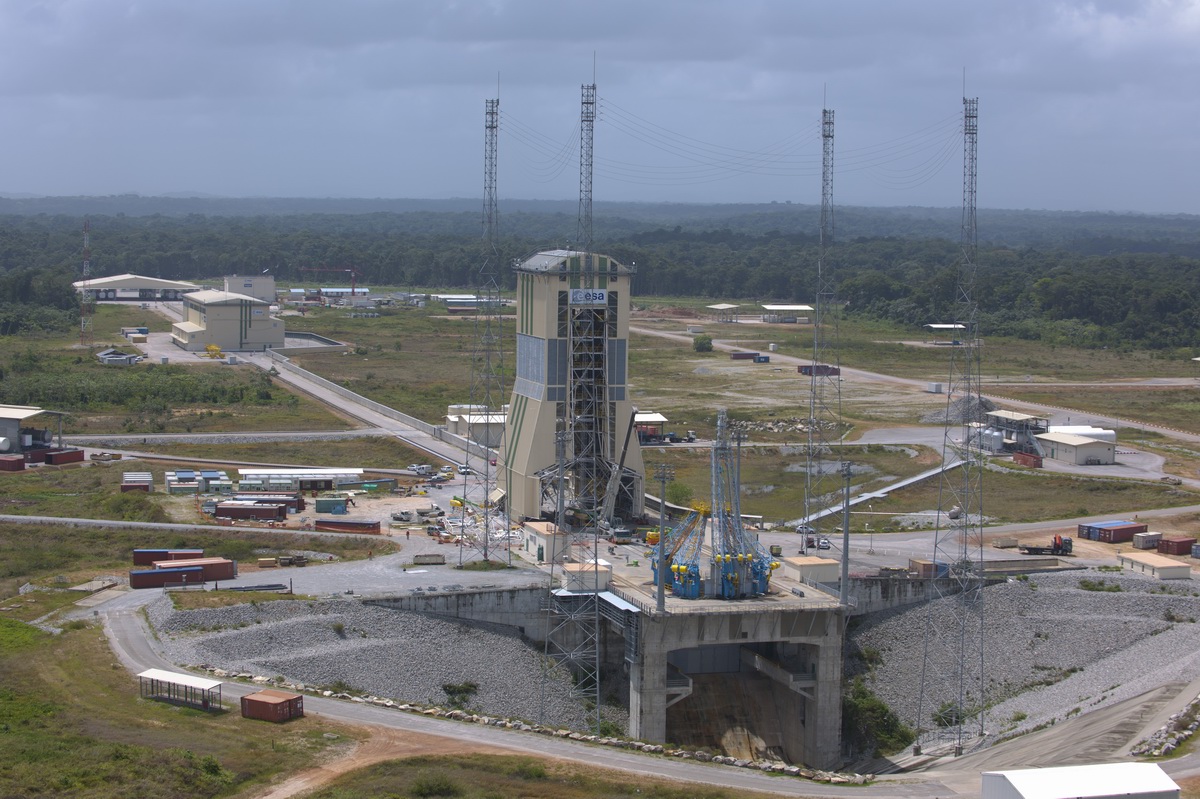

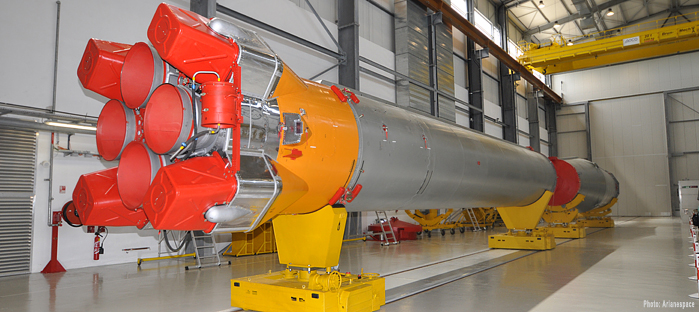

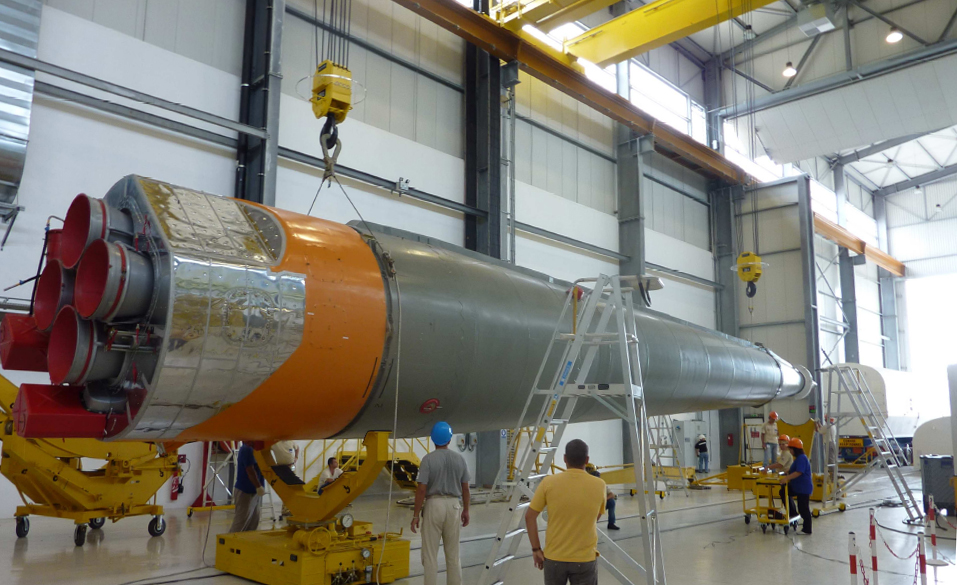

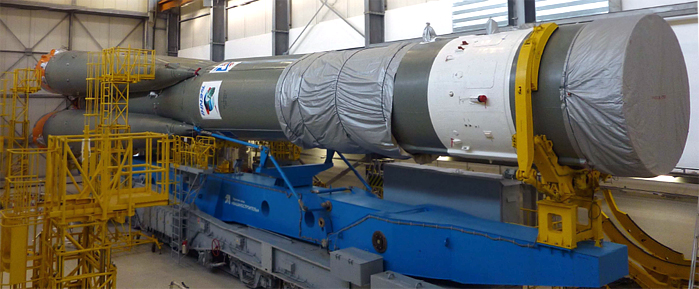

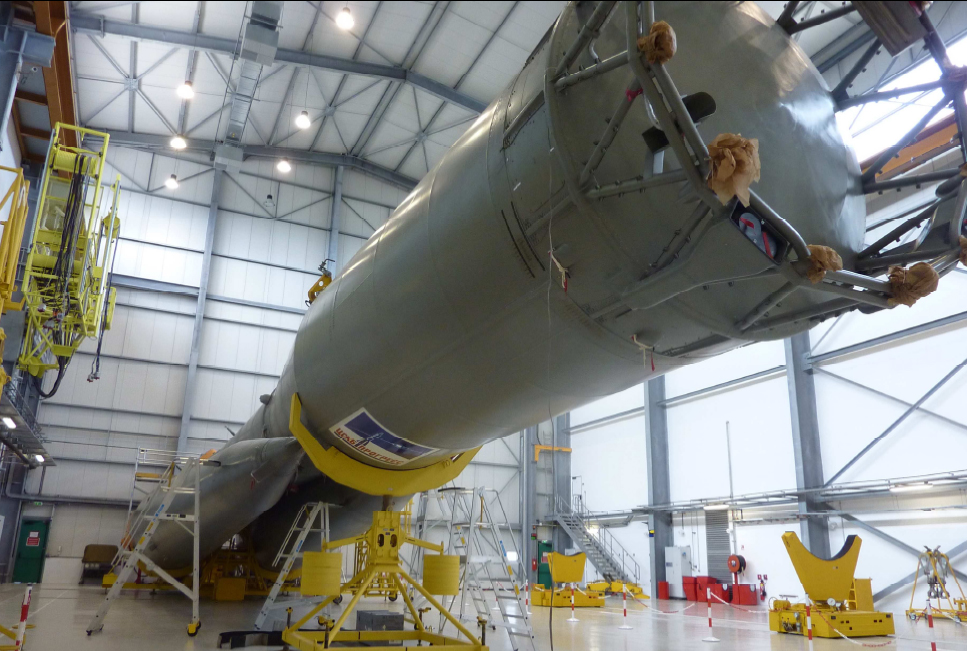

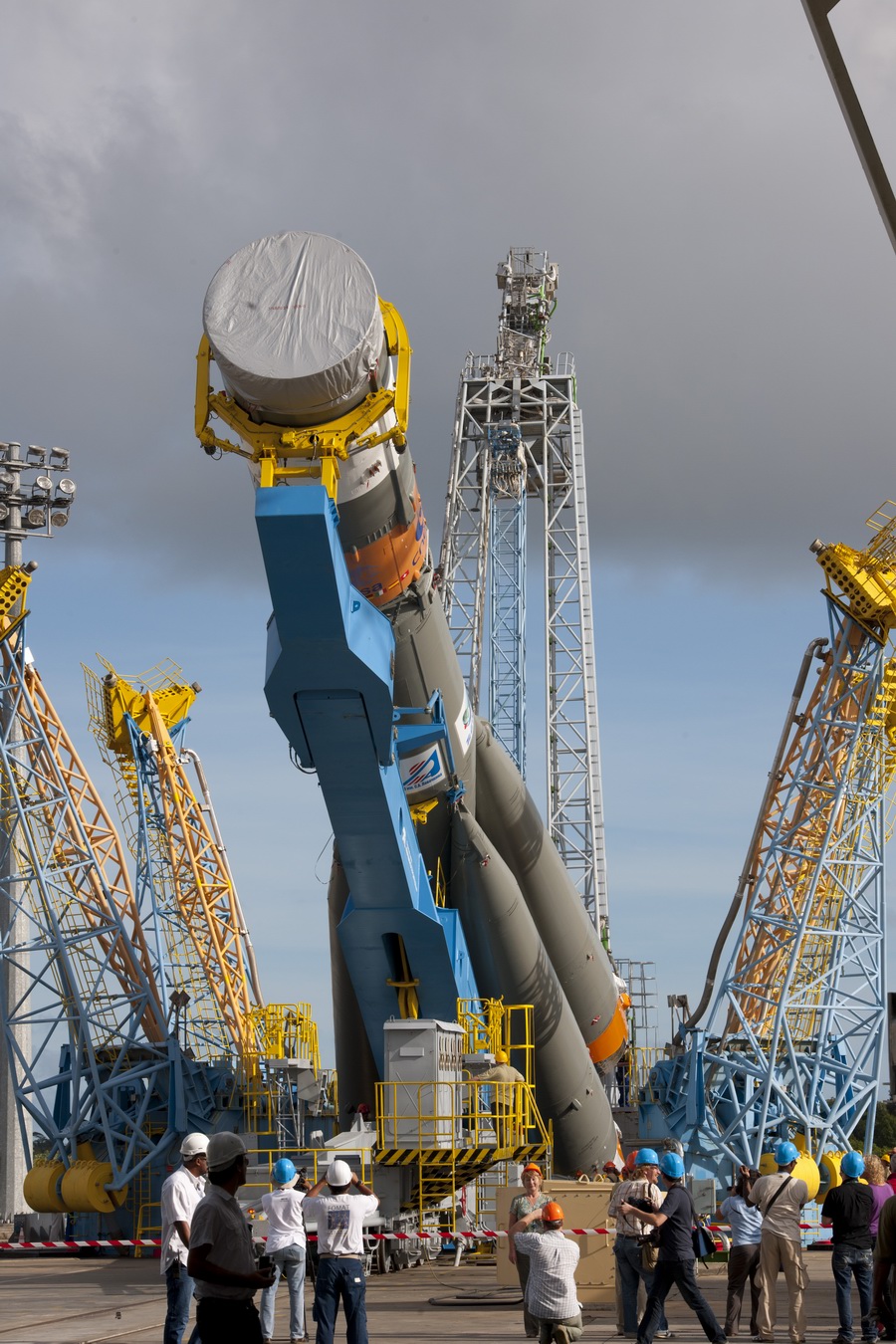

Le lanceur dans le MIK est mis sur le transporteur Passage sous la tour mobile Mise en place du composite supérieur Vue de la salle Jupiter 2 lors des simulations 23 mai, le lancement du premier Soyouz depuis la Guyane aura lieu le 20 octobre. Deux fusées Soyouz-ST-B ont été expédiées vers le Centre Spatial Guyanais à partir du TsSKB-Progress. Les fusées passeront par le port de Saint-Petersbourg puis, elles seront chargées sur un navire pour être transportées vers la Guyane française en Juin

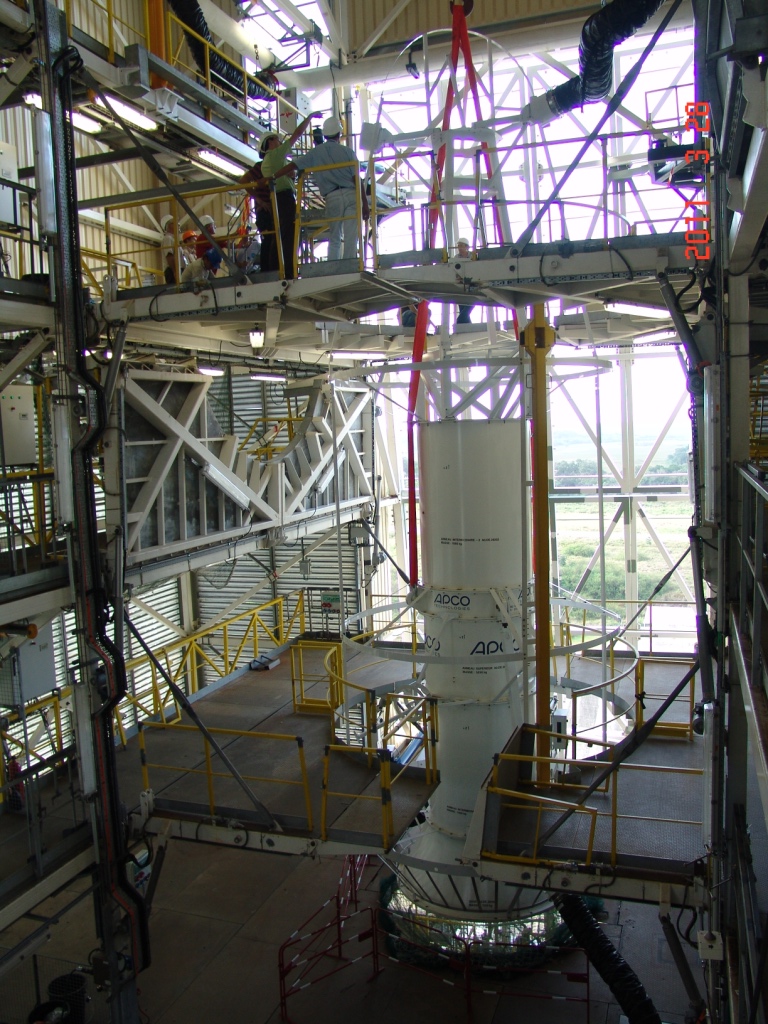

18 juin, les deux lanceurs Soyouz STB destinés à
emporter les quatre premiers satellites du système global de navigation par

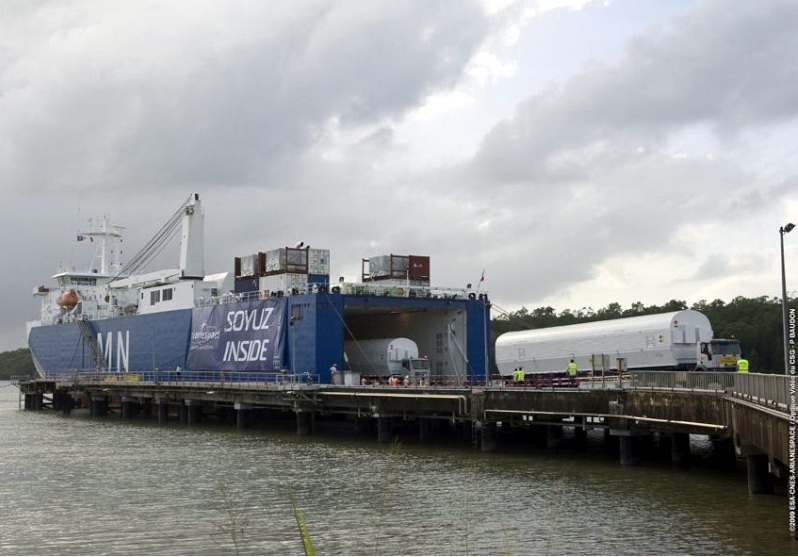

satellite européen Galileo arrivent au port du Kourou, en Guyane française,
à l’issue d’un voyage qui les a vu traverser la moitié du monde. Les deux
lanceurs et leurs étages supérieurs Fregat MT ont fait le voyage à travers
l’Atlantique à bord du cargo roulier MN Colibri. C’est par train que les
éléments des lanceurs ont quitté l’usine de fabrication des Soyouz à Samara, en
Russie, et celle des étages Fregat à Moscou, à destination du port de
Saint-Pétersbourg, où ils ont été chargés à bord du cargo qui a pris la mer le 3
juin à destination de la Guyane. Le lancement des deux premiers satellites de
validation en orbite Galileo IOV (In Orbit Validation) est fixé au 20 octobre,
7h43, locale,
et une seconde paire les suivra sur orbite à la mi-2012. Les deux premiers

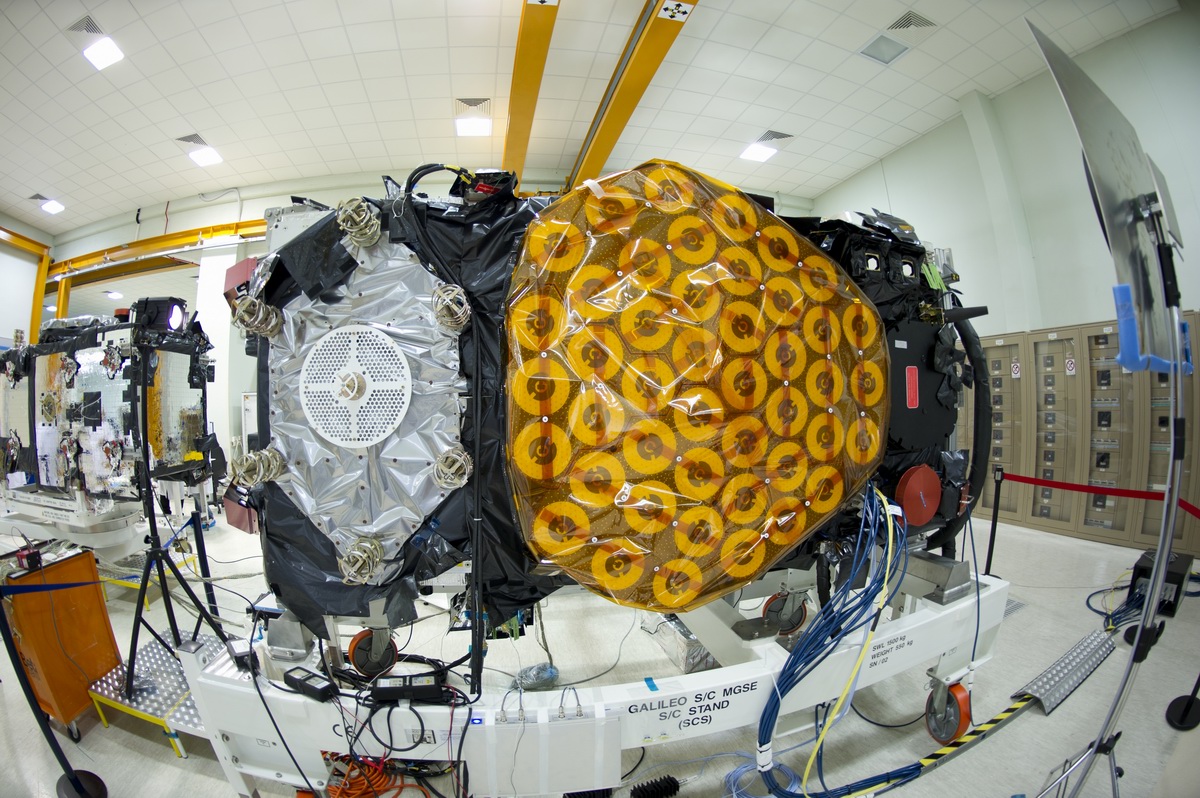

satellites Galileo – identifiés comme « modèle Proto-vol » (PFM pour Protoflight
Model) et « modèle de vol n°2 » (FM2 pour Flight Model 2) – subissent
actuellement leurs derniers essais de qualification et de recette chez Thales
Alenia Space à Rome, en Italie. ils devraient arriver en Guyane les 7 et 14
septembre. Ils seront placés sur une orbite à 23 222 km
d’altitude. Il succède au Giove A et Giove B de l’ESA lancés en 2006 et 2008 qui
avait permis de bloquer les fréquences radio de Galileo et d’en protéger les
droits. Les 14 satellites Galiléo, construits par OHB System de l'Allemagne,
vont commencer leur lancement à la fin 2012 ou début 2013. OHB usine devrait
produire environ huit satellites par an, ce qui équivaut à environ un Soyouz
avec des charges utiles Galiléo tous les trois mois. Dix des 14 prochains
satellites, appelé sa pleine capacité opérationnelle, sont dans les livres pour
un lancement de la fusée Soyouz. Les quatre autres pourraient être partagées
entre deux missions Soyouz supplémentaires ou volent ensemble sur un seul vol
fusée Ariane 5. Les 2 premières Soyouz 2-1B avec un moteur RD 0124 pour le 3eme étage, Block I. Ce moteur est le même que le RD 01110 de la 2-1A mais avec des performances accrues (29 tonnes de poussée, durée de fonctionnement 240 s). 4 lanceurs Soyouz, deux 2-1A et deux 2-1B sont actuellement en Guyane. La seconde 2-1A doit lancer les Pléïades, SSOT et Elisa (x4).
7 septembre, le premier satellite de navigation
Galileo arrive en Guyane française, prêt à démarrer sa campagne de préparation
en vue d'un lancement le 20 octobre. A bord d’un avion cargo Antonov, bien à
l’abri dans son conteneur de protection climatisé, le satellite a atterri sur
l’aéroport de Cayenne Rochambeau à 6h45, heure locale, en provenance de
l’établissement de Rome de Thales Alenia Space, en Italie, où il a été
construit.
12 septembre, deux des quatre lanceurs Soyouz
déployés à Kourou doivent être rapatriés en Russie car ils sont équipés d'un
moteur identique à celui qui a provoqué l'échec du lancement d'un vaisseau
Progress en août. 10 octobre, l'intégration des 2
satellites

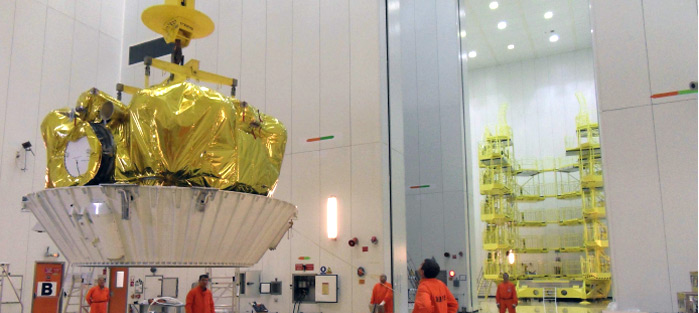

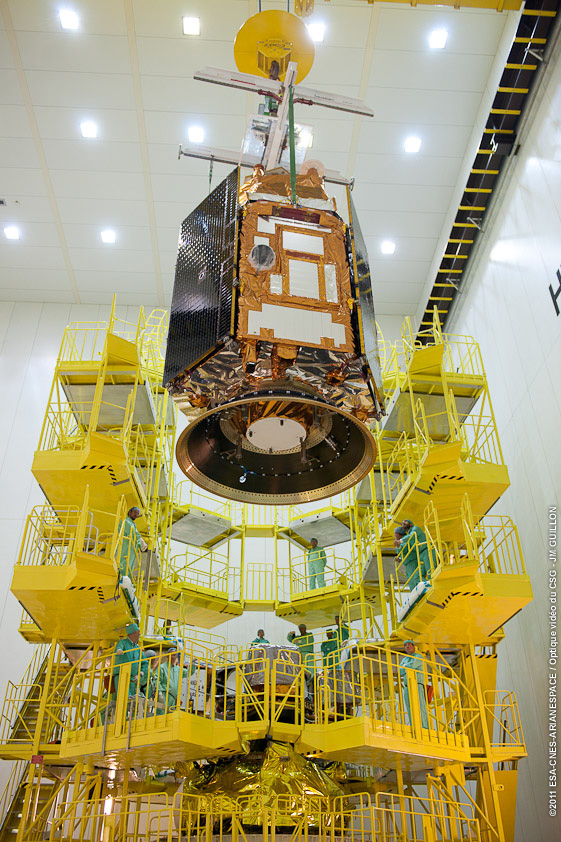

Galileo (700 kg chacun) se poursuit dans le S5 du CSG. Ils ont été chargés
en carburant et intégré dans leur "dispenser" qui sera chargé de les déployer

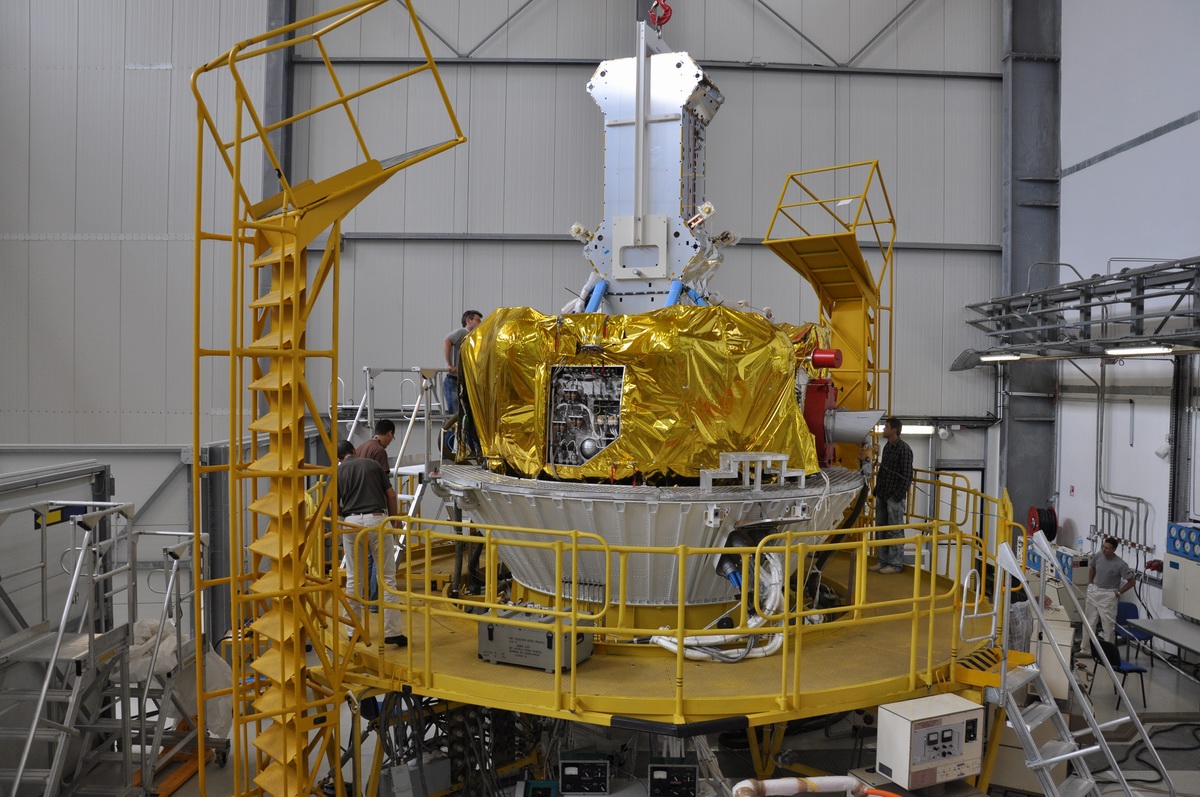

une fois en orbite 4 heures après le lancement. Le "dispenser"
a été développé par RUAG Space Sweden pour Arianespace. Il transporte les
satellites cote à cote ce qui permet un largage dans des directions opposés à
une altitude de 23 222 km.

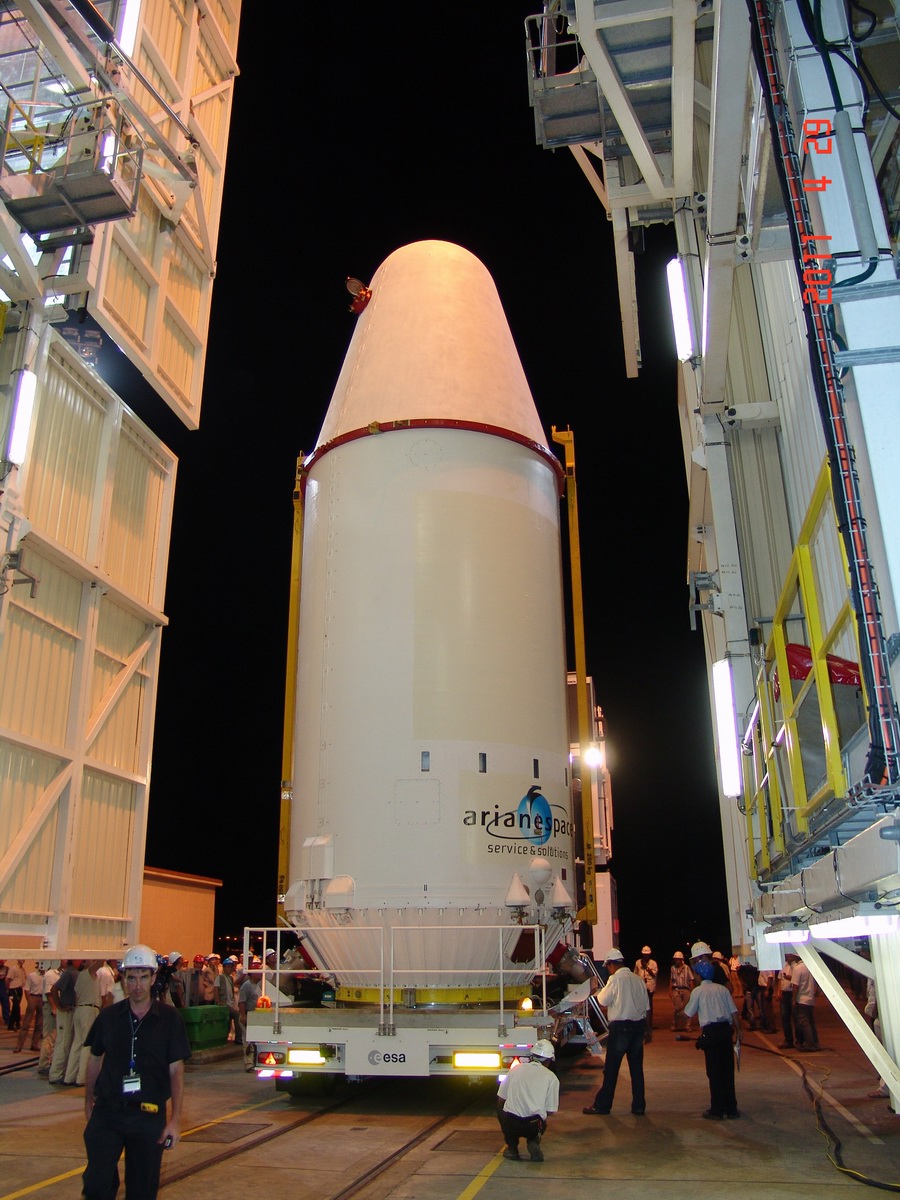

13 octobre, la coiffe renfermant les deux satellites Galileo est refermée. Lundi 10, l'ensemble a été assemblé avec l'étage fregat MT, formant le composite supérieur. Ce dernier sera amené sur le pad et assemblé au Soyouz le 14. Le wagon érecteur sur lequel repose le lanceur a été amené sur le pad de tir le 13 et les manoeuvre de relevage réalisées. Sur le pad, les techniciens vérifient une dernière fois les installations.
14 octobre, 7 h du matin, locale (pour

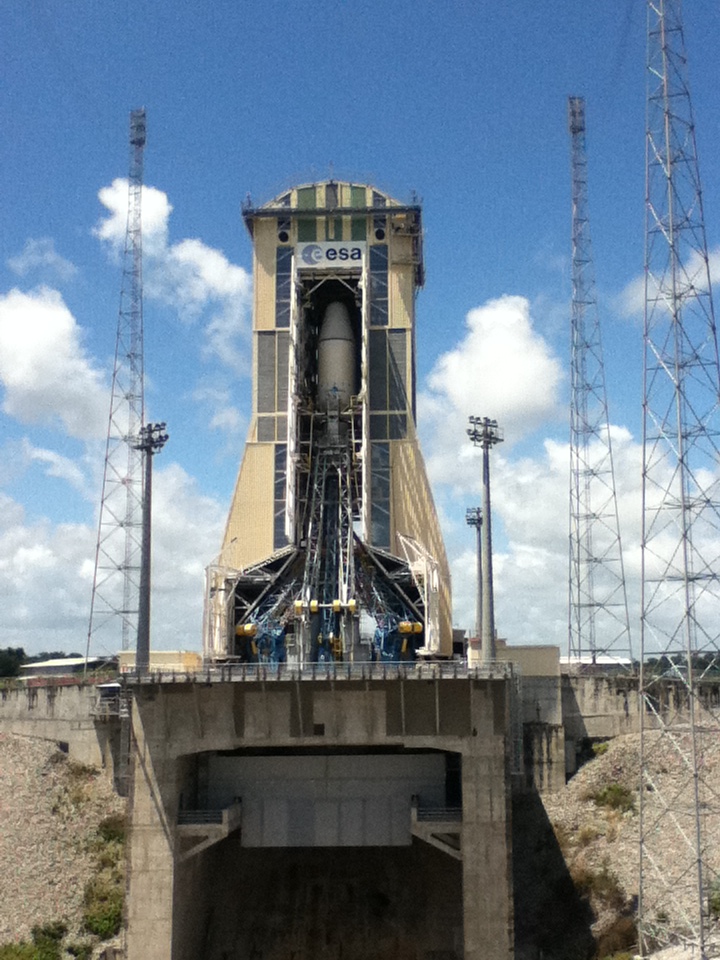

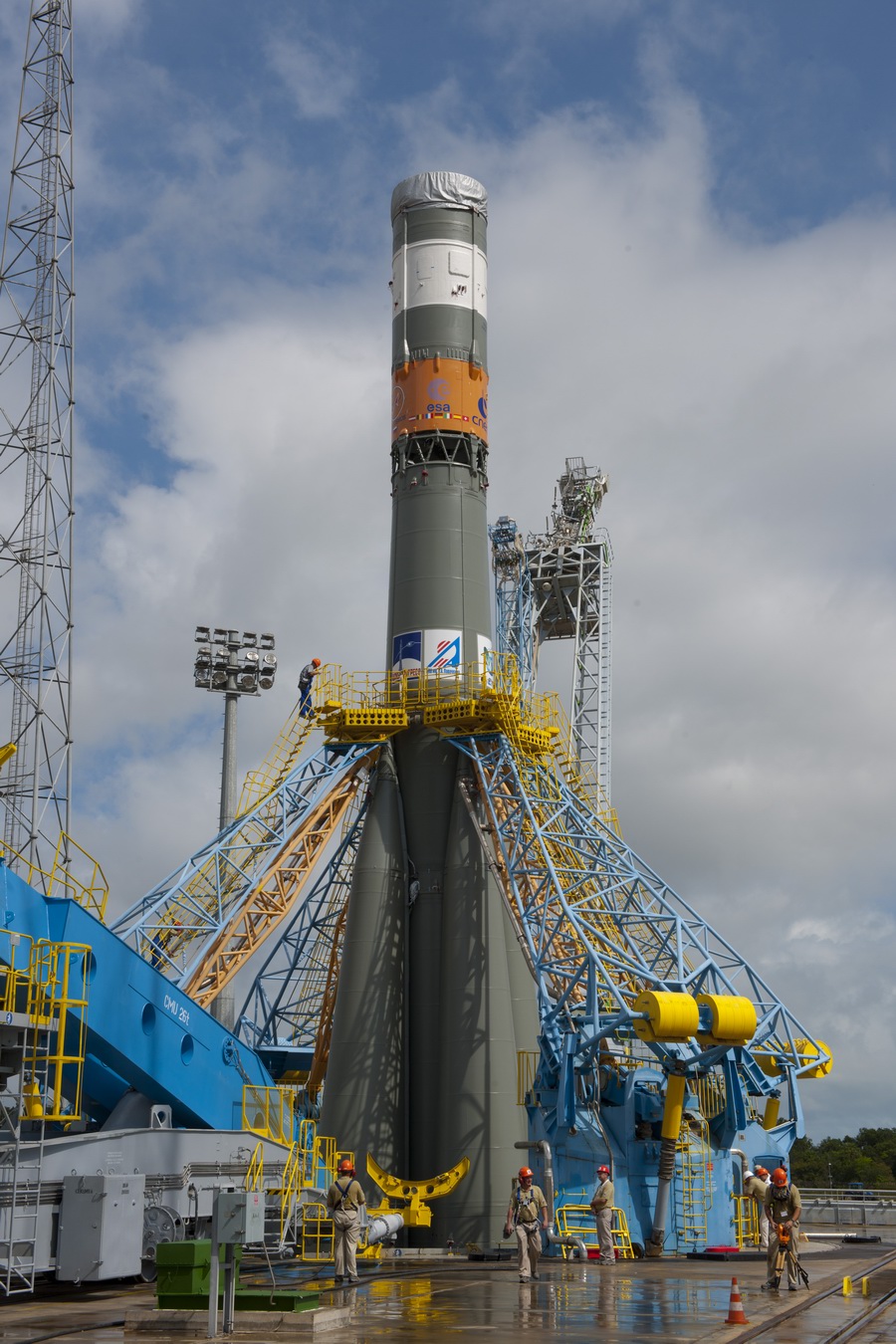

respecter la tradition russes) le lanceur Soyouz est amené

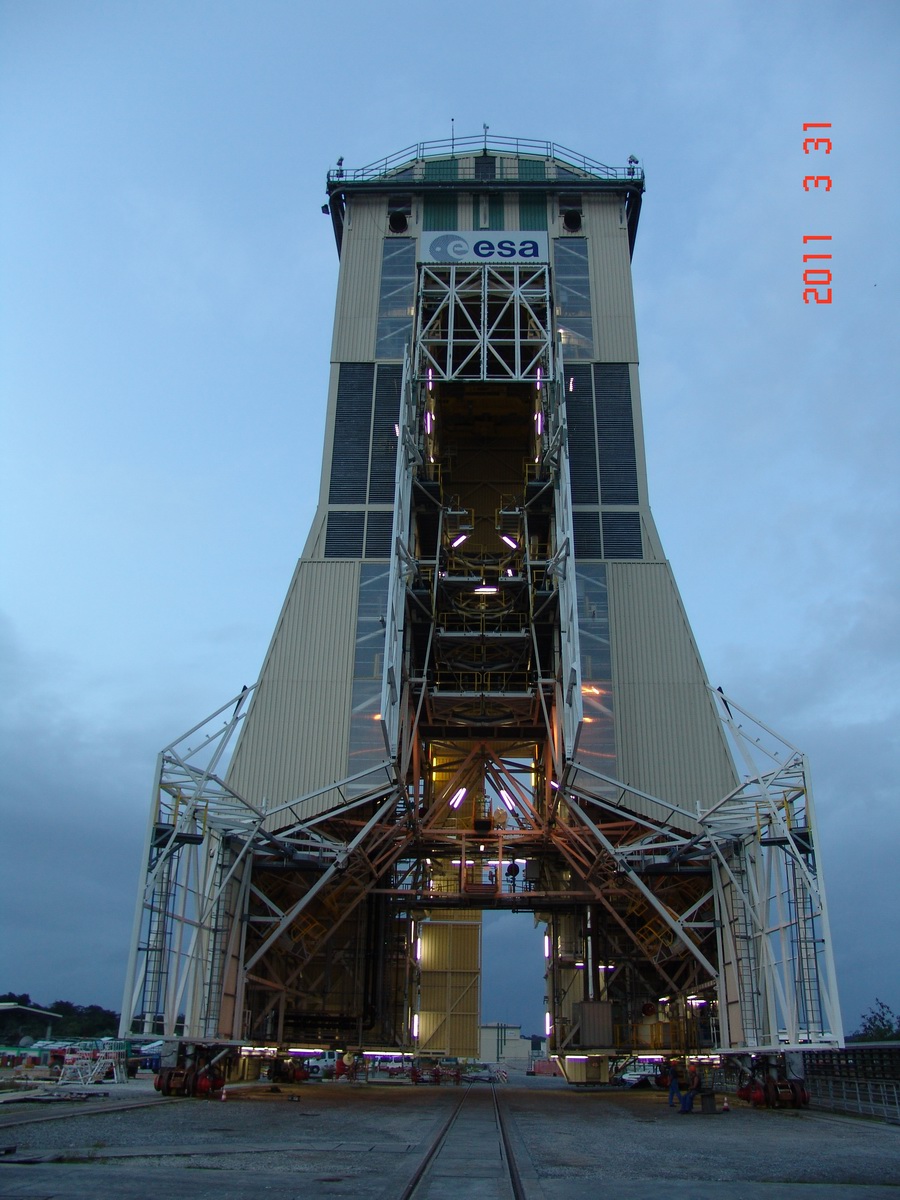

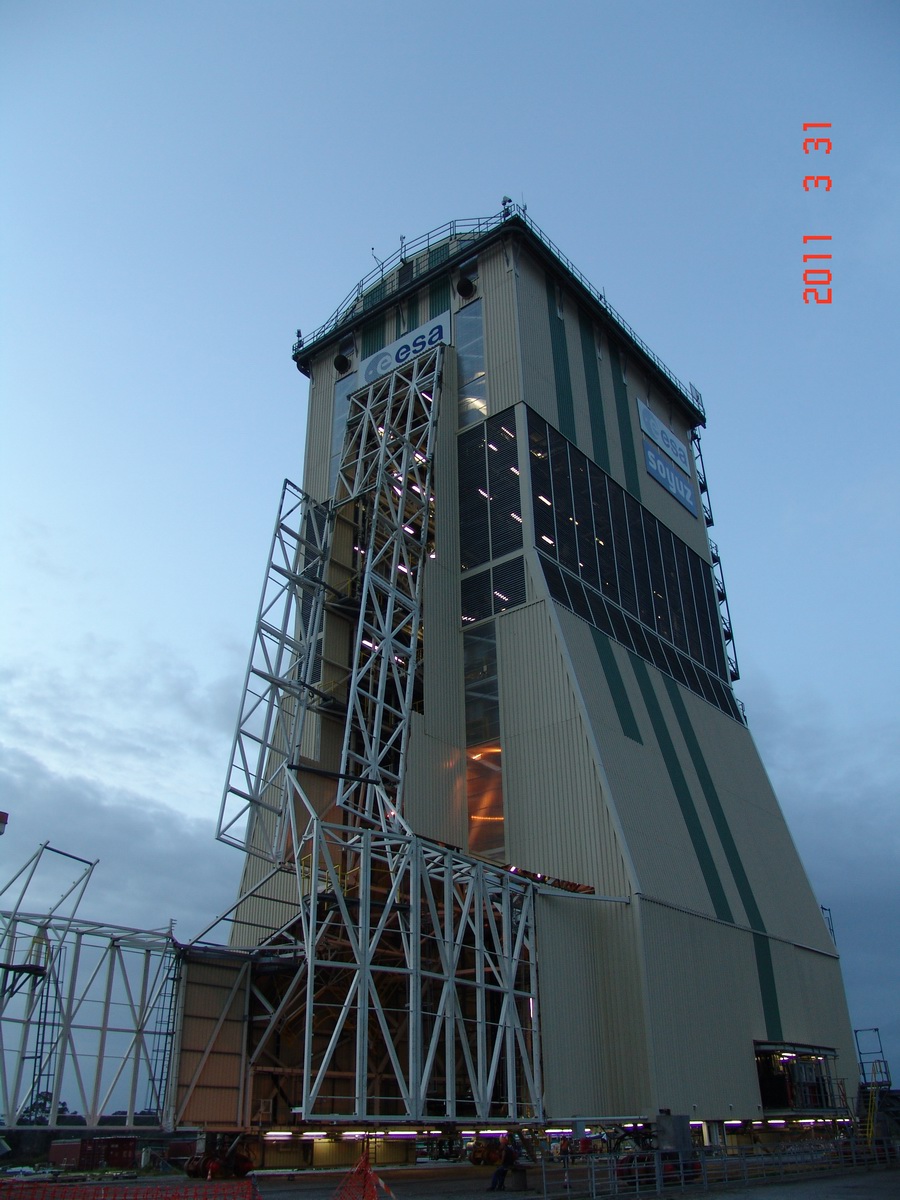

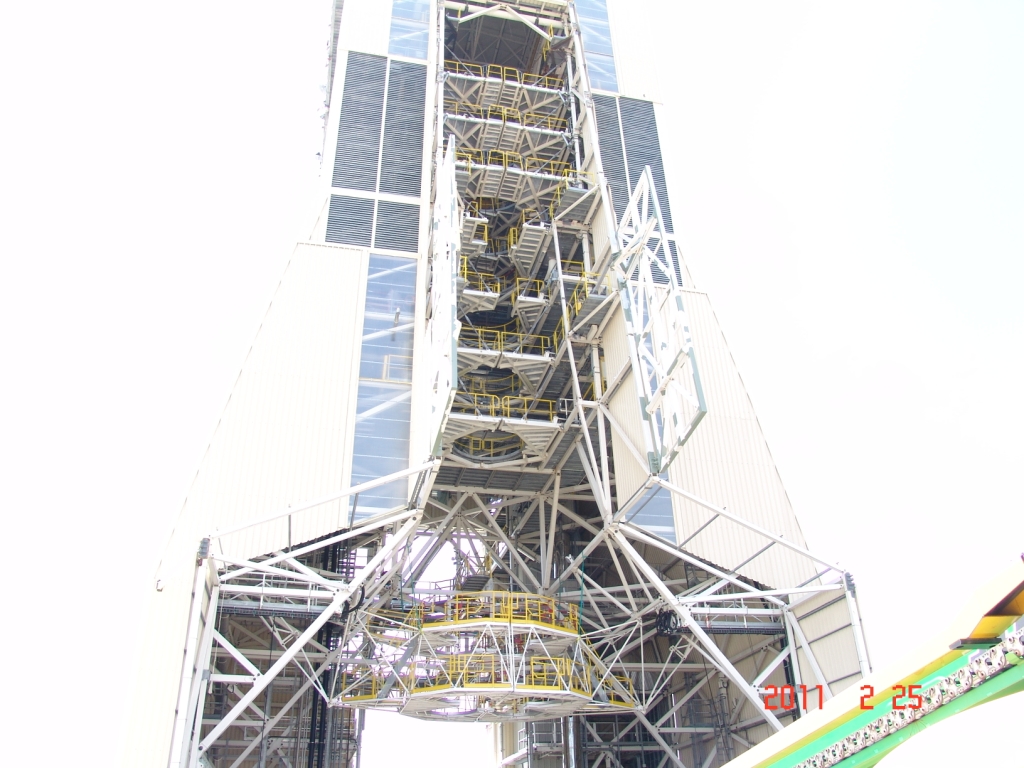

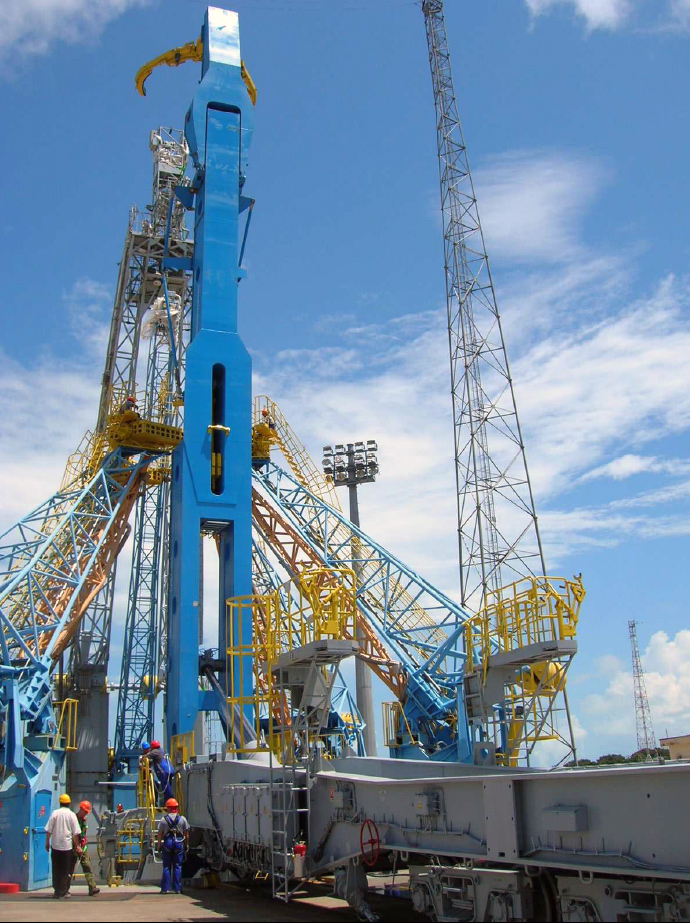

sur le pad de tir à l'horizontale et érigé à la verticale. La tour mobile est roulé contre le lanceur. Dans la soirée, le composite supérieur est amené en ZLS et hissé dans la tour. il est ensuite positionné au sommet du lanceur. Le 15 octobre, la tour de service est reculé de 80 mètres, elle sera remis en position par la suite pour protéger le Soyouz jusqu'au 20 octobre, une heure avant le décollage.
19 octobre, RAL du vol VS01. Début d'assemblage dans le MIK du second lanceur Soyouz pour le vol VS02 en décembre.

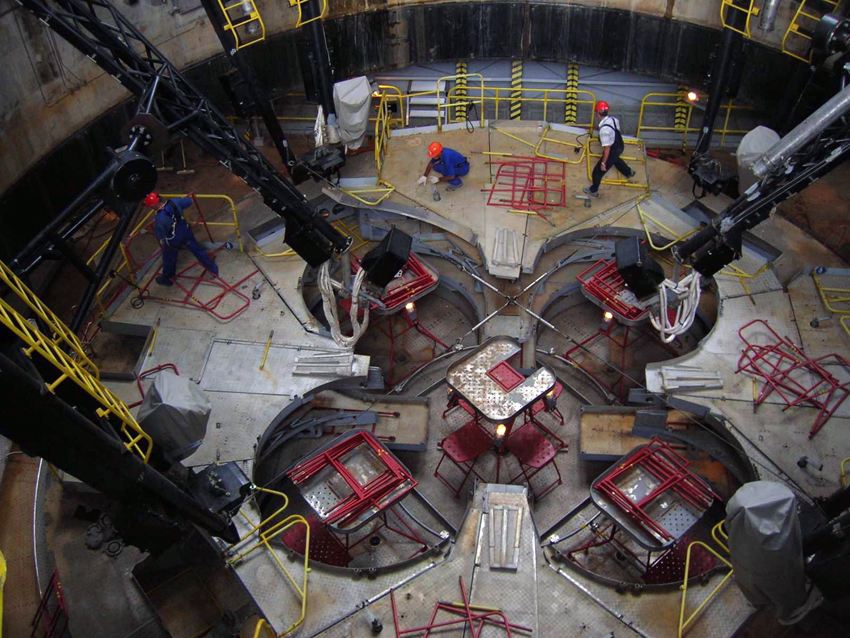

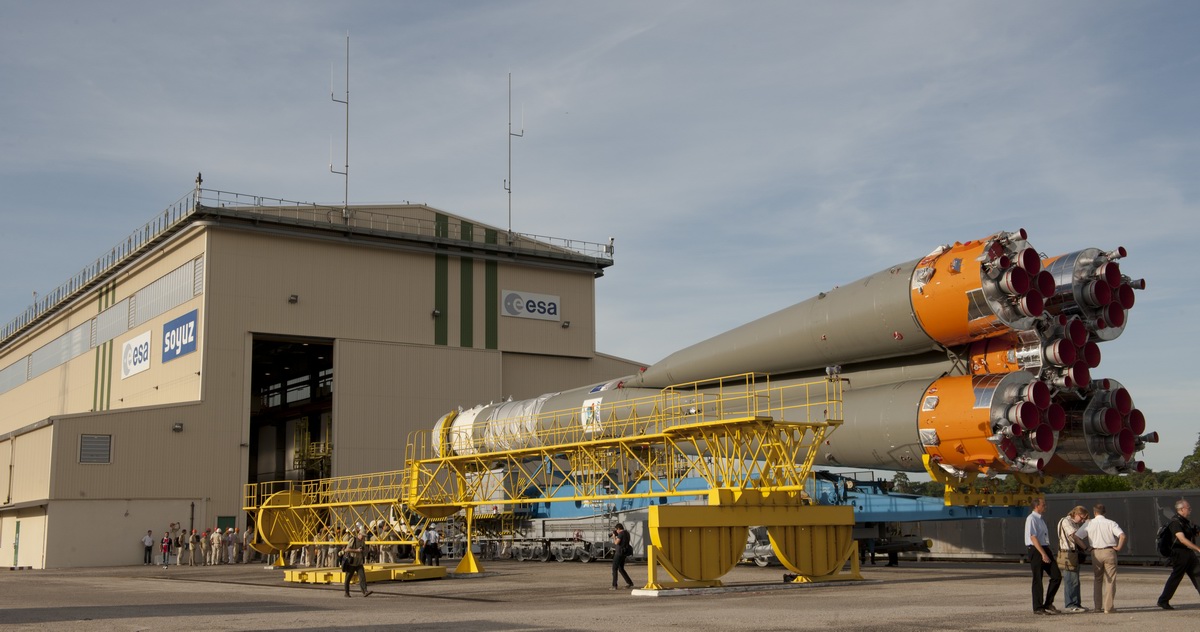

VS01 20 octobre, tout est prêt pour ce premier lancement. En salle Jupiter 2 au Centre technique du CSG, les responsables sont à pied d'œuvre. Le décompte est prononcé en Français, la Guyane est française par le DDO Thierry Vallée qui est le représentant de l’État français, propriétaire du CSG et responsable de la sécurité liée aux lancements, et ce quelque soit le lanceur utilisé. Les gens présents en Jupiter 2 sont les responsables de la Sauvegarde, de la sécurité des populations, etc.
Salle Jupiter 2, le DDO Thierry Vallée. Il est entouré de Jean Yves Legall, directeur général d'Arianespace, Jean Jacques Dordain, président de l'ESA et Alexander Lopotin, directeur de Roskosmos. Dans le CDLS, le Chef de Mission CM est Thierry Wilmart, le Chef des Opérations sur les Ensembles de Lancement, COEL Jean Claude Garreau et le COLS, Dimitri Baranov de TSKB Progress. Vers 9h 00 TU du matin, 6h 03 locale, Arianespace annonce que Le lancement VS01 est reporté de 24 heures, le 21 octobre à 12h30 heure de Paris suite à un problème dans le ravitaillement en ergols du 3eme étage. Lors des essais en mai, il n'y avait pas eu d'essai de remplissage. Lorsque le remplissage du 3eme étage a fini, une anomalie a été observé: une déconnexion intempestive des 2 connecteurs qui permettent de le remplir. Les techniciens ont décidé de vidanger le lanceur et de remplacer la vanne en cause, ce qui permettra de reprendre une chronologie pour un tir le 21. 21 octobre, la météo est bonne même
si le plafond nuageux est bas, il pleut autour de la ZL.

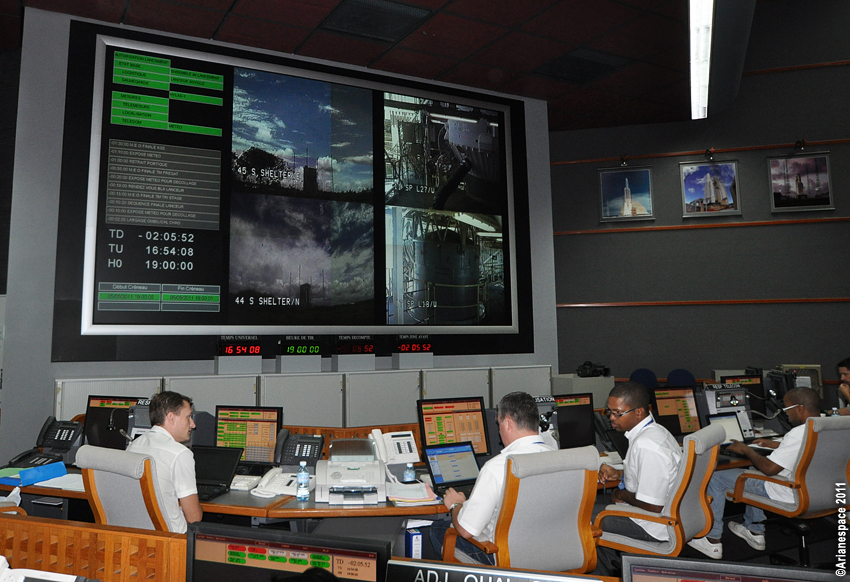

Dans le CDLS, une centaine de personnes assure le contrôle du lancement,
avec plus de Russes que de français. Après une chronologie sans problème, le

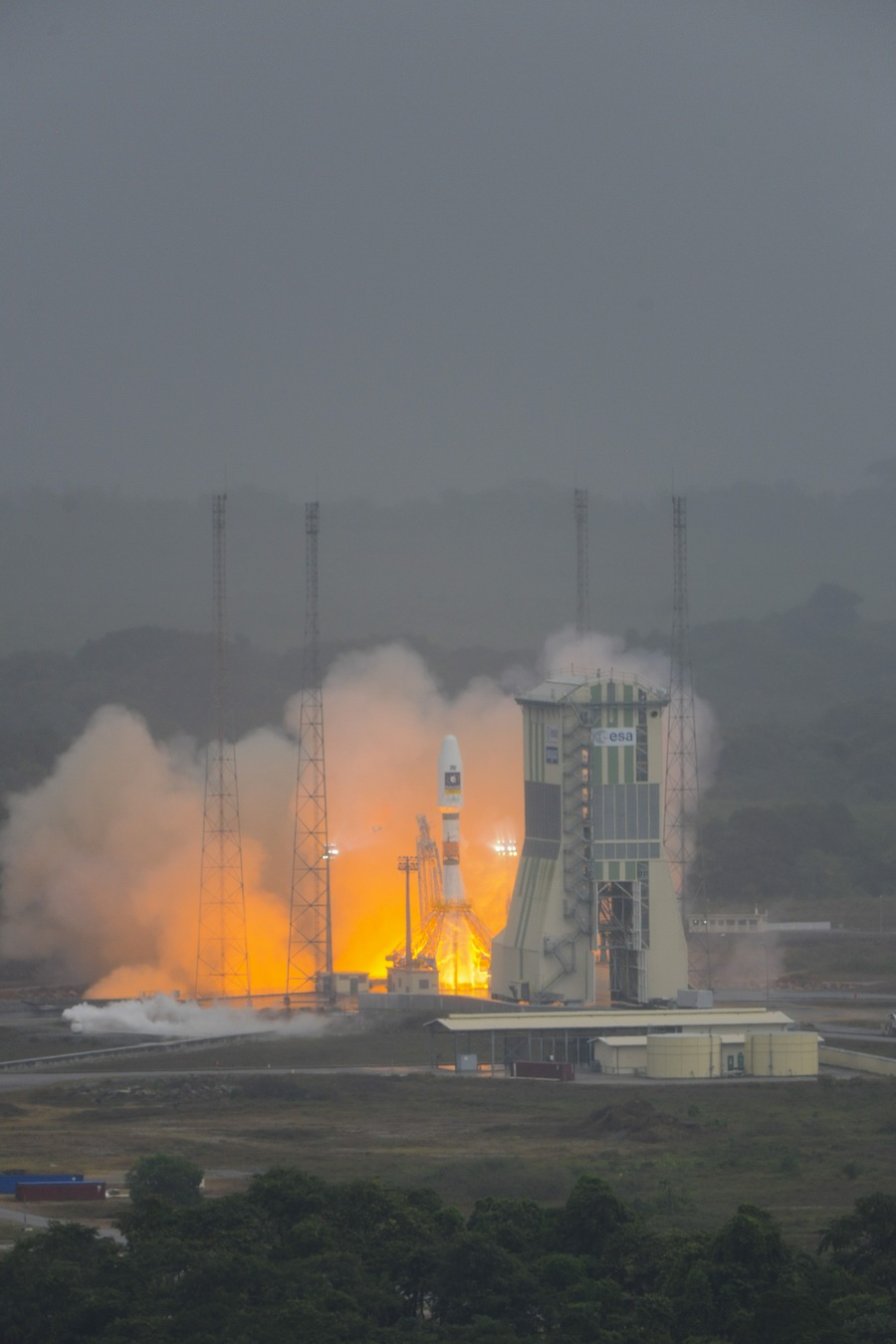

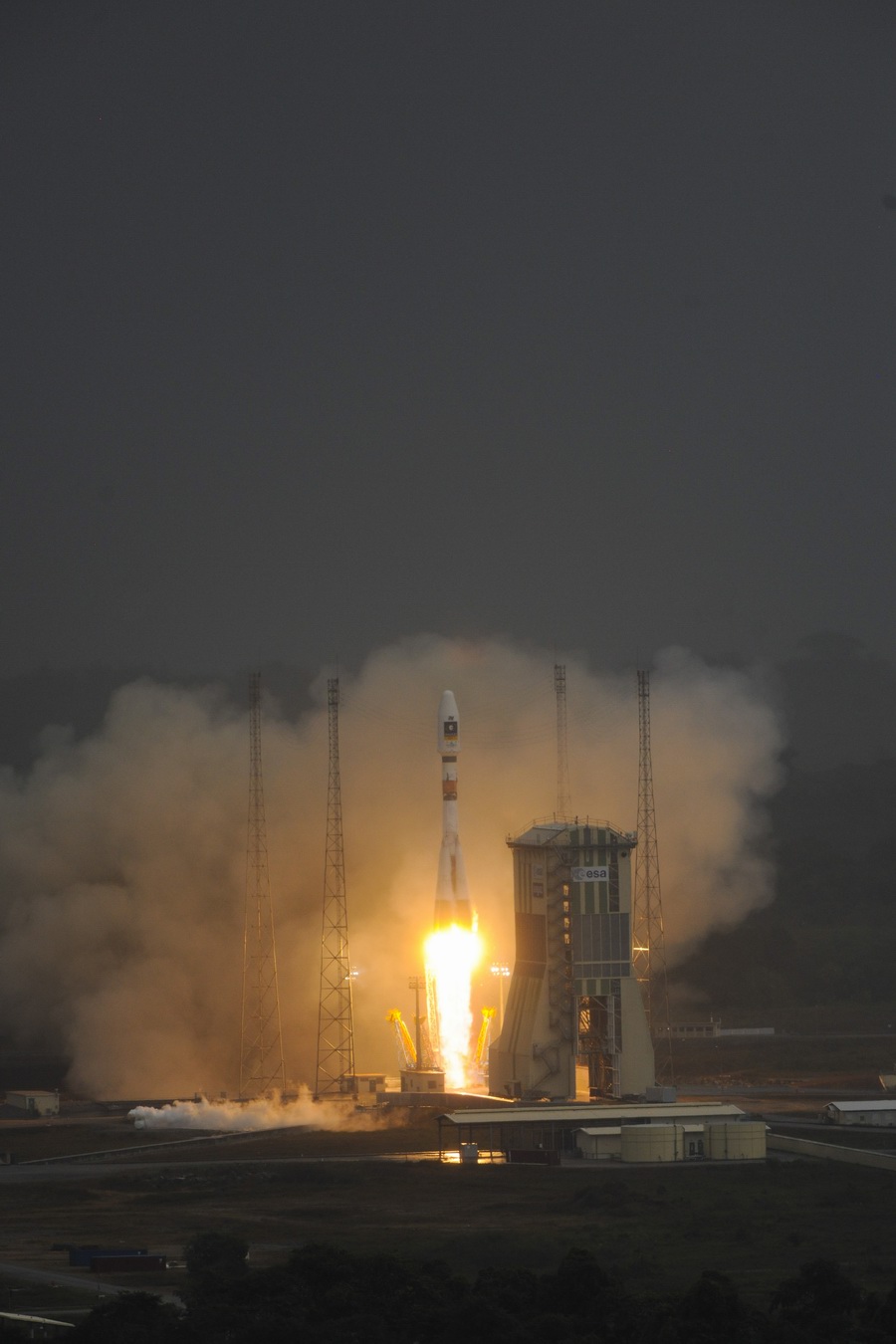

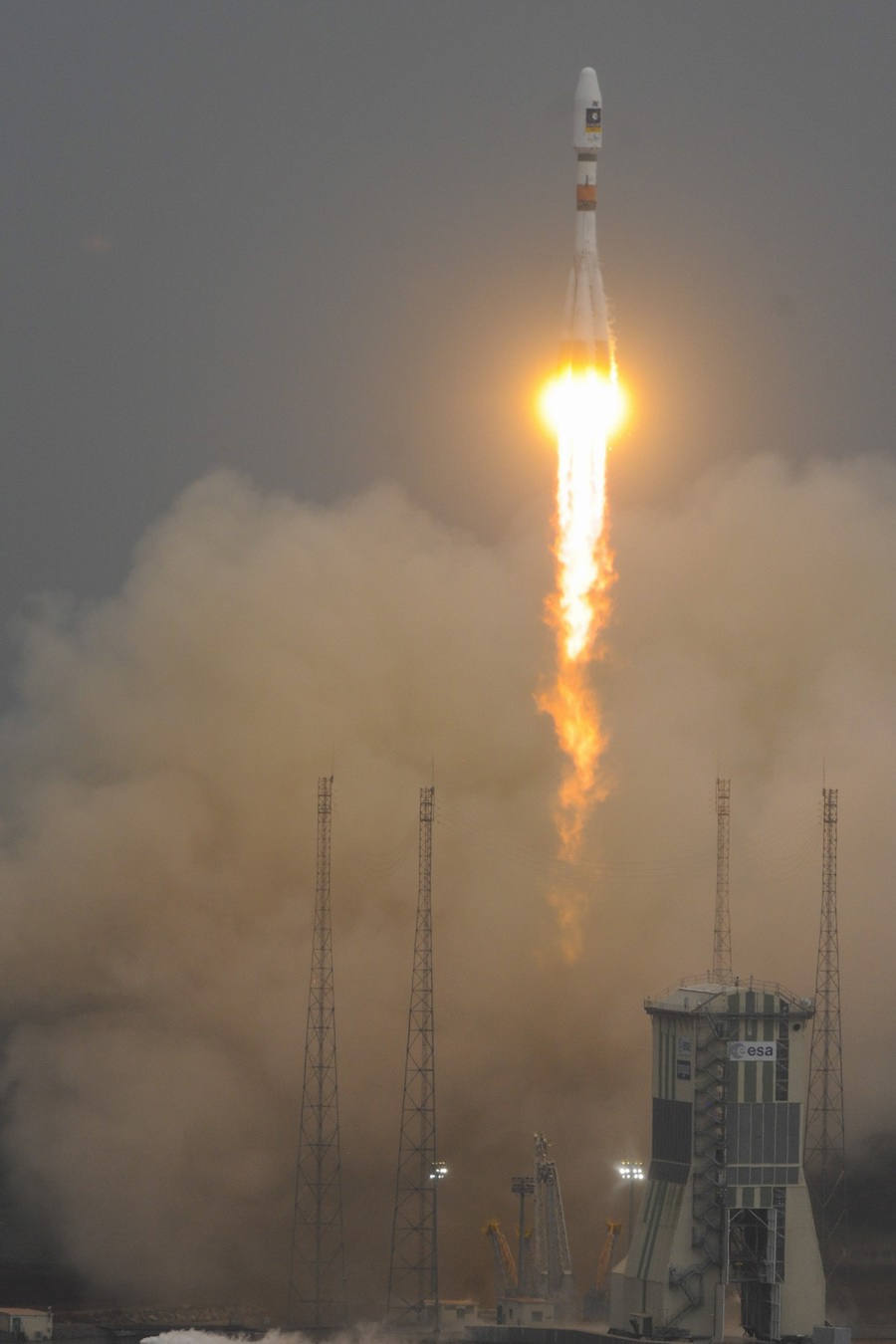

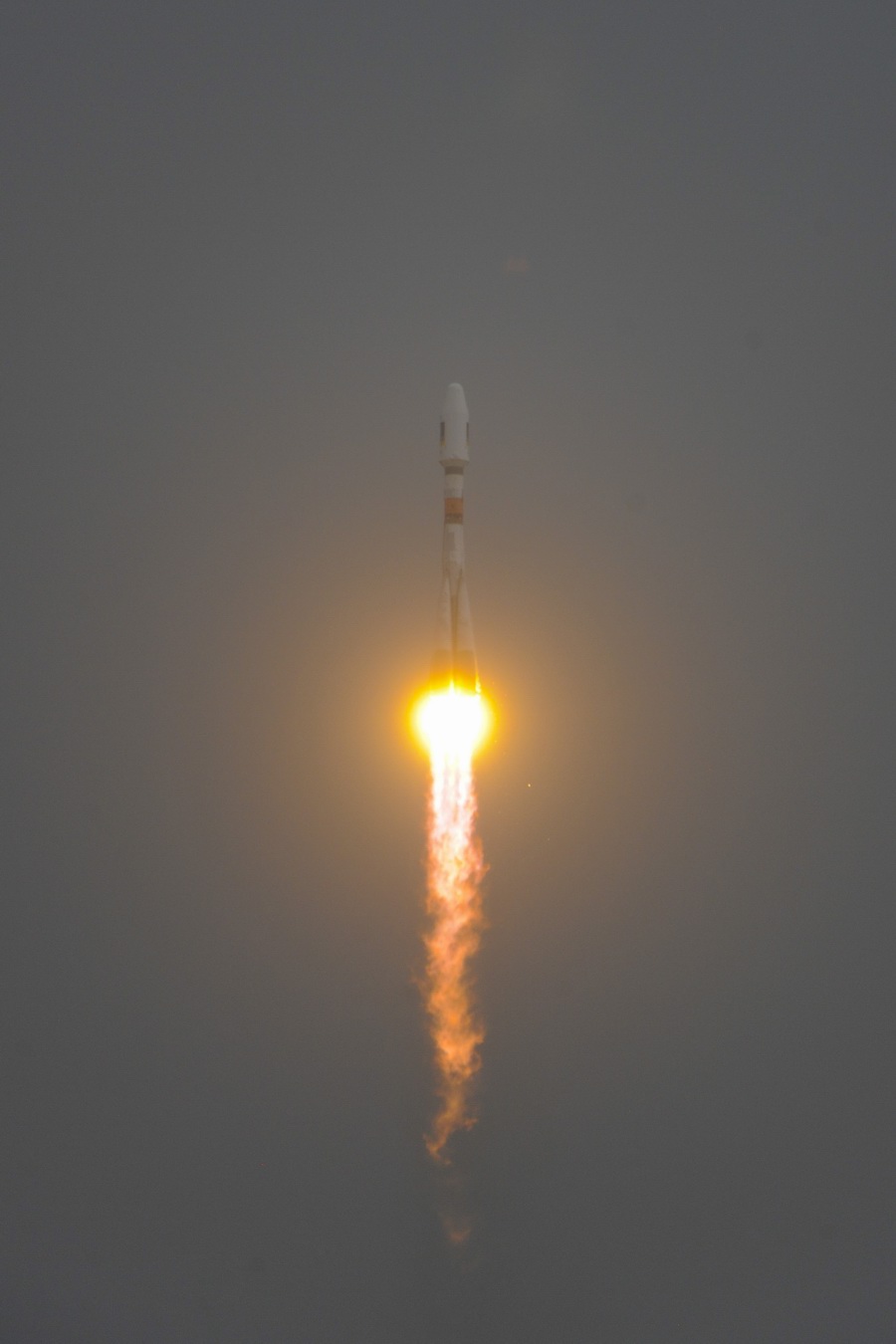

lanceur VS01 prend son envol à 6h 30 locale. A Colibri, le ministre de
l'Enseignement supérieur et de la Recherche, Laurent Wauquiez assiste au
lancement tandis que Nadine Morano, ministre de l'apprentissage et de la
formation professionnelle est à Jupiter.
Les stations Galliot à Kourou, Natal dans l'Atlantique, Ascension aux Açores et Aussaguel Toulouse assurent le suivit du lanceur. La station de Pearl en Australie récupère l'étage Fregat après sa phase balistique. Arianespace a d’ores et déjà signé 14 contrats de lancement avec Soyouz, et en signera d’autres car un satellite de 3 tonnes pourra être lancé soit par Soyouz soit par Ariane 5 en lancement double. L'utilisation du Soyouz en Guyane va progressivement être freinée à cause de la nouvelle politique de l’Esa et de l’Union européenne qui ont clairement fait le choix de la préférence européenne pour le lancement des satellites européens. De plus se profile à l'horizon 2025, le remplaçant d’Ariane 5 qui devrait pousser le lanceur russe hors de Guyane. Ce futur lanceur (NGL) vise les missions institutionnelles couvrant une plage de performance à partir d’un équivalent à 3 tonnes en orbite géostationnaire (incluant ainsi le segment 4 tonnes en orbite héliosynchrone), jusqu’à un équivalent de près de 8 tonnes en orbite de transfert géostationnaire. 19 octobre, début de la campagne VS02 avec l'assemblage du corps central du Soyouz dans le MIK. Le vol prévu pour mi décembre emportera le satellite du CNES Pleiades pour observer la terre et 5 microsats, 4 ELISA pour le ministère de la défense et ELINT pour observer la terre.

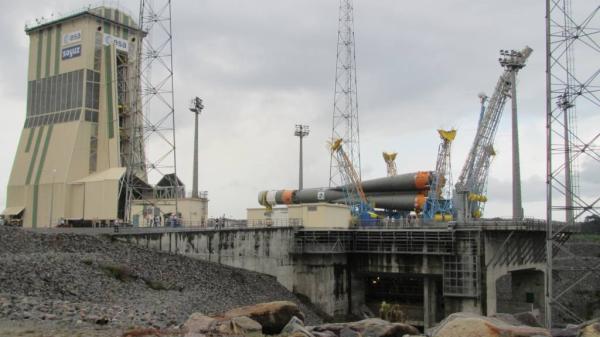

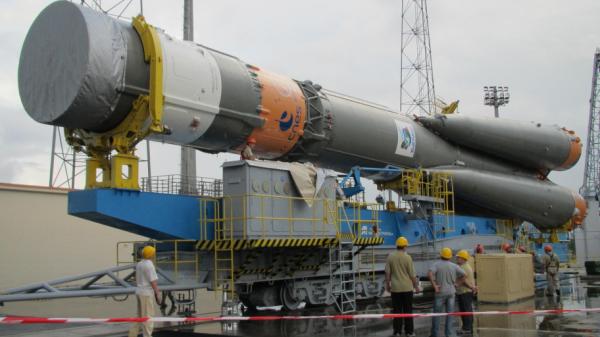

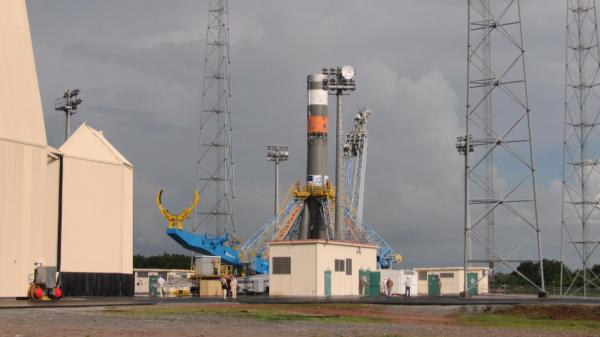

31 octobre, VS02, MIK, début d'assemblage du lanceur Soyouz. 12 décembre, VS02, mis en place du lanceur sur le pad de tir.

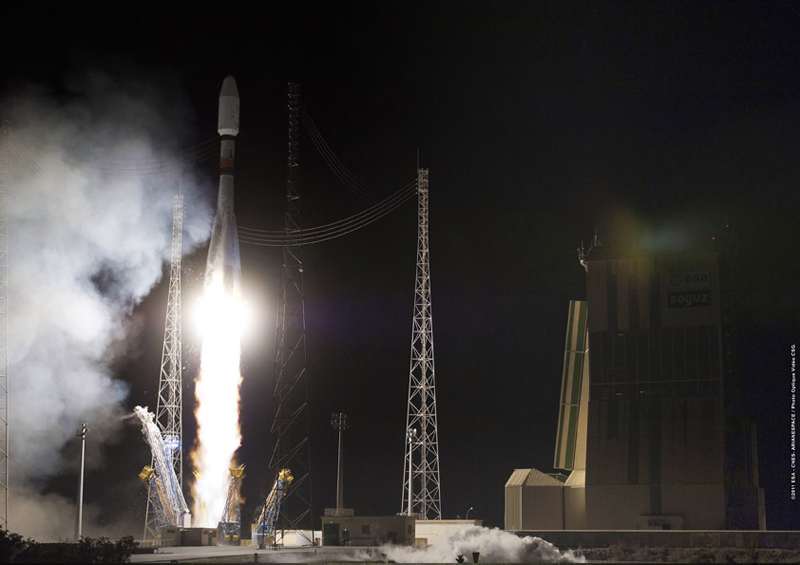

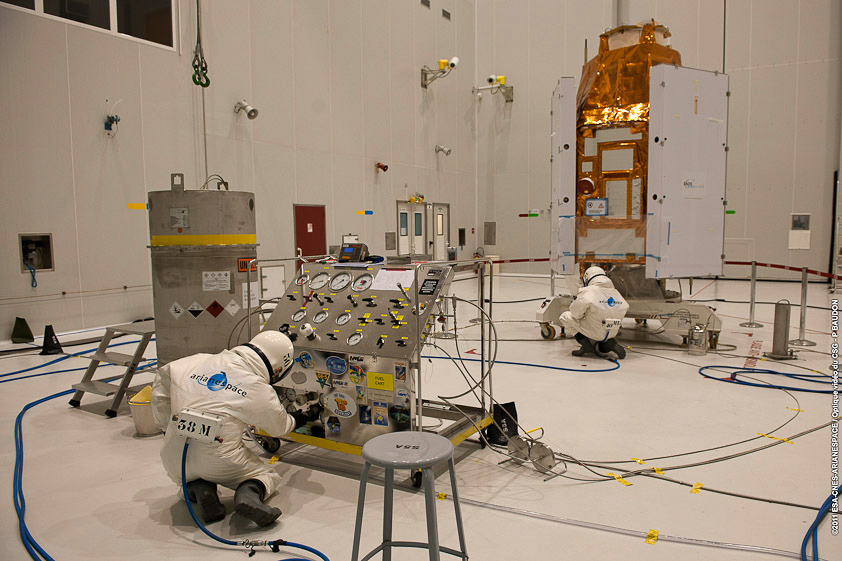

VS02 Le second lanceur Soyouz, en version 2-1a est lance de Guyane le 17 décembre à 23h 03 mn 08 s, locale avec dans sa coiffe Pléiades 1 (CNES) et SSOT (Chilie) et 4 micro satellites ELISA pour le ministère de la défense. La charge utile de 2190 kg est placé en orbite héliosynchrone 3h 26 mn après.
|
SOYOUZ EN GUYANE 2012 |
L'ENSEMBLE DE LANCEMENT SOYOUZ EN GUYANE |
Photos: CNES/ESA/CSG Service Optique/S.Corvaga
