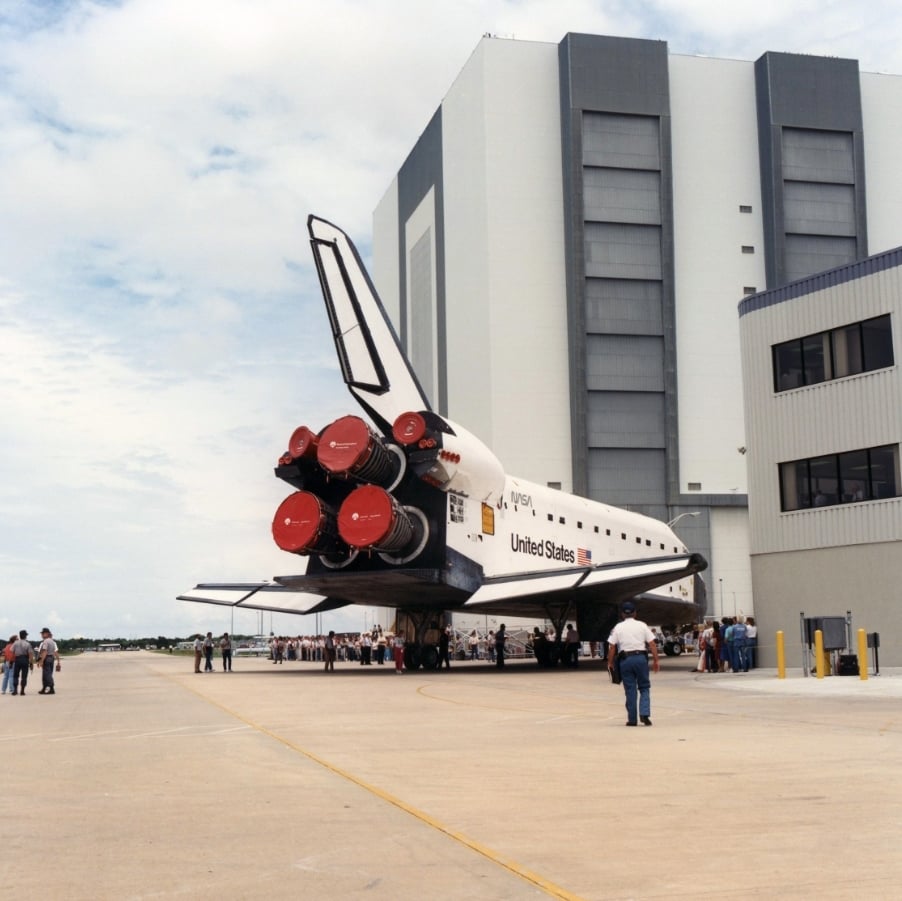

Discovery est dans l' OPF 1 en préparation pour STS 26
R, Atlantis est dans l' OPF 2 pour STS 27 R et Columbia est dans le nouveau
bâtiment OMRF en modification.
3 janvier, après le détachement du joint en haut de la jupe basse du booster
lors du test DM 9 de décembre dernier, la NASA est très pessimiste qu' en à

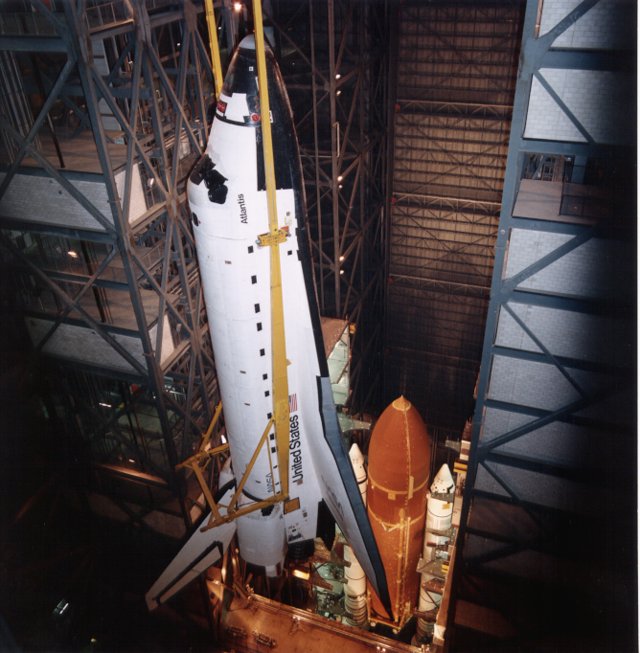

une reprise des vols STS pour l' été 1988. L' incident en réalité était peu
grave, l' agence et son directeur Richard Truly étant plus confiant maintenant pour
viser l' objectif du 4 août prochain, soit deux mois de retard. Si les segments
pour le vol 26 sont envoyés en mars, le lancement restera possible pour
septembre. Discovery sera fixé à son réservoir

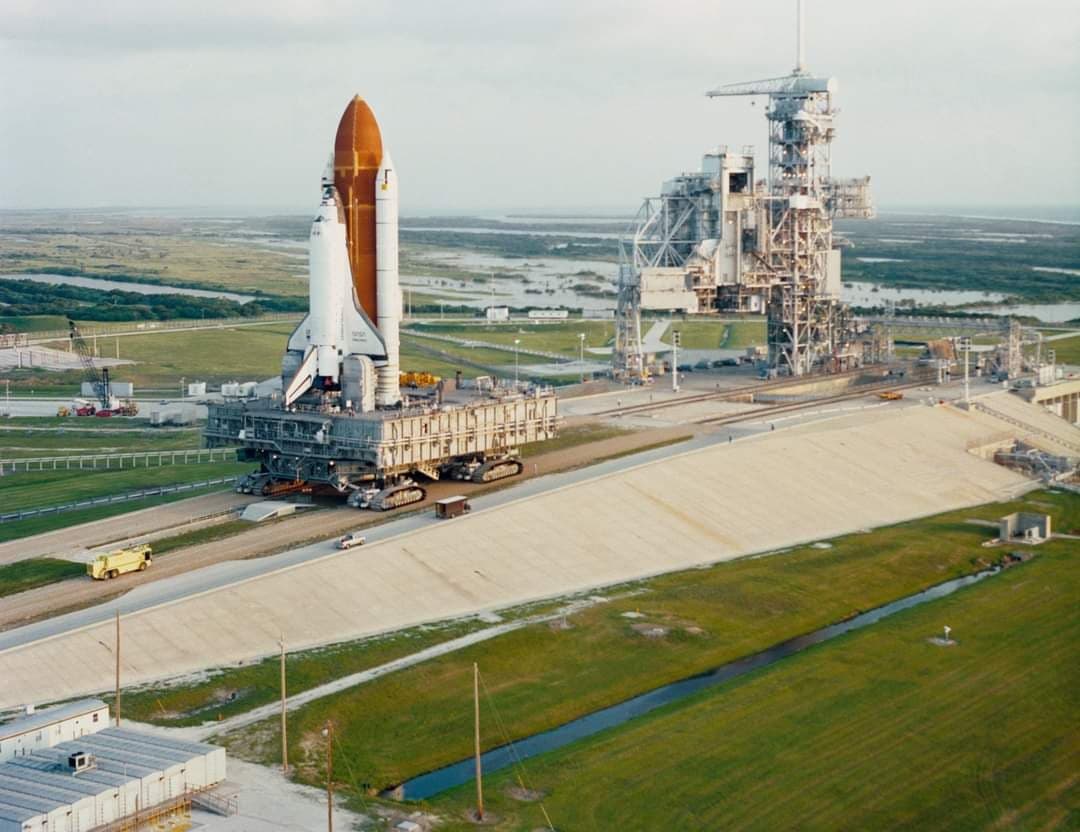

extérieur (le 28 eme, référencé LWT-21) le 9 mai, le roll out sur le MLP 2
devant intervenir le 13 mai. L' essais FRF est prévu le 13 juin.

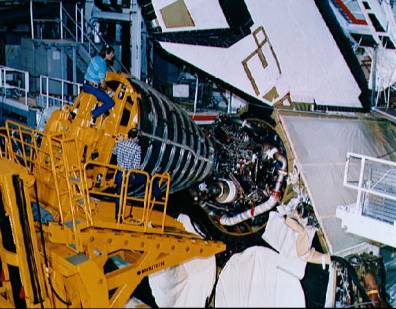

6 janvier, le premier moteur SSME de Discovery arrive
au KSC. Le moteur 2019 est installé en position 1 sur l' Orbiter le 10. Les
autres moteurs arriveront dans les prochaines semaines. Chaque moteur a subi
trois essais de mise à feu au NTSL.
11
janvier, fabrication, assemblage du système RCS avant, la partie basse du fuselage
avant de l' OV 105.
La NASA repousse le vol de Discovery de 6 à 10 semaines suite aux problèmes
rencontrés lors de l' essais du booster SRB en décembre dernier.
15 janvier, le moteur 2022 arrive au KSC et est installé en position 2 le 24.
Le 21 janvier, enfin, le moteur 2028 arrive et est installé en position 3 le 24.
22 janvier, le KSC réalisera d' importants travaux d' améliorations sur la
piste SLF pour une somme de 635 000 $ grâce à un contrat passé par EG & G
Florida Inc à Jansen Construction (Iowa). Les travaux commenceront le 26 et se
termineront à la mi-mars. Les modifications auront pour but d' améliorer la
sécurité en réduisant les détériorations de pneus pendant les opérations
d' atterrissage au centre spatial. Les travaux prévoient de modifier l'
apparence de la piste en ponçant les 1000 derniers mètres à chaque bout afin
d' éviter l' éclatement des pneus comme en avril 1985 avec Discovery.

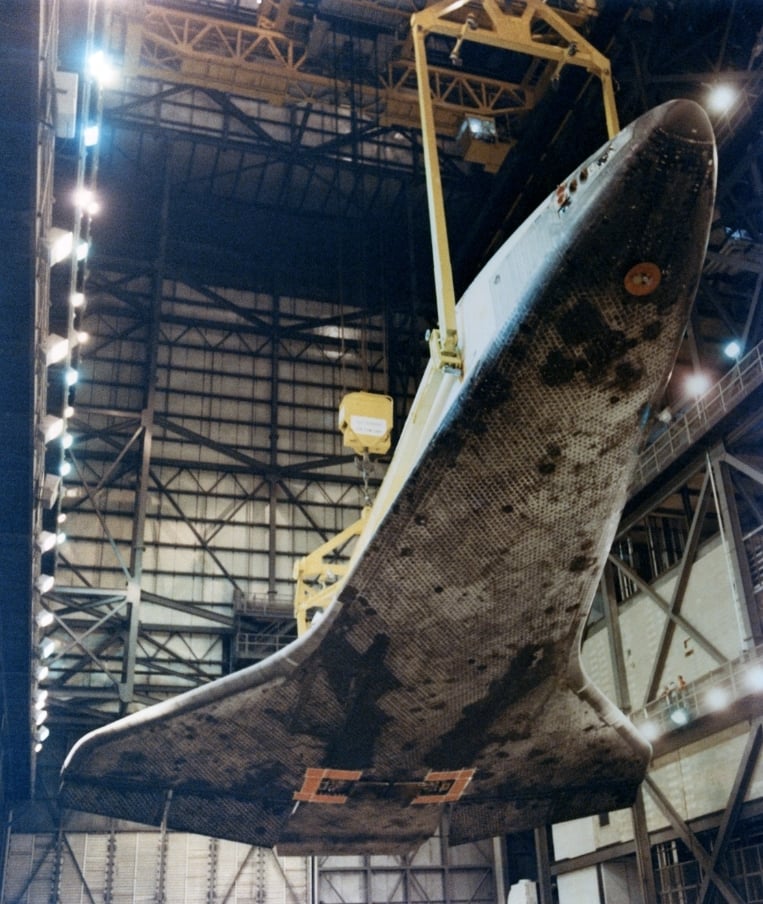

24 janvier, le dernier moteur SSME est installé sur Discovery dans l' OPF.
25 janvier, la NASA décide de réaliser un troisième essais avec un booster
avant le lancement de Discovery cet été.
26
janvier, le pod droit OMS/RCS est transporté du Hypergolic Maintenance &
Checkout Facility à l' OPF, pour être installé sur Discovery. Le pod gauche
suit le 29 janvier.
Début février, un débat anime la NASA et Morton
Tiokhol quand à la nécessité de changer les 72 boulons installés dans la
tuyère de chaque booster par mesure de sécurité.
8 février, le système RCS avant est transporté du
HMCF à l' OPF pour être installer sur Discovery.
11 février, un booster équipé de joint intentionnellement défectueux est mis
à feu au centre Marshall. Ce test 100% réussit est le second d' une série de
10 destinées à qualifier les nouveaux joints redessinés.
15 et 22 février, les pods
gauche et droit OMS de l' OV 105 sont à Palmdale (aussitôt l' installation de
la protection thermique comme possible, autrement les pods auraient du rester à
l' usine de MDD à St Louis, pour une année en attendant le matériel).
17 février, la NASA doit maintenant choisir entre deux systèmes pour évacuer
les astronautes en vol, le système de fusée autonome permettant de sortir les
astronautes un à un par l' écoutille ou le système de perche. la préférence
des astronautes va pour le système de perche beaucoup plus sur. Les deux
systèmes vont être encore testé pendant quelques semaines avant que la NASA
n' en choisissent un.
24 février, quatrième tir statique d' un booster avec les joints redessinés
chez Thiokol dans l' Utah.
29
février, début d' assemblage et bouclage de l' installation des ailes au
fuselage.
La NASA confirme l' achat d' un second 747 pour le transport des
Orbiters opérationnel en 1990.

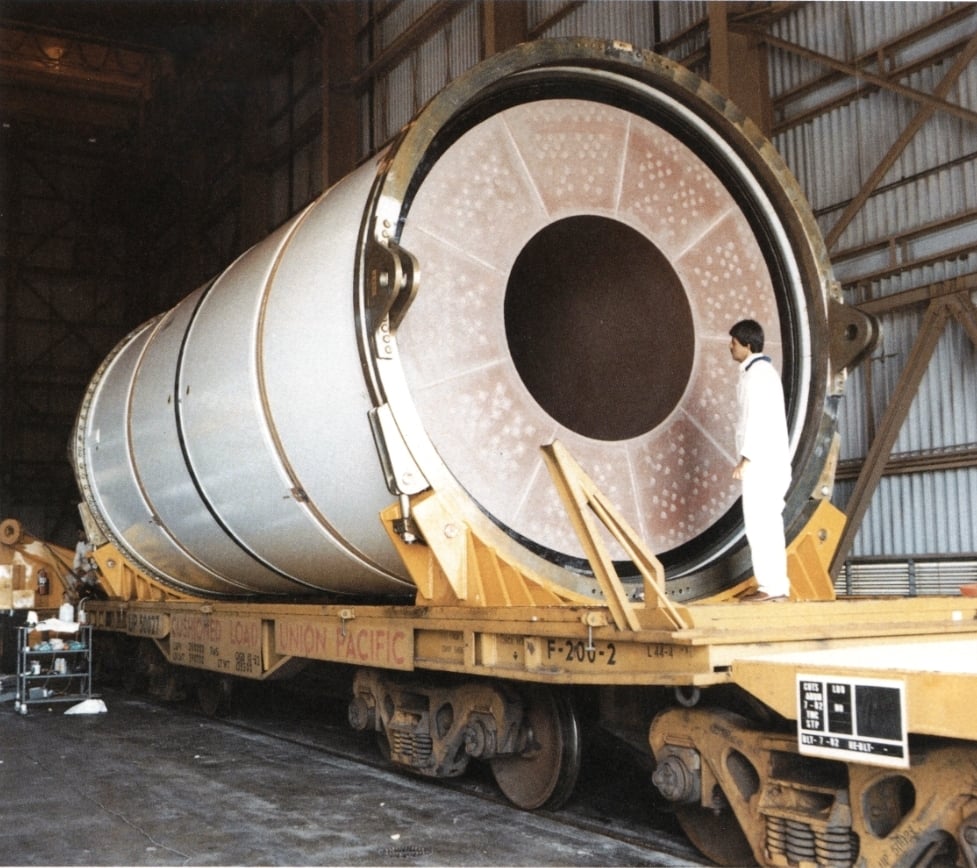

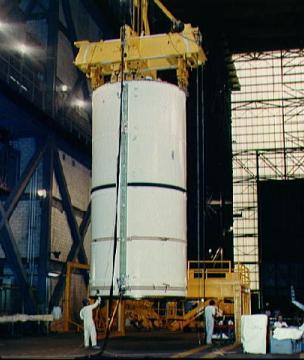

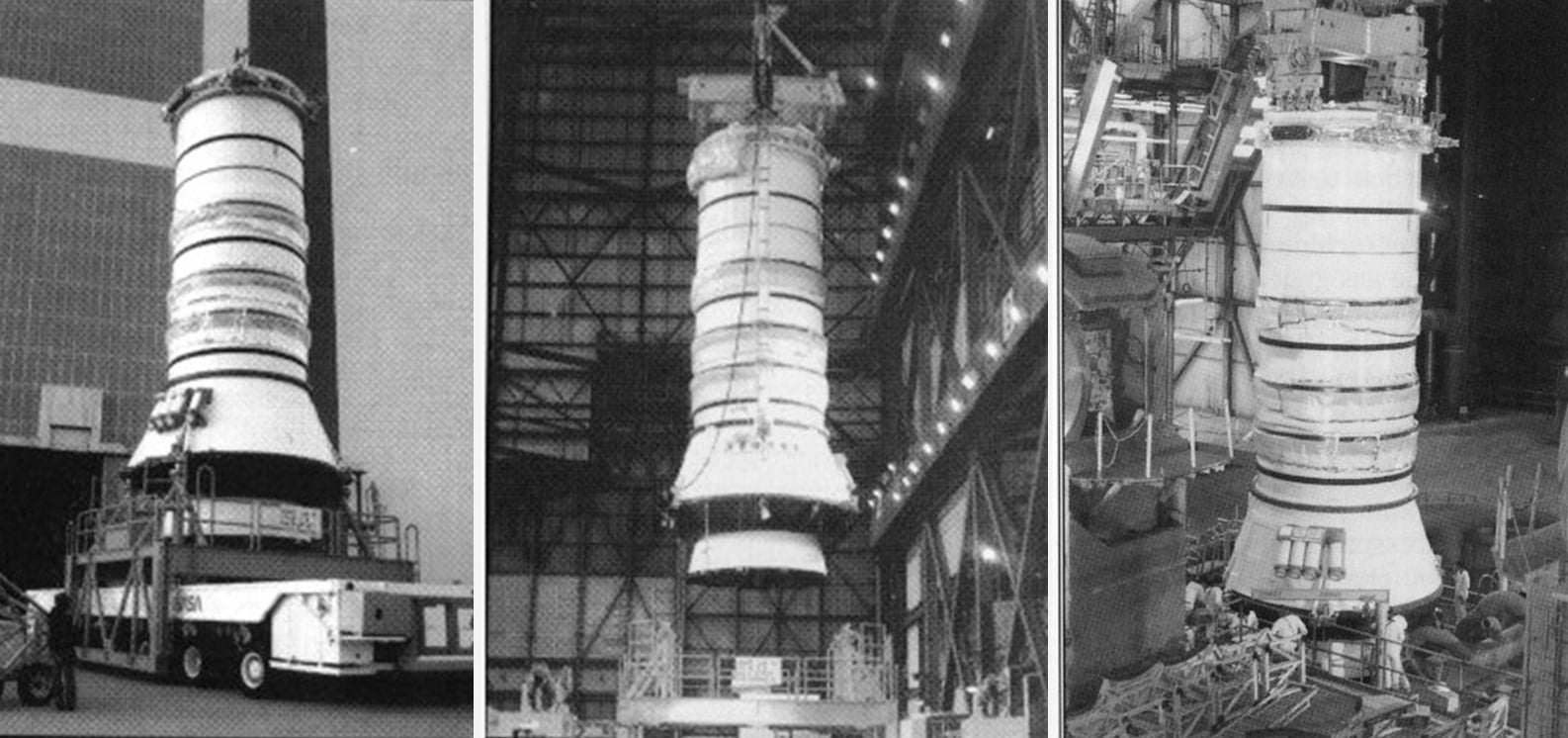

11 mars, les premiers segments moteurs SRB ( BI 029 et SRM
360L001) redessinés pour la mission 26 arrivent au KSC. Ils vont subir une
semaine d'inspection suite à l'accident arrivé à Biloxi ou le train les
transportant à percuté une voiture tuant ses 2 passagers.
4 mars , le NCR donne
son feu vert à la reprise des vols STS pour le 4 août prochain. Le
premier segment des boosters est monté sur le MLP 2 dans le baie 3 du VAB. La
fin du montage des deux fusées est prévu pour fin avril.

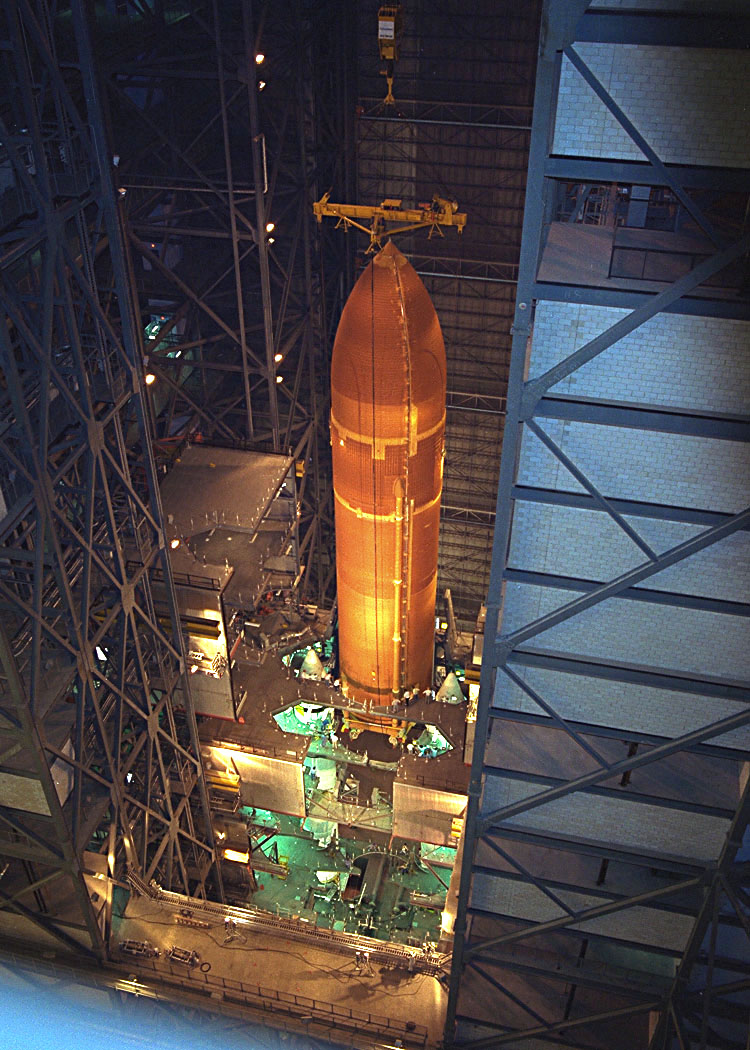

L' assemblage

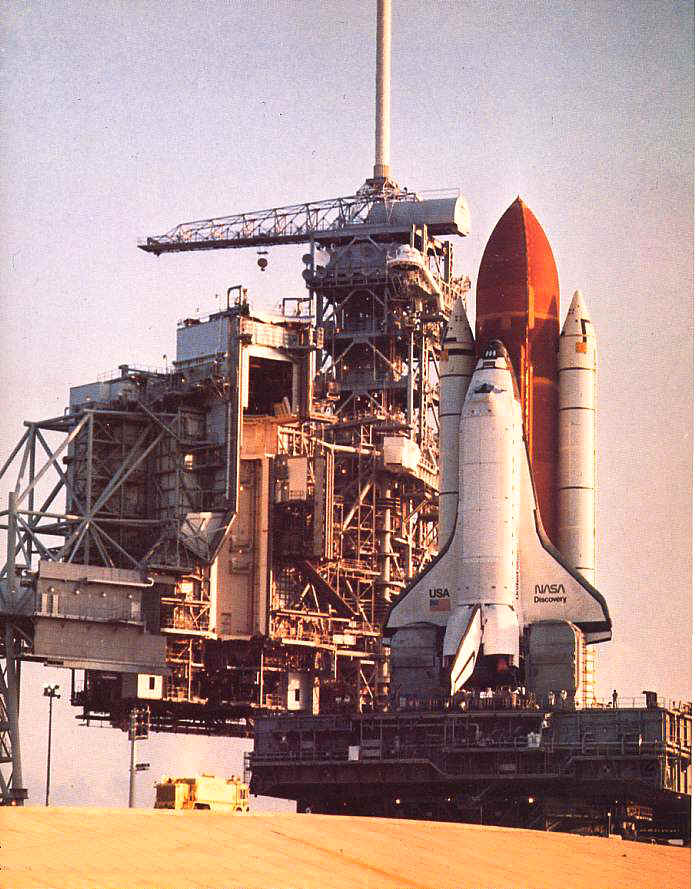

au réservoir extérieur est prévu le 18 mai, le roll out le 24 et le tir FRF
le 15 juin.
10 mars, le train transportant trois segments de boosters SRB prévu pour le
lancement de Discovery en route pour le KSC en provenance de Thiokol entre en
collision avec une voiture à Biloxi, les deux passagers de la voiture, 67 et 59 ans
sont morts sur le coup. Les segments n' ont apparemment pas subit de
dommage, mais ils seront inspectés au centre le 11. Cet accident pose le
problème de la construction d' une usine de fabrication près du KSC évitant
des convoyages dangereux à travers tout le pays.

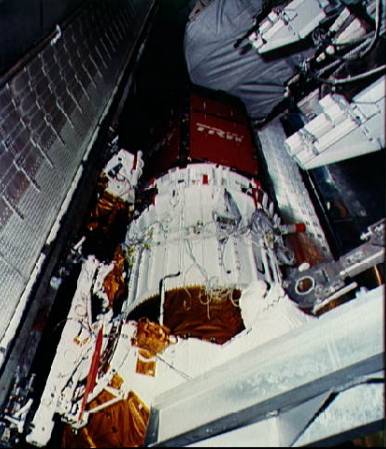

21 mars, la charge OASIS est installée dans la soute de Discovery dans l' OPF.
De nouveaux senseurs seront installés à bord de l' Orbiter pour mesurer le
stress aérodynamique pendant le vol du mois d' août prochain. La charge OASIS
est équipée d' enregistreurs qui seront utilisés pour étudier les effets de
la température, la pression, les vibrations, le bruit, l' accélération, le
stress et les tensions du Shuttle. les informations récoltées seront
utiles pour la conception de futurs Space Shuttle. Le système de 101 senseurs
et enregistreurs sera testé le 15 juin à l' occasion du tir statique FRF sur
le pad 39B.
La NASA publie un nouveau calendrier avec une reprise
des vols programmée en août. Atlantis suivra en octobre pour un vol DoD. Pour
1989 pas moins de 7 vols sont prévus pour lancer TDRS 4 (STS 29), une charge
DoD (STS 28), la sonde Magelan (STS 30), HST (STS 31), Leasat 5 et récupéré
le LDEF (STS 32), une charge DoD (STS 33) et Galileo (STS 34) dans la fenêtre
d' octobre. Les vols 29 et 28 sont inversés ce qui casse la rotation des
véhicules et le HST est confié maintenant à Discovery.
29 mars, les premiers
segments, l' arrière gauche du SRB est monté sur le MLP 2 dans la baie 3 du
VAB. Les quatre autres segments suivront.

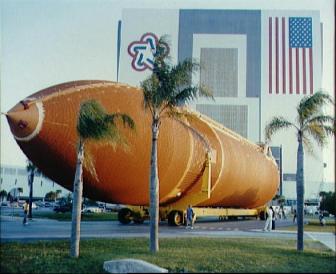

31 mars, le réservoir externe de Discovery STS 26 arrive au KSC. De petits
points faibles sont relevés sur les boosters SRB en cours de montage dans le
VAB. Les réparations seront réalisées sur place. Selon la NASA, ces points
faibles n' ont aucun rapport avec l' accident survenu à Biloxi en début de
mois.
1er avril, VAB un problème de décollement d' isolant
dans le booster droit destiné à Discovery est découvert par les techniciens.
ce problème sera résolut sans conséquence sur la date du 4 août.
4 avril, les pompes des moteurs SSME de Discovery sont démontées pour
inspection suite à la découverte que deux boulons dans la turbopompe LO2 de
deux moteurs avaient glissé de leur position pendant des tests de mise à feu
au NTSL.
7 avril, la NASA sélectionne le système d' extraction
des astronautes en vol, applicable dès la mission 26. Quatre systèmes ont
été étudié dès le mois d' avril 1986. En septembre, deux solutions sont
retenues avec simplement une modification de l' écoutille de l' Orbiter. Les
deux systèmes sont utilisables si l' Orbiter est en vol plané à une vitesse
de 400 km/ h environ.

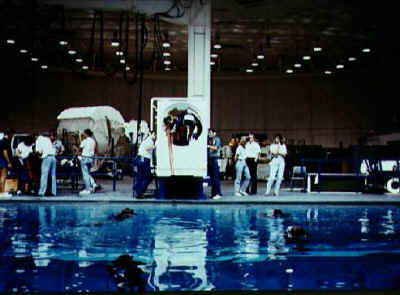

L' écoutille est éjectée et 8 astronautes peuvent quitter le Shuttle en 2 minutes,
à 6000 m d' altitude. Le système retenu par la NASA est en fait une perche de
7 m de long pesant 109 kg, attachée au plafond du pont inférieur de l'
Orbiter. Après éjection de l' écoutille, la perche pend sur le coté juste
sous le bord d' attaque de l' aile. Les astronautes s' accrochent à cette
perche et glisse le long de la poutre avant de tomber dans le vide et d'
atterrir en parachute. Le système a été testé par des parachutistes de l' US
Navy à Edwards en février et mars dernier avec 66 sauts depuis un C 141
modifié. Enfin ce système est léger et de stockage facile. En outre, les
astronautes en partance pour l' espace devront être équipés désormais de
combinaison pressurisée.
20 avril, troisième test de mise à feu des boosters redessinés, second test
de qualification dit QM 6 et le premier réalisé à Morton Tiokhol Wassatch
Operations Test Site à Brighman City dans l' Utah. Des trous avaient été
réalisé sur les joints afin de les fragiliser et simuler un défaut de
fabrication.
26 avril, suite aux difficultés pendant l' assemblage des boosters SRB, la NASA
décale la date du vol 26 de 10 jours au 13 août.
27 avril, le Pentagone annonce que les installations de lancement du Shuttle à
Vandenberg seront définitivement fermées l' an prochain. D' autres
utilisateurs seront cherchés pour ces installations. L' accident de
Challenger et les nouvelles règles de sécurité décidées ont motivé ce
choix. La sécurité concerne la mauvaise météo, la proximité du centre de
contrôle à moins de 360 m mettant les 175 techniciens en danger en cas d'
accident ainsi que la trop grande concentration de vapeur d' hydrogène dans les
carneaux d' évacuation des flammes.

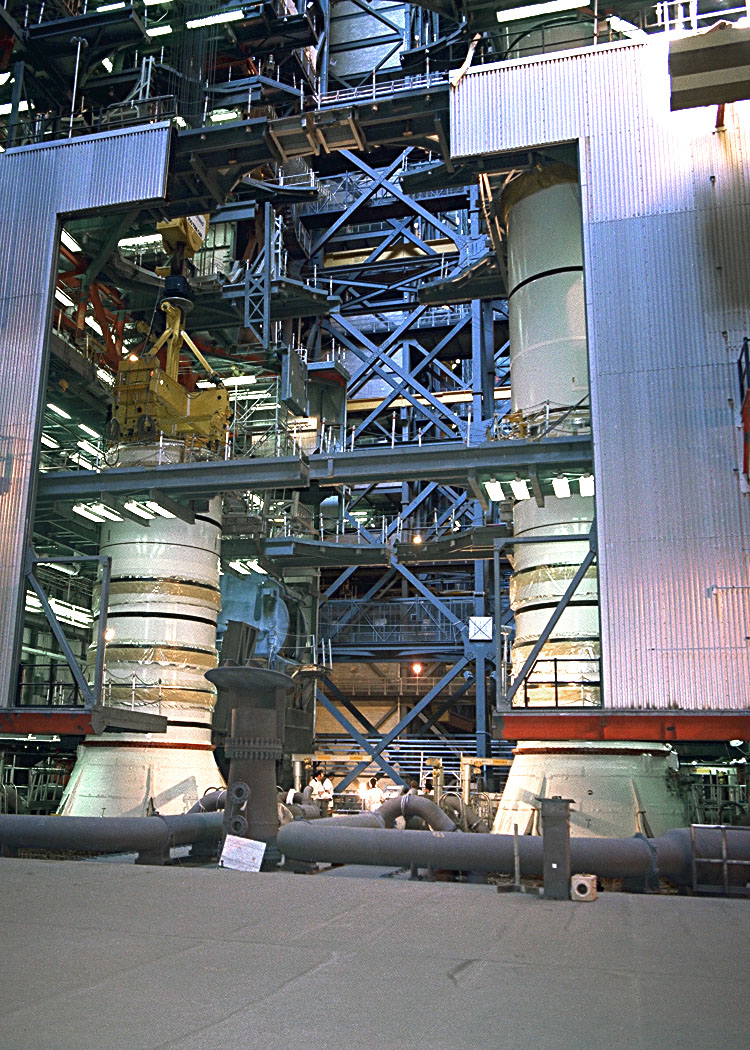

Dans les entrailles du monstre, le

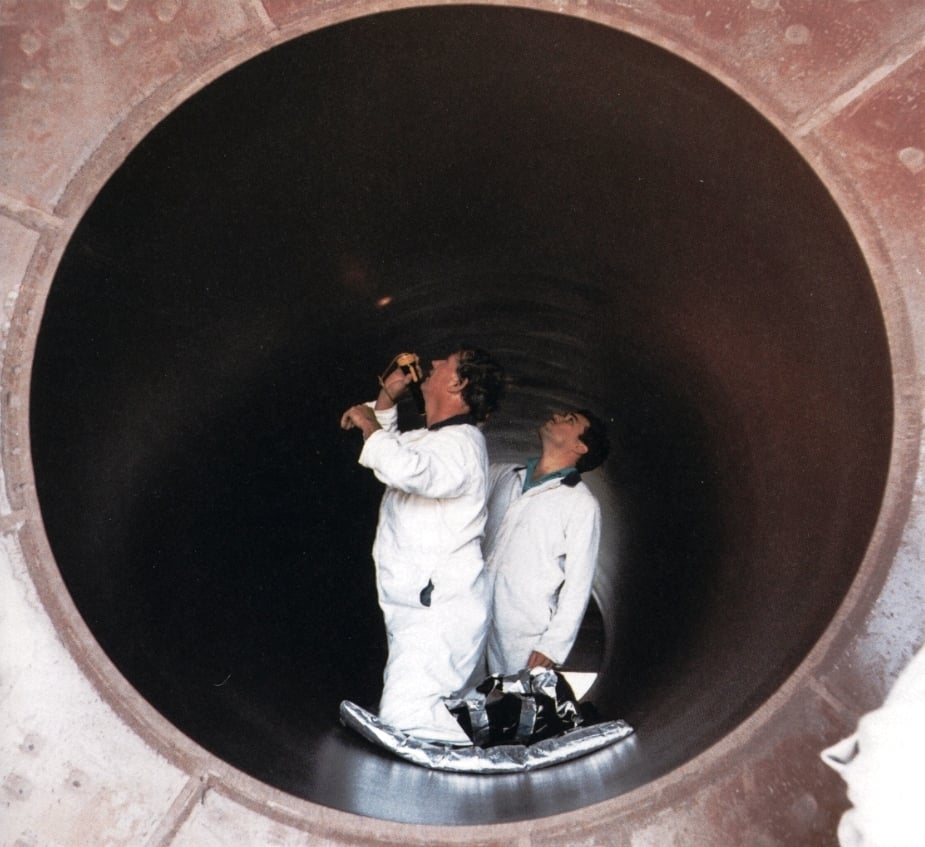

SRB. Dans le VAB, alors que les boosters de Discovery STS 26 sont en cours de
montage sur le MLP, Jeff Tuttle, un ingénieur de chez Thiokhol, âgée de 31 ans
est descendu avec harnais à l'intérieur des 2 premiers segments. L'homme est
entièrement vêtu d'une tenue en coton pur et relié à l'extérieur par un câble
éliminant les charges électrostatiques.
3 mai, cérémonie d' ouverture du nouveau bâtiment
TPS Facility en présence du directeur du centre Forrest Mc Cartney. Ce
bâtiment dont la construction a démarré en 1985 remplacera à terme les
installation de Rockwell à Downey pour la fabrication de la protection
thermique des Orbiters. 80 employés de Rockwell travaillent pour l'
instant dans le bâtiment, mais avec l' augmentation des vols, leur nombre
doublera.
5 mai, dans son nouveau budget, la NASA pense recevoir 11, 5 milliards $ dont 15
millions pour commencer la construction du Space Station Processing Facility
dans la zone industrielle. Ce bâtiment de 67 millions $ sera réalisé en trois
ans à partir de 1989. 4, 6 millions sont prévus pour la restauration et la
remise en service du pad 39 A, 2, 8 millions pour les améliorations du
OMRF et 2, 3 millions $ pour des annexes au LC 39.
5 mai, sur le pad 39 B sept astronautes réalisent toute une série de
simulation d' évacuation du pad. Près de 1, 5 millions $ ont été investit
pour améliorer les conditions d' évacuation avec de nouveaux masques à
oxygène, de nouveaux détecteurs de feu et 7 nouveaux paniers montés sur
glissière protégés contre
le feu. Comme dans les précédentes simulations, aucun astronautes n' a glissé
dans les paniers pour rejoindre le sol.
5 mai, le premier segment arrière droit SRB
est lui aussi monté sur le MLP.
8 mai, une usine de production de propergols solides
explose dans le Nevada. L' usine de Pacific Engeneering & Production Co
assurait la fabrication de 70% du perchlorate d' amonium des USA, pour les
missiles MX, Minutman, Titan, Delta et le Shuttle. L' explosion a fait deux
morts et blessée 300 personnes dans l' usine et aux alentours. De l' usine il
ne reste que un cratère de 150 m et un sinistre de 74 millions de $. La seule
autre usine situé dans le coin n' a pas été touche. Elle a seulement été
fermé le 12 mai par sécurité. La production de propergols solides est donc
stoppées aux USA pour une durée indéterminée. Les deux usines produisaient
respectivement 6900 et 14500 tonnes de propergols. A cour terme le stock est
suffisant, mais dès l' année prochaine il faudra que la production augmente de
50% pour rattraper le retard sur 2 ou 3 ans.

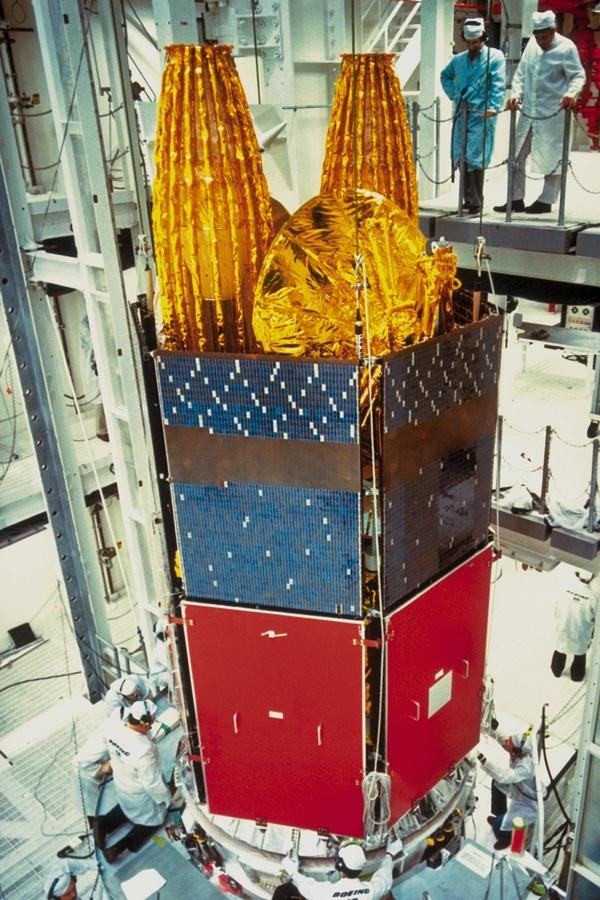

16 mai, le satellite TDRSS 3 embarqué à bord d' un C5A arrive au KSC en
provenance de californie. TDRSS 3 remplacera l' exemplaire perdu avec Challenger
en 1986, il sera lancé par Discovery STS 26. Déchargé de l' avion, il est
transporté dans le Vertical Processing Facility.
24 mai, l' étage supérieur IUS arrive dans le VPF au KSC.
27-28 mai, les parties avant et les cônes sont mis en place au sommet des
boosters. Les joints sont vérifiés puis bouclés.
31 mai, assemblage de l' étage IUS avec le satellite TDRSS dans le VPF.
la NASA réduira le temps de fonctionnement du
FRF de Discovery de 22 à 9 secondes afin d'éviter des charges structurelles trop
importantes sur les jupes arrière des boosters boulonnés sur le pad. Le FRF de
Discovery est prévu pour le 17 juillet.
7 juin, les techniciens procèdent à une simulation de
compte à rebours afin de vérifier les liaisons pad/ LCC.

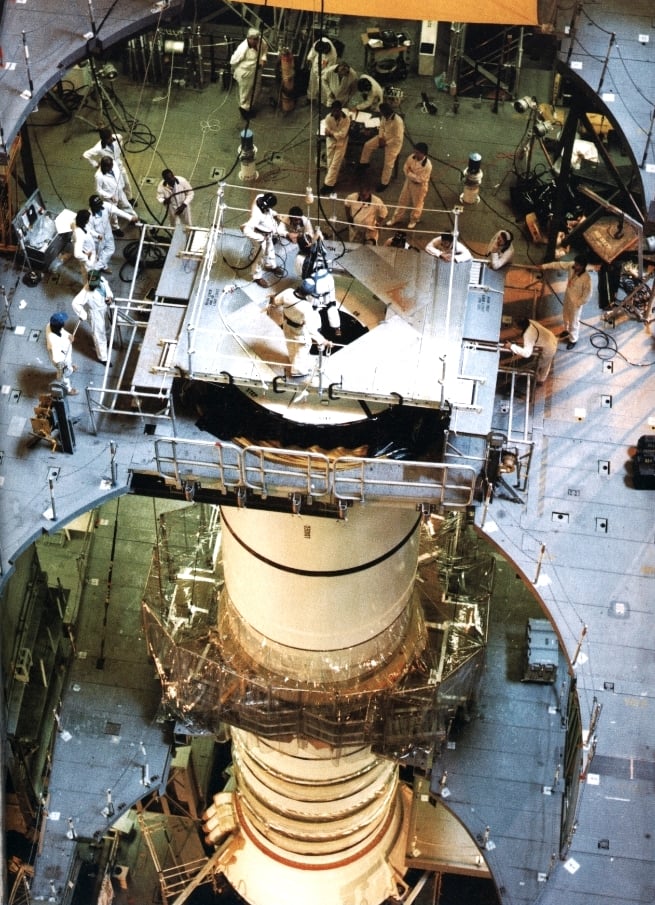

10 juin, le réservoir externe n° 28 LWT 21 est
assemblé au SRB. Des tests d' interface sont réalisés quelques jours après.
14 juin, quatrième mise à feu d' un SRB redessiné,
second test de qualification dit QM 7 dans les nouvelles installations de Thiokol.

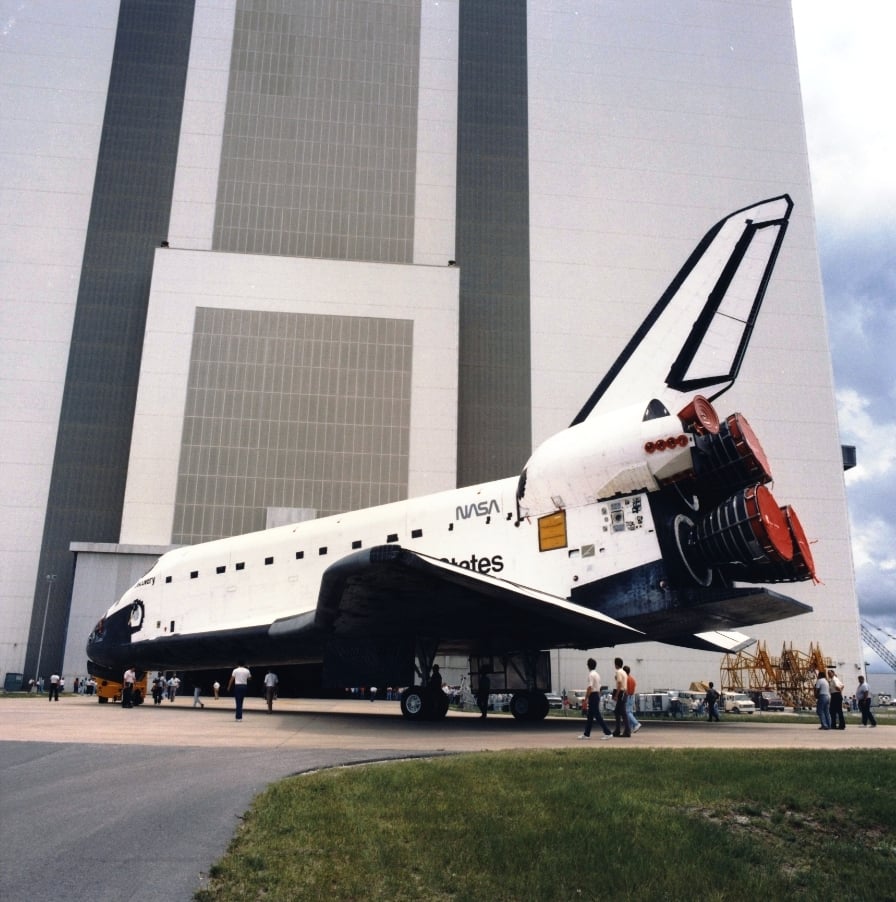

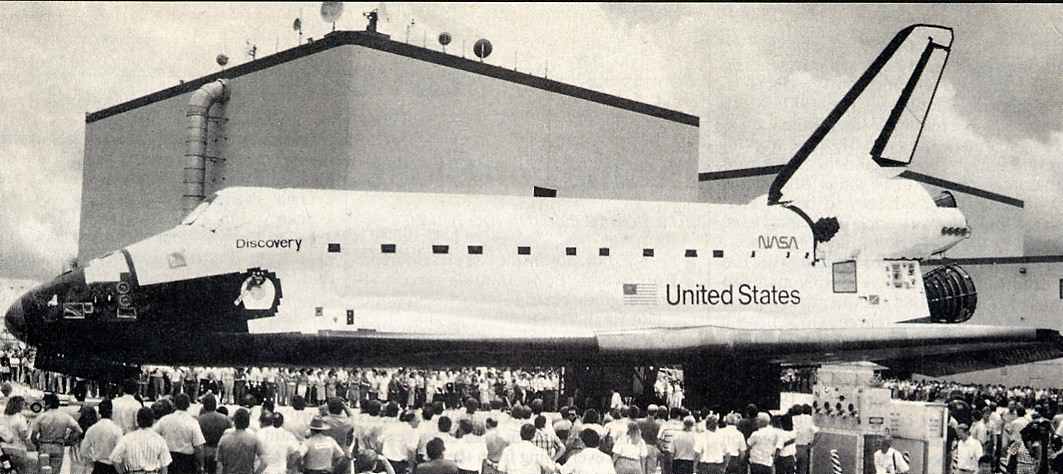

21 juin, après 600 jours de travail, Discovery sort de l' OPF 1 et se dirige vers
la baie 3 du VAB pour être assemblé au SRB/ET. Discovery a subi 210
modifications. Le roll out est prévu le 30 juin et le lancement le 2 août, ou
le 29. Près de 500 personnes assistaient à ce trajet de 25 minutes.
23 juin, VAB, le
problème sur le train d'atterrissage de Discovery a été résolu tard en soirée et
les portes des portes du train d'atterrissage ont été finalement fermées en
prévision de l'assemblage du 24. Selon un responsable de la NASA, Ken Fore, le
problème n'affecte pas les contrôles des astronautes pour libérer le train et
n'affectera pas la sécurité des astronautes ou de l'Orbiter. Le système a une
sauvegarde au cas où les portes n'auraient pas réussi à s'ouvrir par gravitation
lors d'une approche normale de la piste. Un problème similaire s'est posé en
Columbia et Atlantis et n'a jamais causé de panne lors de l'atterrissage. La
résolution du problème a pris 2 jours à cause de délicates ajustements et de
tests répétés. Les opérations de levage et d'assemblage et les connections au
stack de propulsion doivent durer 20 heures, suivront 5 jours de contrôle avant
le rollout vers le pad, prévu pour le 1er juillet.
27 juin, le KSC prépare une cérémonie pour l' arrivée de Discovery sur son
pad le 1er juillet. Le directeur du centre Mc Cartney avec le commandant de la
mission 26 Frederick Hauck seront présent avec un cahier de 100 pages intitulé
""with
you from liftoff to landing." regroupant les signatures (15240) de
tous les employés du centre qui ont participé au processing. Le public
sera conduit sur le pad entre 8 et 11 h le jour du rollout.
28 juin, la
NASA reporte le lancement au 4 septembre. Cette date est assujettie à la
réussite du test FRF le 24 juillet et du dernier essai du booster le lendemain.
Le rollout est repoussé au 4 juillet, jour de la fête nationale américaine
afin que les 1000 employés puisse assister à la manoeuvre.

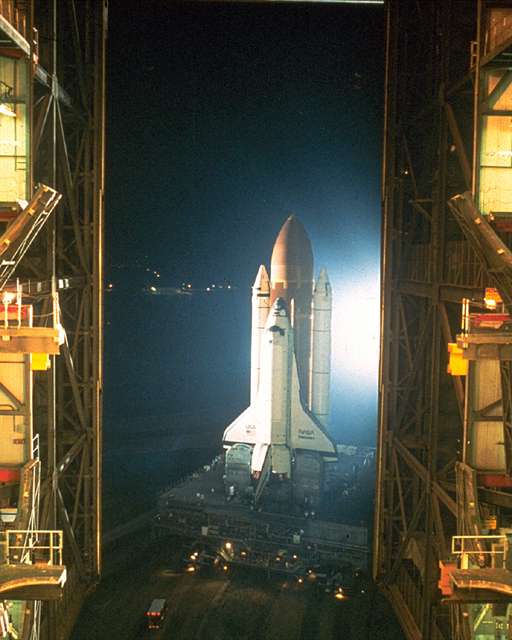

4 juillet, Discovery monté sur le MLP 2 sort du
bâtiment d' assemblage à 00 h 50 en présence de l'équipage de la mission
STS 26, acclamé par une foule de 2,000 travailleurs et
fonctionnaires qui ont attendu 21/2 ans pour avoir renaissance du programme
spatial américain. Un enregistrement de ′′ The Star Spangled Banner ′′ est joué
alors que la navette commence le transfert vers Launch Pad 39 B, le même coussin
dont Challenger a été lancé sur le vol qui a tué sept astronautes en janvier
1986. ′′ C'est un jour fier. C'est ce que j'appelle un joyeux juillet," a
déclaré l'ancien astronaute Robert Crippen, un vétéran de quatre vols de
navette, qui est maintenant directeur adjoint des opérations de navette.

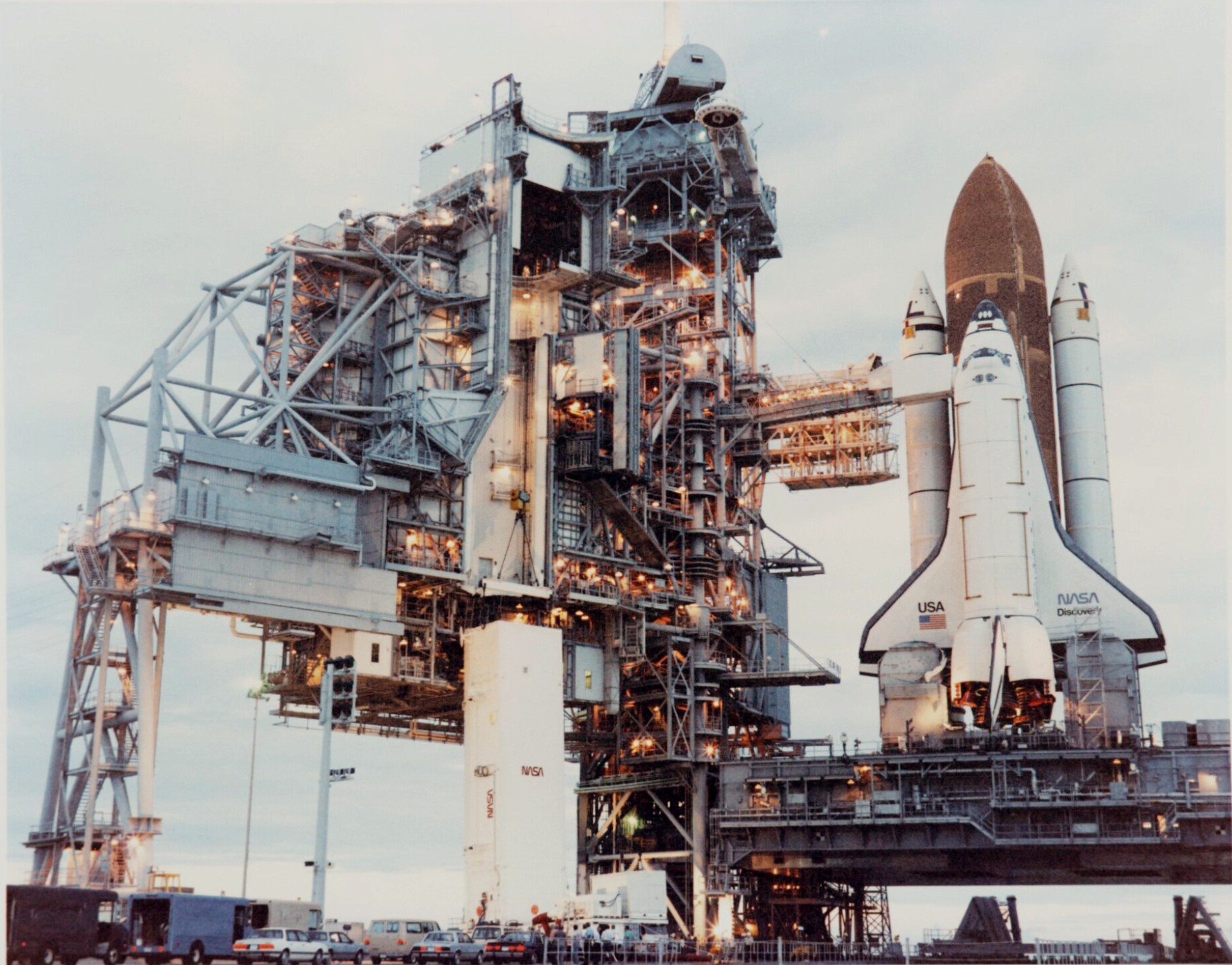

Discovery est positionné sur le pad 39 B à 8 h 42 du matin. Les employés
munies de leur badge pourront jusqu' à 11 heures venir voir le Shuttle sur la
Crawlerway.
6 juillet, l' astronaute Charles Bolden essaie le système d' évacuation en
urgence de l' Orbiter sur le pad 39 B. Il sort de Discovery, prend le bras d'
accès de l' équipage à 60 mètres du sol, rentre dans la tour de lancement et s' installe dans
une des 7 nacelles pour glisser le long d' un câble de 300 m et atterrir
finalement à 200 m du pad dans une zone sableuse spécialement aménagée à la
vitesse de 80 km/h, le tout en 35 secondes. De
là, il rejoint le bunker des astronautes. Ce système qui existe depuis le
programme Apollo a été dernièrement modifié et amélioré et testé avec des
sacs de sable et des mannequins avant de l' être par un astronaute. Bolden
réalise une seconde glissade avec deux ouvriers de sécurité George
Noggsrd and Albert Bumgarden.
7 juillet, le KSC passe un contrat avec Bulter Construction de Floride pour la
réalisation d' un nouveau site pour voir s' envoler le Shuttle près de la
Banana River à 3, 5 km au nord du VAB.
7 juillet, le satellite TDRS 3 est chargé dans le payload canister. Il sera
transporter sur le pad après le tir statique du 31 juillet.
8 juillet, après un retard du au mauvais temps, Columbia sort de l' OMRF et
rejoint l' OPF 1. L' Orbiter n' est pas équipé de ses moteurs principaux, ses
pods OMS, l' écoutille d' accès et de nombreuses tuiles thermiques manquent
sur le fuselage quand il sort du OMRF à 10 h 30.
11 juillet, début du remplissage en ergols des moteurs OMS de Discovery. Le
réservoir externe sera remplit lui le 22.
13 juillet, Houston JSC bd 29, dans la piscine de simulation d' apesanteur le
CES est testé par l' astronaute Bagian. Il est équipé de la nouvelle tenue de
lancement et de retour LES (Launch & Escape suit) de couleur bleu.
KSC, le MLP 1 est amené dans la baie 3 du VAB pour commencer l'assemblage du
stack STS 27.

14 juillet, une fuite est découverte sur le pod gauche OMS après leur
remplissage en ergols hypergoliques. A l' aide d' une mini caméra, les
techniciens la localise au sommet du pod. La fuite en elle même n' est pas
grave car situé sur une canalisation utilisée lors du remplissage. Cela va
quand retarder le compte à rebours en vue du tir statique FRF.
20 juillet, 200 ouvriers supplémentaires ont été engagé par la NASA pour
coller les 550 tuiles thermiques sur Columbia.
21 juillet, alors que la NASA
fête les 19 ans de l' homme sur la lune, les techniciens s' emploient à
réparer la fuite de Discovery. Grâce à des techniques médicales, l'
angiophastie on envisage de boucher la canalisation (diamètre 1 cm) avec un
petit ballon fixé au bout d' un cathéter ou avec de la résine.
En attendant, la NASA programme l' essai FRF pour le 25 juillet.
Le 22 juillet, l' opération FRF est repoussée de 24 heures. Les techniciens en
profitent pour réaliser des simulations de compte à rebours.
23 juillet, l' essai FRF est repoussé au 30 juillet.
29 juillet, le tir FRF est repoussé au 4 août, suite à des problèmes avec
les installations de remplissage au sol qui n' ont plus servit depuis janvier
1986.
Le 1er août, une fuite dans le système d' alimentation du réservoir est
découverte au niveau du bras d' alimentation sur la tour FSS.
2 août, le tir statique des trois moteurs SSME de Discovery pendant 19,6
secondes est maintenant prévu pour le 4 à 7 h 30. La réparation de la
fuite dans les pods OMS sera réalisée après le test en passant par la soute
et en découpant un morceau du mur de la soute.

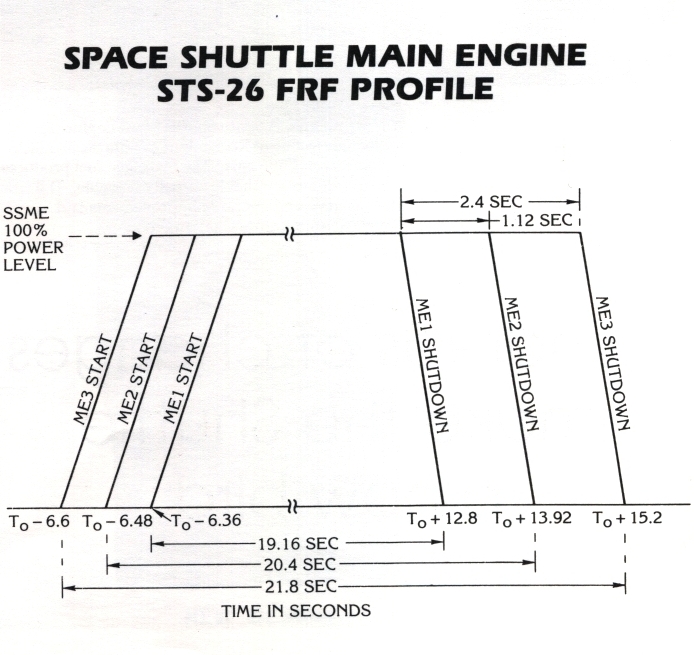

Le 4 août, l' opération FRF est fixée à 7 h 30. Les moteurs s' allument
et s' arrêtent aussitôt, la valve du moteur n° 2 ne fonctionne pas
correctement. L' essai est ajourné, le réservoir vidangé et les allumeurs
changés.
Seul le capteur de valve est en cause, le report ne sera que de 48
heures.
Le 9 août, la valve a été changée par précaution.
Le 10 août, à 11h 30 TU, les trois moteurs SSME de Discovery s' allume et
fonctionnent sans problème durant 21, 6 secondes pour le premier moteur et 19
secondes pour le dernier.
Les travaux sur la fuite du pod OMS commencent le 17 et se terminent le 19
(quatre trous sont découpé dans deux cloisons avec de l' air comprimé et une
protection spéciale est appliquée sur le tuyaux défectueux).

15 août, le satellite TDRSS associé à son étage IUS est amené sur le pad à
bord du Canister.
16 août, la NASA annonce que le nombre de personnes invitées, VIP admises au
lancement sur le site de presse sera limité afin de prévenir d' éventuelle
retombée de débris en cas d' explosion.
18 août, 5eme tir statique du booster SRB dans l' Utah. Cette mise à feu dite
Production Verification 1 est le dernier test avant la reprise des vols à l'
automne.
26 août, après réparation de la fuite du pod OMS, les techniciens commencent
le remplissage en ergol des moteurs OMS.
22 août, l' équipage de la mission 26 donne une conférence de presse à
Houston. Au KSC, deux petits problèmes demeurent:
Une fuite d' hydrogène gazeux sur la canalisation reliant l' Orbiter au
réservoir et des problèmes de valves dans l' alimentation en oxygène. La date
du lancement sera officialisée début septembre après la revue d' aptitude.
29 août, la charge utile est installée dans la soute de Discovery.
6 septembre, l' équipage de Discovery arrive au KSC
pour des simulations de compte à rebours et des exercices d' évacuation du pad
en urgence.
16 septembre, la NASA annonce le lancement de
discovery STS 26
pour le 29 septembre, la revue d' aptitude des installations au sol et de
Discovery a été concluante les 8 et 13 septembre dernier. Le cyclone "
Gilbert " qui menaçait le centre s' est dissipé avant d' atteindre Houston. Le soir au
KSC, les
fuites d' hydrogènes découverte le 14 sont colmatées.
22 septembre, une inspection de dernière minute des boosters de Discovery
rassure tout le monde. En effet, lors du dernier tir statique en août, on a
découvert un défaut de fabrication sur le booster du test, un collier de
serrage non modifié avait été montée par erreur.
26 septembre, début du compte à rebours à 8 h 01. D'une durée de 73 heures, il démarre
avec 8 heures de retard (rattrapé
avec les 38 heures de pause prévues).
28 septembre, la météo donne quelques soucis. Les
normes interdisent un lancement si un orage est à moins de 18 km du centre et
les vents de sud ne doivent pas dépasser 17 nœuds et 12 en latéral. Au KSC,
4000 personnes sont présentes. Elles sont éloignés de 10 km du pad de tir, au
lieu des 5,6 km habituels. Le chef de la sécurité, le colonel Larry Gooch n' a
autorisé que 1800 journalistes sur le site de presse devant le VAB pour couvrir
le direct du départ. Deux studio à étages ont été mis en opération
pour Bernard Shaw (CNN), Tom Brokaw (NBC), Peter Jennings (ABC) et Dan Rather (CBS).
Le travail de préparation de ces studios a nécessité 315 ouvriers qui devront
déménager le tout juste après le lancement pour couvrir les élections
présidentielles.
Les bateau chargés de la récupération des boosters SRB quittent Port
Canaveral et prennent place à 270 km des cotes dans l' Atlantique. Depuis l'
accident de Challenger, la nouvelle politique permet de différer la lancement
si la mer est montée.
Près de 2000 célébrités sont attendues pour le lancement, parmi lesquelles
John Travolta, Darryl Hannah, John Denver, les astronautes Paul Weitz (directeur
adjoint du JSC), Charles Boldin (STS 61 C), Gene Cernan, Mae Jemison, le Sultan
Al Saud (51 G) et Charles Walker. Citons également l' administrateur de la NASA
James Fletcher, l' administrateur adjoint Dale Myers, et le sénateur John
Glenn.
Discovery est prêt. Seul subsistent deux petits
problèmes sans gravité, la couche de protection du métal d' un moteur RCS a
été endommagée et un joint sur le moteur d' apogée de l' étage IUS est
légèrement fissuré.
Le remplissage du réservoir extérieur commence à 1 h
39.
28 septembre, Atlantis qui attend dans l' OPF 2 en préparation de la mission
STS 27 sera transféré dans le VAB le 7 octobre prochain.
|
STS 26,
DISCOVERY, du 29 septembre au 3 octobre 1988, TDRSS, première vol
depuis Challenger |
Parallèlement au vol de Discovery, la préparation d' Atlantis STS 27 se
poursuit. Le lancement prévu le 17 novembre sera repoussé à cause de petits
problèmes avec le collage des tuiles thermiques sur l' Orbiter et de la
disponibilité du personnel pour ce vol 100% militaire. Sur le pad 39 B, les
dégâts causés par le départ de Discovery sont jugés normaux. Les ouvriers
vont maintenant lavés l' ensemble des installations et changer quelques lampes
endommagées. Le Crawler transporter a ramener le MLP dans le bâtiment d'
assemblage pour la préparation de la mission STS 29 avec Discovery l' année
prochaine. Les premiers éléments des boosters seront montés fin octobre.
Columbia sera sorti de son OPF et conduite vers l' OMRF afin de laisser la place
à Discovery.
Le 7 octobre, Columbia est sorti de l' OPF 1 et
amené dans l' OMRF en 20 minutes afin de laisser la place à Discovery qui
arrive le 8 au KSC jugé sur le 747 SCA à 19 h 04 accueillit par 6000 ouvriers du centre spatial. Le lendemain, il est enfermé dans l' OPF 1 pour la préparation du vol
STS 29 avec la mise en orbite du satellite TDRS 4.
Columbia quitte l' OPF
1 pour l' OMRF
CALENDRIER SHUTTLE
_ Discovery, le 1er février 1989;
_ Atlantis, le 28 avril 1989;
_ Columbia , le 1er juillet 1989;
_ Discovery, en août 1989;
_ Atlantis, le 12 octobre 1989;
_ Columbia, le 13 novembre 1989;
_ Discovery, le 11 décembre 1989;
Atlantis, le 1er février 1990.
Columbia ne reprendra du service que dans l' été 1989
et à partir de ce moment là, la rotation des Orbiters devrait reprendre
normalement.
Préparation mission STS 27
9 octobre, la sonde Magelan ex Venus Radar Mapper, lui même ex VOIR (Venus Orbiter Imaging
Radar) arrive au KSC par camion spécial appelé Payload
Environmental Transport System.
11 octobre, la NASA annonce un retard du rollover d' Atlantis au 21 octobre. Un
vérin commandant le body flap de l' Orbiter est tombé en panne.
Le 18 octobre, J Fletcher annonce le lancement d' Atlantis STS 27 pour le 23 novembre avec à bord
Robert Gibson, Guy Gardner, Richard Mullane, Jerry Ross et William Shepherd. la
mission 100% militaire est la première d' une série de 12 prévues sur 5
ans.
21 octobre OPF 1, on découvre sur Discovery une fuite d' un moteur SSME entre
deux couches de cuivre et de nickel, dans la chambre de combustion. Les trois
moteurs SSME sont démontés et examinés dans les petites baies du VAB. Le
moteur n° 1 est renvoyé au centre Stennis. Trois nouveaux moteurs sont montés

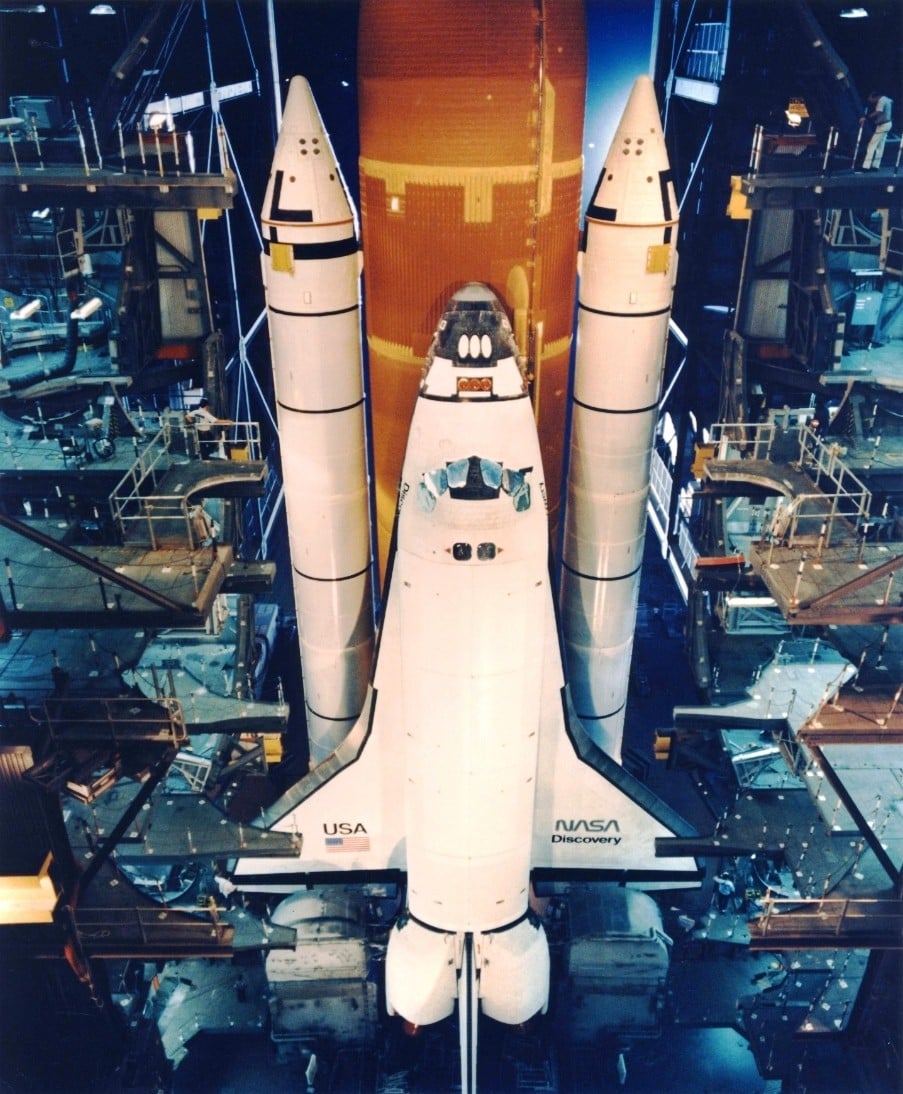

sur Discovery, le n° 2031 en position 1, le 2022 en 2 et le 2028 en 3. Le pod
OMS droit est lui aussi enlevé et amené dans le Hypergolic Maintenance

Facility pour être réparé. Dans le VAB, le premier segment du SRB gauche est
assemblé dans la baie 1 sur le MLP 1.
Dans le bâtiment d' intégration des charges utiles VPF, la
sonde Magellan, est légèrement endommagée à la suite d' un court circuit dans une de
ses batteries. La sonde arrivée le 8 au KSC devait être lancé en avril 1989
par Atlantis.

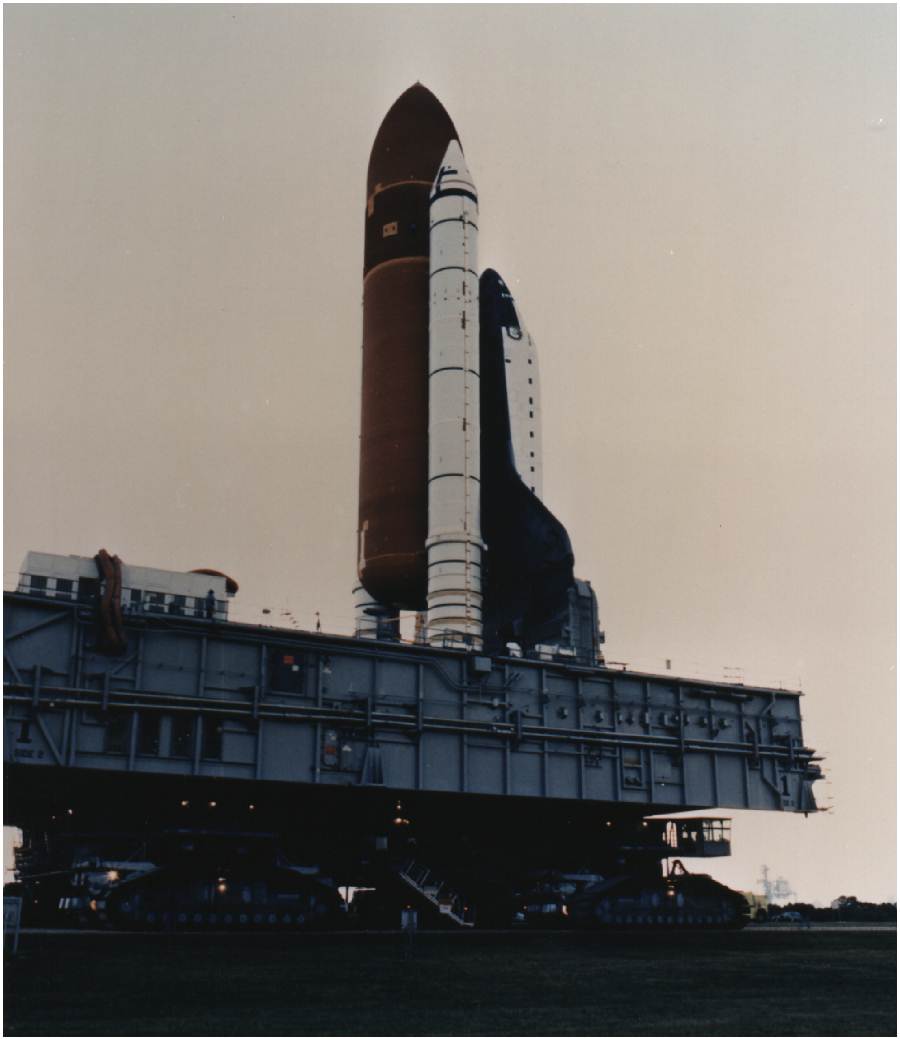

22 octobre, sous la protection de gardes armés, Atlantis sort de l' OPF 2 à 22
h 32 et rejoint le VAB en 43 minutes. Atlantis sera assemblé à son réservoir
dans la baie 1 du VAB.
Dans la baie d' à coté, les ouvriers continuent le montage des boosters pour
la mission STS 29, tandis que dans l' OPF 1, les moteurs de Discovery sont
démontés pour être envoyés au NTSL afin d' être
réparés.

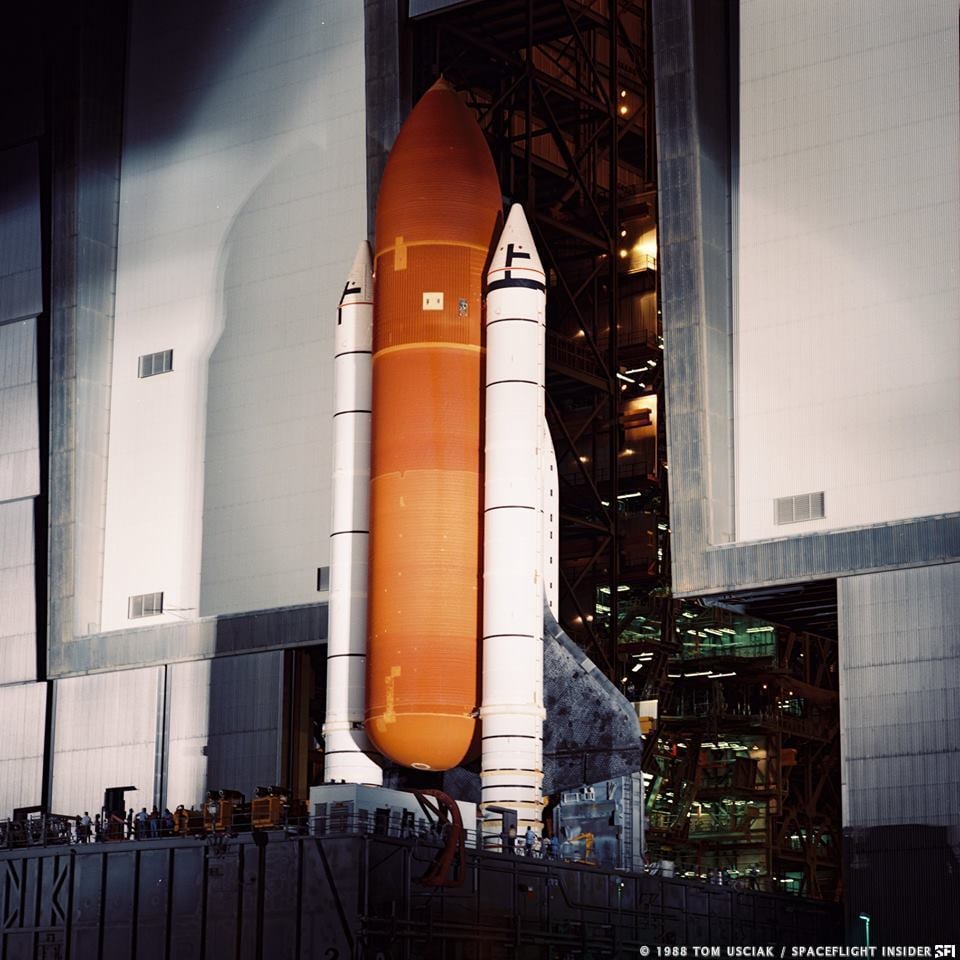

2 novembre, roll out d' Atlantis sur le MLP 1 vers le
pad 39 B avec 4 jours de retards suite à l' inspection d' un moteur SSME et un
problème de câble. Le lancement est prévu entre 6 h 32 et 9 h 32. la tour de
service RSS est mis en place pour la préparation du lancement. Une simulation
du compte à rebours est prévu le 13 à 7 h 40, l' équipage arrivera le 12 au
KSC.
8 novembre, Columbia retourne dans l' OPF 2 libéré par Atlantis pour continuer la préparation du
vol STS 28. L' Orbiter reviendra dans l' OMRF après le retour d' Atlantis.
16 novembre, la NASA annonce le lancement d'
Atlantis pour le 2 décembre, vers 12 h TU.
30 novembre, le satellite TDRS 4 arrive par avion au KSC. Il sera lancé par
Discovery le 18 février prochain.
|
STS 27,
Atlantis, du 2 au 6 décembre 1988,
mission DoD |
Les boosters d' Atlantis sont récupérés par les deux
bateau Liberty star et Freedom star à 300 km des cotes. Au KSC, les techniciens
ont lavé le pad 39 B et préparent le retour du MLP au bâtiment d'
assemblage.
4 décembre, bâtiment SAEF 2, l' antenne haut gain de Magellan
est installée.
4 décembre, la tuyère du moteur IUS du satellite TDRS 4 est éraflé
accidentellement par un ouvrier dans le VPF. Son remplacement retardera le
lancement de Discovery de quelques jours.
7 décembre, la sonde Magelan est mis en exposition pour le public à travers
une des salles blanche du centre spatial. Magelan sera lancé le 28 avril par
Atlantis.
9 décembre, la charge utile OASIS est installé dans la soute de Discovery.
10 décembre, Columbia quitte l' OPF 2 en prévision du retour d' Atlantis en
rentre dans l' OMRF.
Le 13 décembre, Atlantis retourne au KSC et est enfermé dans L' OPF 2 en vue
de la préparation de la mission STS 30 en avril pour lancer la sonde Magellan.
16 décembre le réservoir extérieur est assemblé au stack STS 29 dans le VAB,
baie n°1.
27 décembre, le satellite TDRSS 4 arrive au KSC, dans le VPF. Il est assemblé
à son étage IUS le 29.
29 décembre, SAEF 2. Les équipements et le corps supérieur de la sonde
Magellan sont installés.
En cette fin d' année les américains ont réussit
leur " return to Flight " avec deux missions parfaitement réalisées.
Pour 1989, la NASA a programmé 7 vols :
_
STS 29, en février avec Discovery pour lancer TDRS 3
_ STS 30, en avril avec Atlantis pour lancer la sonde Magelan
_ STS 28, en juillet avec Columbia de retour pour lancer une charge du DoD
_ STS 33, en août avec Discovery pour également
une charge du DoD
_ STS 34, en octobre Atlantis lancera Galileo doté d’ un étage IUS
_ STS 32, en novembre Columbia pour lancer leasat 5 et récupérer le LDEF
_ STS 36 , en décembre Discovery et une charge du DoD.
Le
lancement de Huble avec Atlantis est prévu en février 1990.
Le retard dans la reprise des vols de Columbia est du
au fait que le véhicule est actuellement en modification au KSC et sa finition
ne sera pas achevée avant le printemps.
|
