HISTORIQUE DES OMDP partie 4
DISCOVERY
OMDP-3 2003-2004

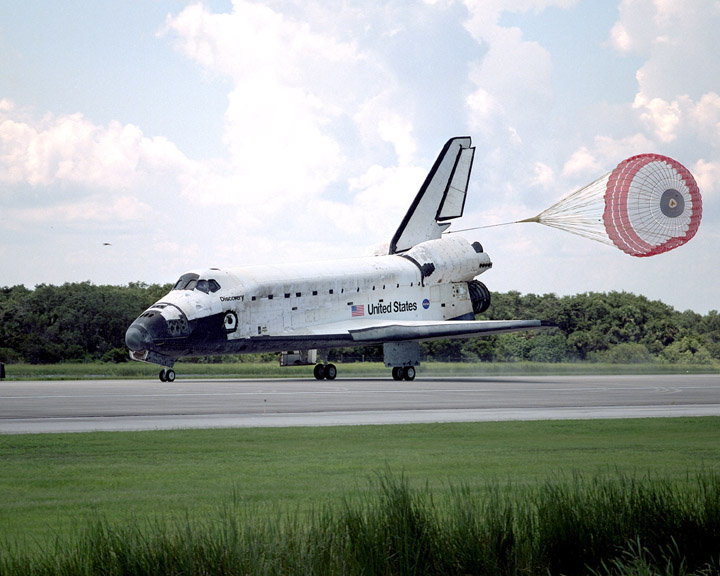

Août 2001, Discovery revient de
la mission STS 105 et atterrit au KSC.
Août 2001, la NASA demande à
United Space Alliance chargé de la maintenance des Orbiters de retarder la
période de maintenance de Discovery prévu cet automne à Palmdale dans les
hangars de Boeing. A cause des réductions budgétaires, Discovery restera à
KSC où serons réalisé ces modifications par les équipes d'USA. Déja en
1992, la NASA avait demandé que les OMDP soient réalisé en Floride mais des
membres Californien siégeant au congrès avait refusé. Trois ans plus tard le
GAO (la cour des compte) avait calculé que l'agence économiserait 30 millions
$ par Orbiter et OMM si elles étaient réalisé en Floride. A cette époque
avec 6 à 8 vols par an, la NASA ne voulait pas qu' un de ces hangars OPF soit
mobilisé pour ces travaux pendant une année.
La NASA maintient une flotte de quatre
Orbiters pour son programme. Chacun est retiré du service pour révisions tous
les trois ans et après 8 vols. Des inspections et modifications de structure
sont réalisé durant ces OMM. Boeing un sous traitant de USA les réalise dans
les hangars 42 de l'USAF à Palmdale CA. La préparation des Orbiters pour les
missions étant réalisée au KSC. En mai 2001, l'administrateur associé aux
vols spatiaux au JSC avait conduit une anlyse sur les réductions de
coûts des OMM réalisé en Floride à la place de la Californie.

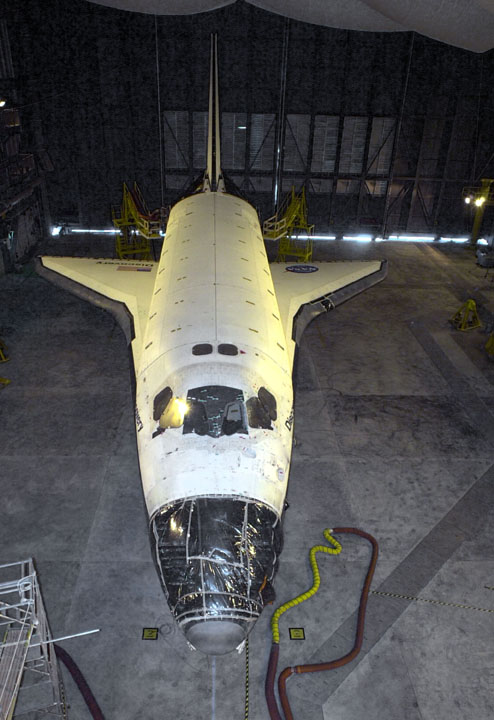

2002
Janvier, après 6 mois de
discutions, la NASA décide de réaliser les OMM de Discovery ainsi que celle
des futurs Orbiters au KSC faisant économiser 30 millions $ par Orbiter ainsi
que les risques des convoyages sur le dos des 747 SCA. Quelques 235 employés
seront transféré en Floride. Les réductions de budget sur la station ISS ont
conduit la NASA à réduire le nombre de vol STS par an de 8 à 4 entre 2003 et
2006.L'OMM de Discovery commencera cet automne et se terminera en 2004.

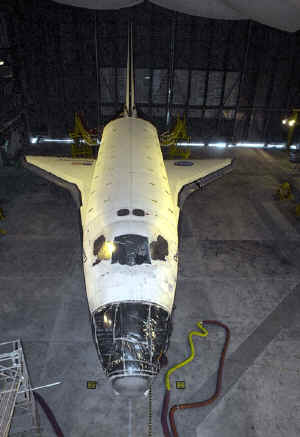

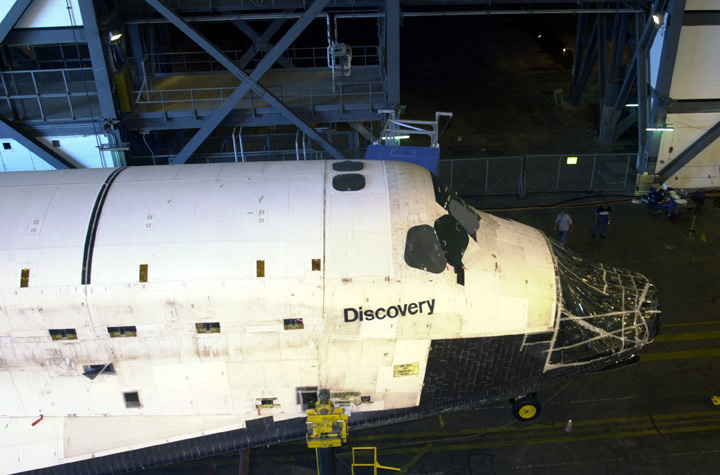

20 juin, Discovery est
transféré du VAB à l'OPF en attendant le retour d'Endeavour STS 111. Une
inspection sur les canalisations d'alimentation en carburant des moteurs SSME
sera réalisé dans la semaine comme sur Atlantis.

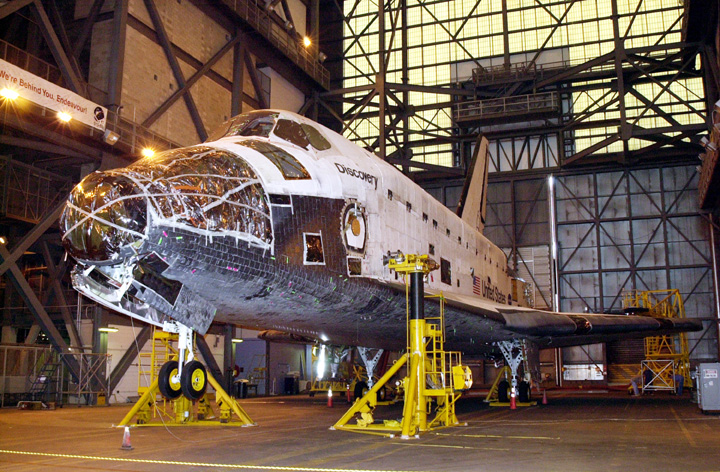

Août, Discovery attends dans
l'allée de transfert du VAB.

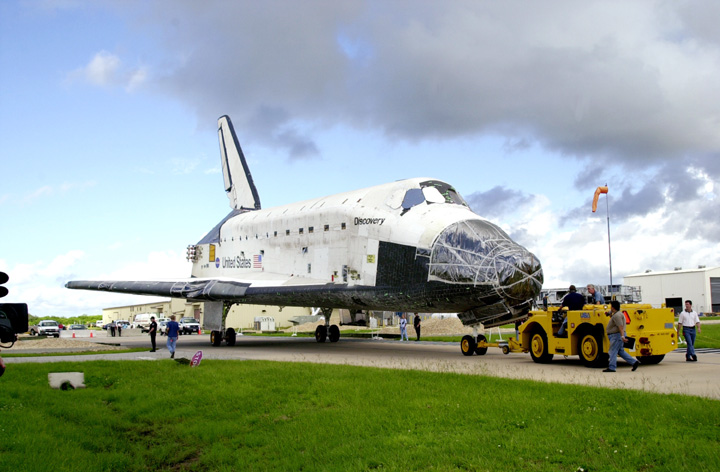

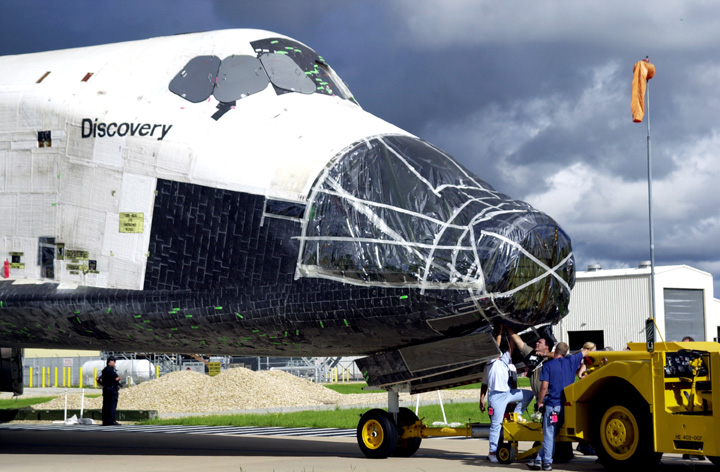

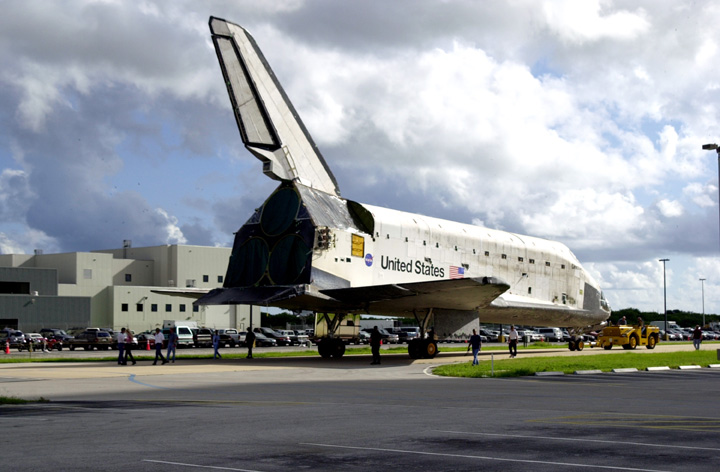

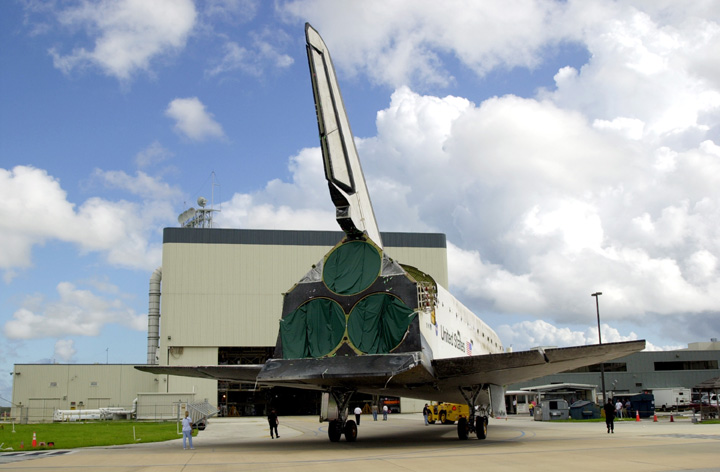

Le 22 août, la NASA annonce que

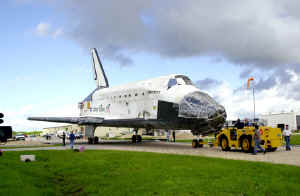

les travaux sur Discovery commenceront le 1er septembre prochain. Le lendemain,
Discovery retourne dans le VAB.
Septembre, les panneaux
radiateurs vont être enlevés et le train d'atterrissage avant rétracté.
L'inspection du câblages électrique sera réalisé sur l'ensemble de l'Orbiter
et commencera dans la semaine par le compartiment équipage.
Octobre, l'inspection du câblage au niveau du
compartiment équipage est en cours.
4 novembre, les inspections du câblage et de
la corrosion sont en cours de même que que le nettoyage des canalisations
carburant.
25 novembre, les inspections de la porte de
soute gauche sont terminées. L'installation de l'antenne UHF est en cours.
2 décembre, inspection des portes de soutes
et modification des radiateurs isolants.
12 décembre, pendant les inspections de
routine réalisé lors de toutes les OMM les techniciens ont trouvé des
fissures dans les canalisations LOX de 6 cm de diamètre des moteurs SSME. Cet
ensemble associé aux canalisations principale de 47 cm de diamètre est appelé
Ball Strut Tie Rod Assembly (BSTRA). D'autres inspections réalisé n'ont pas permis
de découvrir d'autres fissures.
2003
6 janvier, les techniciens n'ont pas trouvé
d'autres fissures sur les canalisations de Discovery. Un élément BSTRA de
rechange va être utilisé afin d'évaluer les dommages ce qui ne devrait pas
avoir de conséquence sur les autres vols STS.
9 janvier, les travaux continuent avec le nettoyage
des canalisations du système de propulsion principal Main Propulsion
Systems.
13 janvier, les modifications de structure de
la baie avionique 3A continuent ainsi que les modification de l'échangeur de
chaleur et radiateurs dédie au modules Multi-Purpose Logistics Module.
27 janvier, les modifications de
la baie avionique 3A continuent ainsi que celle du câblage des baies 1 et 2.

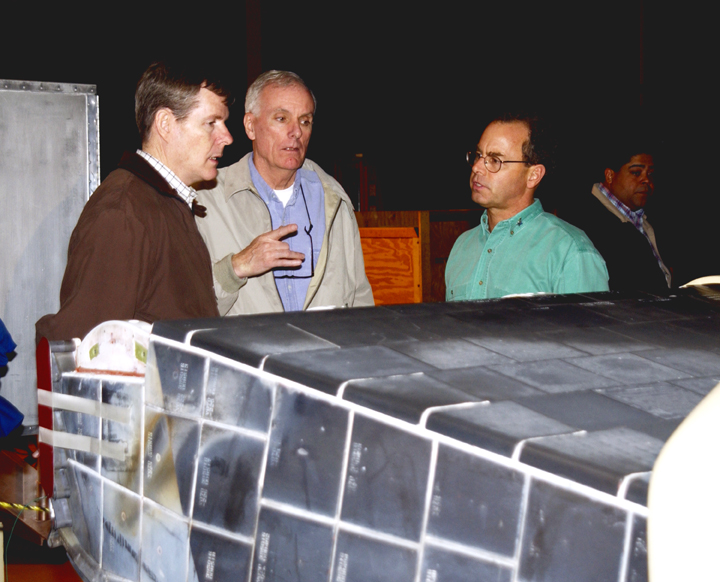

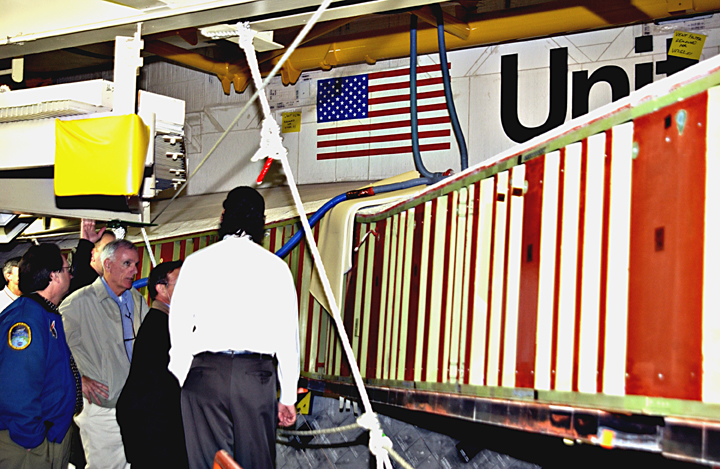

La commission d'enquête sur
l'accident de Columbia, la CAIB visite l'OPF 3 |
|
|
Avril, le travail sur Discovery
avance rapidement, près de la moitié des modifications ont été réalisé.
D'autres sont en attente de la remise du rapport d'enquête sur l'accident de
Columbia.
2004
Quelques vues de Discovery dans

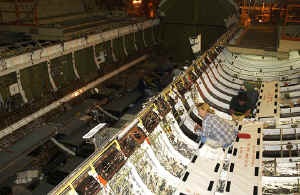

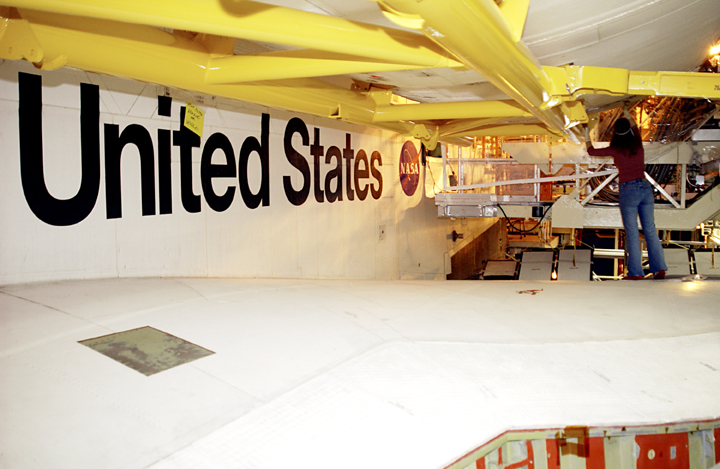

l'OPF 3
|
|
|
Vue de la

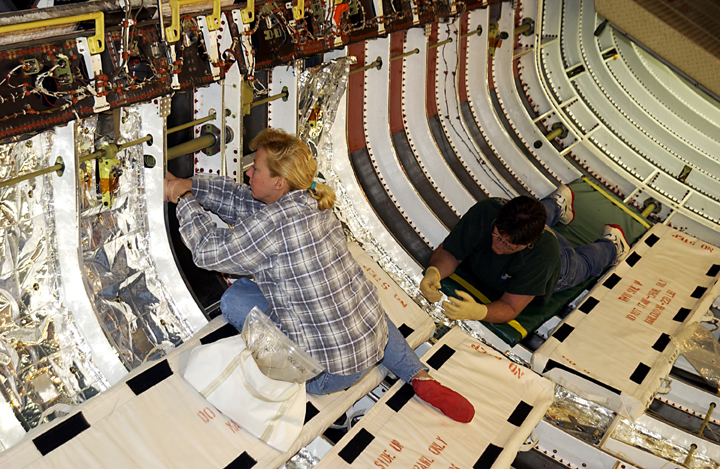

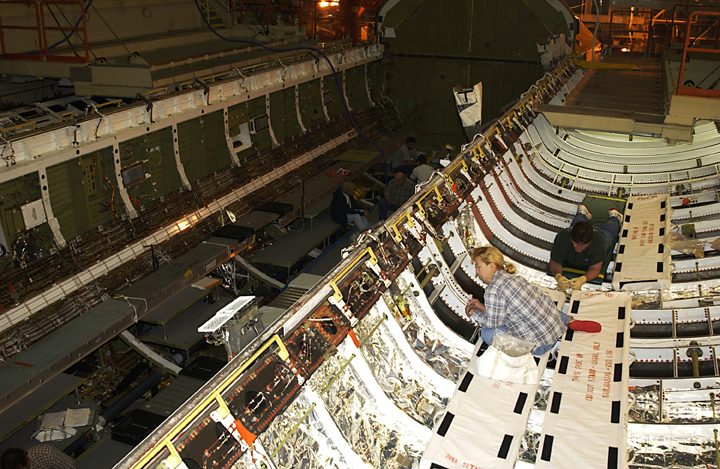

soute |

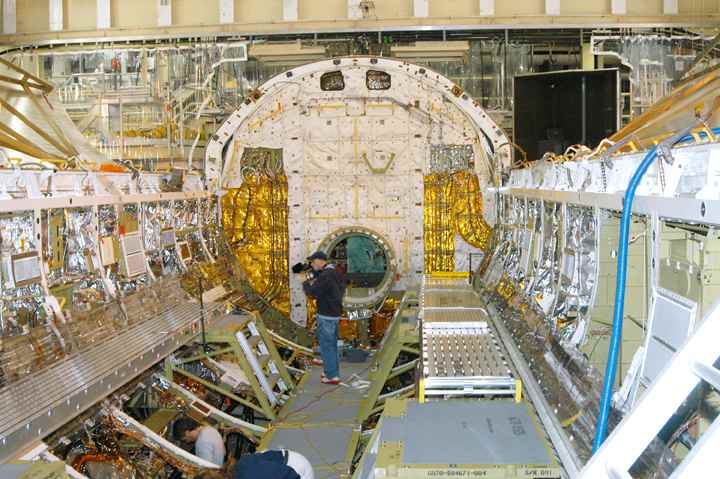

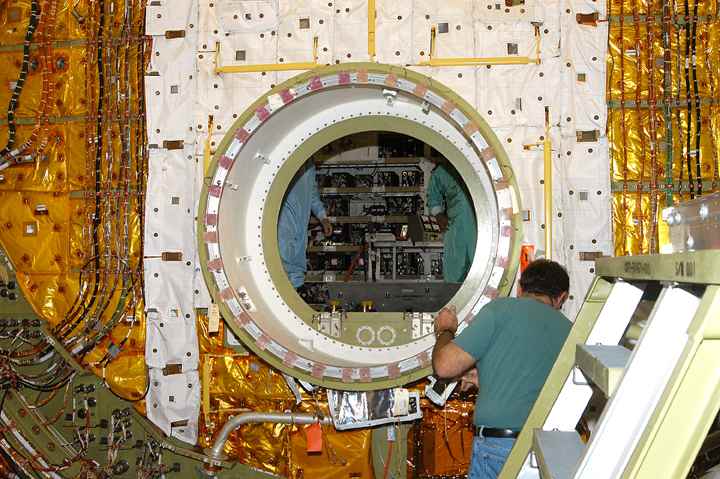

La partie
avant de la soute ou s'attache le sas |

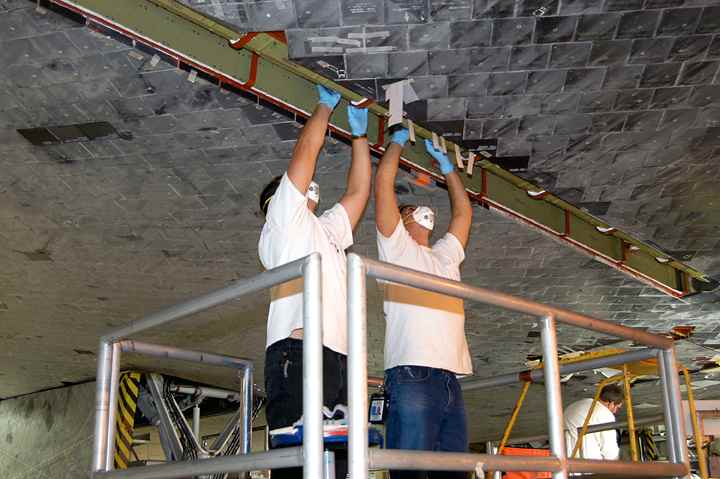

La protection
thermique TPS sous l'Orbiter |
|
|
|
Le devant de

l'aile où viennent se fixer les panneaux RCC |

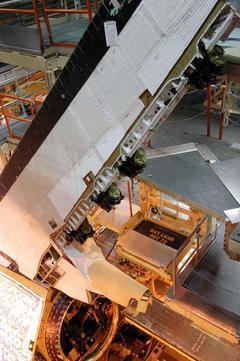

Les hublots
de Discovery |
|
En février, la NASA assigne
Discovery pour la reprise des vols en 2005 avec la mission STS 114.
En mars, le body flap est
installé.
Fin mars, alors que les vérins
des aérofreins de queue de Discovery sont examinés au Cap Canaveral, des
fissures microscopiques sont détectées dans la denture de ces vérins. D'après
Michael Kostelnik, administrateur adjoint de la NASA en charge de la Station
Spatiale Internationale et du Shuttle, " ce défaut pourrait requérir un
travail de remise à neuf de longue haleine " et repoussé la reprise des
vols à la fin de 2005. La découverte des fissures date des inspections de
Discovery de l'été dernier. De la corrosion avait été trouvée sur les vérins
activant les aérofreins. Les 4 pièces en question avaient alors été remplacées
par des pièces neuves. Mais des inspections supplémentaires avaient révélé
qu'un des engrenages planétaires situé sur les vérins corrodés avait été
placé à l'envers ! Même si cet engrenage a volé dans l'espace 28 fois sans
incident, il aurait pu engendrer une catastrophe car, si un des engrenages est défectueux,
les aérofreins ne s'ouvrent pas. La NASA a ensuite réexaminé les nouveaux
engrenages et détecté que l'un d'eux avait encore été posé à l'envers.
Ceci avait été la raison principale de l'impossibilité de lancer à l'automne
2004. Les aérofreins de Discovery sont en bon état mais il faut remplacer ceux
d'Atlantis afin qu'elle puisse servir de mission de secours. Dans un premier
temps, la NASA envisageait d'utiliser les vérins d'Endeavour pour Atlantis,
mais après inspection, des fissures ont aussi été détecté sur l'Orbiter
actuellement en maintenance OMDP.
Avril, OPF 3, Discovery est mise sous tension
afin de permettre une inspection de son câblage. Le pod OMS gauche est
transporté du HMF dans l'OPF pour être installé sur l'Orbiter. L'installation
des panneaux RCC est toujours en cours tandis que se déroule la préparation
pour installer le cône de nez.
Juin, installation du FRCS
Fin août, OPF 3, les
travaux sur Discovery vont bon train. Après avoir réalisé une centaine
de modifications, l'Orbiter a été mis en puissance par les équipes sol.
En plus de l'installation du "Glass Cockpit", Discovery a été
équipé de câblages pour les 176 capteurs disposés dans les ailes
permettant de détecter des impacts et changements de températures durant
l'ascension de la navette jusqu'à son injection sur orbite) (88 capteurs
dont 66 pour mesurer l'accélération et les impacts et 22 pour mesurer
les températures).
Des câbles ont aussi été installé pour loger un appareil photo numérique
qui capturera 24 images du réservoir central lorsqu'il se détachera à
la mise en orbite. Enfin, un autre réseau de câble permettra d'installer
une caméra au bout du bras RMS pour l'inspection du bouclier thermique.

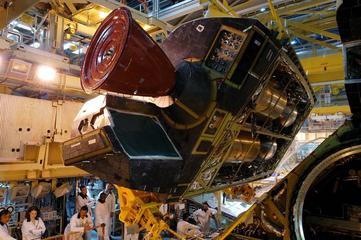

Décembre, mise en place du
