LE DEVELOPPEMENT D' ARIANE 6
L'étage ULPM sur son banc de montage à Brème

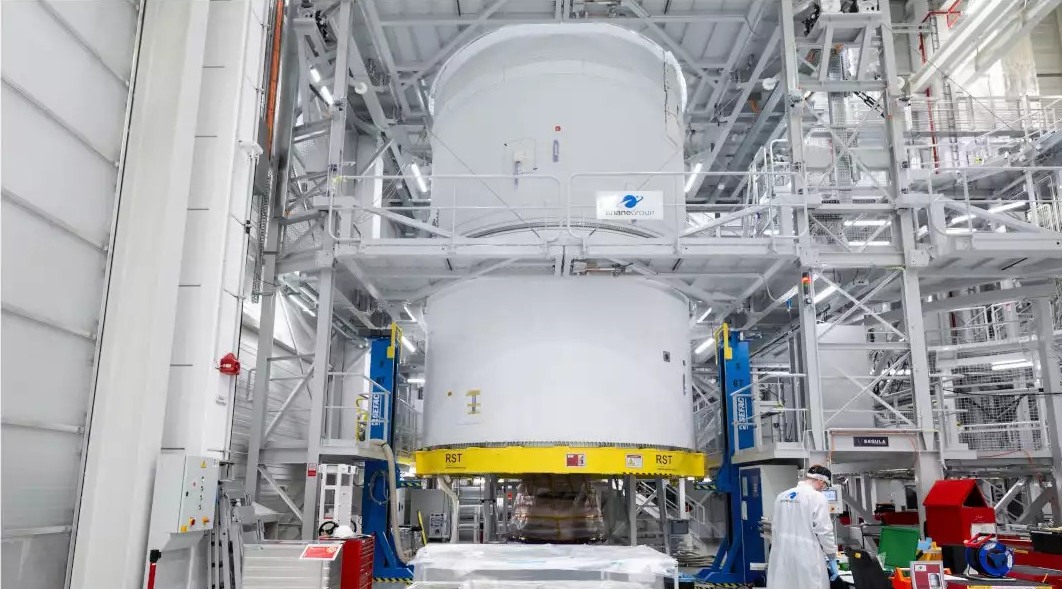

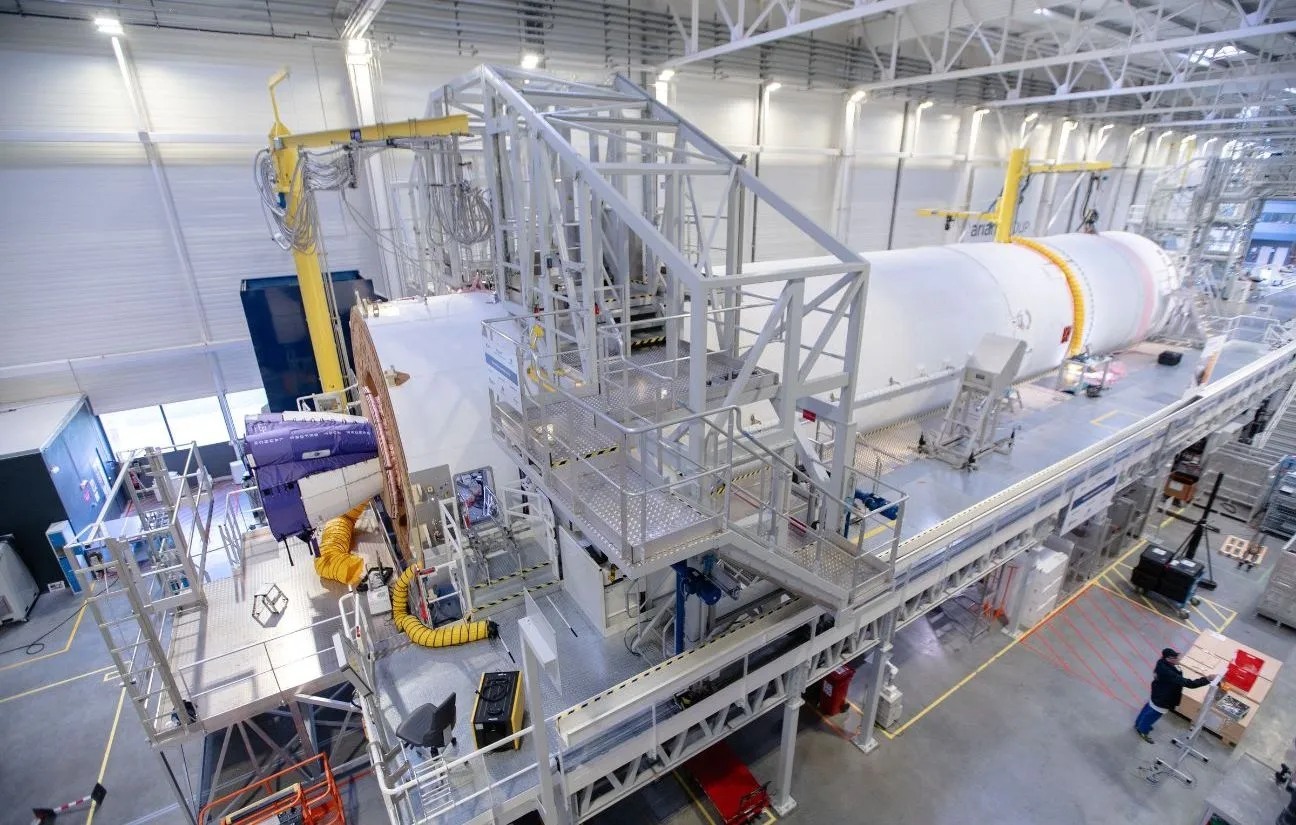

L'étage LLPM
( Lower Liquid Propulsion Module) du premier vol au Mureaux attend
sa mise en container. Une opération qui ne necessite ni de
gros camions ni d’énormes grues. L’étage va être posé sur un
berceau qui roulera doucement vers l’intérieur du conteneur, sur des
« petits véhicules autoguidés » (AGV, automatic guided véhicles).
Une fois le conteneur refermé, il glissera tranquillement vers la
Seine, à moins de 200 mètres du bâtiment, et prendra place sur une
barge pour un voyage d’un peu plus d’une journée vers Le Havre
(Seine-Maritime). Installés en zone sécurisée dans le port maritime,
le conteneur sera ensuite chargés sur le
navire Canopé pour une traversée de l’Atlantique de dix à
quinze jours jusqu’en Guyane, où il est attendu courant février.

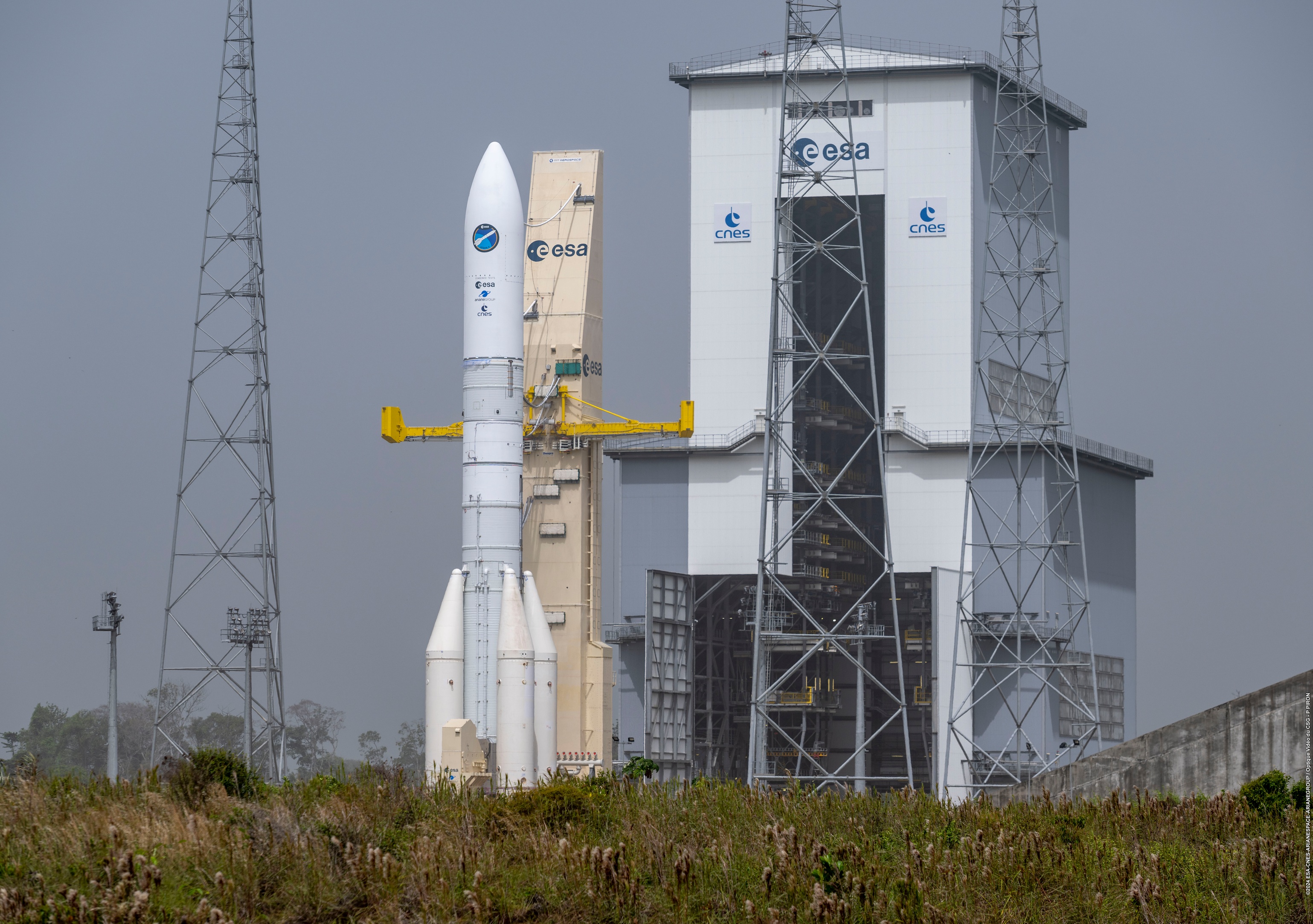

Les étages du premier vol d'Ariane 6 quitteront l'Europe et arriveront par le navire Canopée en Guyane en février. Les boosters, fabriqués dans les usines de Saint-Médard-en-Jalles près de Bordeaux, sont déjà sur place. L'ESA, le CNES et ArianeGroup visent le premier lancement d'Ariane 6 entre le 15 juin et le 31 juillet 2024 avec un début de campagne le 8 avril. « Nous aurons 6 lancements en 2025 et huit en 2026 » déclare ArianeGroup qui envisage par la suite entre neuf et douze lancements d’Ariane 6 par an, soit le double de ce que proposait Ariane 5. Le vol inaugural d’Ariane 6 sera opéré par l’ESA; L'agence a lancé un « appel à manifestation d’intérêt » pour des projets de démonstrateurs académiques et industriels, qui prendront la forme de « cubesats », ces petits satellites de forme cubiques, et qui seront installés sous la coiffe d’Ariane 6. "Une dizaine sont prévus". Le second vol suivra dans l'été avec un gros satellite à mettre en orbite basse. 1 février, le "Canopé part de Bordeaux, France et rejoint en 2 jours et demi Brême, Allemagne pour récupérer l'étage ULPM de FM1. Le navire était à quai au Havre depuis le 4 décembre, date de son retour de Guyane, après un bref arrêt à Bordeaux, il en est partie le 27 janvier pour rejoindre Bordeaux le 28 afin d récupérer l'outillage de la société conçu par l'entreprise Gely. Le 6 février, le navire part de Breme (récupération de l'étage ULPM) et rejoint en presque 2 jours Rotterdam, Pays Bas pour récupérer les 2 demis coiffe. Il repart dans l'après midi et rejoint Rouen, France le 8 pour repartir vers le Havre qui rallie en 2 jours. Le 10 février, en soirée, le Canopé part pour la Guyane, un voyage d'environ 2 semaines, arrivée prévue 21 févreir. Durant l'escale du Canopé à Rotterdam, Airbus a embarquer le moteur Vulcain 2.1 du vol FM6 à destination du Havre. La soute du "Canope" chargée avec l'étage LLPM dans son container sur verins. Le 13 février, le "Canopé" quitte le Havre pour la Guyane.

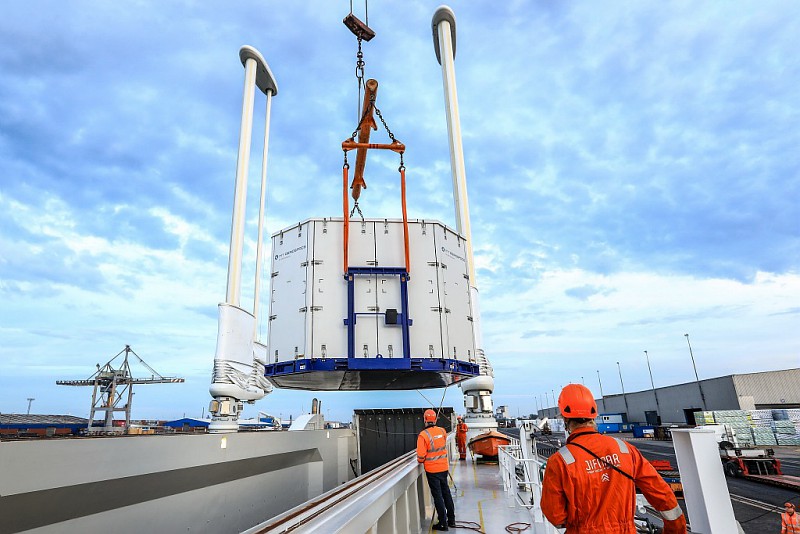

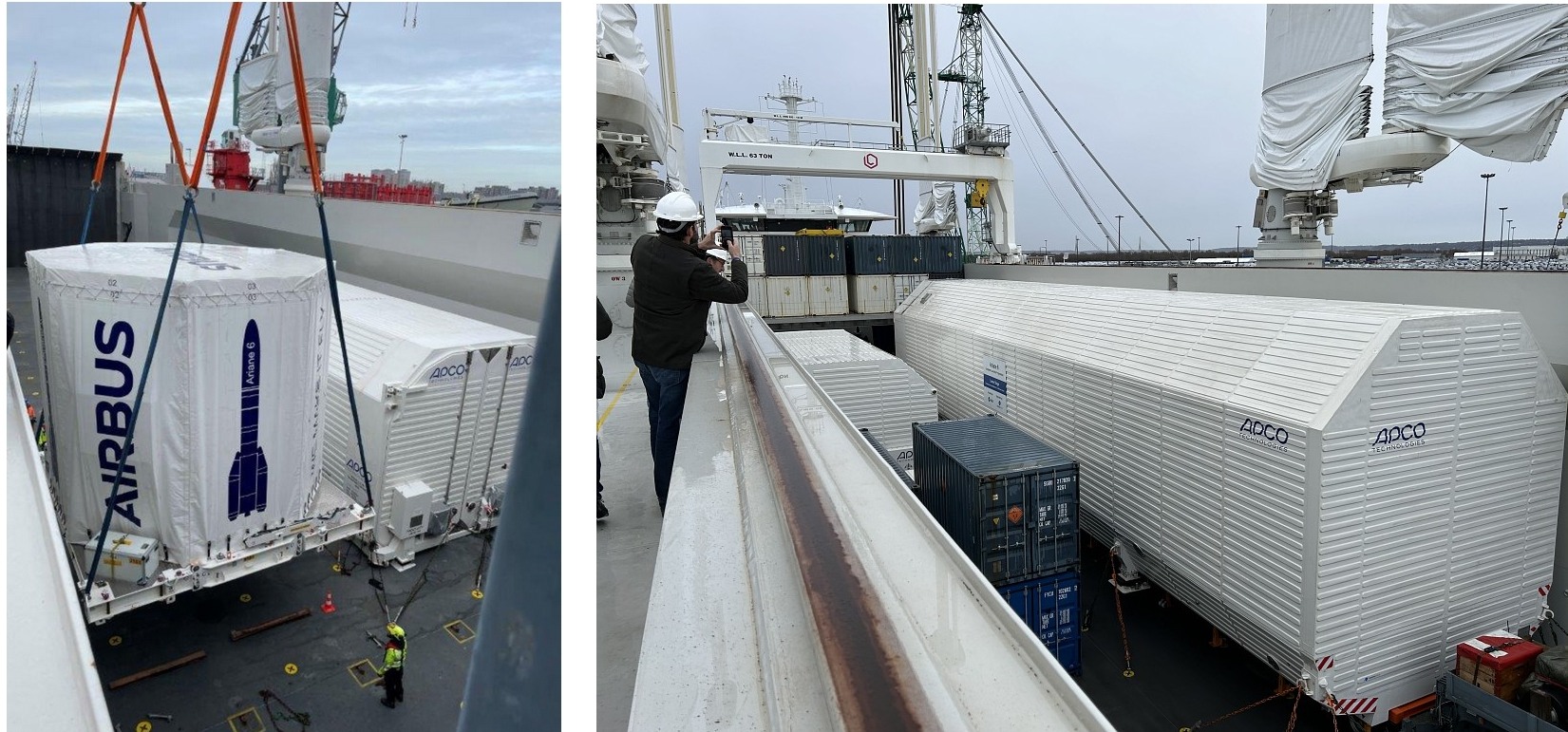

Déchargement
de la VuAB en provenance de Rotterdam pour transfert vers Les

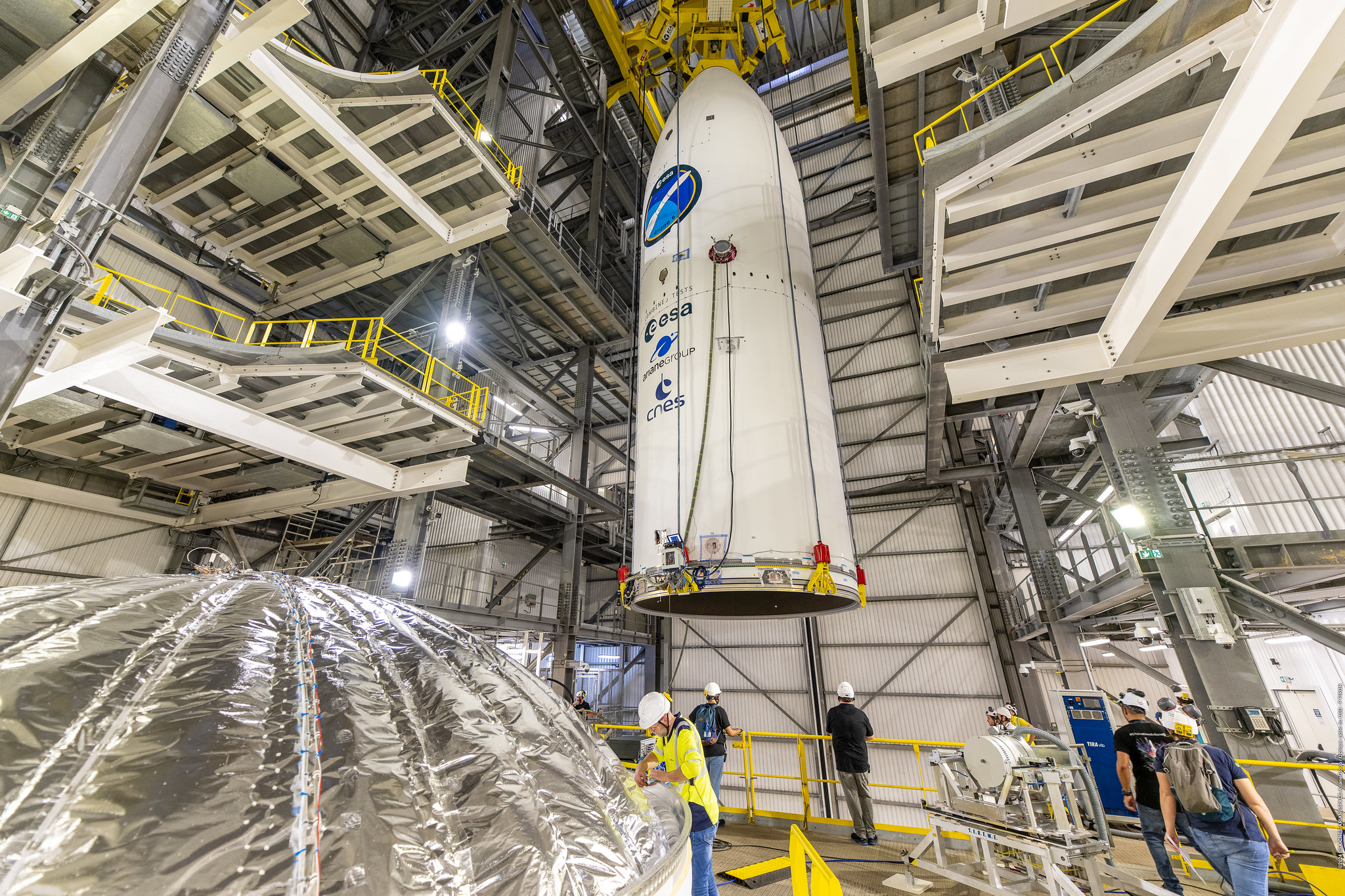

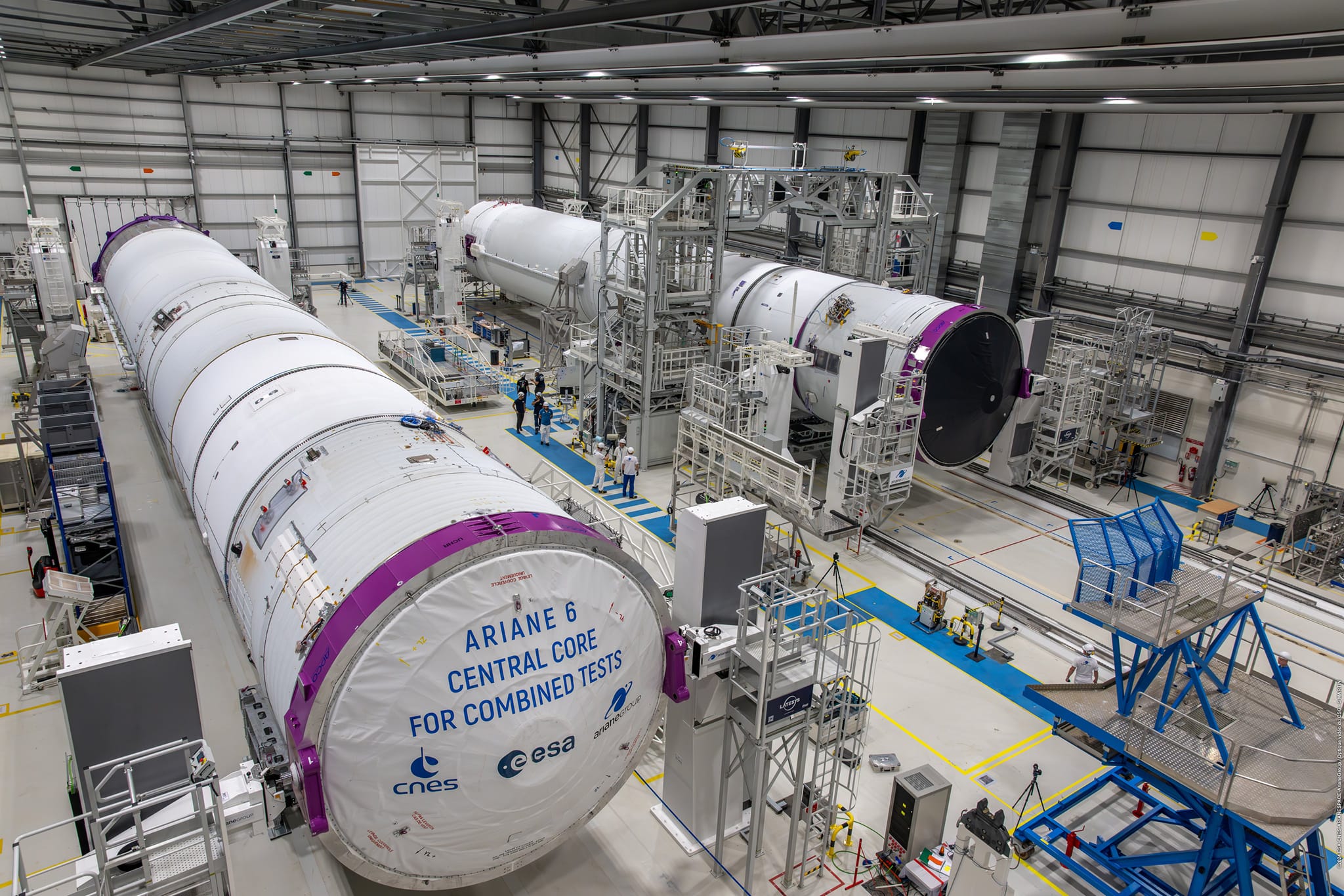

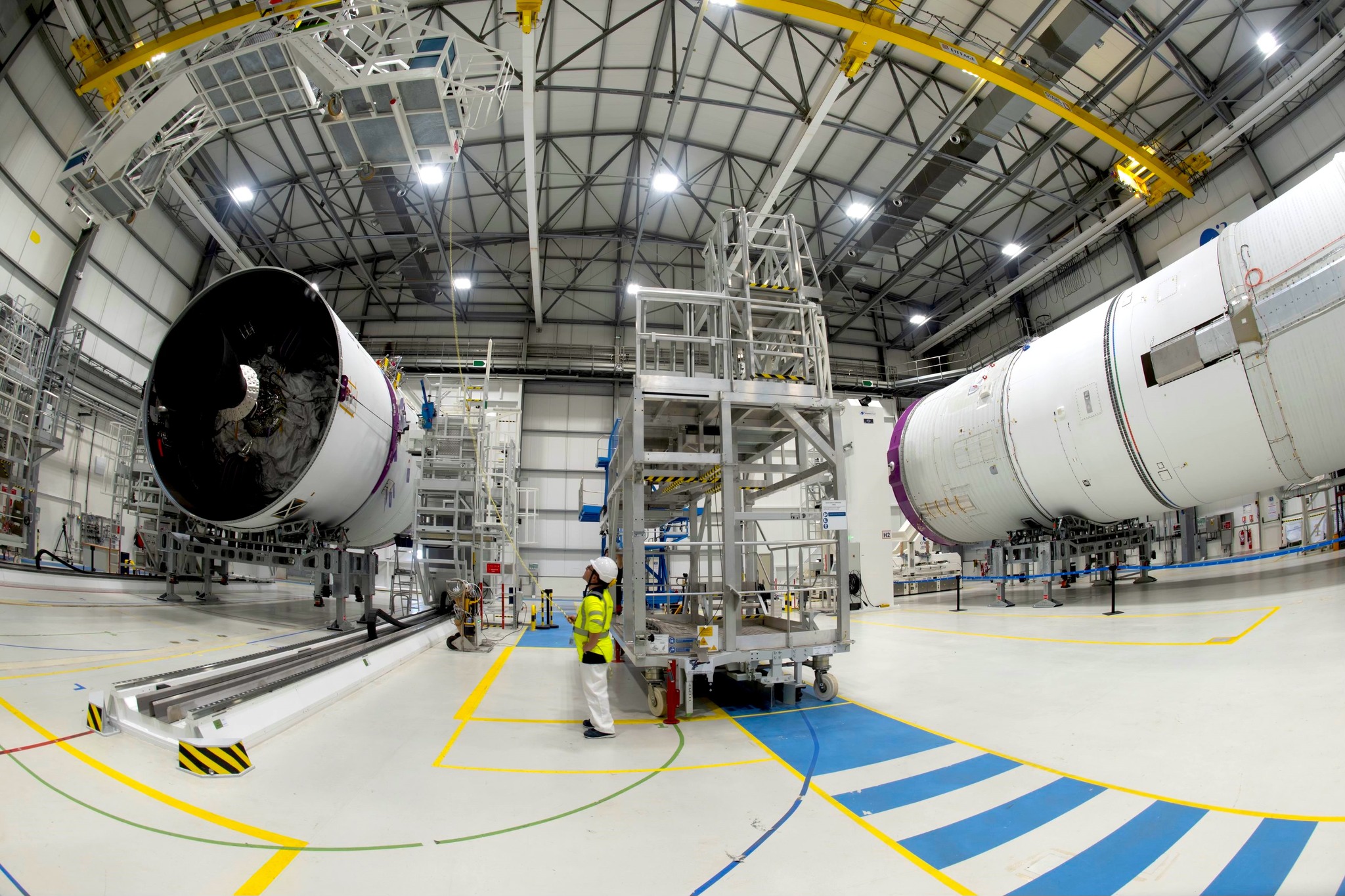

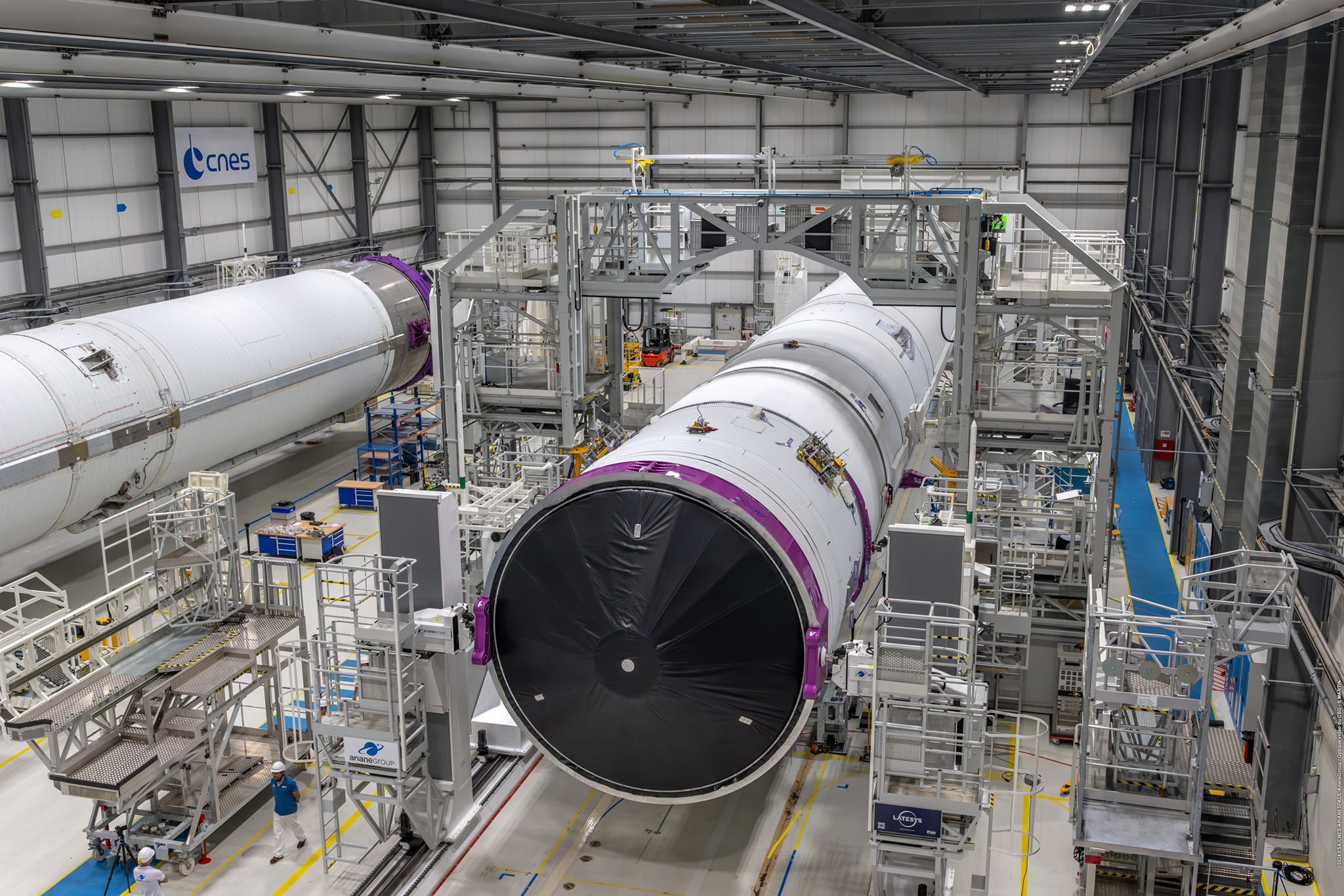

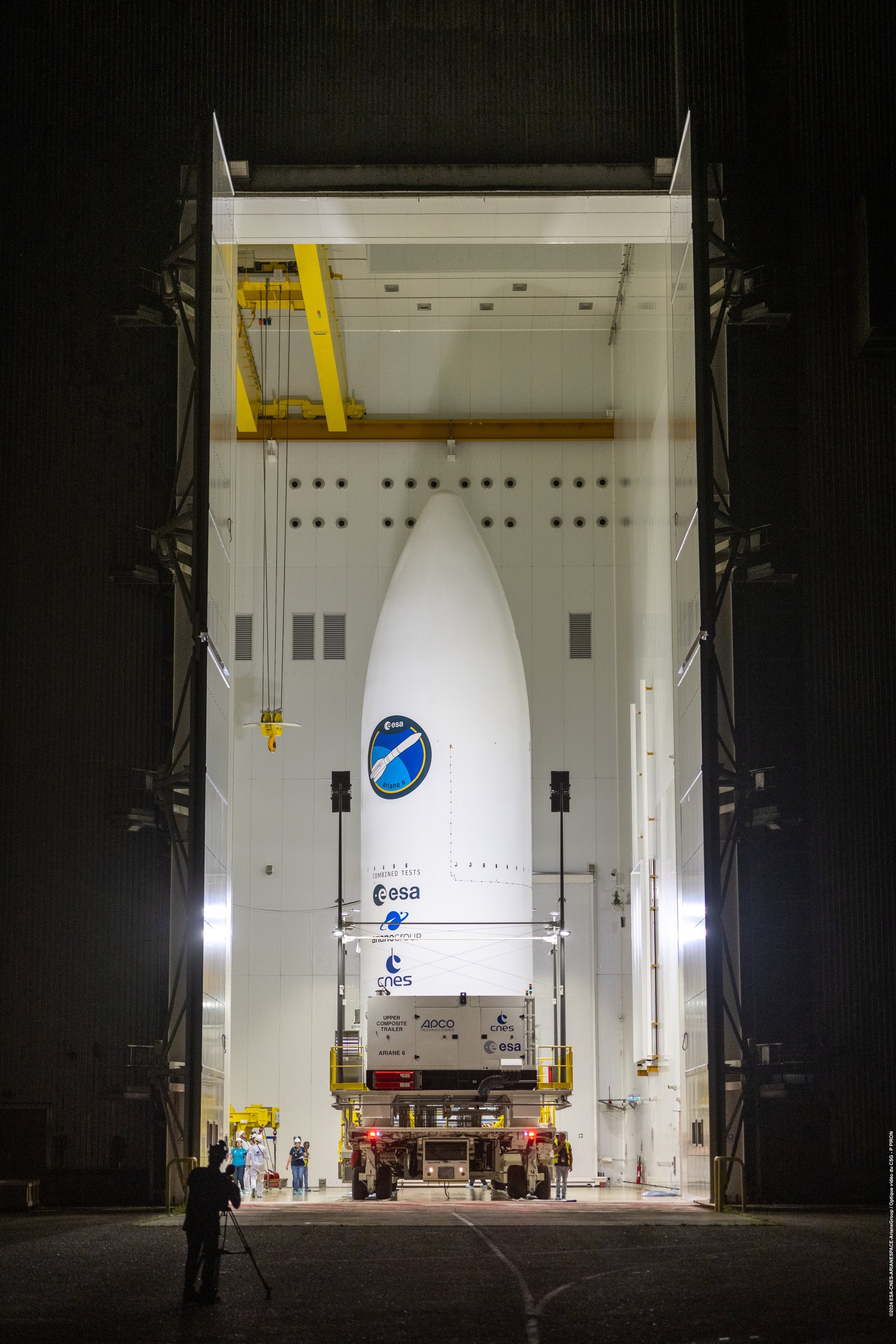

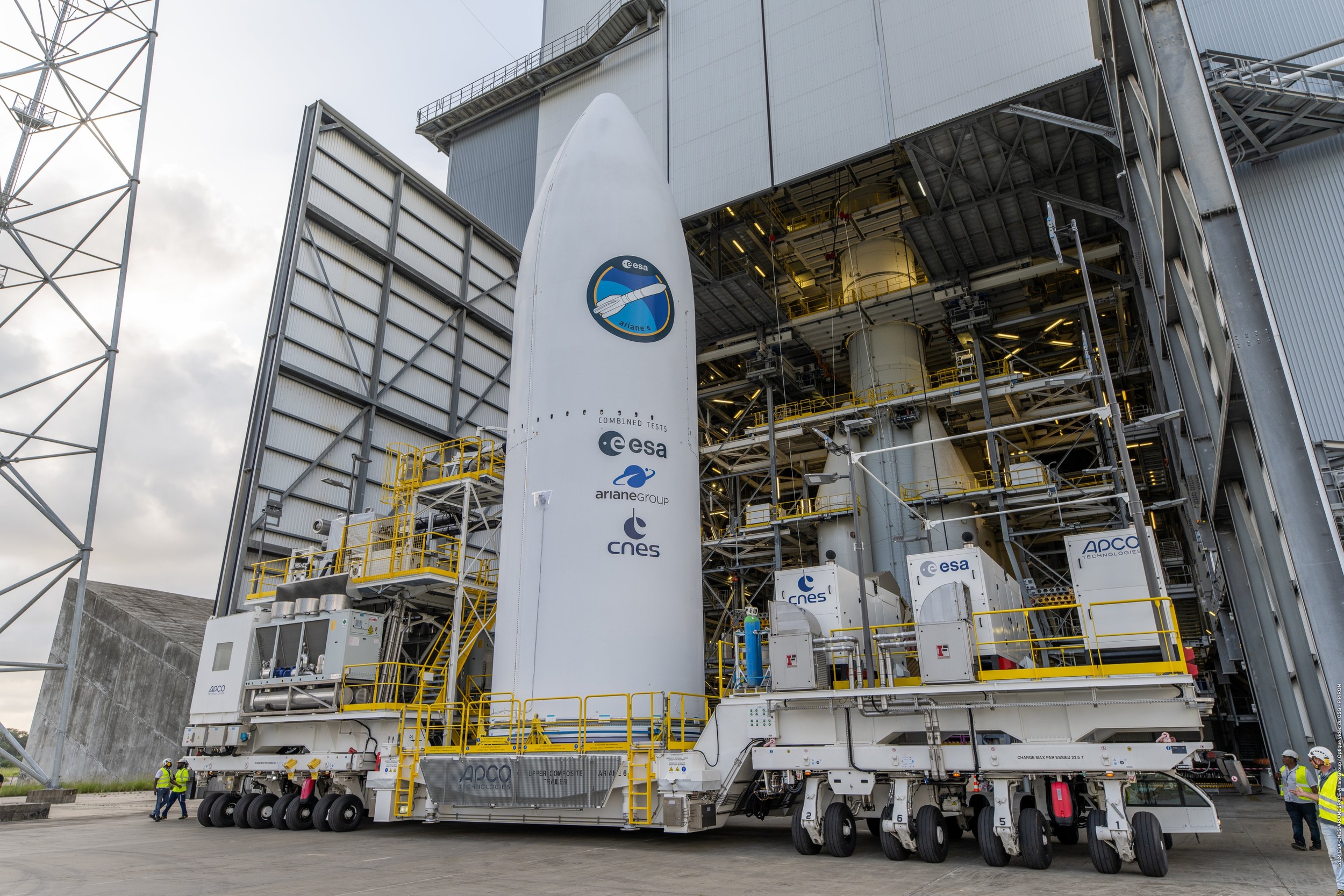

Mureaux 5 mars, sur l'ELA4 a lieu le début du démontage du lanceur qui a servit aux tests combinés. Le 9 février avait lieu le démontage du composite coiffe de la maquette Ariane 6 et son transfert vers le BAF. Ce démontage valide également la possibilité de démonter le lanceur au cas où des anomalies nécessiteraient un changement d'étage de la fusée sur le pas de tir. De plus, un « Test de démontage de charge utile factice » sera exécuté dans le Hall d'Encapsulation (HE) qui fait partie du BAF. Le 13 mars, le modèle CTM d'Ariane 6 est démonté et enlevé de l'ELA 4. Le 14, le Corps Central (LLPM et ULPM) est amené dans le BAL (à gauche). Le 15 mars, il pose avec le lanceur FM1 VA262 assemblé. L'étage CTM sera désassemblé, les étages et la coiffe (dans le BAF) renvoyés en Métropole par le navire Canopé.
|
