MIR 1986-87

Le 19 février 1986, lancement de la station MIR à l' aide d' un lanceur Proton. Elle succède à Saliout 7 toujours en orbite. Mir est prévu pour une durée de vie de 9 ans. Elle mesure 13,13 m de long pour un diamètre maximal de 4,15. D’ une masse de 20400 kg, elle offre un volume habitable de 90 m3. Placé sur une orbite à 390 km d’ altitude inclinée à 51,6°, elle tire son énergie grâce à 2 panneaux solaires long de 29 m produisant 10 kW 28,6 V (76 m2). Mir possède 2 ports d’ arrimage longitudinaux du type Soyouz et 4 de type APAS 89 androgyne pour les modules d’ extension futurs.

.

1986 corp central coupe.jpg (111784 octets)

1 Port d'amarrage avant
2 Prise du bras télémanipulateur
3 Sas
4 Cible de RV
5 Poste de communication
6 Panneau solaire orientable
7
8
9 Vélo ergonomique
10 table
11 Sas
12 cabin,e individuelle
13 Apareil de "footing"
14 Toilettes
15 Moteurs de contrôle d'attitude
16
17

Mir en russe signifie "paix". Les Soviétiques veulent ainsi souligner le caractère pacifique du projet par opposition à l'initiative de défense stratégique dite "guerre des étoiles" des Américains. (En 1988, ces derniers répliquèrent en baptisant leur future station orbitale "Freedom" ou liberté!) Mir peut également se traduire par "monde" ou "village"; des invités de tous les pays seront d'ailleurs un jour conviés à bord de ce futur village orbital...

LA STATION MIR

1ere OCCUPATION EO 1- Soyouz T 15
du 13 mars au 16 juillet 1986, Kizim et Solovyov, 73 jours.

Le 13 mars lancement de Soyouz T 15 avec à bord Kizim et Solovyov.


Le 19 mars lancement de Progress 25 qui s’ arrime à l’ arrière de la station le 21.

Le 26 avril, lancement de Progress 26.

Le 7 mai, l' équipage de Soyouz T15 se sépare de MIR et va rejoindre la station Saliout 7 qui gravite sur une autre orbite à 336/ 360 km à 3000 km de là. Leur principle tache est la raparation du système d' observation militaire Pion K et la récupération d' expériences et de matériels.

Le 21 mai lancement d' un nouveau type de Soyouz le TM 1 non habité qui s’ arrime à Mir le 23 en utilisant un nouveau type de radar le Kours. Le TM est prévu pour rester arrimer à la station 180 jours. Le vaisseau avait été testé sous l'étiquette Cosmos 1669 le 19 juillet 1985 au cours d'un vol de 40 jours.

Le 26 juin Soyouz T15 revient s’amarrer à Mir après un séjour de 51 jours amarrer à Saliout 7.

Le 6 juillet, retour de l'équipage Kizim Soloviev à bord de Soyouz TM 1 sur terre. Kizim bat le record mondial de durée dans l’ espace battant Rouymine avec 1 an.

1987

Le 18 janvier 1987 lancement de Progress 27. Il remonte l’ orbite de la station. Retombe le 23 février.

2 eme OCCUPATION EO 2-Soyouz TM 2
du 5 février au 30 juillet 1987,  Romanenko et Laveikin, 176 jours.

Le 5 février 1987 lancement de TM 2 avec à bord Romanenko et Laveikin s’ amarre à Mir.


Le 5 mars lancement de Progress 28 qui retombera le 26.

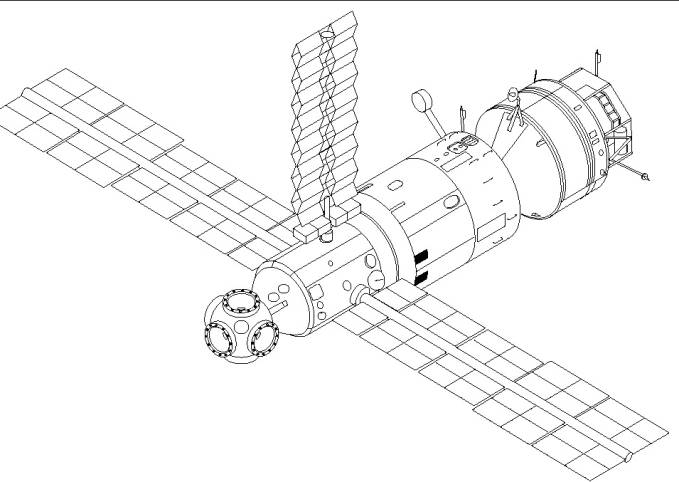

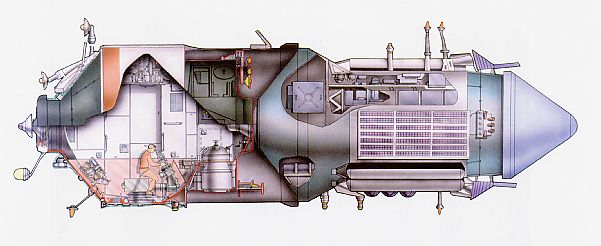

Le 30 mars, lancement par un lanceur Proton du module Kvant pesant 21 000 kg et destiné à l' astrophysique. C'est un module destiné aux recherches en astrophysique. Il permet des recherches sur les galaxies actives, les quasars et les étoiles à neutrons. Les données sont collectées par des instruments qui mesurent les spectres électromagnétiques et émissions en rayons X de ces objets. Kvant 1 mesure 6,30 mètres de long et se compose d'un laboratoire pressurisé, et d'un compartiment pour équipements non pressurisé. Il possède également des gyro-stabilisateurs qui peuvent changer l'attitude de la station sans consommer de combustible pour la propulsion.

Kvant 1 est amarré a une extrémité de Mir. Kvant 1 contient des instruments d'astrophysique, de vie à bord de de contrôle d'attitude. Le rôle de Kvant 1 est de fournir des données d'observation pour la recherche sur les galaxies actives, les quasars et les étoiles à neutrons. Ces données sont obtenues par des dispositifs qui mesurent les spectres électromagnetiques. Kvant 1 contient aussi des expériences de biotechnologie comme les études virales. Kvant 1 est divisé en un laboratoire pressurisé et un volume non-pressurisé. Le laboratoire est lui-même divisé en une zone d'instrumentation et une zone habitable. Le laboratoire non pressurisé contient des stabilisateurs de puissance.

  • Masse : 11,1 tonnes
  • Longueur : 5.8 m
  • Diamètre maximal : 4.15 m
  • Volume pressurisé : 40 m3
  • Nombre de panneaux solaires : 1
  • Surface de panneaux solaires : ?
  • Puissance fournie : 6kW

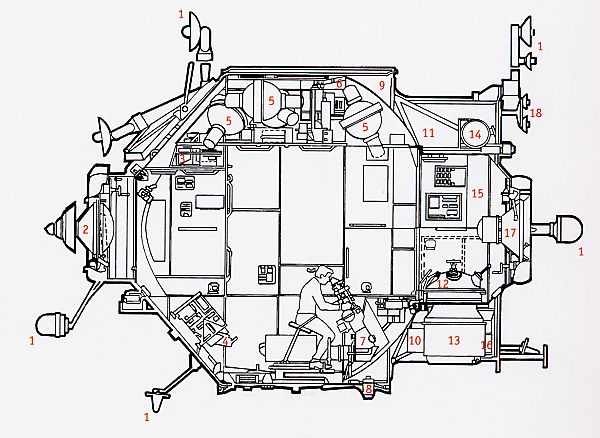

1 Phare d'amarrage et antenne IGLA
2 Port d'amarrage
3
4
5 Géodyne
6
7 Apareil photographique
8 Système optique et IR
9
10 Capteur Pulsar
11
12 Sas
13 Téléescope Glasat
14 Magnétomètre
15
16 Spectromètre Sirène
17 Port d'amarrage arrière
18 Antenne de RV Kurs

Le 5 avril, Kvant tente de s’ amarrer à l’arrière de Mir, mais la défaillance du système de guidage Igla annule l'opération à 200 m de la station. Le 9 avril, après avoir débrancher le système Igla, l'équipage guide les opérations d'approche. Kvant s'amarre à 4 h 36. Lors du serrage des deux engins, le vissage de la tige s'arrête dans les derniers millimètres. Il n'y a pas de liaison électrique et l'étanchéité n'est pas réalisée. Un objet se trouve dans le cône récepteur de MIR, Kvant est de biais.

Le 11 avril, une sortie EVA durant 3 h 40 de Romanenko et Laveikin permet d'enlever un morceau de sac obturant la sonde d' amarrage. L'amarrage se termine sans problème. Le module Kvant ajoute 10 m3 de volume à la station (130 au total) et 2 panneaux solaires supplémentaires.
Le 13 avril, le remorqueur destiné aux manoeuvre de Kavant (10 000 kg) se détache du module et retombe libérant une pièce de jonction pour vaisseau Soyouz ou Progress.

Le 23 avril lancement de Progress 29 qui s’ amarre à Kvant. L' équipage réalise la première manœuvre de pompage de carburant vers la station. Progress retombera 11 mai.

Le 21 mai lancement de Progress 30, il apporte de nouveau panneau solaire  pour Mir.

Le 12 et 16 juin deux EVA, 2 h et 3 h 15 permet à Romanenko et Laveikin d' installer le panneau solaire. Ces panneaux de 10,6 m de long ajoute 22 m2 de surface faisant passer l’ énergie disponible à bord à 11,4 kW.





Le 22 juillet lancement de Soyouz TM 3 avec à bord Alexandrov, Viktorenkoe et le cosmonaute Syrien Mohammed Faris qui s’ amarre à Mir le 24.


Le cosmonaute Laveikin doit redescendre sur terre prématurément, il souffre d'un problème cardiaque. Lors de sa sortie dans l'espace en juin, le cosmonaute a cru que son scaphandre s'était percé alors qu'en fait le système de régulation interne de la pression est momentanément tombé en panne. Conséquence, il fut si effrayé que son coeur se contracta anormalement. Romanenkov reste à bord de Mir, Alexandrov remplaçant Laveikin. L’équipage de TM 3 redescend sur terre avec le vaisseau TM 2 laissant un vaisseau neuf  sur la station.
Le 30 juillet le TM 3 passe à l’ avant de MIR.

Le 5 août, lancement de Progress 31 qui retombe le 21 septembre.

Le 23 novembre lancement de Progress 33 qui retombera le 19 décembre.

3 eme OCCUPATION EO 3-Soyouz TM 4
du 21 décembre 1987 au 21 décembre 1988, Titov et Manarov, 365 jours.

Le 21 décembre 1987 lancement de Soyouz TM 4 avec à bord Titov, Levtchenko et Manarov qui s' amarre le 23 à MIR.


Le 29 décembre Vittorenko, Romanenko et Alexandrov redescendent sur terre avec TM 3. Romanenko est resté 431 jours en orbite, Kizim, 375 jours, Soloviev et Rouimine, 362 jours, Liakhov (325 jours) et Alexandrov 310 jours.
Le 30 décembre TM 4 passe à l’ arrière de Mir.

MIR 1988-90
