La table de lancement AR 5 est totalement
mobile puisque la préparation du lanceur se déroule sur trois zones distinctes
et éloignées les unes des autres. De part sa conception, elle est capable
d'aller en zone de lancement et procéder au décollage en moins de 48 heures.
En conséquence, elle intègre à l'intérieur toutes les interfaces bord sol.

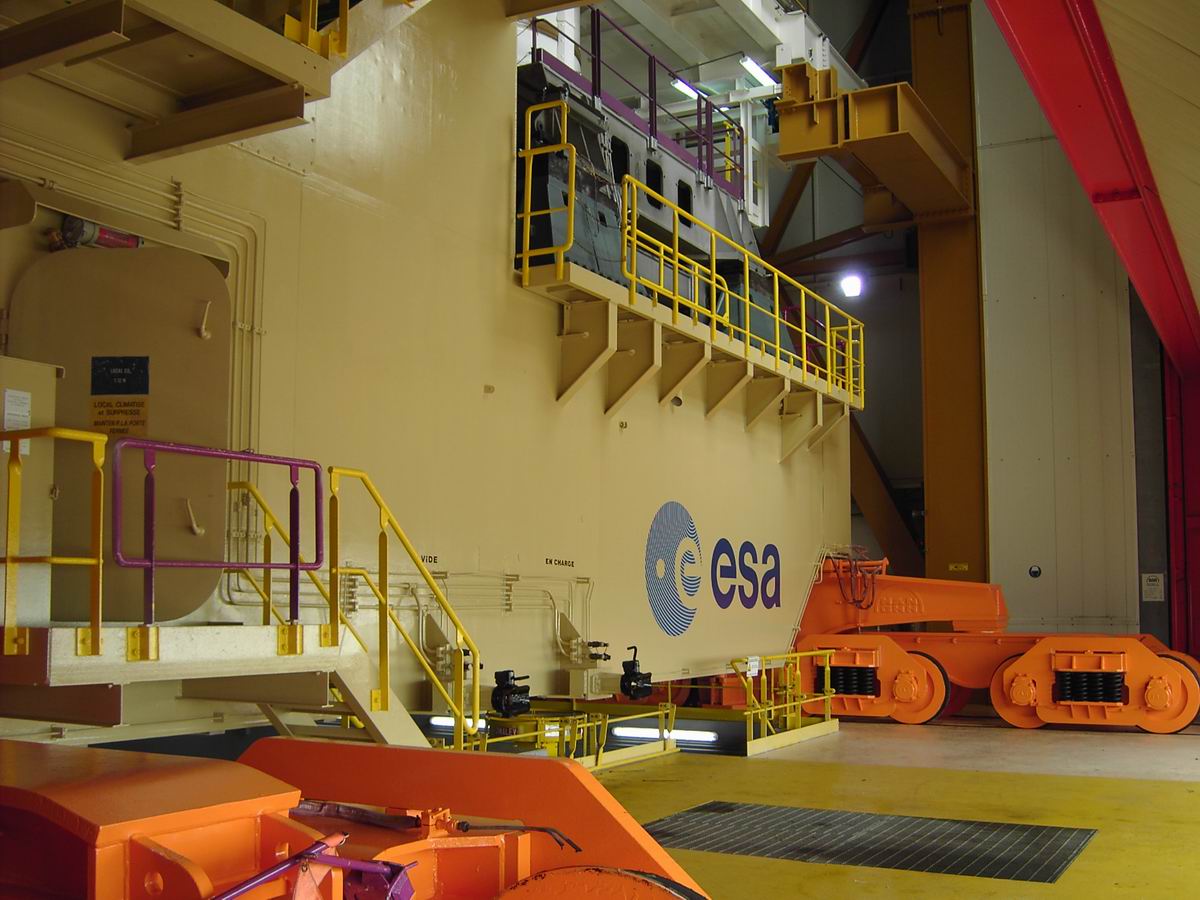

Lorsque le lanceur arrive au BIL, le bâtiment d'intégration lanceur, il est
immédiatement raccordé sur la table et ces raccordements sont définitifs,
contrairement au concept précédent d'Ariane 4. A chaque étape, BAF et ZL, la
table reste raccordée au sol
La table renferme toutes les fonctions allant de l'énergie à
l'informatique en passant par la climatisation, l'éclairage, les systèmes
d'alarme, la vidéo. La table sert a supporter le lanceur et est capable de
résister au flammes du décollage protégeant ainsi l'ensemble des systèmes
embarqués. La table est une structure blindée, comme ses portes qui sont
cadenassées pour le lancement afin d'éviter une éventuelle ouverture au moment
du décollage à cause des vibrations. A l'intérieur se trouvent des
compartiments, appelés des locaux techniques qui accueillent les fluides, le
contrôle de commande, l'énergie, la climatisation nécessaire au lanceur depuis
le BIL jusqu'en ZL. certains locaux techniques sont climatisés, ou pressurisés
ou placés sous gaz inerte à l'azote afin de prévenir toute inflammation
accidentelle. Comme les autres bâtiments du centre, la table est sous contrôle
permanent, détection incendie, extinction d'incendie, contrôle d'oxygène et
alarmes diverses.
La table embarque et assure les liaisons fluides vitales pour le lanceur, comme
les lignes d'ergols de remplissage (H2, O2 et He) composés d'une double
enveloppe sous vide assurant le maintenant en température des ergols
cryogéniques et les lignes gaz (He et n2) pour la pressurisation et
dépressurisation, reliés aux réservoirs. Elle assure aussi les fonctions
électriques et de commande comme celle de sécurité (détection de gaz ou
incendie, extinction de feu, inertage des locaux.
La table embarque enfin différents moyens de communication, comme les liaisons
de télémesure et de télécommunication, les équipements vidéo, optiques pour
l'analyse du lancement. Le client peut à tout moment dialoguer avec son
satellite dans la coiffe grâce à une liaison optique qui suit la table lors de
ces déplacements.

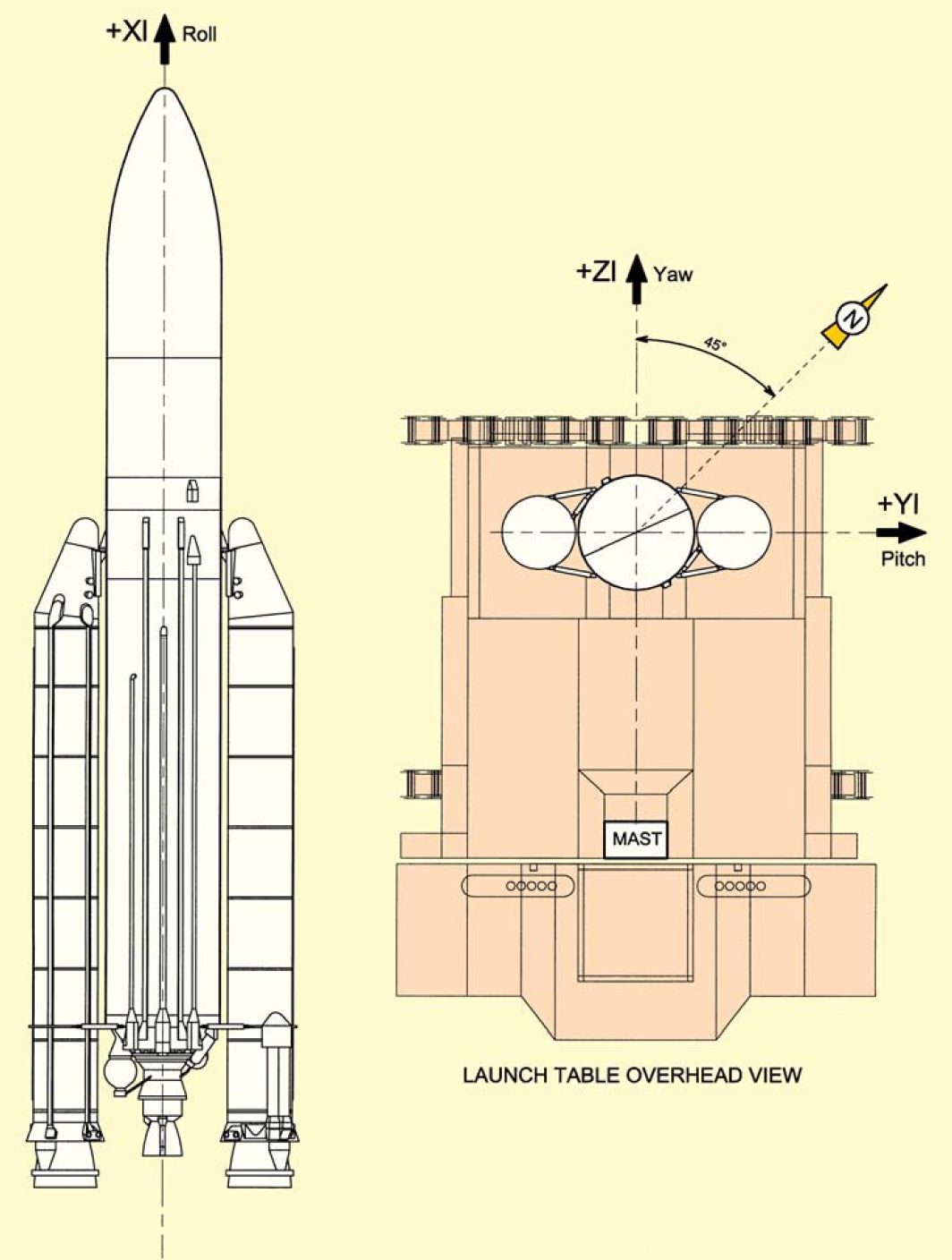

La table AR 5 est une énorme structure métallique
posée sur boggies de chemin de fer. La base mesure 25,5 mètres sur 20,9 mètres
pour 5 m de hauteur. Sa masse à vide est de 870 tonnes (1715 avec le lanceur
rempli).

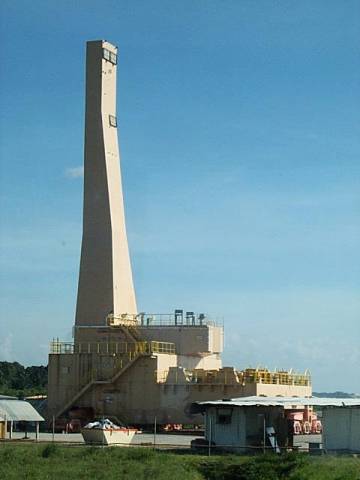

Elle est équipée d'un
mât ombilical de 58 m de haut composé de deux parties qui abrite toutes les
installations nécessaires à l'alimentation (fluide et électrique) et au
contrôle du lanceur. Elle
comporte trois niveaux : un premier pour l’interface fluidique, un second
pour les fonctions de contrôle / commande, et un troisième pour les ressources
de puissance et de conditionnement d’air.
Un système hydraulique assure les mouvements de levage et de descente de
la table.
|
|
|
A l'intérieur de la table, on
trouve donc:
_ l'ensemble des systèmes
fluides pour les remplissages en hydrogène et oxygène liquide de l'étage EPC
et la mise en froid du moteur Vulcain;

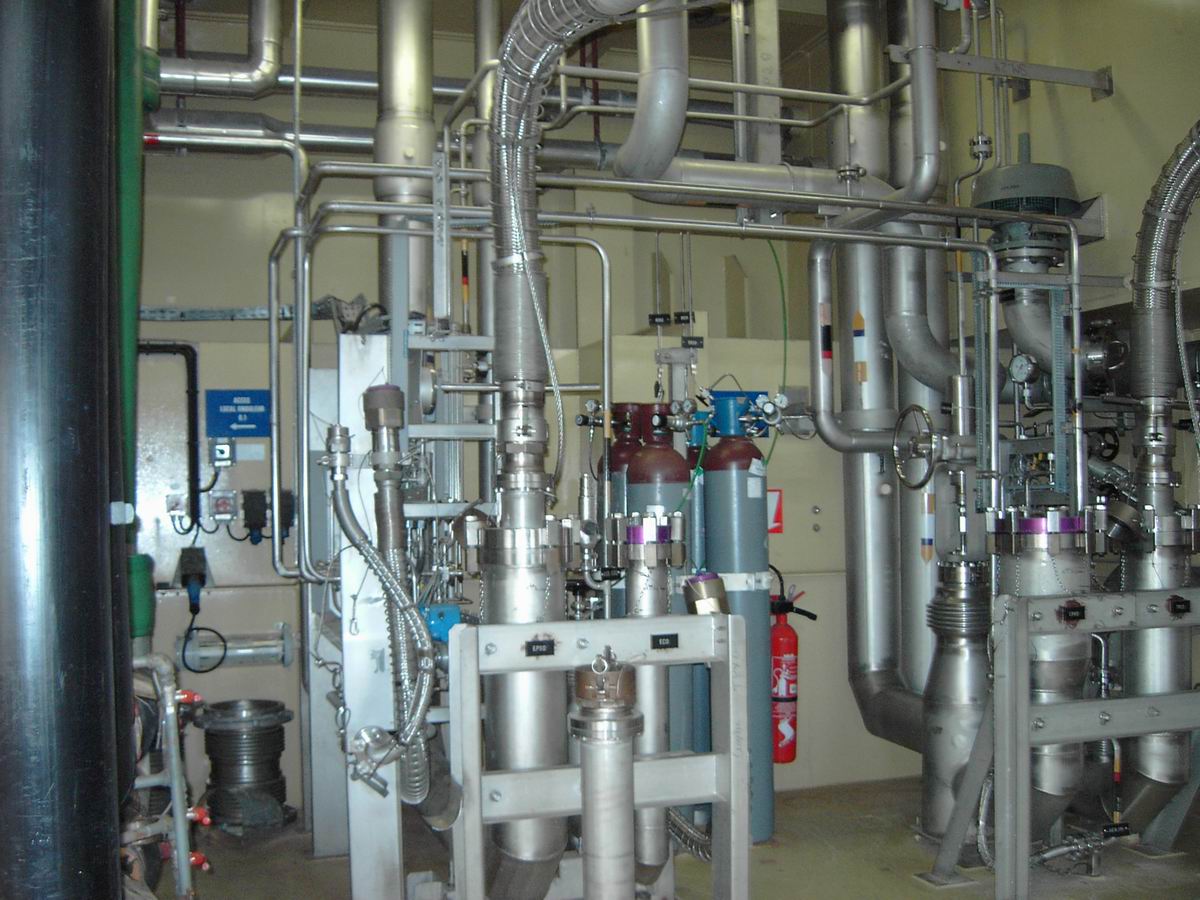

Plomberie de la table de lancement
à l'arrière,

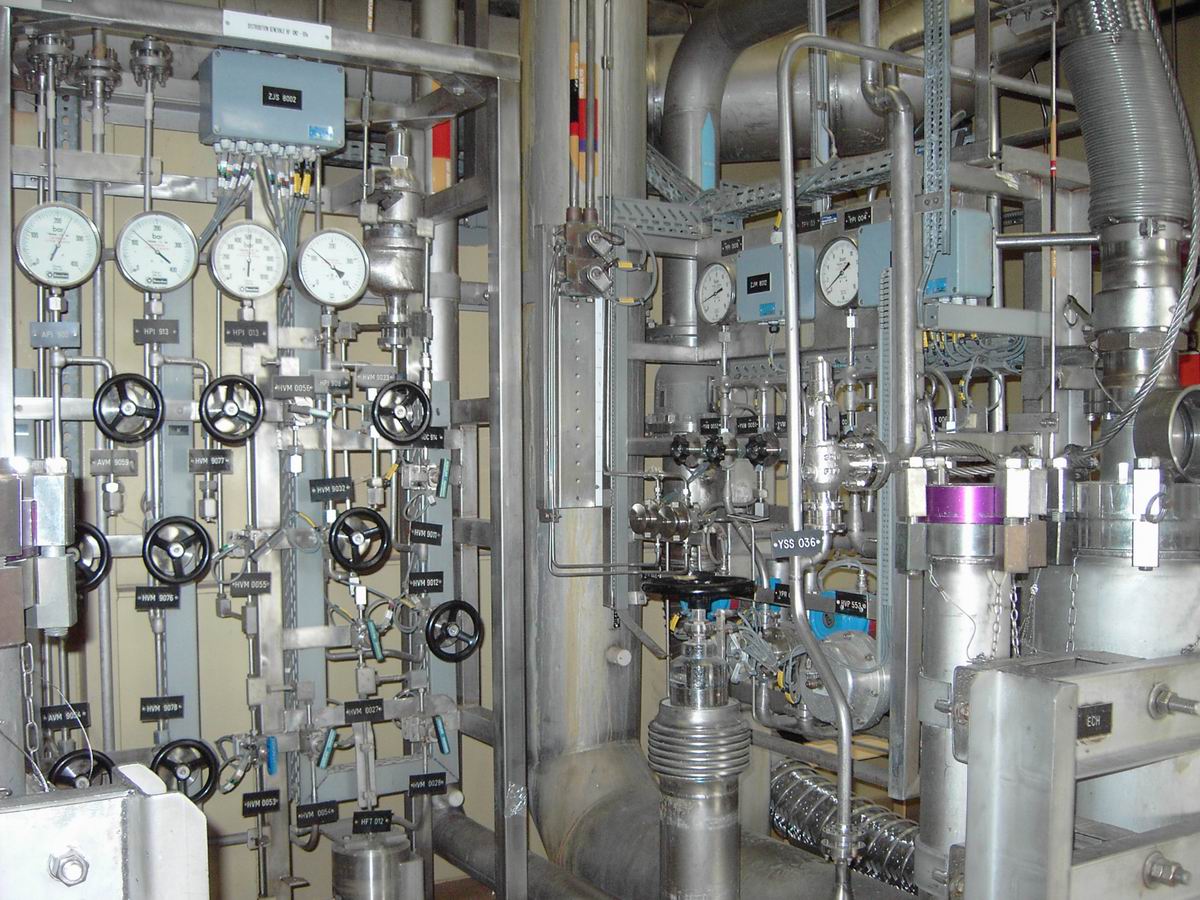

les liaisons LBS H2 et O2 et vue de l'intérieur

_ les interfaces des systèmes
de contrôle commande CCO et CCX permettant de communiquer avec les unités
centrales qui se trouvent au CDL 3, ainsi qu'avec le lanceur et les interfaces
process;
_ les baies clients, fournies
par Arianespace et remplies par le client satellite, permettant de communiquer
avec le satellite installé sous la coiffe;

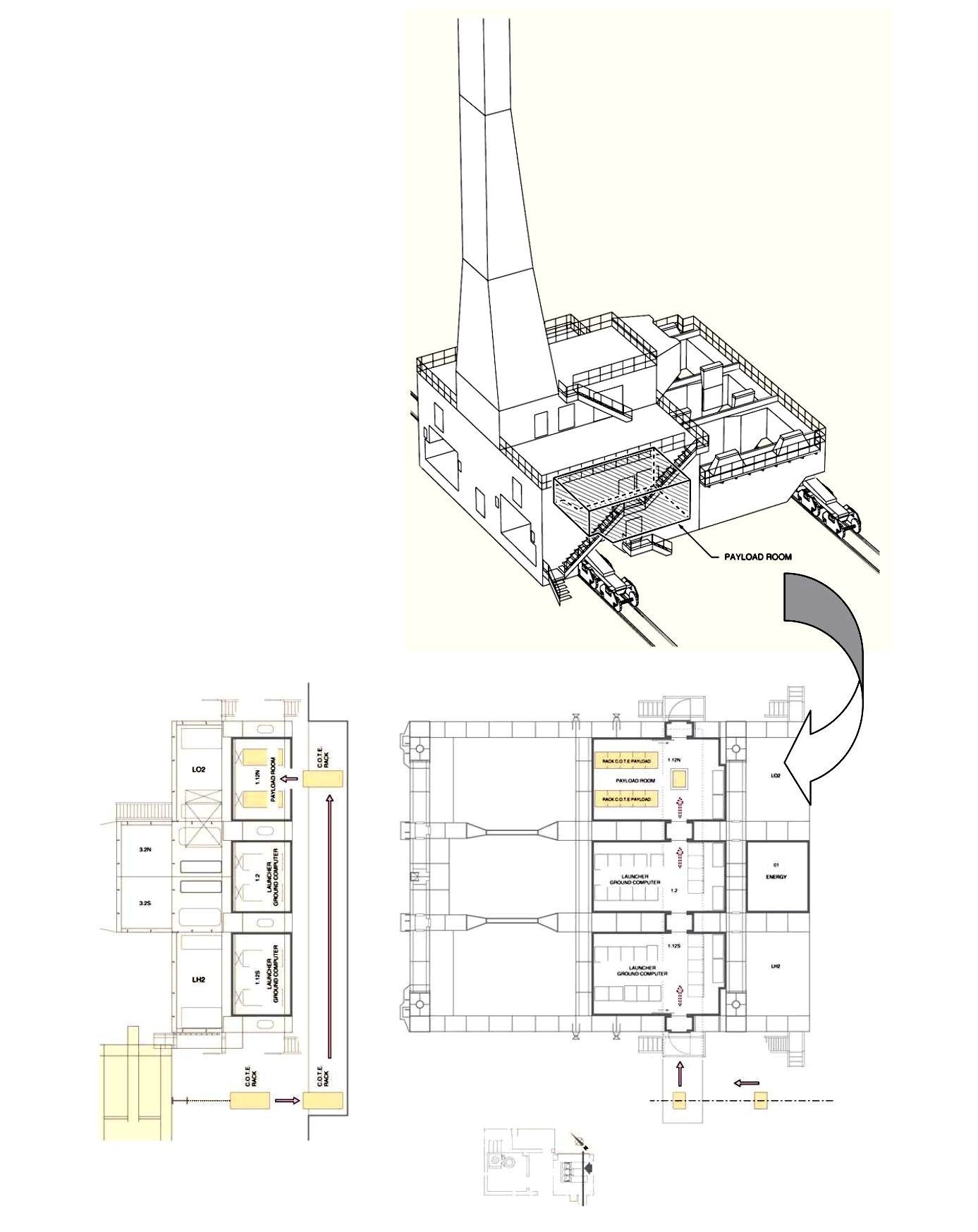

La salle
charges utiles, "payload room" dans la table, du coté des liaisons LOX
permet d'accueillir
4 slots de rack 19 pouces antisismique pour chaque clients, appelé le COTE
Check-Out Terminal Equipment.
La mise en place de ses baies clients dans la table A5 se fait à la
verticale au BAF à partir de la fosse sous table avec un palan dans le local
baie, au travers d'une porte de 1m sur 80 cm, Pour pouvoir évacuer les
baies clients au plus tôt afin qu'ils puissent repartir le plus rapidement
possible, Arianespace a fait développer un outillage pour les sortir en zone
de lancement à l'horizontal par la porte latérale,
1,7 m sur 1, celle du personnel,
ce qui a permis le retour anticipé d'une partie des équipes clients au moins
2 jours plus tôt.
Les équipements installés dans le COTE sont qualifiés pour supporter
des niveaux acoustiques de 137 dB. |
|
_ les systèmes courant
faibles pour l'alimentation en énergie et climatisation, mais également pour
les systèmes de détection incendie, anoxie et autres systèmes de sécurité;
_ les systèmes AMEF, allumeur
de mise en froid, système pyrotechnique utiliser pour enflammer, en sortie de
moteur, l'hydrogène ayant servit à la mise en froid du Vulcain.
|
|
Au
moment du démarrage du moteur, il faut que tous ces organes soient à
la bonne température pour ne pas subir de choc thermique quand les
ergols (22° K pour l'Hydrogène, 90° K pour l'Oxygène) circuleront. Pour
cela, on fait circuler dans tous les organes à refroidir, notamment les
roulements, la chambre, les vannes, de l'hydrogène liquide dans des
petits canaux ad-hoc extrêmement complexes. |
Cet
Hydrogène se réchauffe et sort du moteur à l'état gazeux, avec un
risque d'accumulation sous le moteur. Pour éviter cela, on le brûle

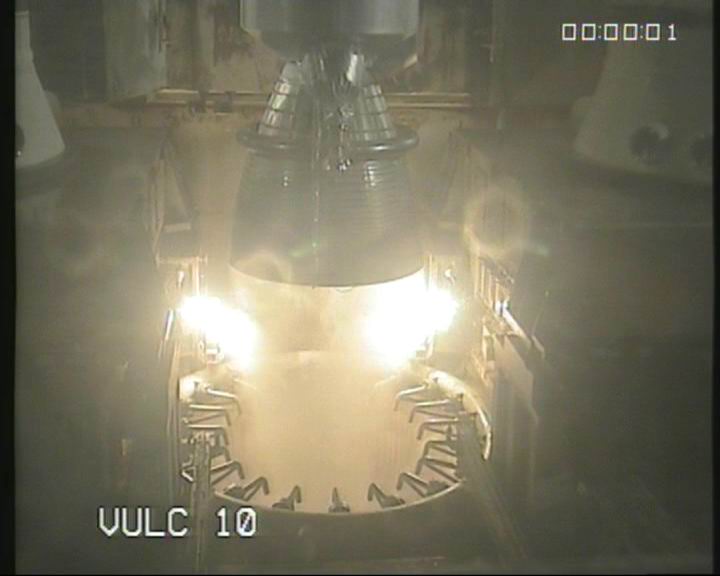

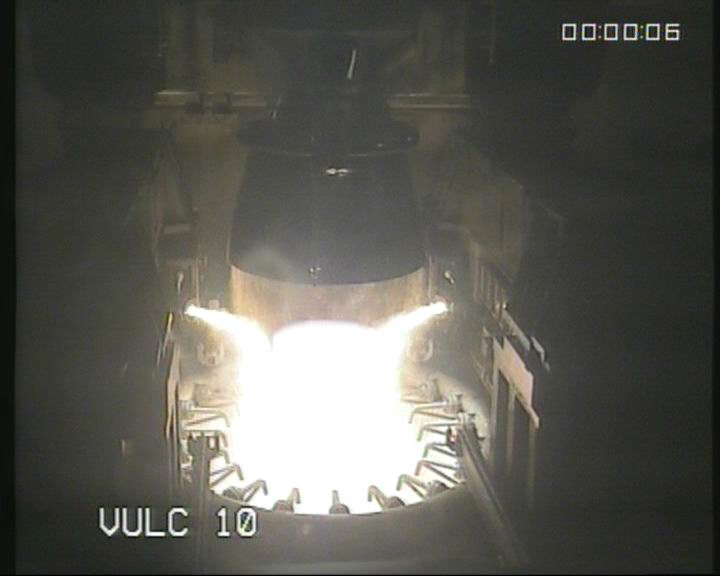

via ces deux torchères, les AMEF, petits blocs de poudre allumés dès la mise en
froid finale. Le système
est complété par le "tore-azote" qui aspire les flammes générées par
le brûlage de l'hydrogène, vers le carneau pour éviter qu'elles ne remontent
le long du lanceur. |
Dans le mat de la table, sont
également installés:
_ les systèmes de ventilation
lanceur par air froid et sec , notamment pour la jupe avant de l'EPC, la JAVE et la charge utile;
_ les interfaces clients,
constituées par de très nombreux câbles;
_les systèmes de largage et
de pendulage des ombilicaux et leurs contrepoids;
_les systèmes permettant
d'ouvrier et de fermer les bras cryogéniques enfermés dans deux nouveaux

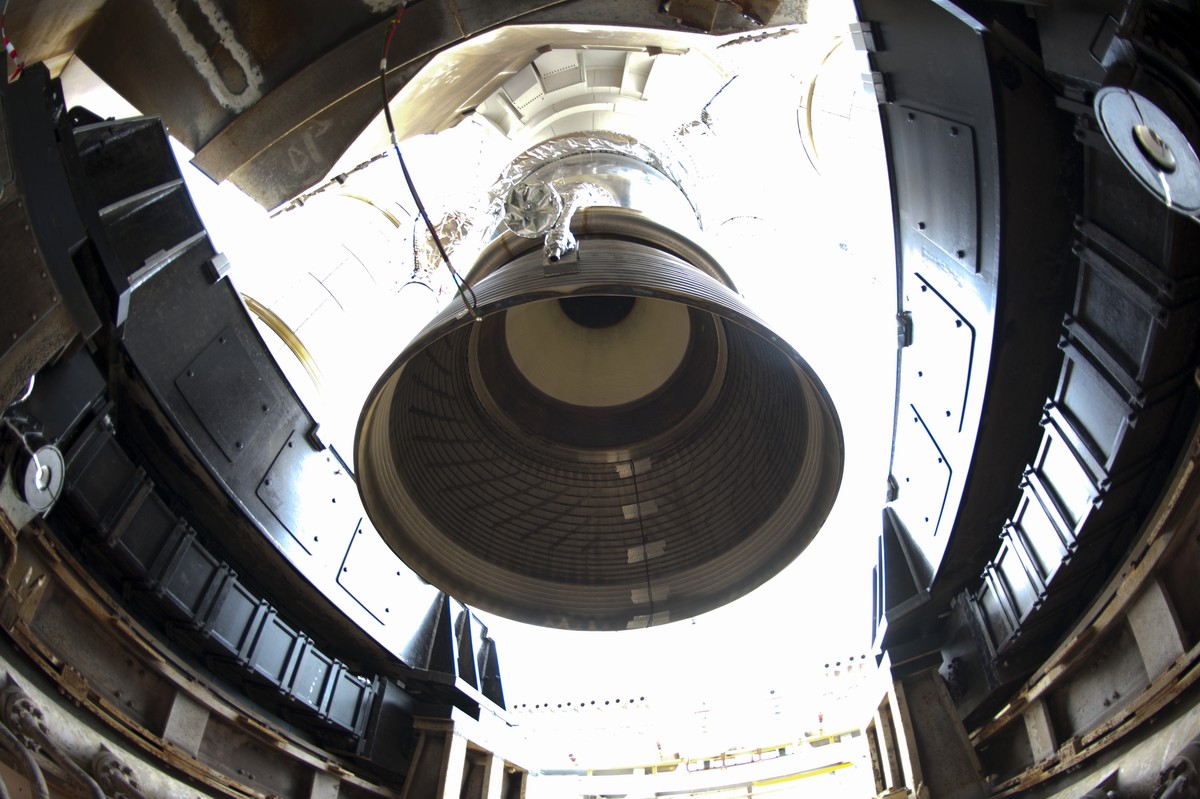

caissons situés de chaque coté du mat;

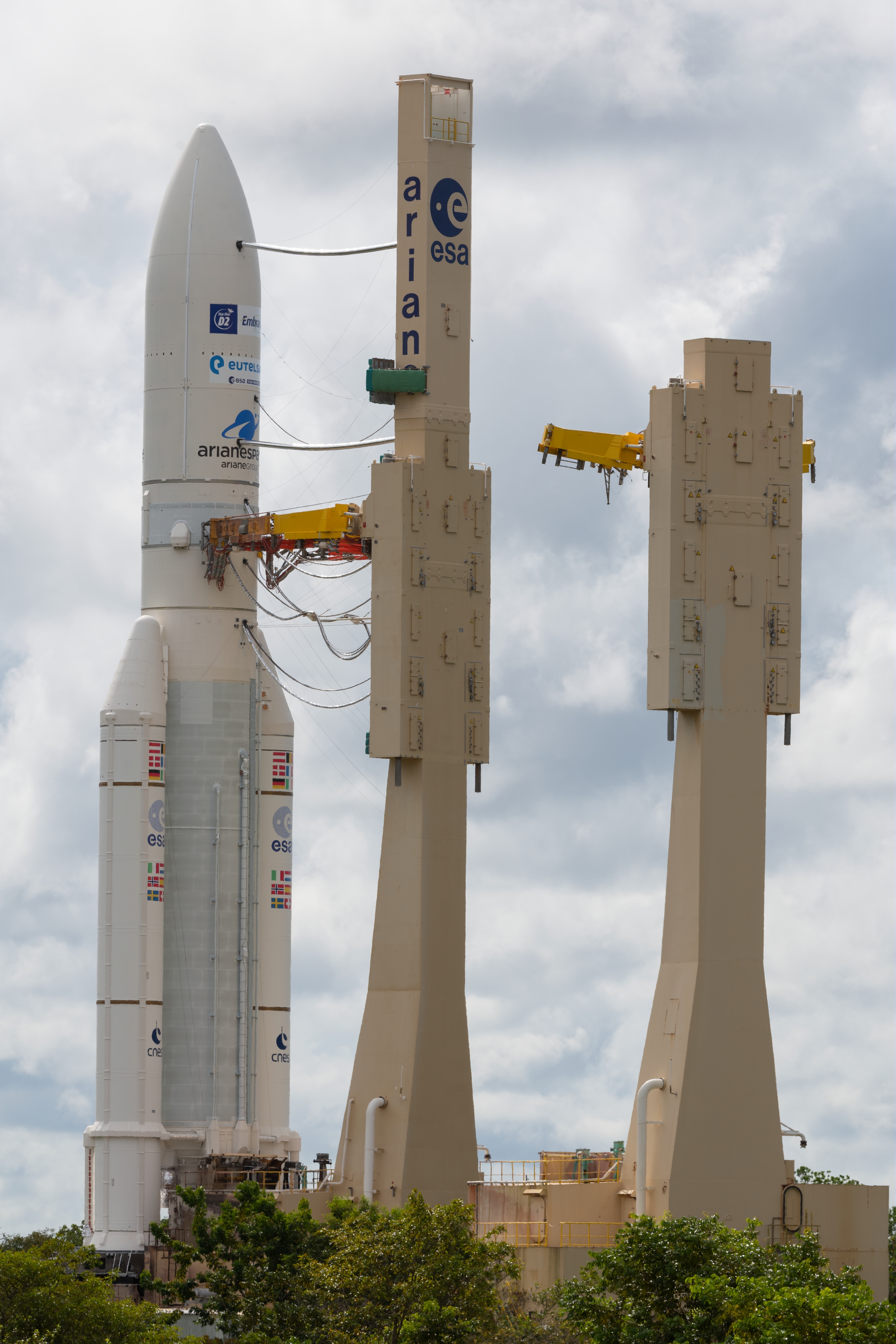

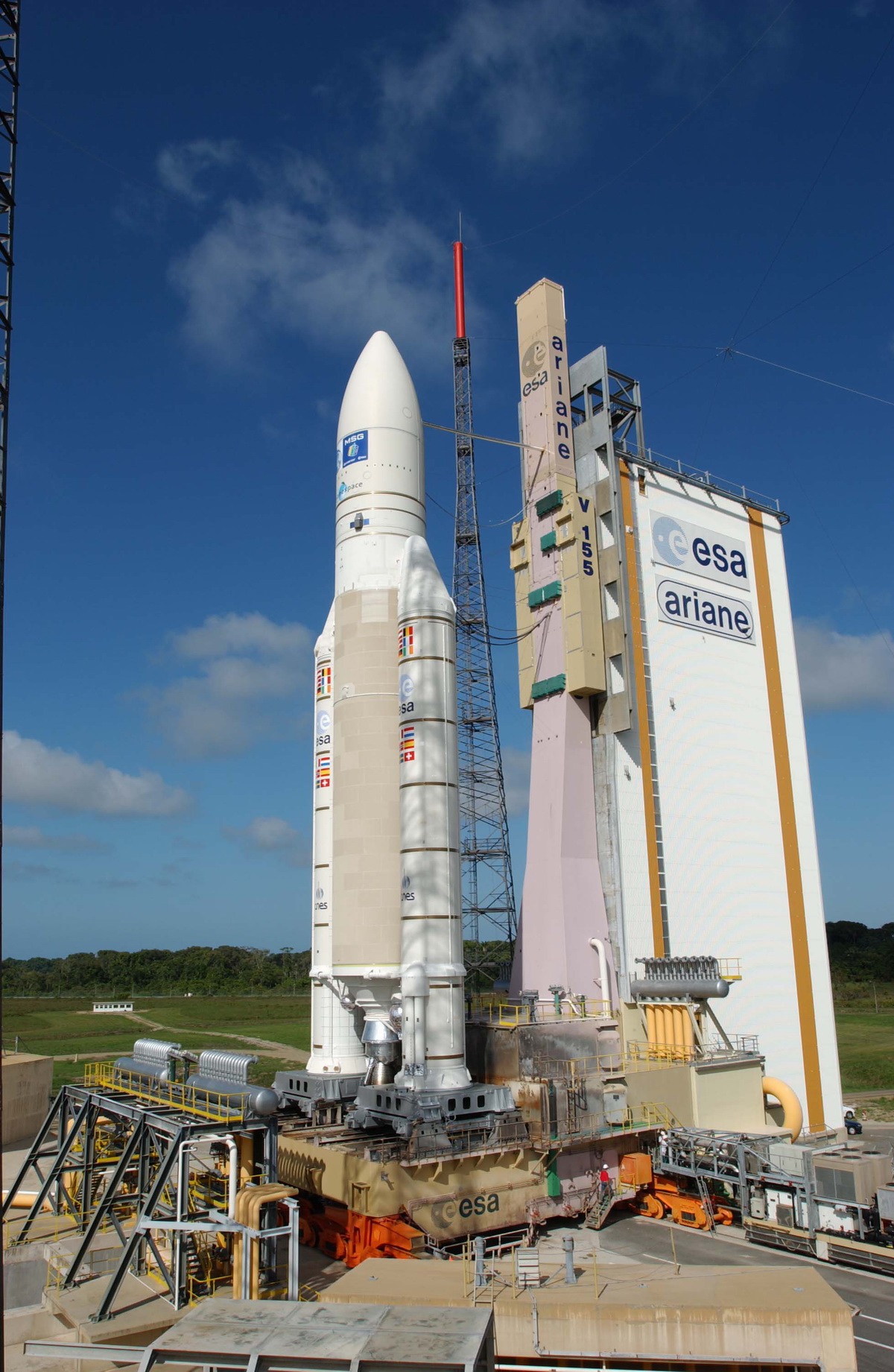

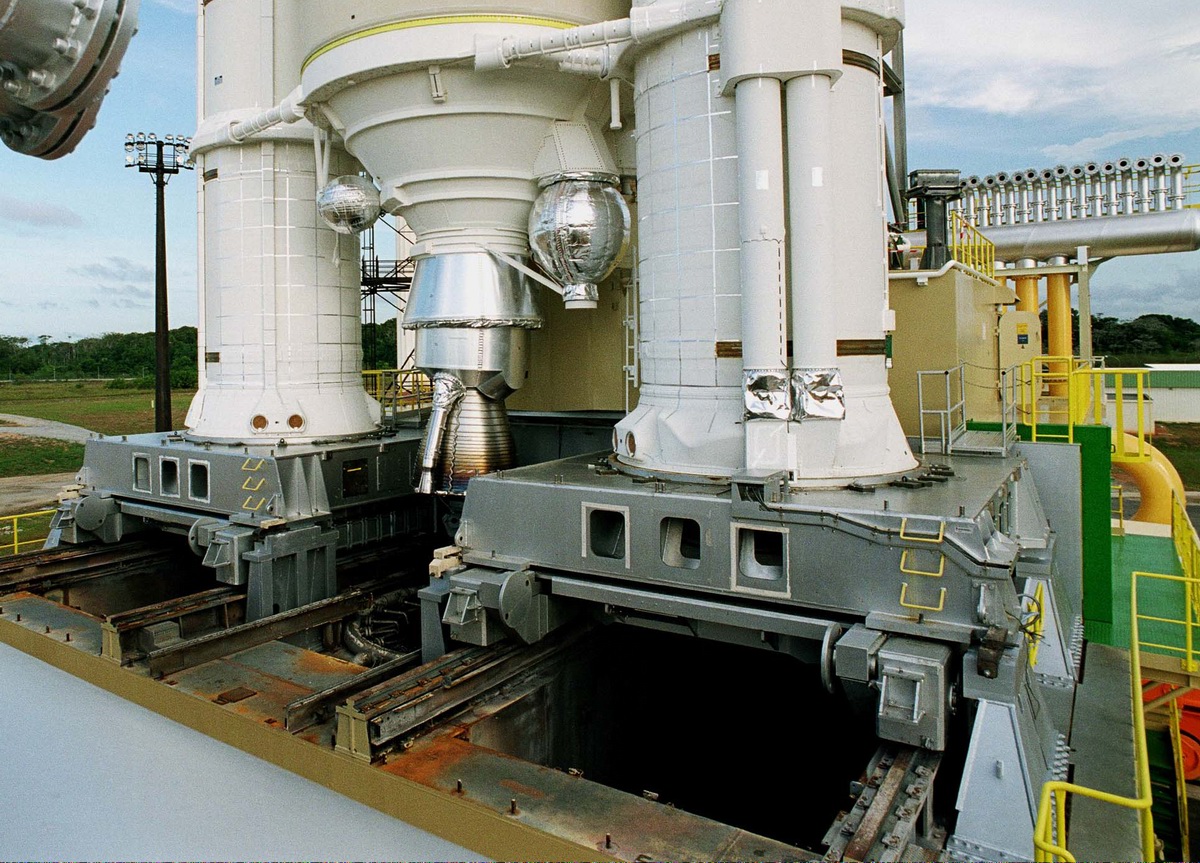

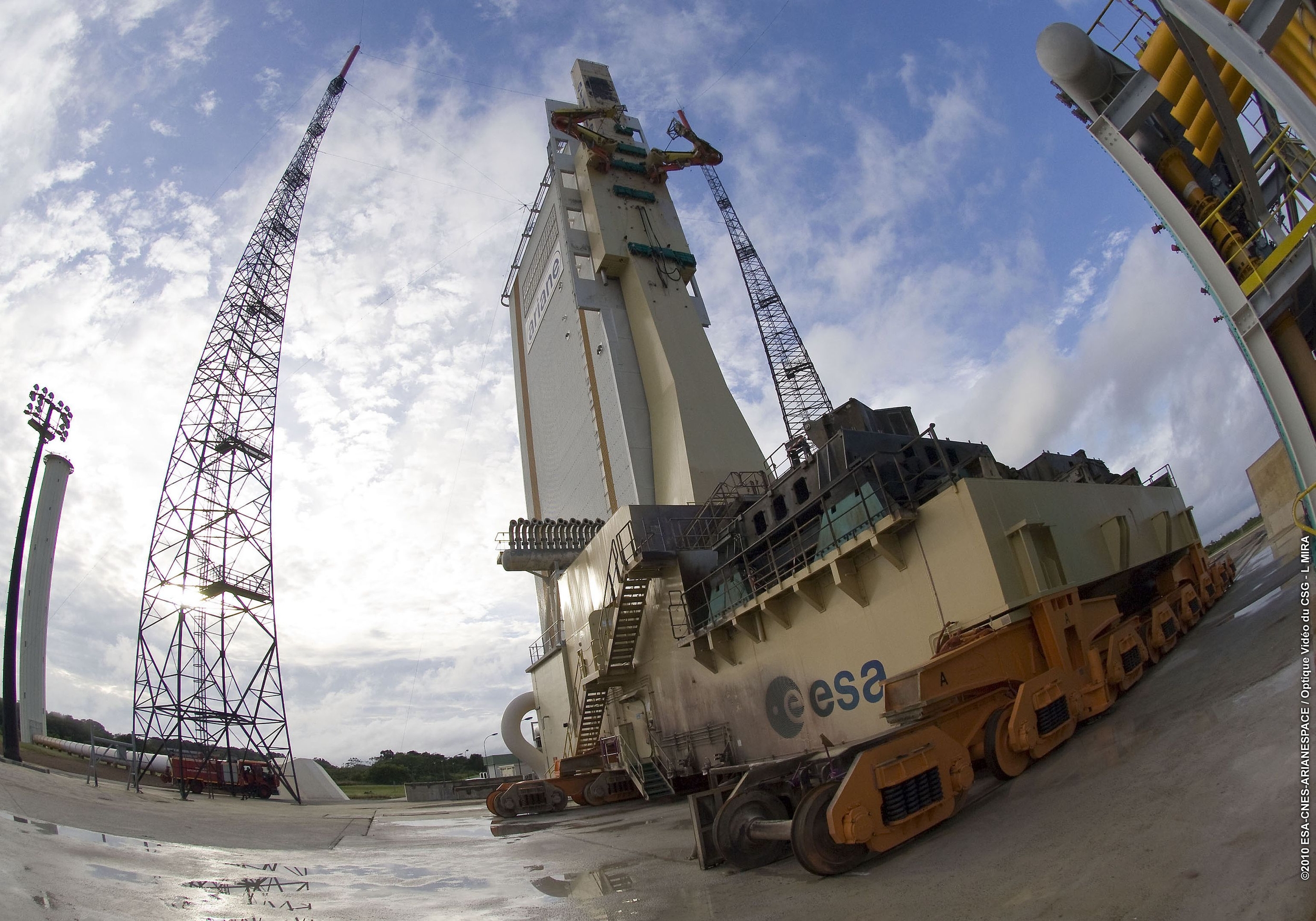

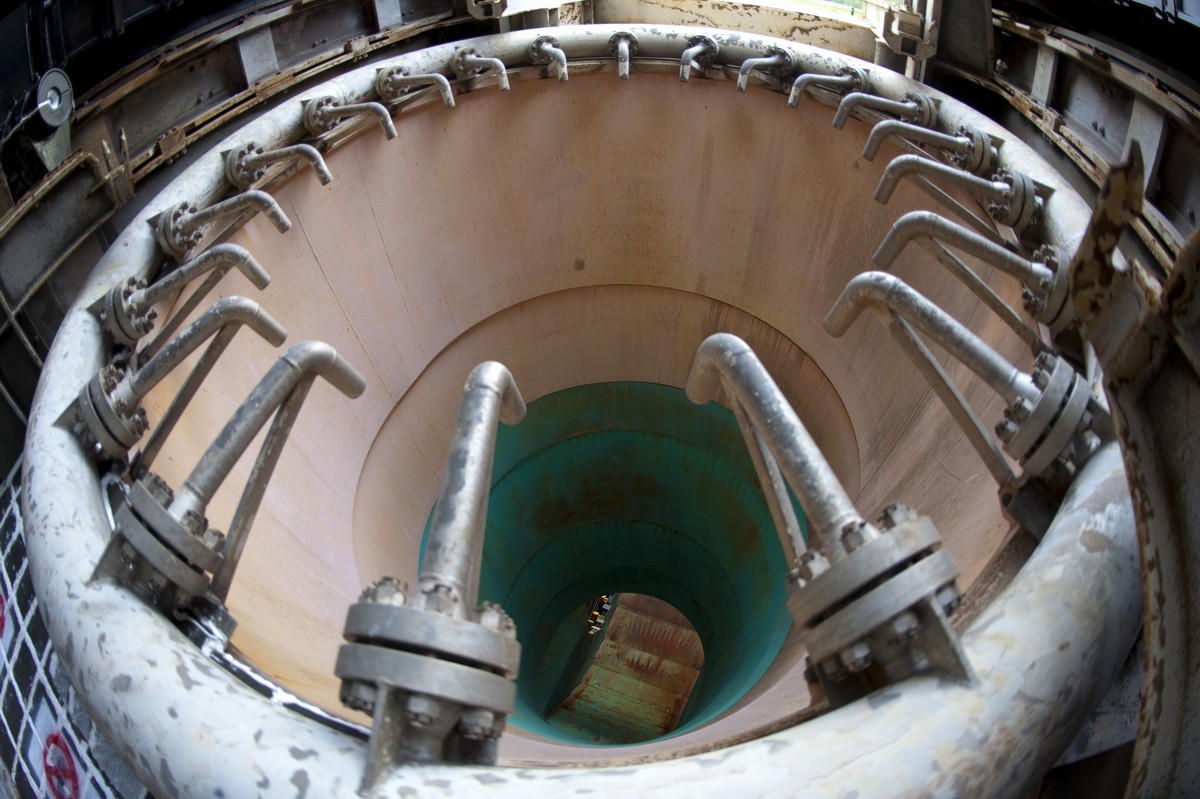

Ariane 5 sur sa table. La

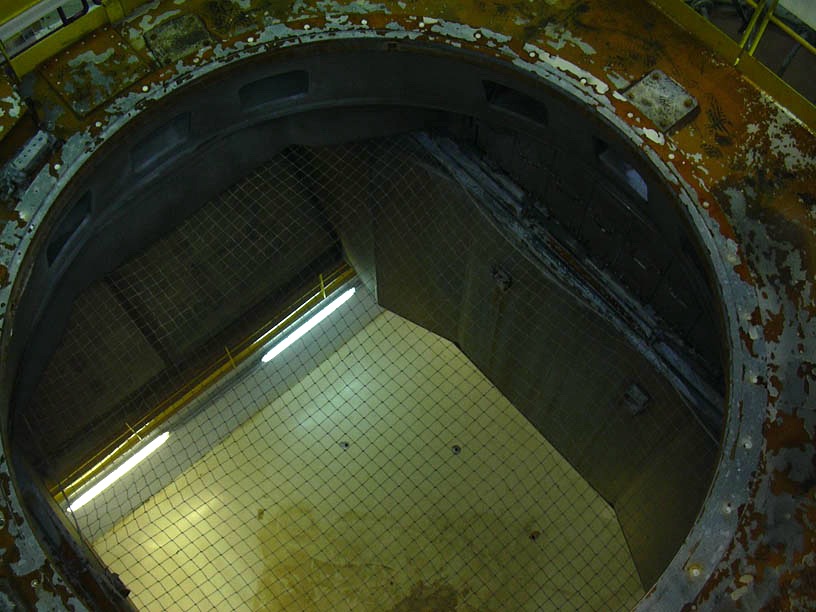

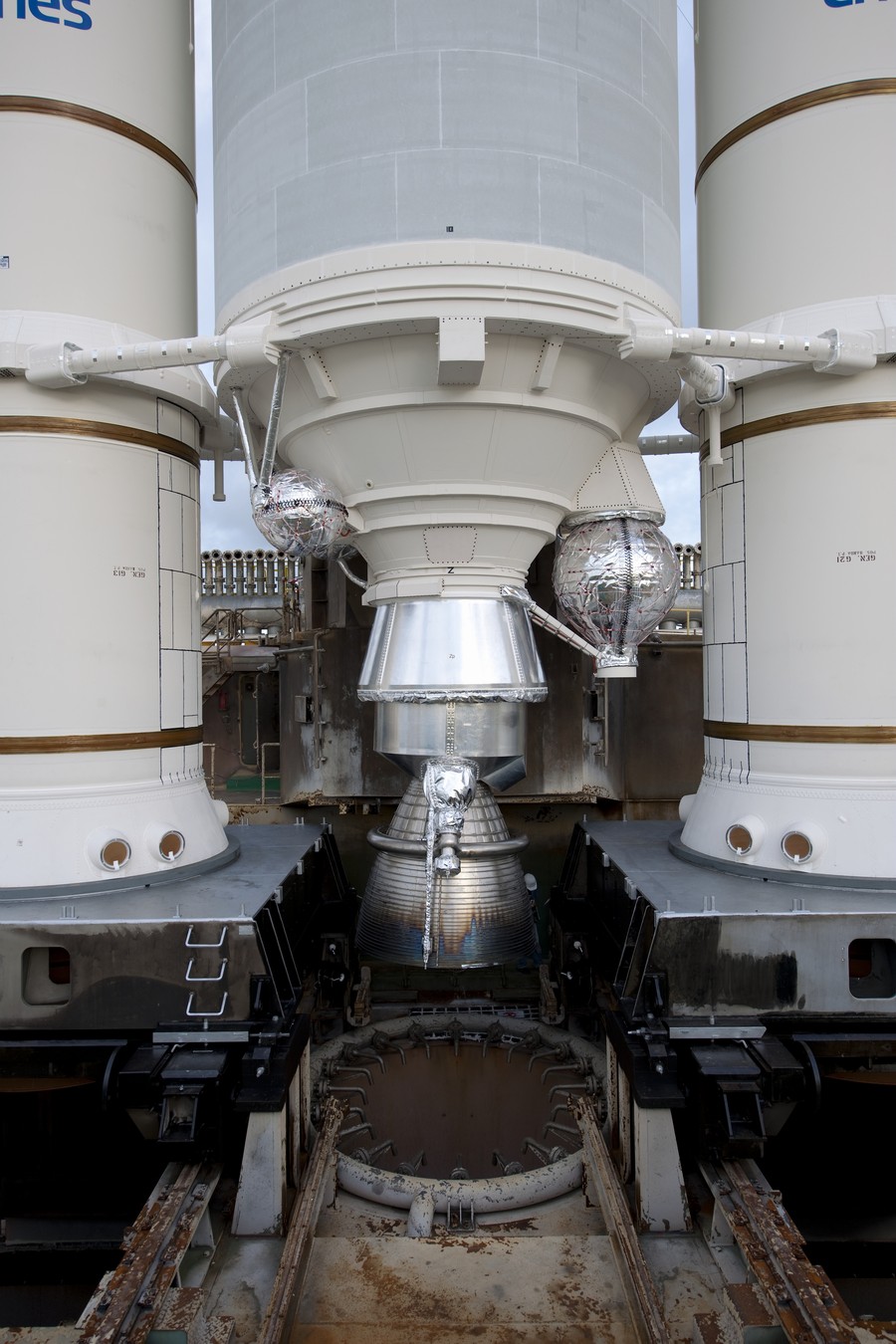

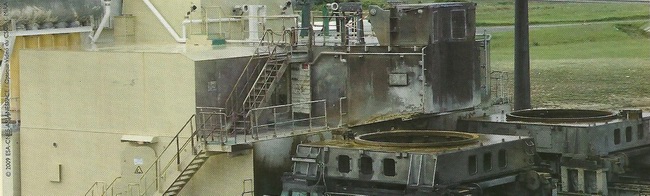

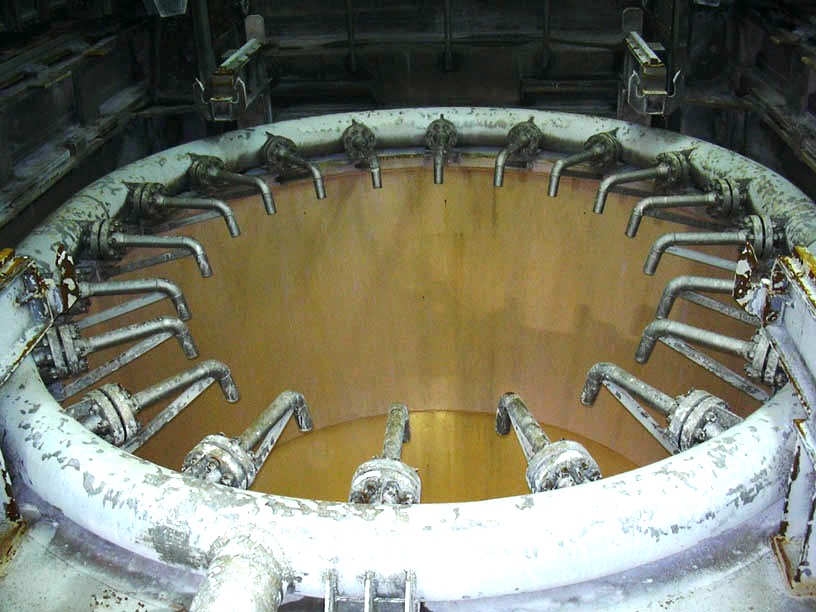

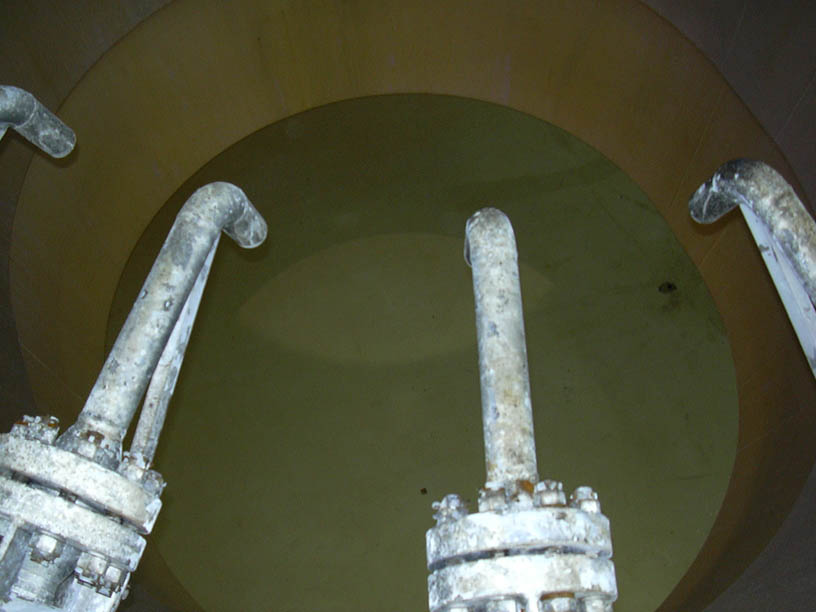

fosse d'évacuation des gaz du moteur Vulcain.
Détail des pipettes du système d'aspiration de l'azote et du divergeant
Vulcain, baptisé la "queue de langouste".

Les deux EAP sont posés sur des palettes elles même roulées par dessus leur
fosse d'évacuation des flammes.

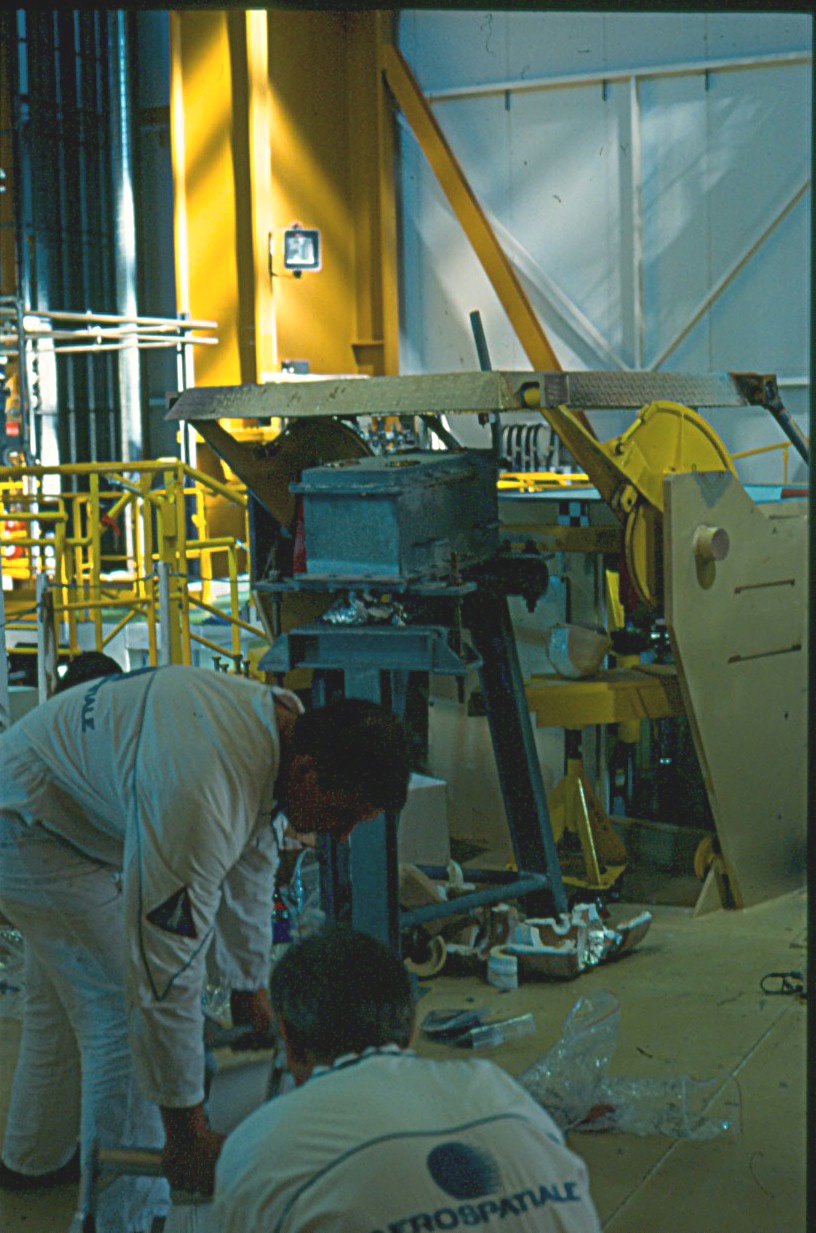

Au centre, vue du caisson LBS hydrogène sur la table.

La table de lancement
réalisée par la firme allemande MAN Gutehoffnungshutte AG est tractée par un camion MAN auquel 16 vitesses permettent
d' atteindre 4 km/h en pleine charge. La table de 1700 tonnes avec le
lanceur parcourt les 4
km de voies ferrées et fait la navette entre le Bâtiment
d’Intégration Lanceur, le Bâtiment d’Assemblage Final et la zone de
lancement. Les deux voies sont parallèles (au standard SNCF). La table est posée sur des bogies
réunis par des sommiers ou châssis intermédiaires, à la manière des
affuts-trucks des canons d'ALVF (style grosse Bertha) ou des wagons spéciaux

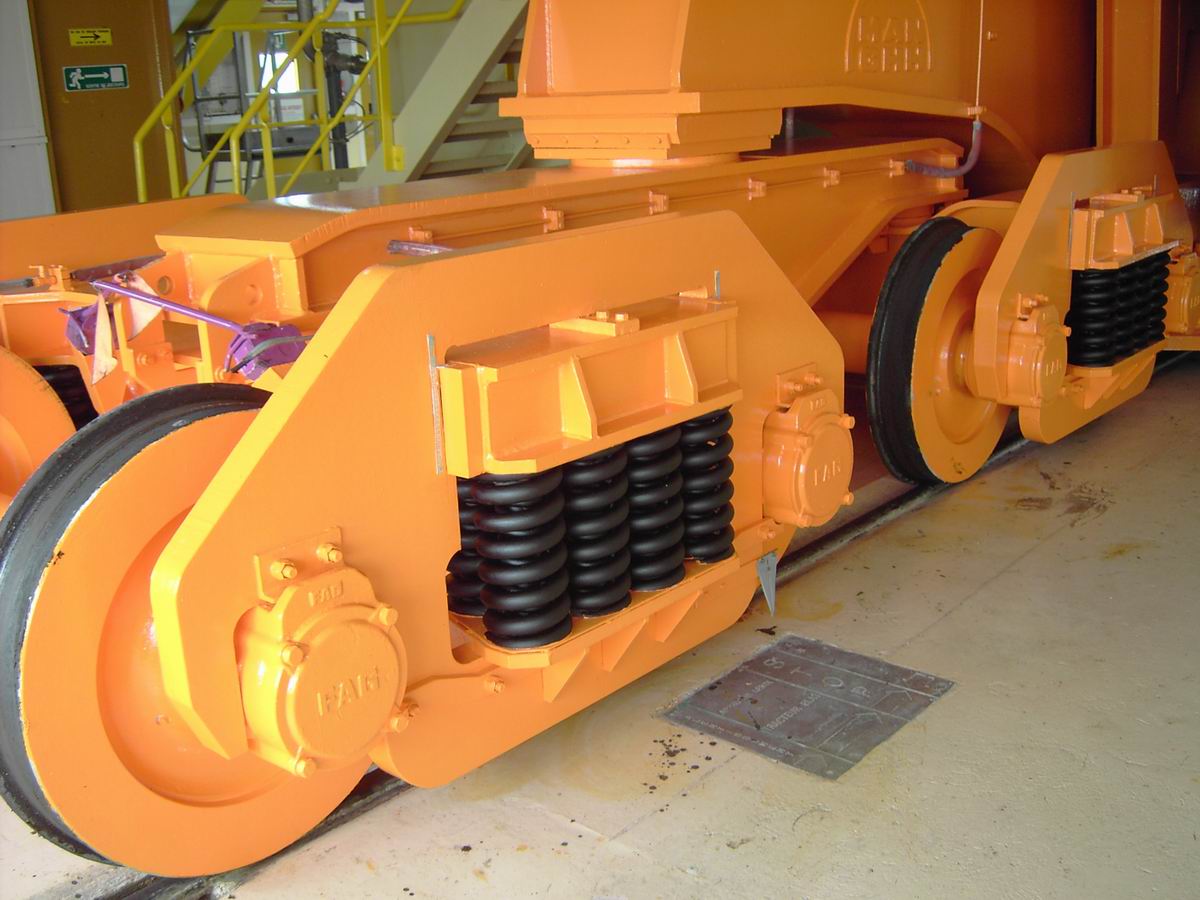

de la STSI, mais quadruplés : un ensemble de bogies aux 4 coins, soit 16 x 4
roues. La traction
est assurée par un tracteur 6x6 Saviem doté d'une transmission hydraulique
spéciale, qui roule sur une piste entre les 2 voies. Pour Ariane 4, la
plateforme a des bogies DIAMOND (des Y11M de récupération, sans doute). Pour
Ariane 5, les bogies sont de type spécial, genre Arbel, avec un voile plein en
guise de châssis, mais toujours du même principe : pas de suspension primaire,
et la secondaire constituée de ressorts hélicoïdaux supportant la traverse
pivot (2 par longeron sur les Diamond, 3 sur les bogies Ariane 5).
L’ensemble table de lancement / lanceur pendant son transfert est alimenté par le Groupe Servitude Table, assurant la
fourniture en énergie, la ventilation et le conditionnement d’air. Le
transfert du Bâtiment d’Assemblage Final vers la zone de lancement
s’effectue sur une distance d’environ 4 à 5 km.
|
|
|
LE FIL A LA PATTE D'ARIANE 5
Ce fil à la patte, au début
des lancements Ariane 5,
rapatriait les informations sortie de la table à l'aide
d'un appareillage de mesure à ultrasons Dassault aviation qui était
monté sur l'anneau DAS (dispositif d'accrochage et de séparation,
recouvert par des capots dans lequel se trouvaient les batteries pyro,
le BcS, le BSA de séparation avec les RMV et l'accrochage des 3
bielles). "Comme il était alimenté par une petite
batterie, il fallait le mettre sous tension et contrôler son
fonctionnement le plus tard possible avant le lancement car cette

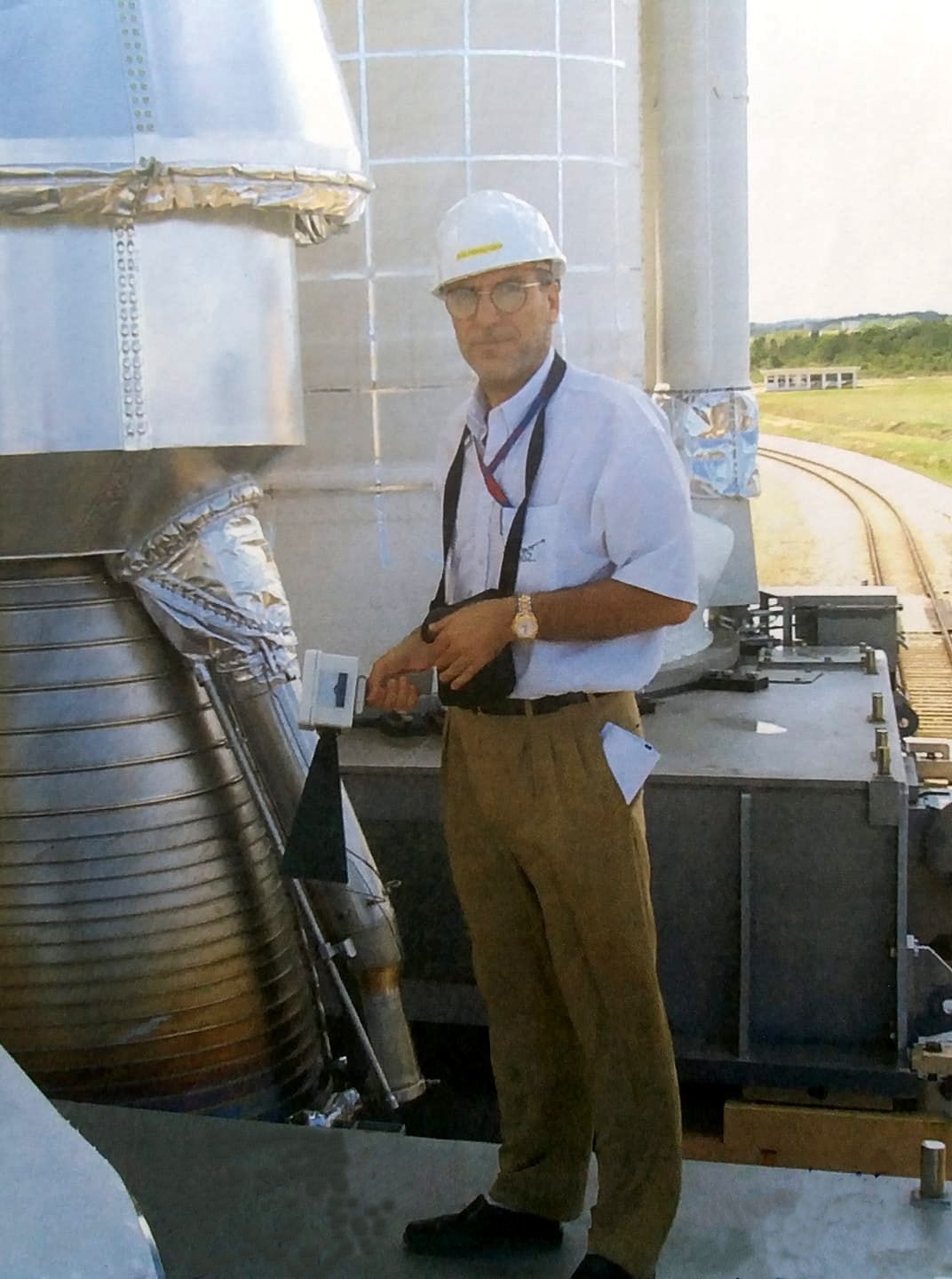

batterie n'avait pas grande autonomie "précise le responsable Claude Benito. "Nous
étions donc, le chef de SPE séquentiel pyro, la qualité et le
photographe les derniers à évoluer sur les palettes EAP, il n'y avait
plus de garde fou ni outillage. Au-dessus des carneaux EAP c'etait
vertigineux." L'opération se nommait DLST (Déplacement Latéral Sortie de
Table).C'est une coopération Jean Claude Beyer et Laurent Renault pour
mesurer la marge de la tuyère MPS en sortie de palette pour pouvoir
enfin la passer en sigma11 et récupérer de la performance. Cela a permis avec beaucoup de temps de passer de sigma
9.58 à sigma 11 actuel en passant par 10.36 en rapport de diamètre de
tuyère. Régulièrement, des mesures ont été réalises pour par exemple
consolider les marges et les contraintes au décollage.
|
|

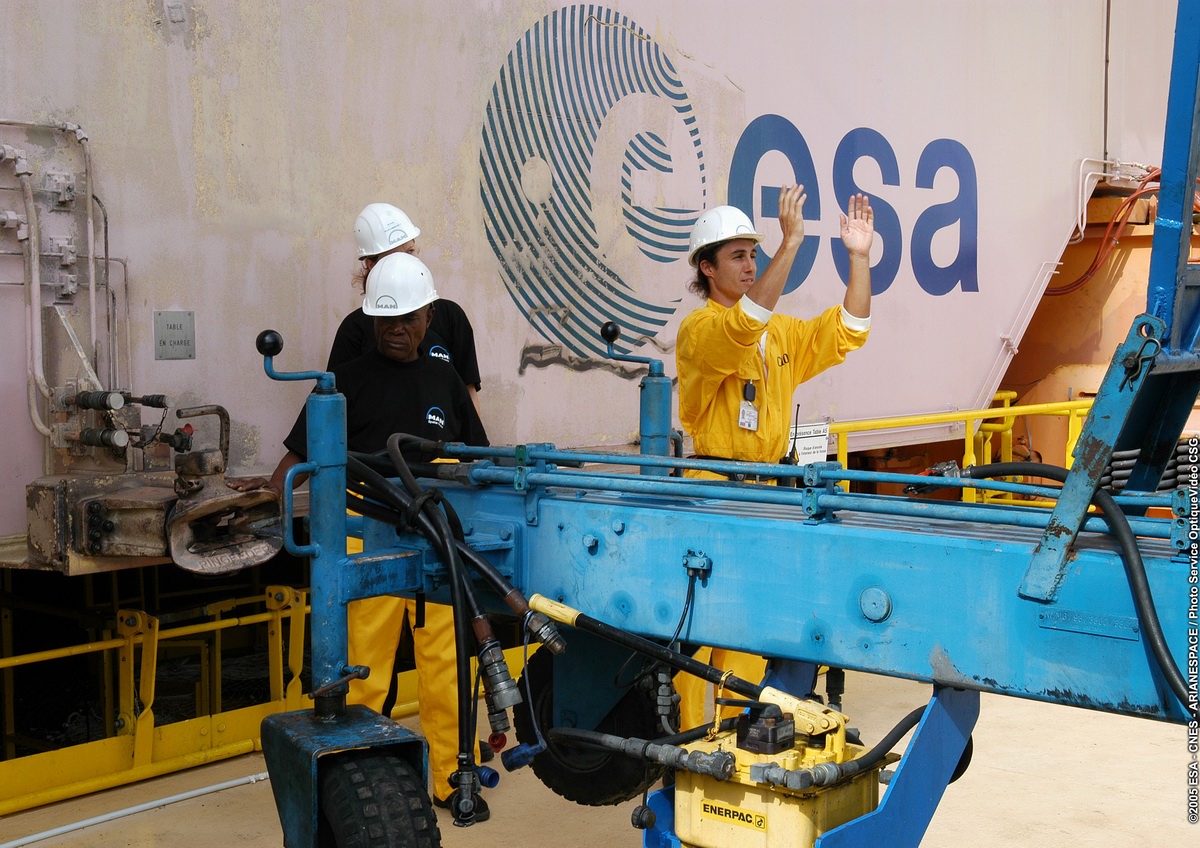

Déplacer une fusée,
en
entier ou par étage, n’est pas manœuvre courante pour un conducteur.
Ils ne sont que huit parmi les 20 chauffeurs du service
transport du CSG à être affectés à des transferts de grosses masses.
Et là encore entre satellite et lanceur, il y a plus qu’une nuance
:une énorme différence. Les conduites et compétences diffèrent dans
les deux cas. Seuls quatre d’entre eux réalisent les transferts d’Ariane
4 et d’Ariane 5 sur les mises en pivot d’un étage au hall d’assemblage.
Dans
ce cas précis, la marge d’erreur du chauffeur est de l’ordre de cinq
millimètres (pas un de plus). Et même s’il est guidé au sol par un
collègue, c’est lui qui, au volant, approche au plus près le camion
de l’étage (30 mètres de hauteur) et le dépose ensuite sur les
pivots. Cette opération exige une extrême précision, de la souplesse
de conduite et de la dextérité. Des appareils installés sur le
camion, sortes d’enregistreurs sismiques, mesurent chocs et
vibrations. Si des anomalies sont détectées, l’étage est
intégralement radiographié pour déceler d’éventuelles fêlures.
Là, pas de place au hasard, la moindre faille ne pardonne pas. Conduire dans ces conditions extrêmes demande une parfaite
connaissance des véhicules, du matériel et des opérations. La
responsabilité en incombe au chauffeur qui doit savoir anticiper tous
les cas de pannes éventuels. Sachant que les camions ne sont pas de
simples poids lourds mais des engins sophistiqués, informatisés,
automatisés. Lors d’une campagne, le lanceur est transporté du port
aux bâtiments de stockage sur l’ensemble de lancement, puis sur la
zone de lancement. Généralement ces transferts se font à 4 heures du
matin ou le soir à 20 heures afin d’éviter grosses chaleurs et
blocage de circulation. La table est simplement posée sur des rails. Le
camion ne la pousse pas mais la tire. Le transport par rails est
obligatoire en raison du poids d’Ariane (environ 1 200 tonnes). Aucun
camion ne peut supporter une telle masse. Pour parcourir les 950 mètres
entre le hall d’assemblage d’Ariane 4 et la zone de lancement, le
camion met une demi-heure en roulant à 2,8 km/heure. Pour Ariane 5,la
distance à parcourir est de quatre kilomètres avec une vitesse de 5
km/heure. A la nuance près que si Ariane 4 est attachée par quatre
crochets, Ariane 5 ne l’est pas. S’il manque deux millimètres en
arrivant à l’accostage, c’est au chauffeur de rectifier le tir. Un
jeu d’enfant ! A tel point que pour qu’un jeune chauffeur soit
opérationnel dans ce type de transfert, il faut compter au minimum cinq
campagnes, soit près d’un an et demi de formation.
Les repères de ralentissement pour mise en place de la
table A5 en ZL3. A 5 cm (partie en jaune) le tracteur est stoppé (mis en
pousseur à environ 25 m, à l'entrée de la ZL, laissant suffisamment de
dégagement pour pouvoir faire demi-tour avec le tracteur afin de se
mettre en position pousseur coté sud de la table) avec la mise en
position finale de la table et la mise en place de la broche de
verrouillage au vérin après bien sûr avoir retiré la broche du timon.
|
Deux tables de lancement ont
été construite par Arianespace sur le site de Kourou afin de pouvoir assembler 2
lanceurs en parallèle.
Cette flexibilité permet d’effectuer trois lancements d’Ariane 5
en trois mois alors même que chaque campagne dure encore quelque 33 jours.

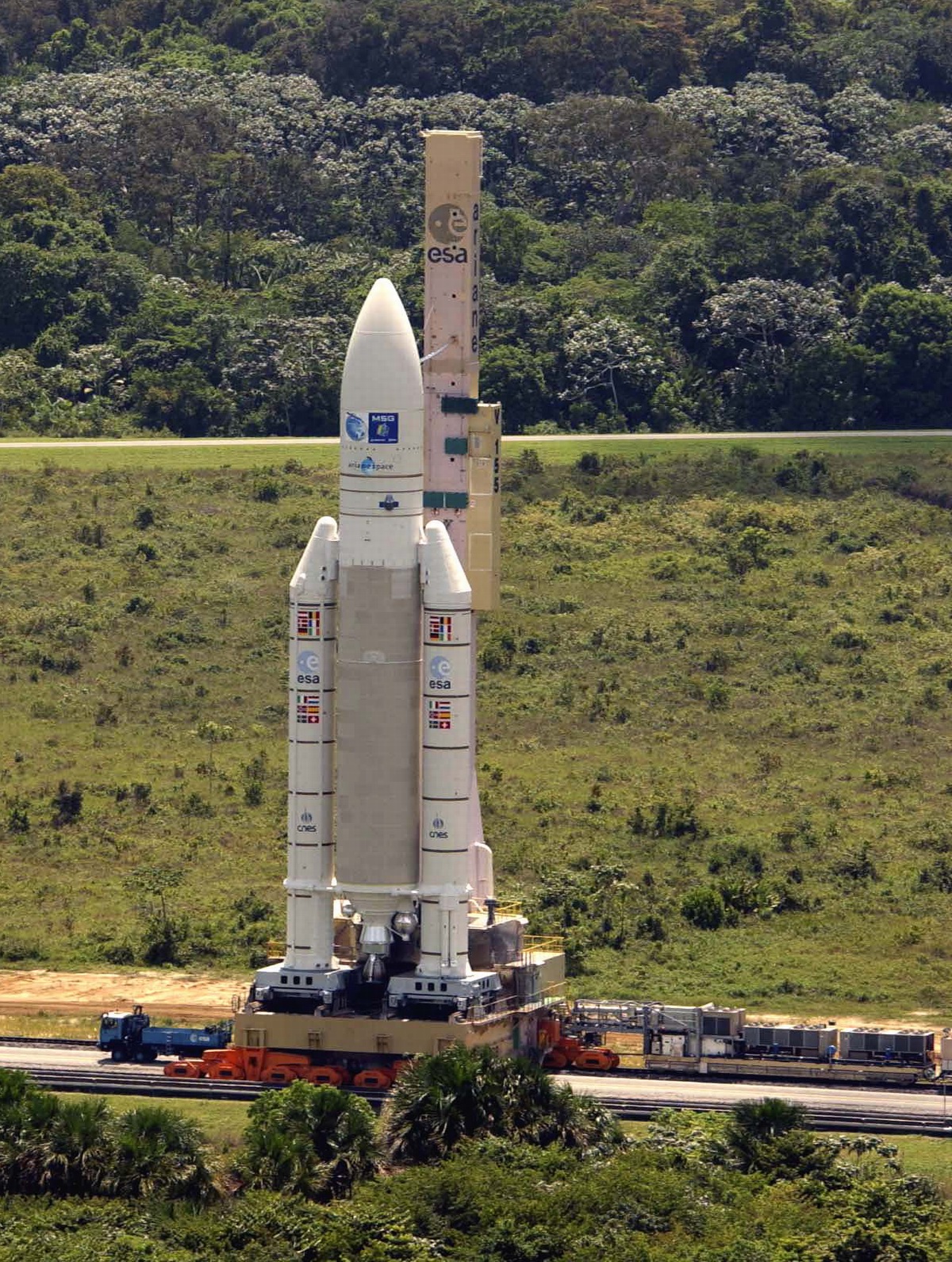

La première table

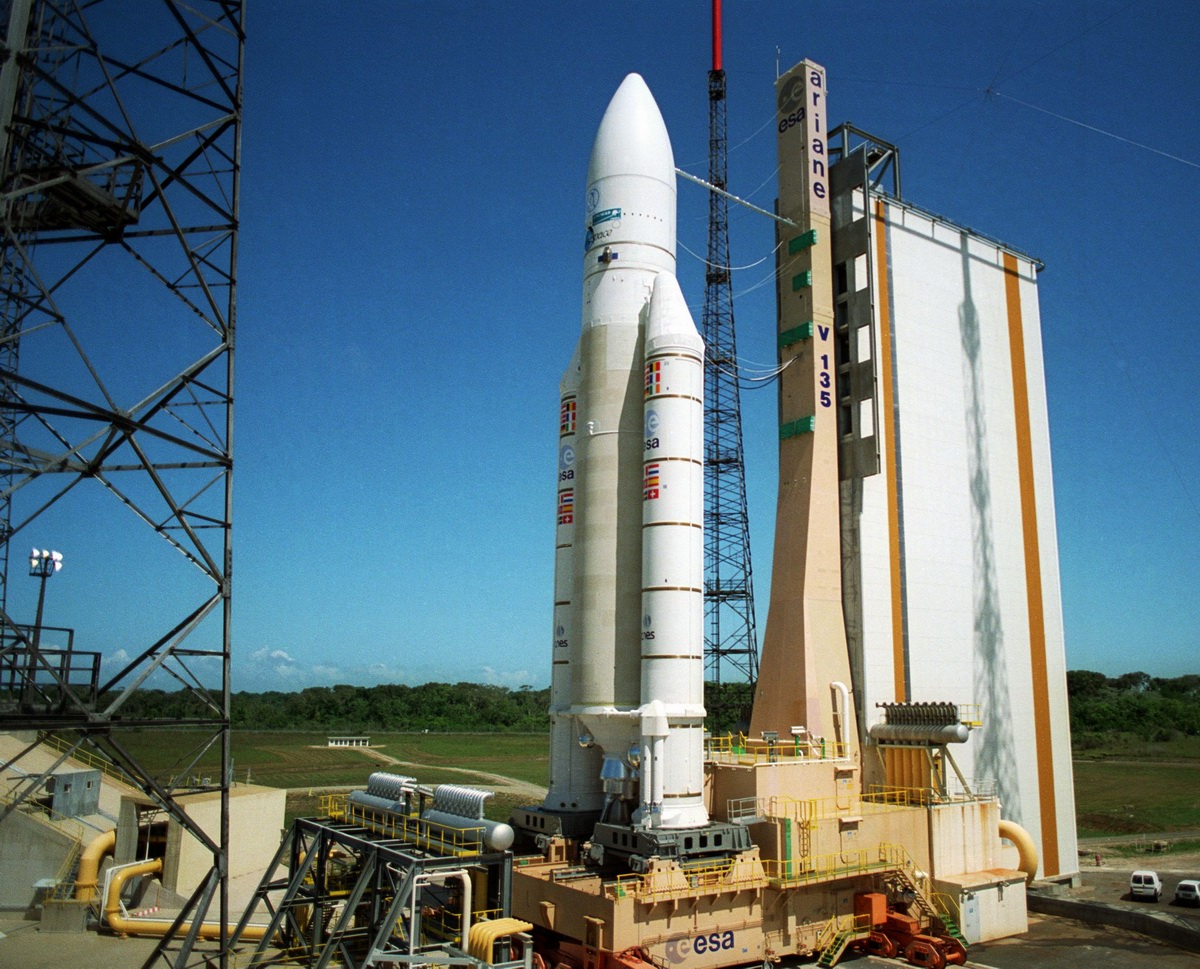

réalise les 6 premiers lancements d'Ariane 5 avant d'être rejointe par la
table n°2 en novembre 2002 pour V135. Arianespace a réceptionné cette table le
31 aout 2000. Les tables alternent les tirs avant que
la table n°2 soit modifiée en 2002 pour assurer les lancements des Ariane 5 ECA avec leur étage supérieur cryogénique. La table n°1 sera elle modifiée
en 2005 pour les Ariane 5 ECA et opérationnelle en octobre 2006 pour V173. A
partir de 2010, les 2 tables seront utilisées en alternance. Avec l'arrivée d'Ariane 6, la 2e ne sera plus nécessaire et va
être démantelée. Les éléments serviront de pièce de rechange pour la table 1 en
attendant la fin de service d'Ariane 5. VA251 est le dernier vol avec la table
n°2 en janvier 2020.
Construction de la première table
Ariane 5
Quelques images de la table AR5

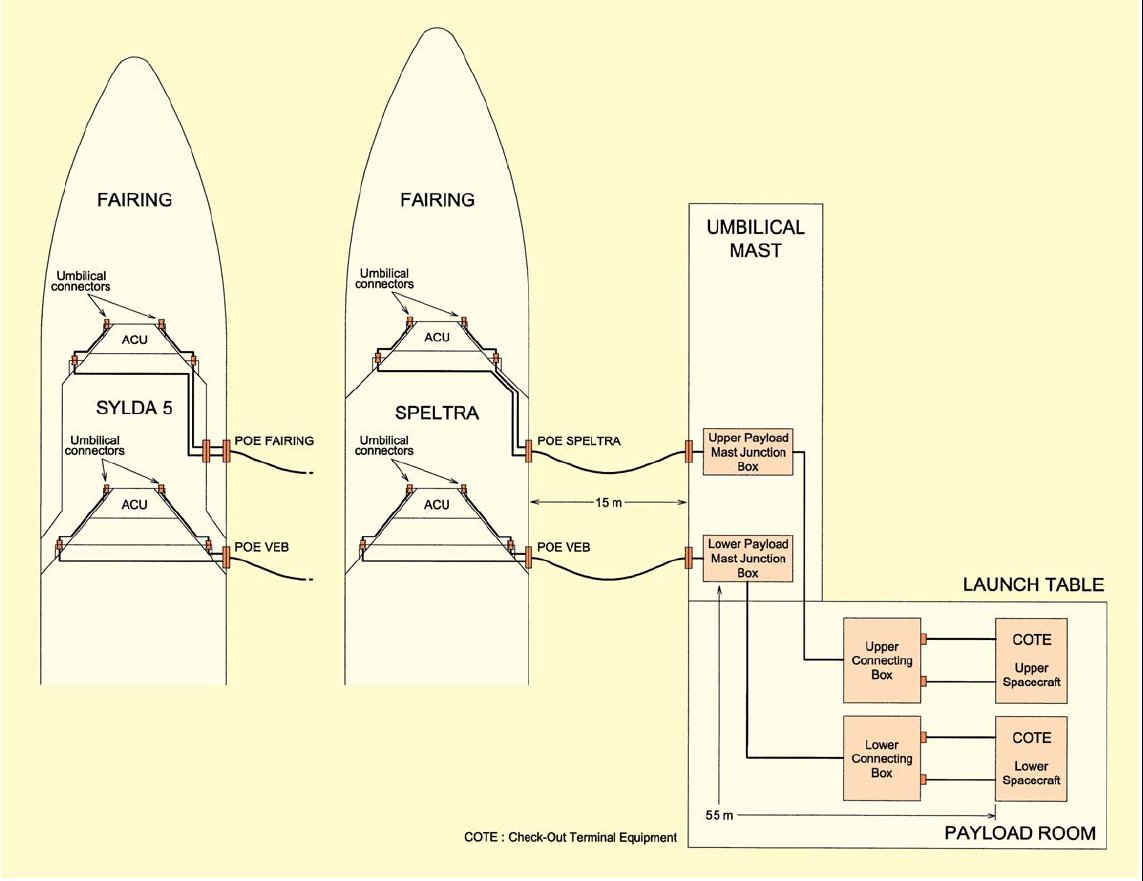

première version au gré des vols réalisés
2 caissons abritant le système des bras
cryogénique alimentant l'étage ECA d'Ariane 5 ont été monté de chaque coté du
mat ombilical de chaque table de lancement.

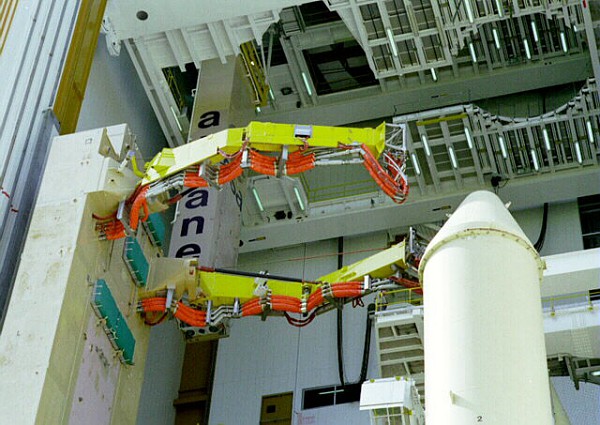

En raison des différences de taille et de conception entre les
deux lanceurs, il a fallu adopter une architecture très différente de celle des
bras utilisés sur Ariane 4. Les nouveaux bras, porteurs également de "plaques à
clapets" pour la connexion à l'étage, ne seront déconnectés de l'étage qu'une
fois le moteur Vulcain de l'étage principal cryotechnique (EPC) allumé. Ils se
rétracteront en moins de 4,5 secondes, avant l'allumage des accélérateurs à
poudre (EAP). Ils ont été munis d'une articulation qui permet de les replier
rapidement sous l'effet de puissants contrepoids.
La table n° 2 est utilisée
en 2002 pour une campagne
d'essais avec la maquette de
remplissage de l'ESC-A. La table a reçu à cette fin deux maquettes
d'accélérateurs à poudre et une maquette de la jupe avant de l'étage principal
destinée à soutenir l'ESC-A. Cet assemblage étonnant a été transféré en zone de
lancement le 4 janvier pour démontrer le bon fonctionnement des nouveaux
dispositifs de remplissage.

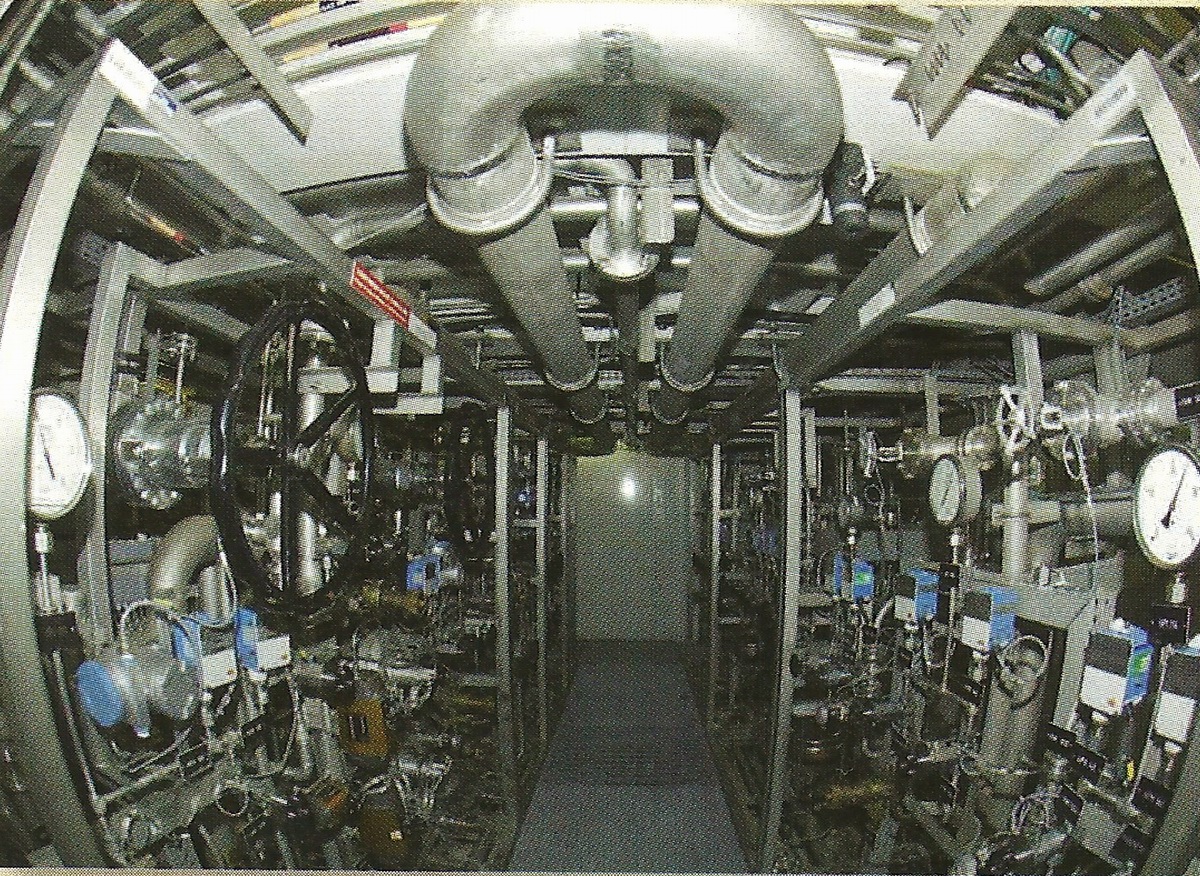

Quelques images de la table AR5
avec les bras cryogéniques pour la version ECS A

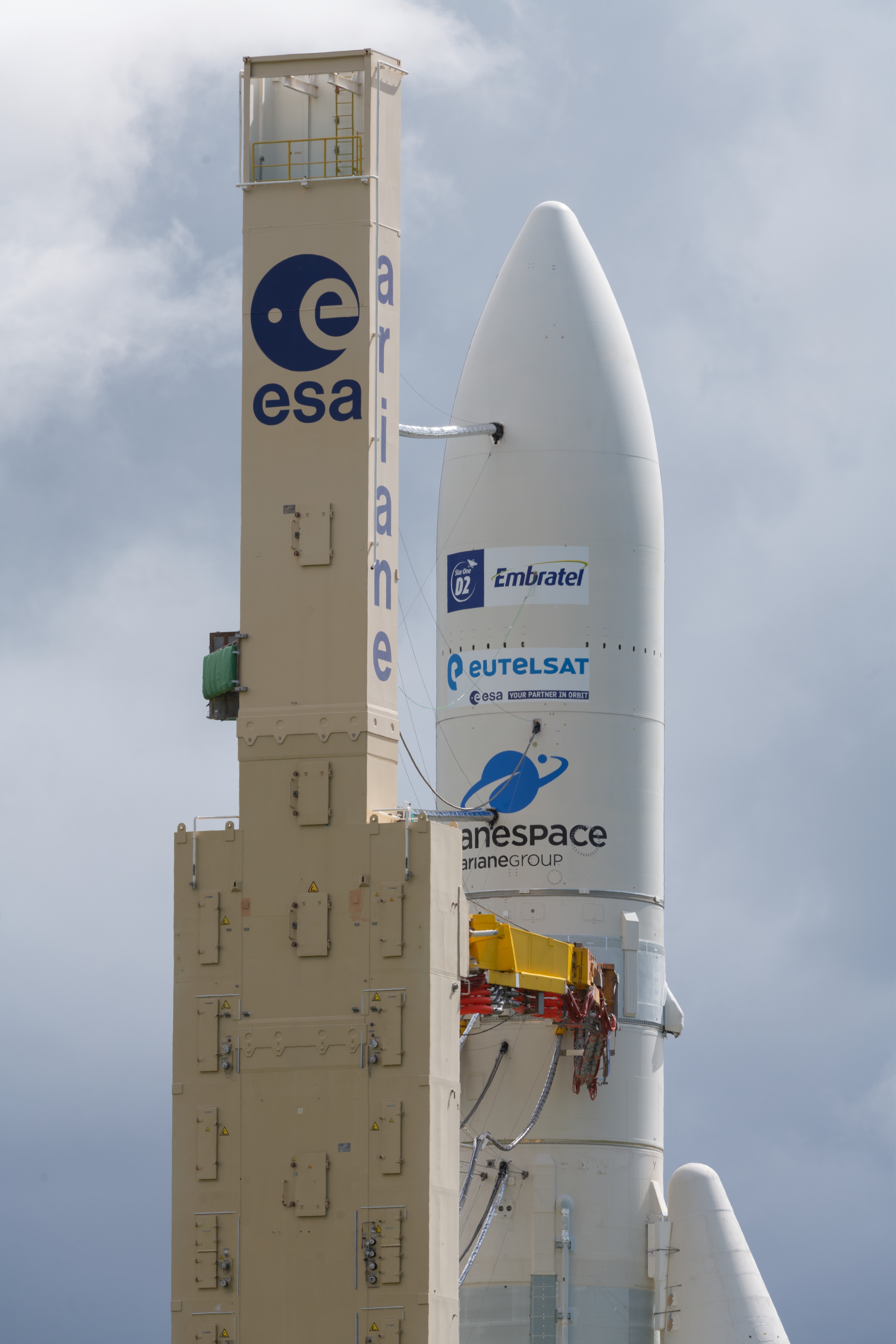

VA254 en 2021 permettant de voir
l'arrière de la table n°1 ainsi que la table n°2, inutilisé depuis 2020.
Lors d'un
lancement, la table souffre des vibrations et des gaz d'échappement du
moteur Vulcain et des EAP. Ces derniers crachent des résidus
corrosifs qui par la suite peuvent se transformer en acides chlorhydrique.
Le système de déluge par eau sert principalement à réduire le niveau du
bruit et à alourdir les gaz des EAP. Juste après le décollage, il sert à
nettoyer l'ensemble des structures afin de préserver les liaisons
ombilicales.

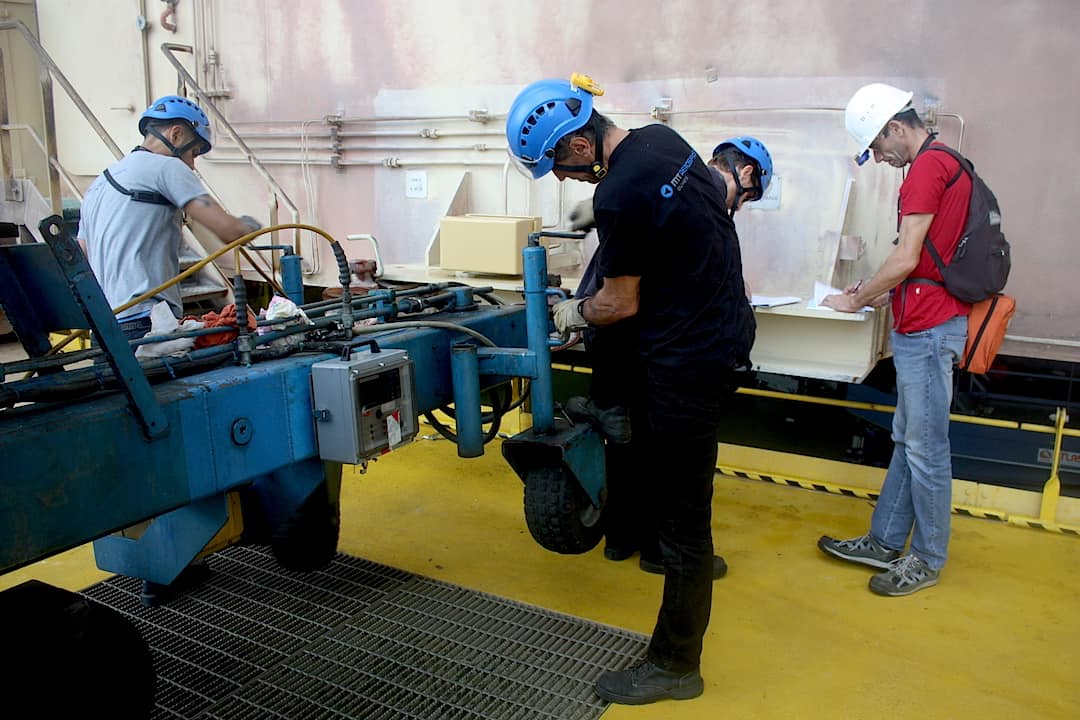

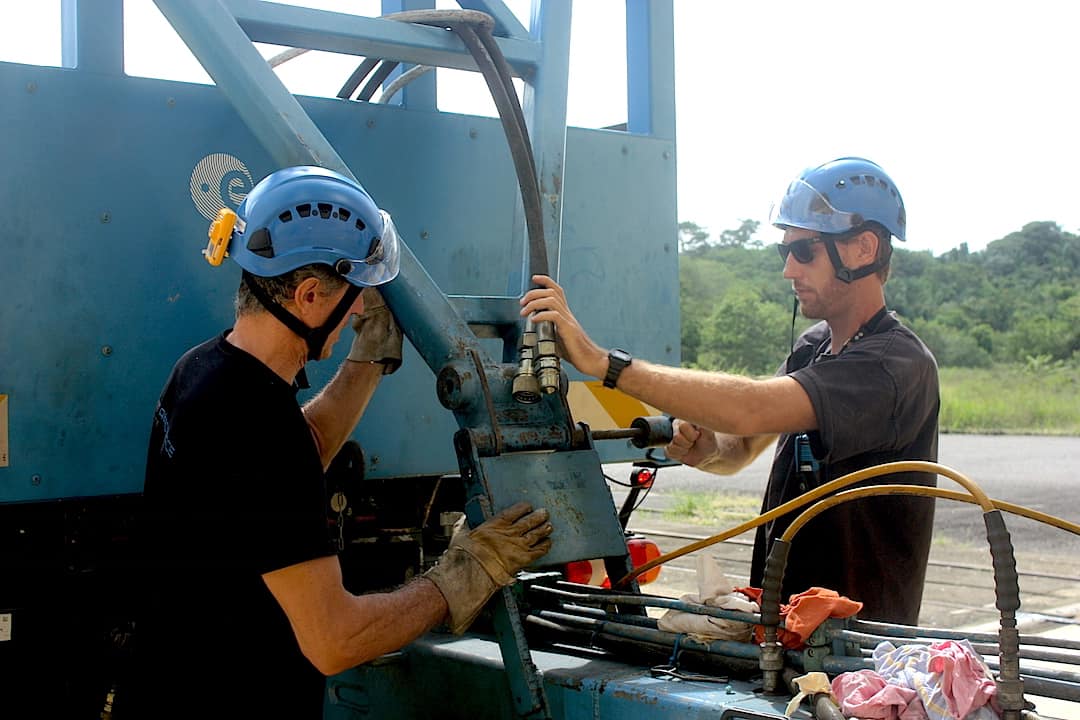

Une société Suisse APCO Technologies est chargée de faire le nettoyage
de la table de lancement deux jours après. Vêtus de protection, deux
hommes ont grimpés au sommet de la tour à 60 m de hauteur. Descendant en
rappel, comme des spéléologue, ils lessivent toute la partie de la
tour qui comprend les bras cryogéniques. L'opération prend environ 5
heures avec des brosses et de l'eau. APCO à Kourou depuis 1997 est
chargée aussi de l'entretien des bâtiments S5 (ponts roulants, filtres,
climatisation). La revalidation dure une semaine, chaque système est
analysé et éventuellement réparé avant d'accueillir un nouveau lanceur. |
|
